Für das Jahr 2014 hatte das Phantasialand eine neue Wasserbahn auf der Stelle von den im Winter 2011 abgerissenen Wildwasserbahnen Wildwash Creek und Stonewash Creek angekündigt. Auf dem neu entstandenen Arkadenweg direkt an der Baustelle konnten die Besucher bereits die neue Wasserbahn als Modell bestaunen (siehe Artikel: ). In diesem Beitrag haben wir für euch bildlich die Fortschritte der Baustelle festgehalten.
Update 1.4.2014 Chiapas ist eröffnet

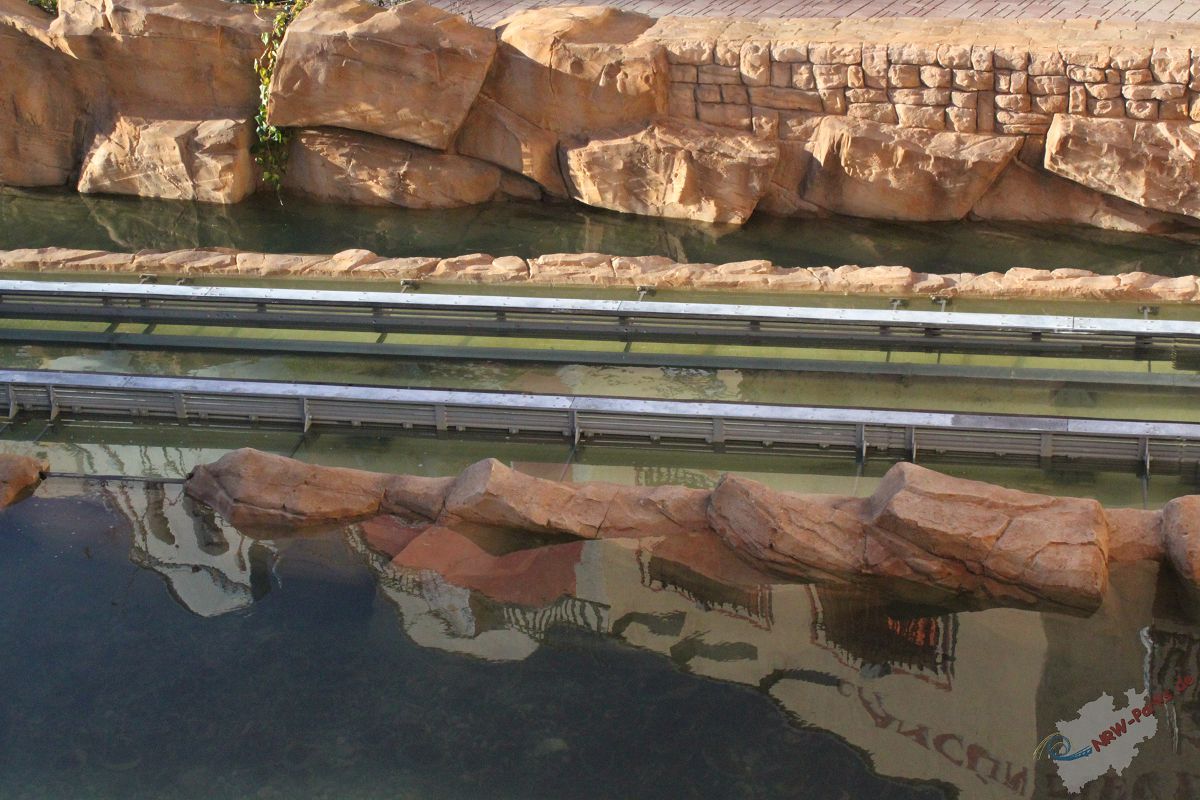

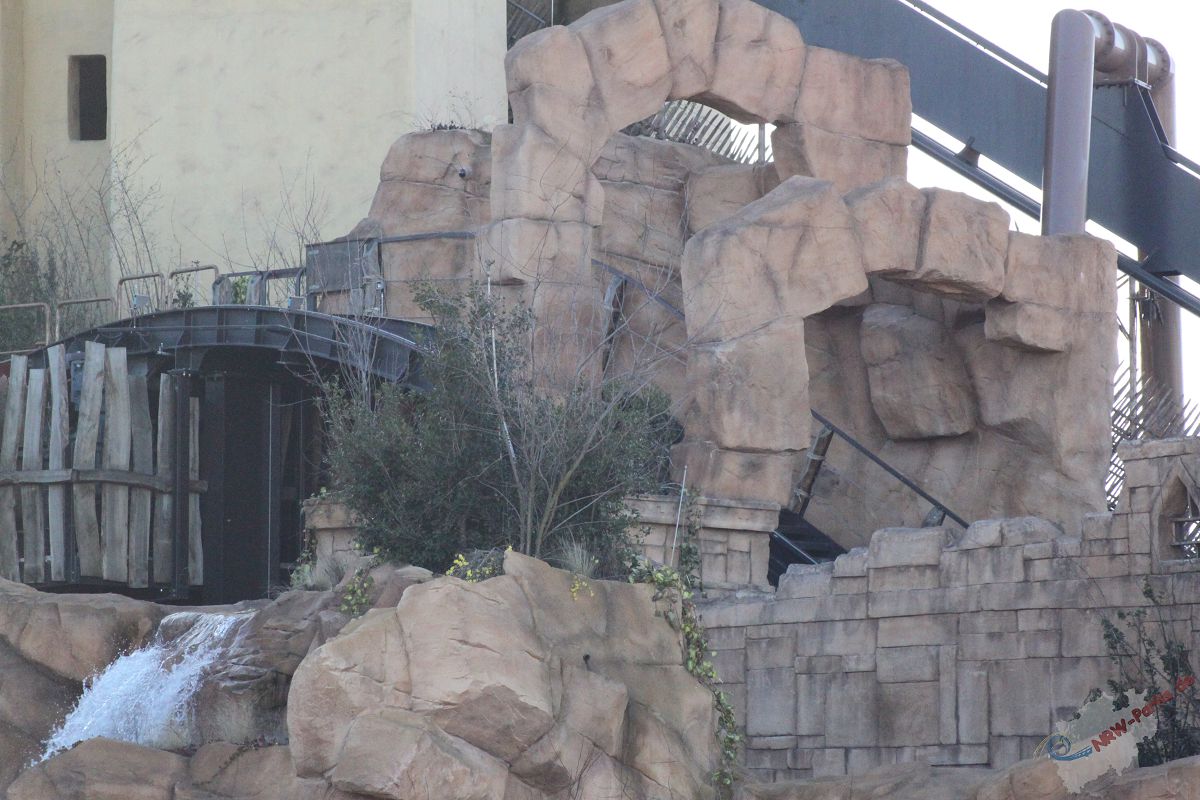

Update 12.1.2014 Stand von Chiapas am letzten Tag des Wintertraums 2013/2014.

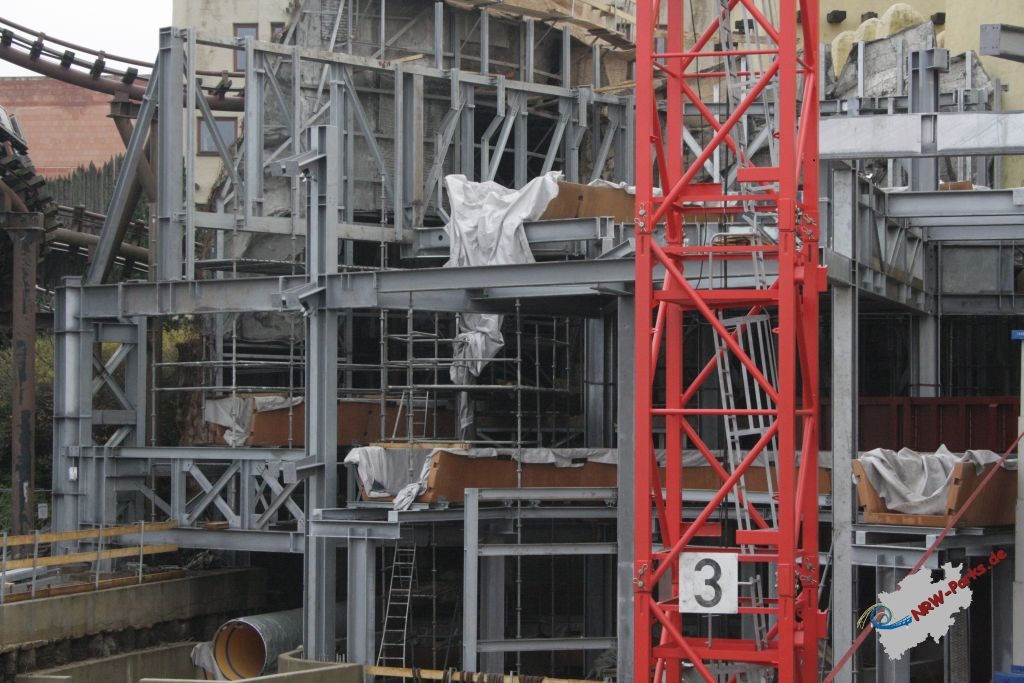

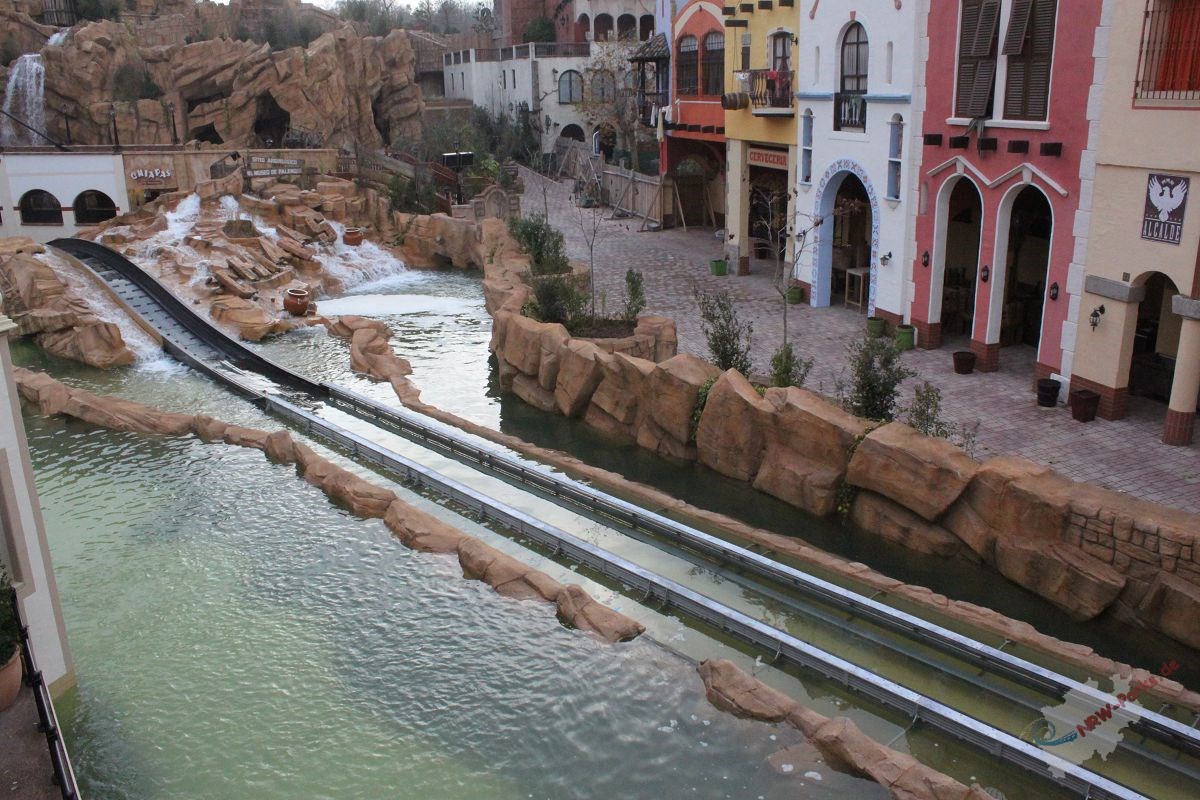

Update 23.11.2013 Am ersten Wintertraumtag kann Chiapas von der anderen Seite und bei Dunkelheit betrachtet werden.

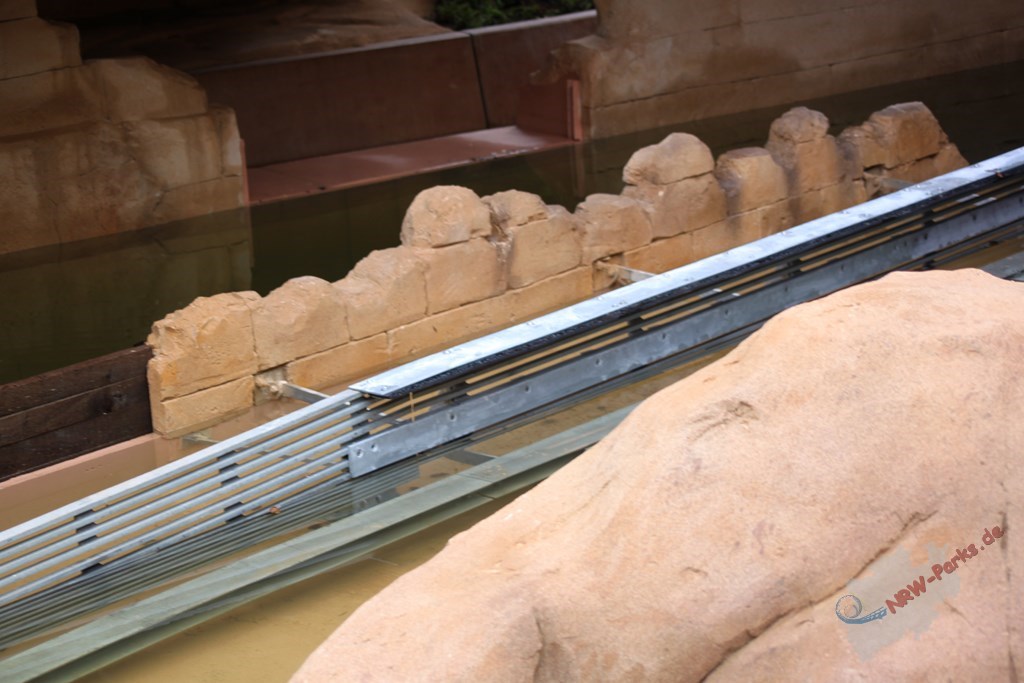

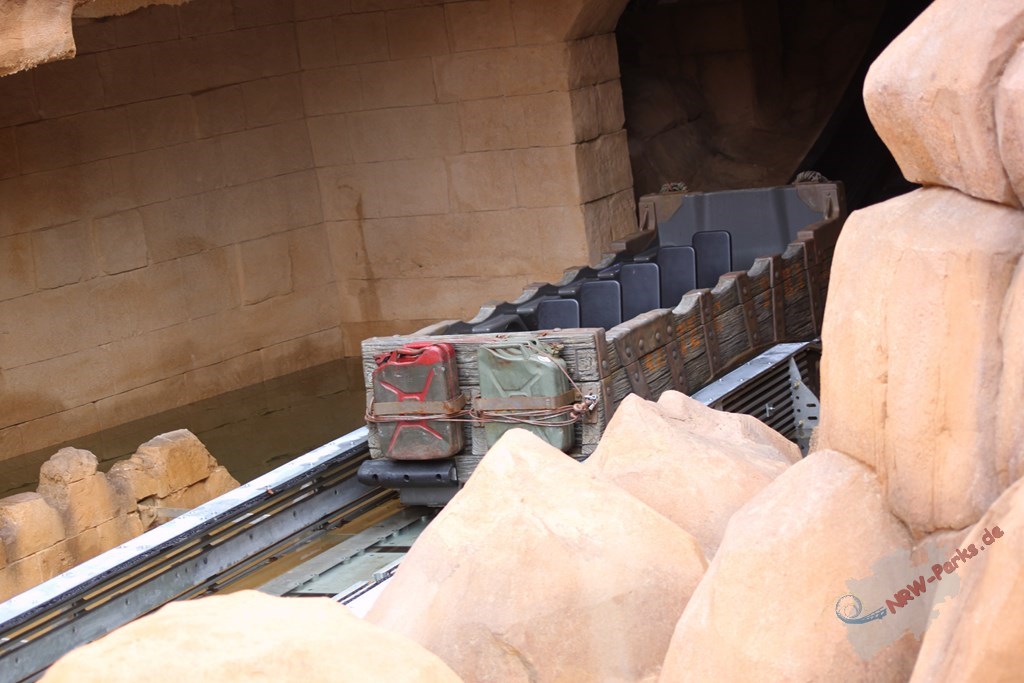

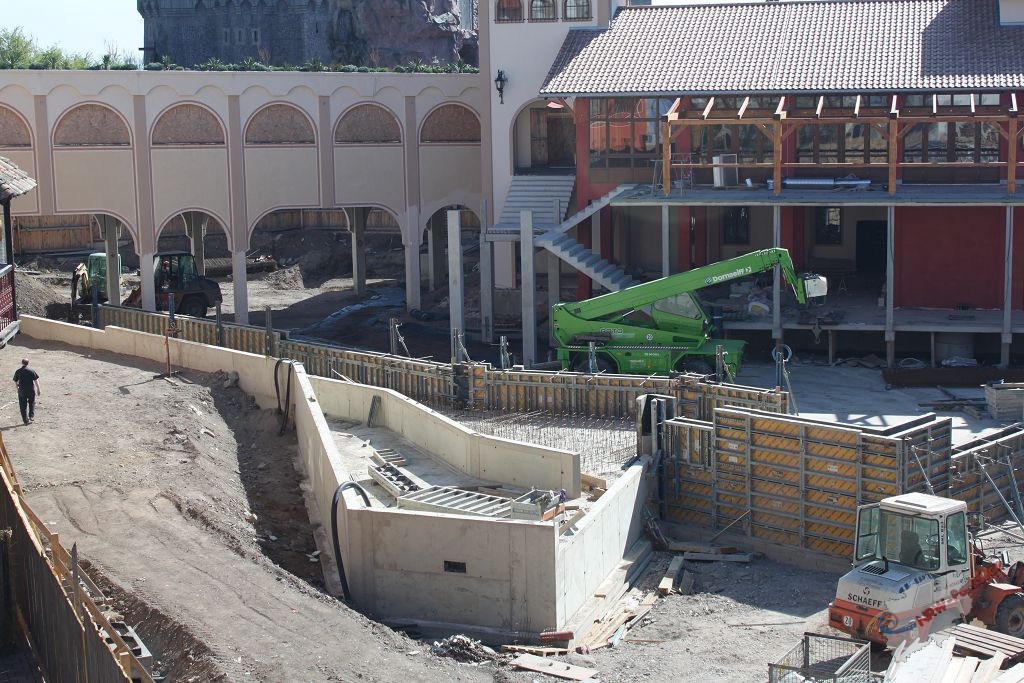

Update 16.10.2013 Es wird weiter am Fahrkomfort für eine Eröffnung in 2014 gearbeitet.

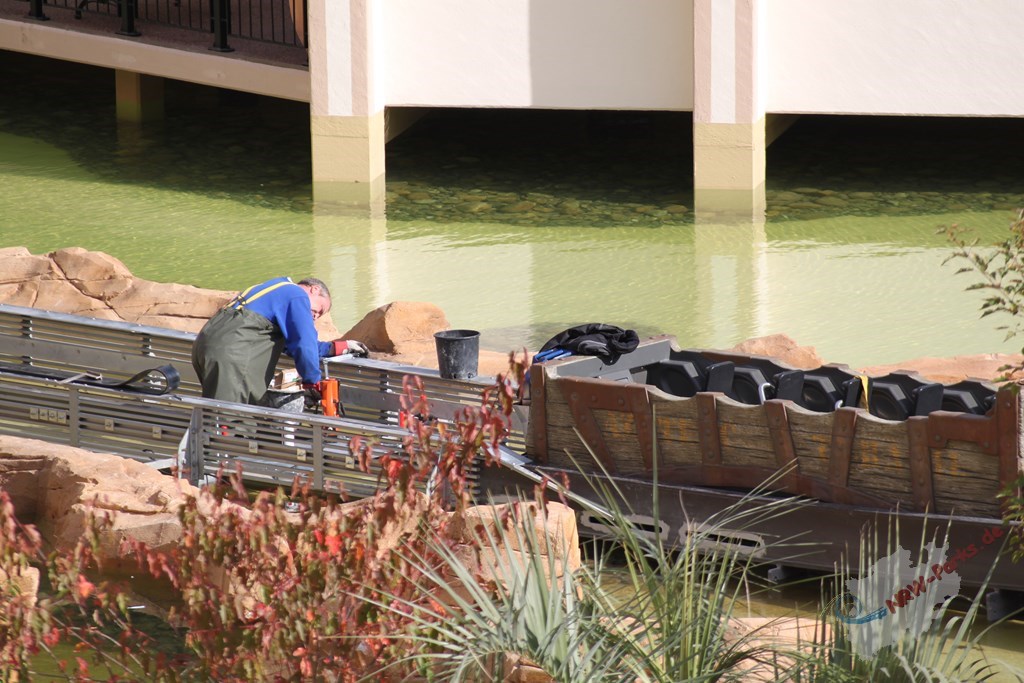

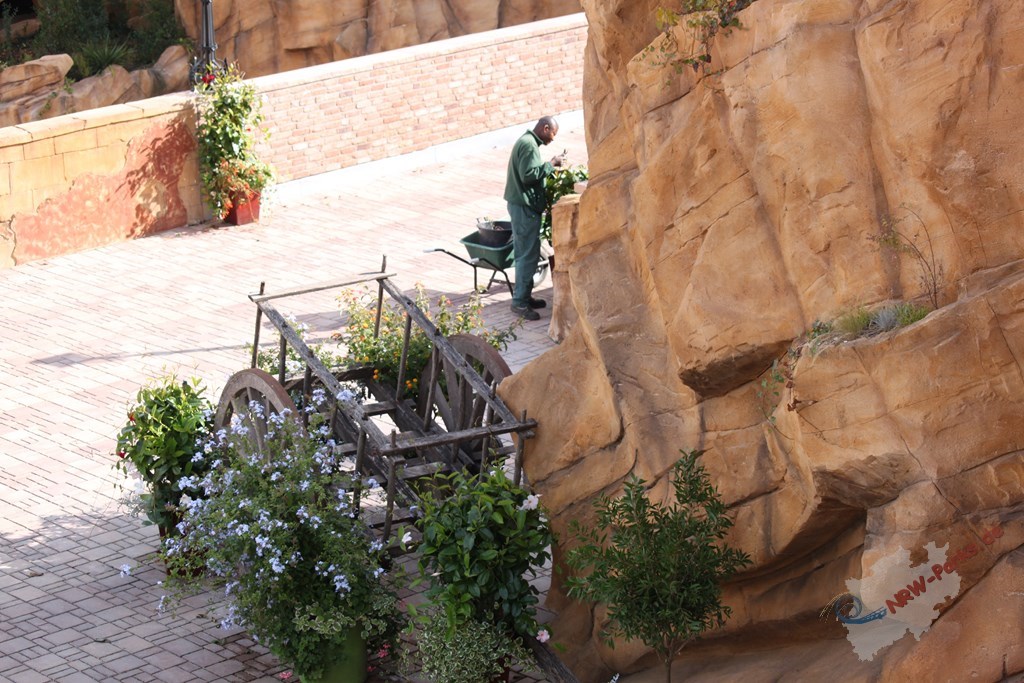

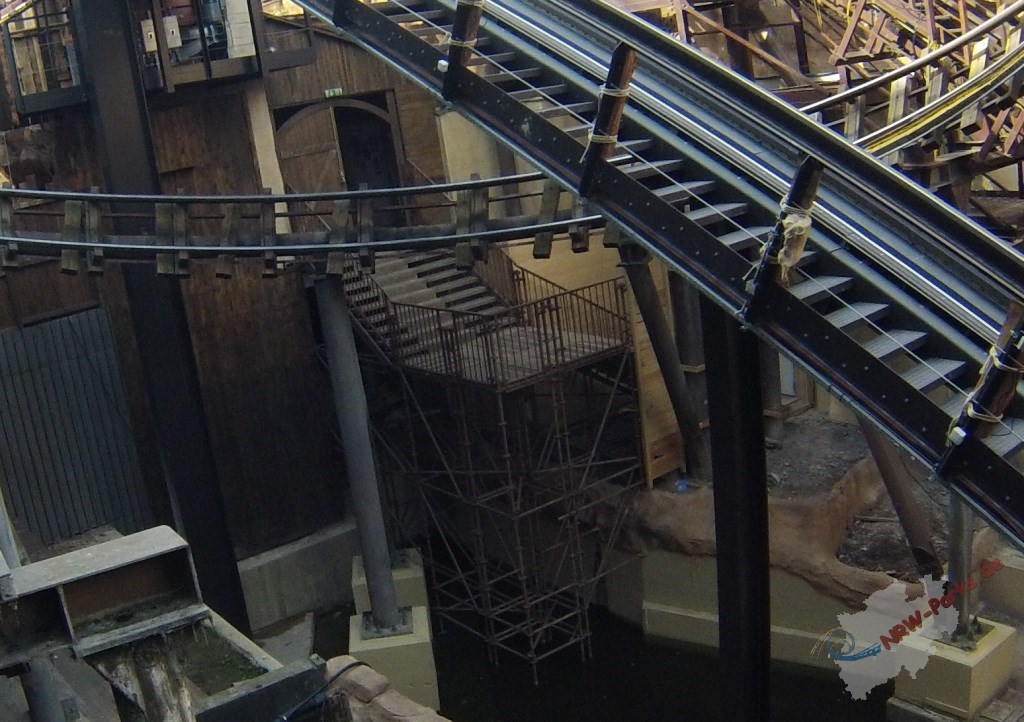

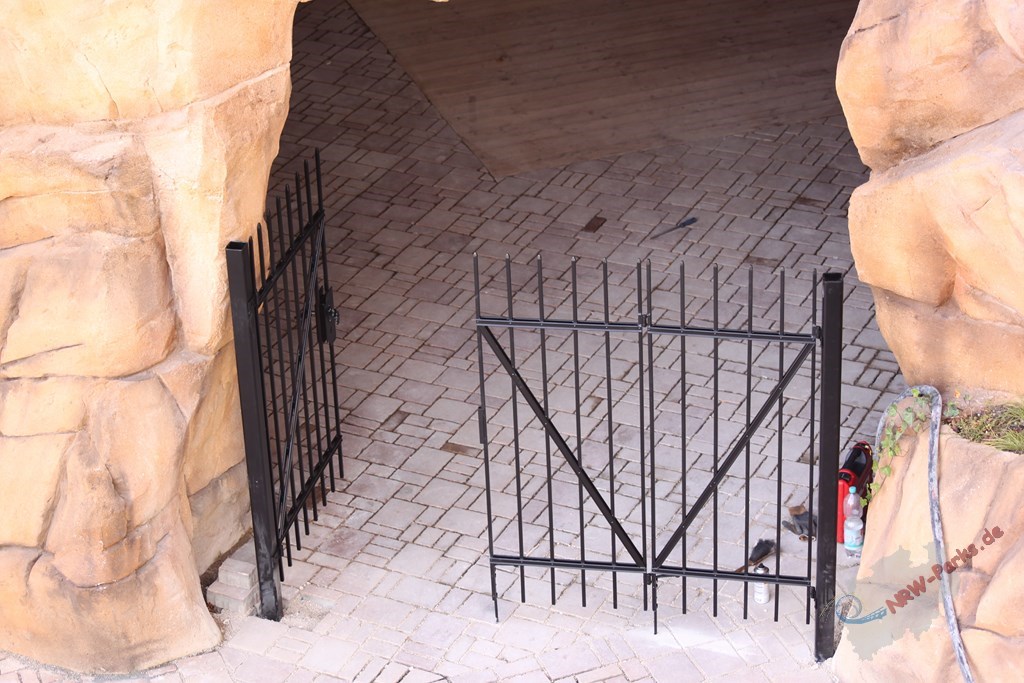

Update 2.10.2013 Die Arbeiten an Chiapas sind noch nicht abgeschlossen.

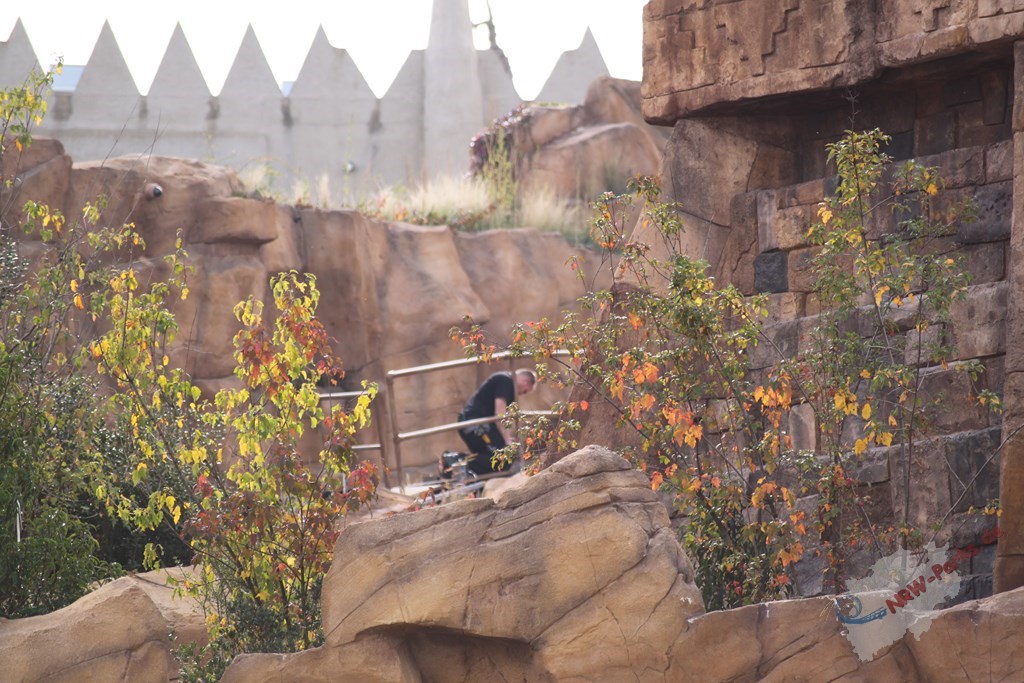

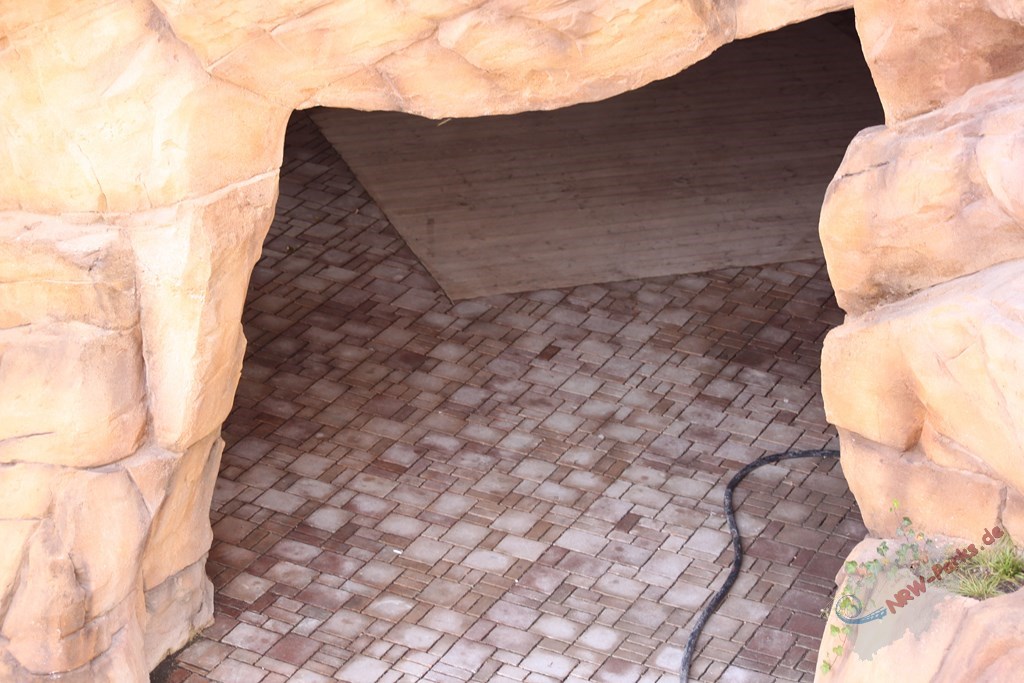

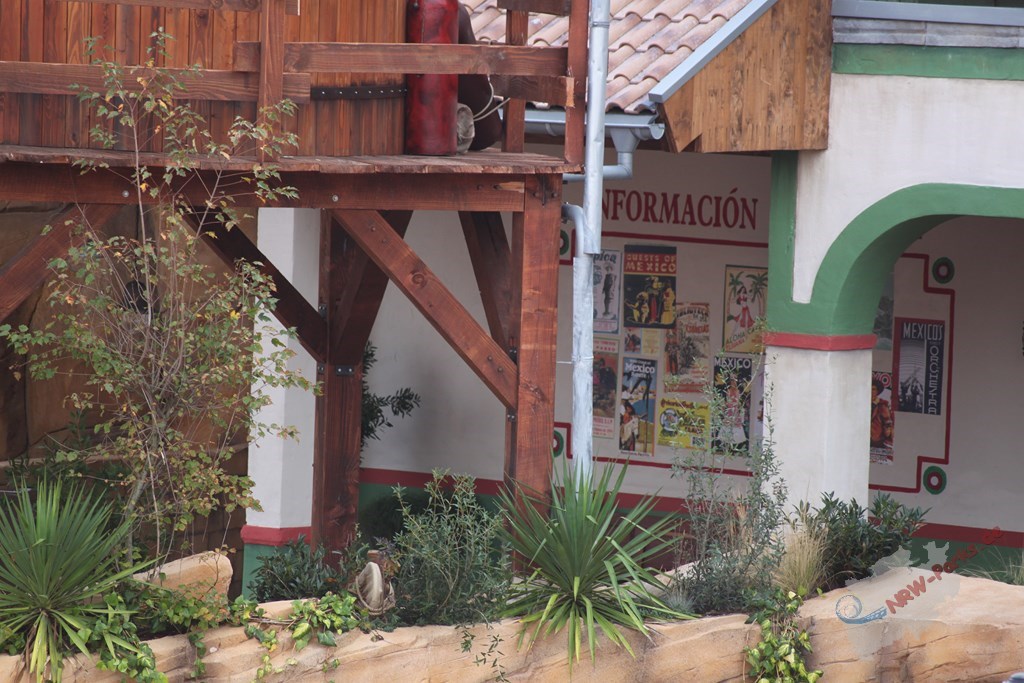

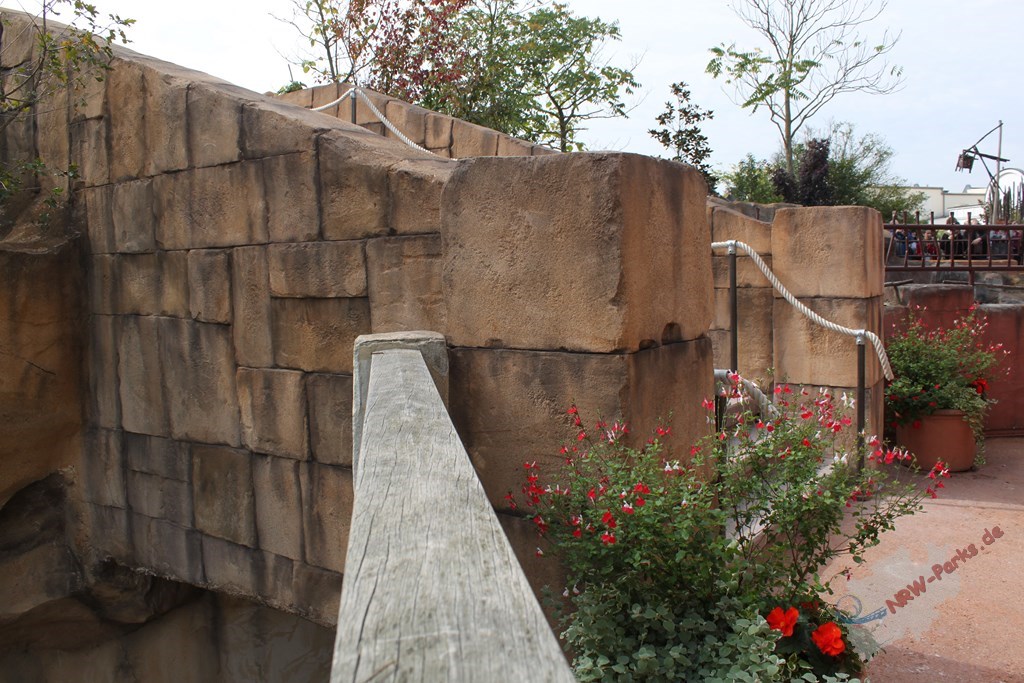

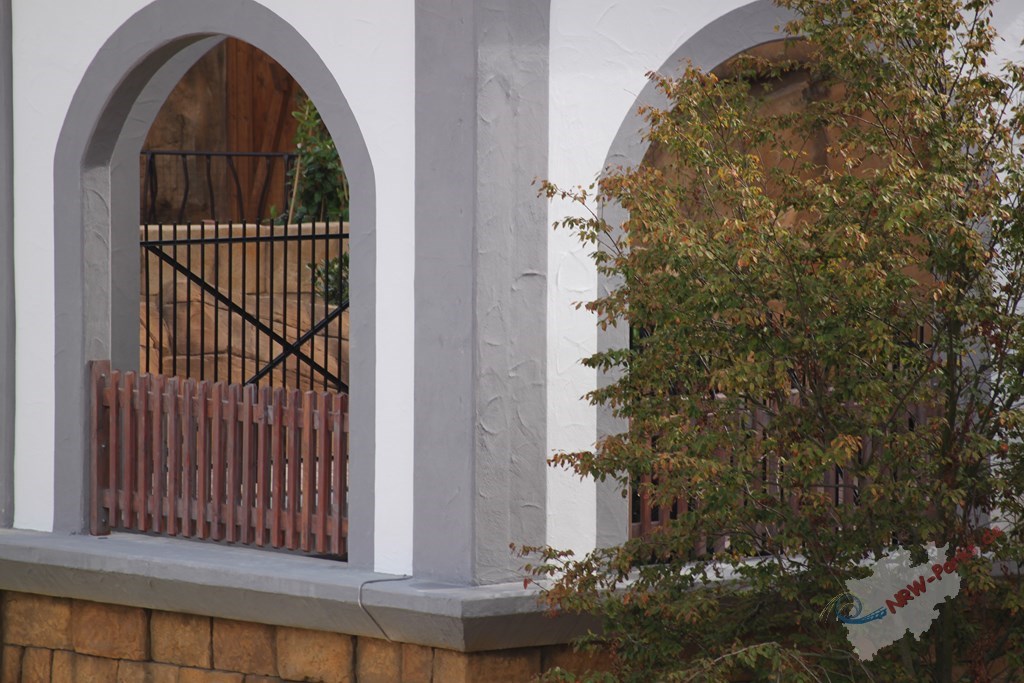

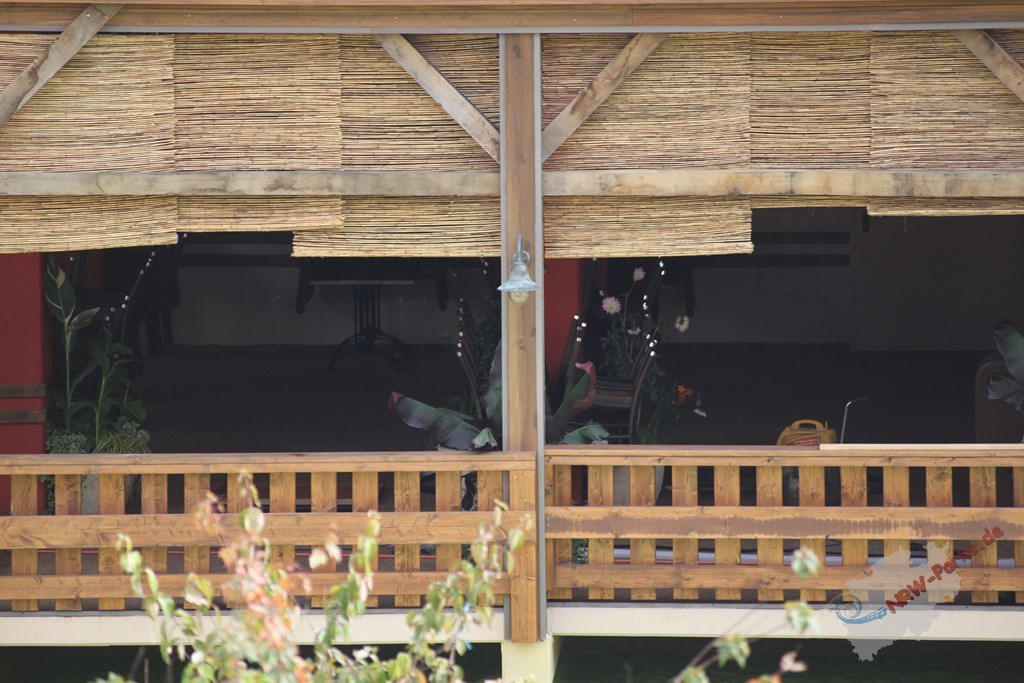

Update 25.9.2013 Die Besucherterasse ist wieder geöffnet.

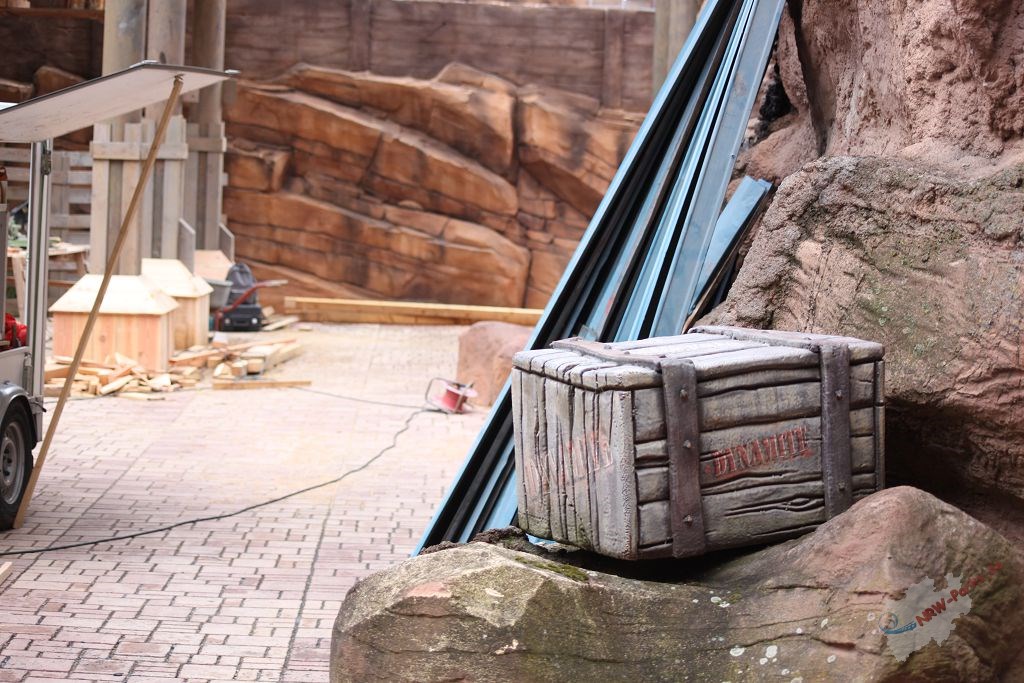

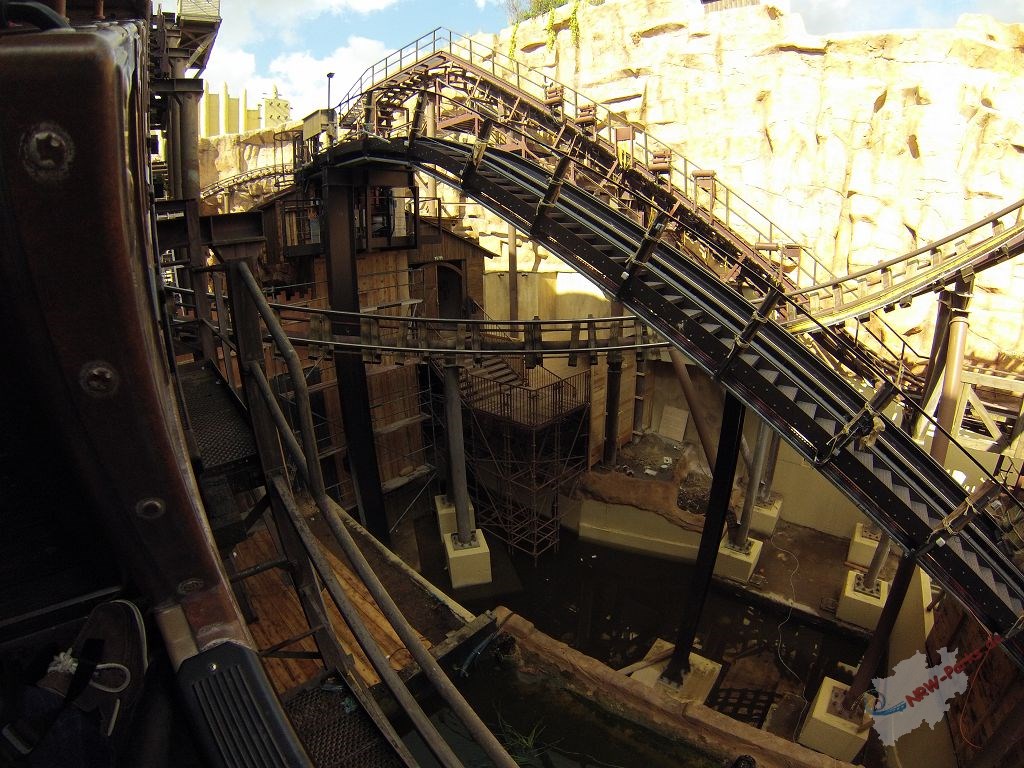

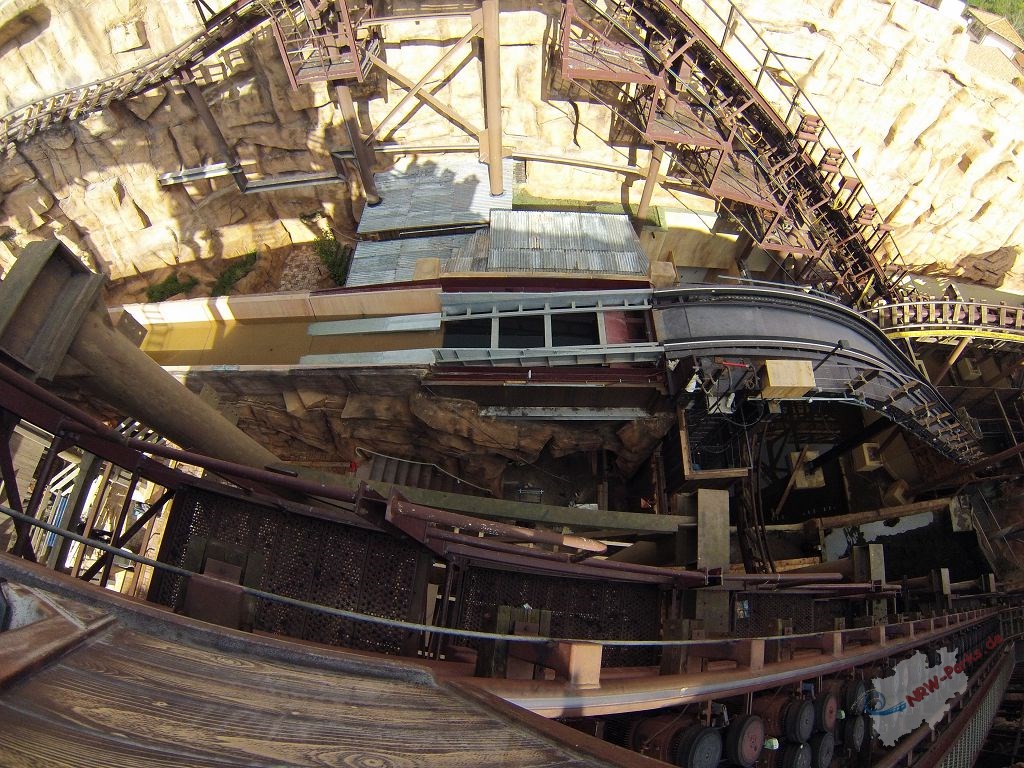

Update 16.9.2013 Im Bereich der Colorado Adventure wird verstärkt gearbeitet.

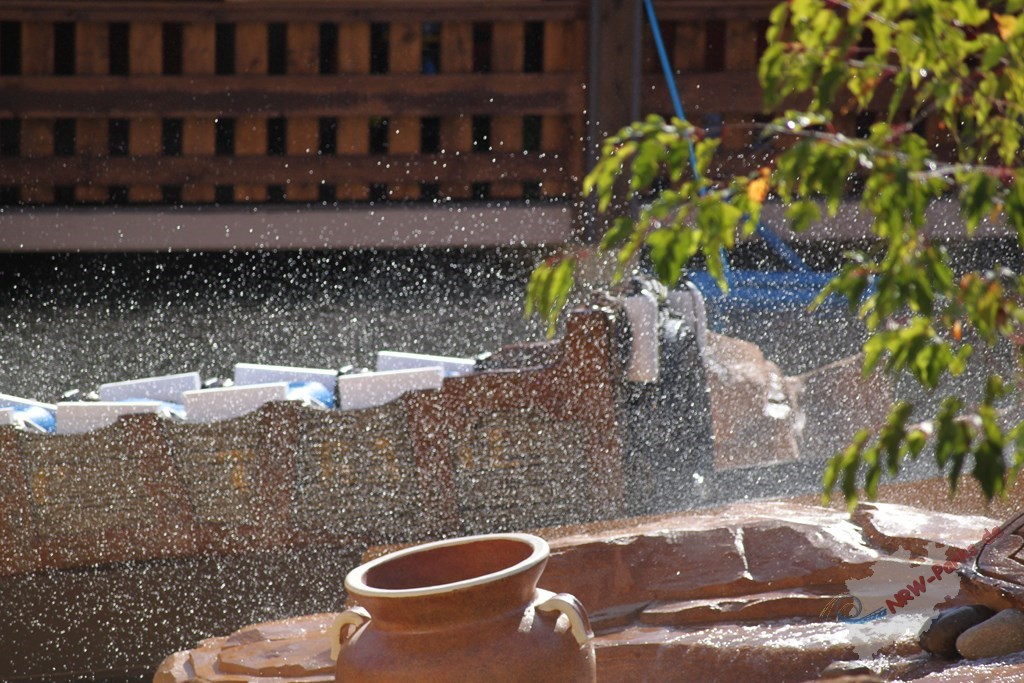

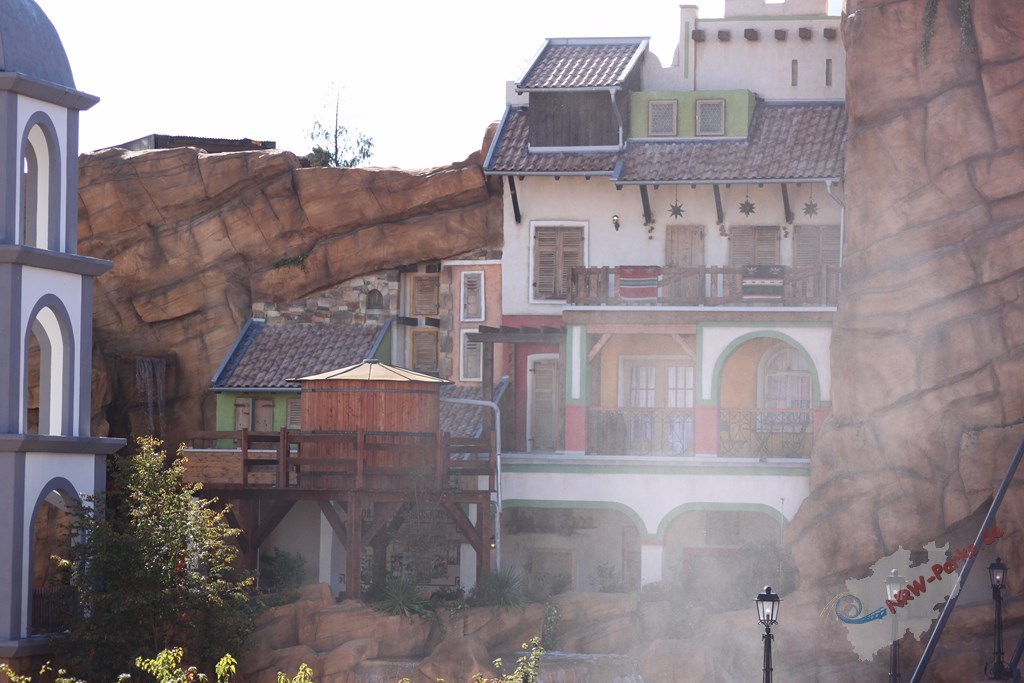

Update 9.9.2013 Es wird mit sehr kurzen Abständen der Booten gestestet.

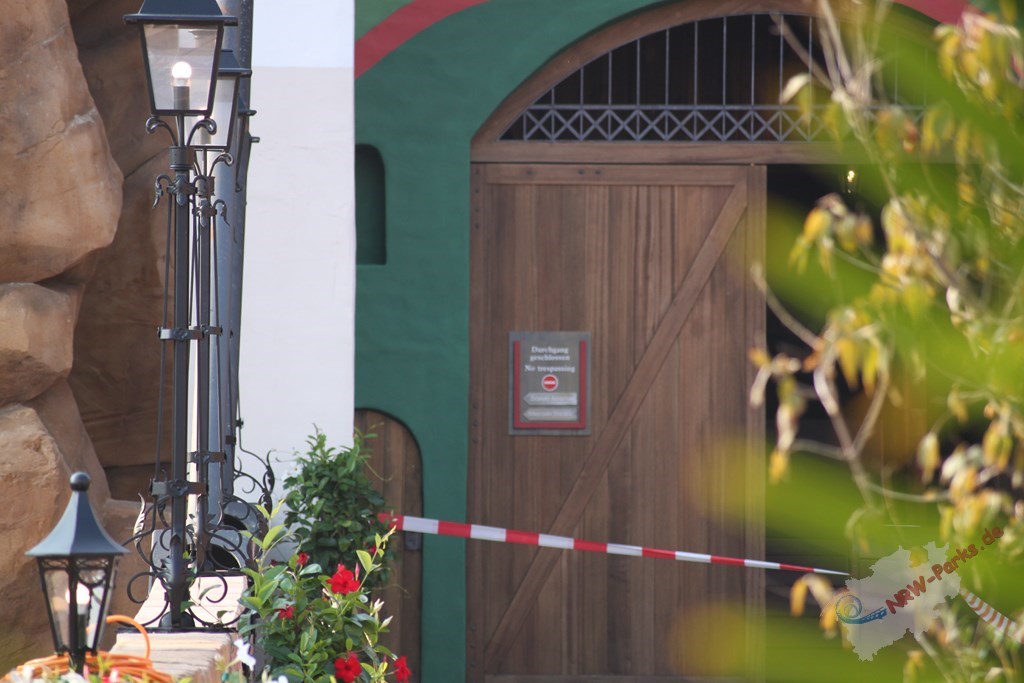

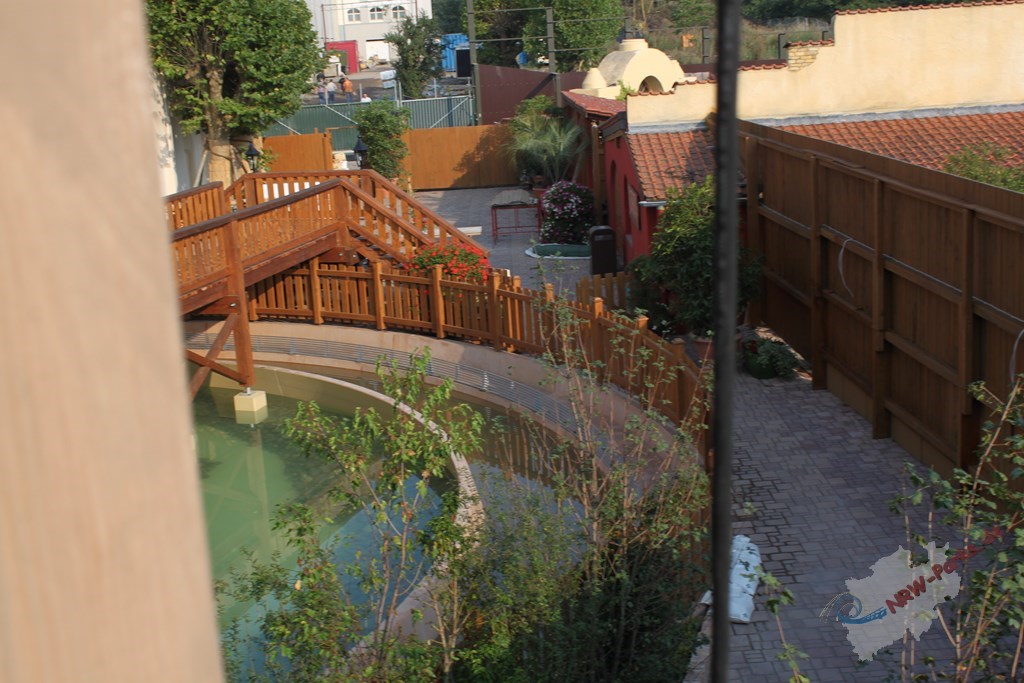

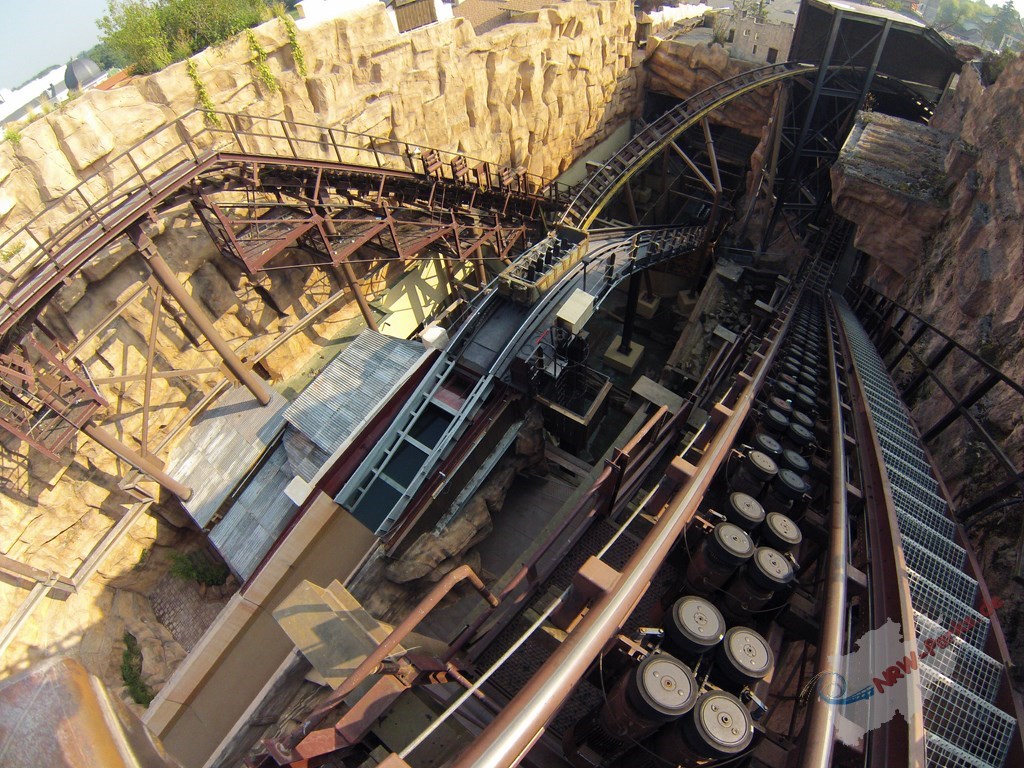

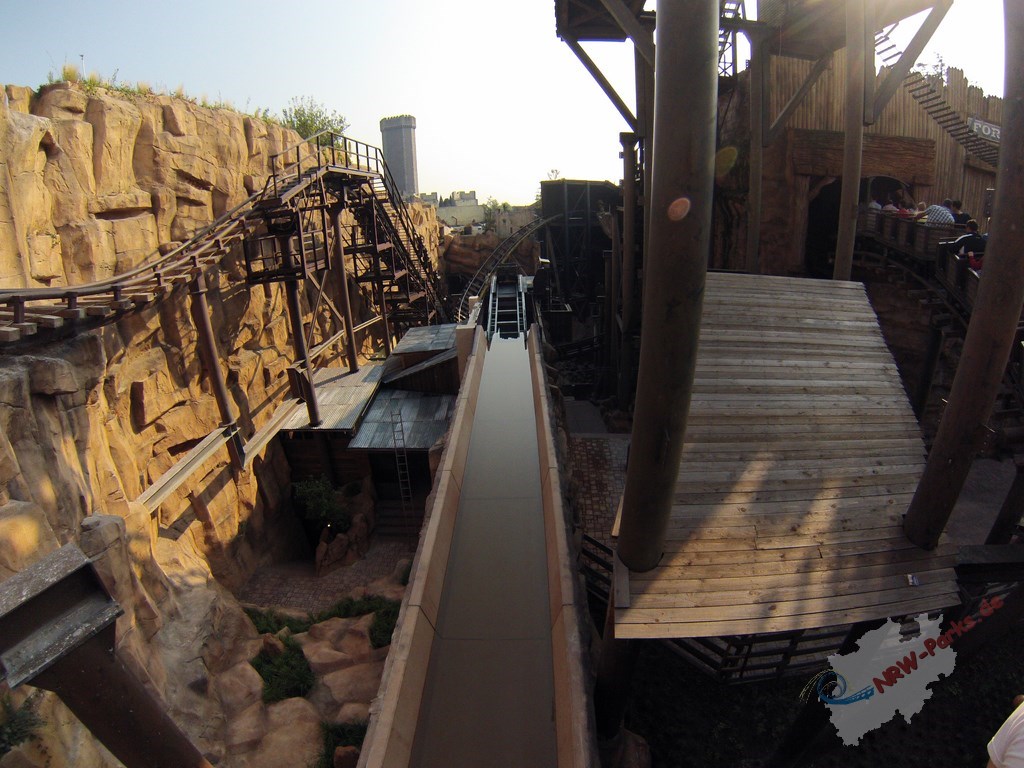

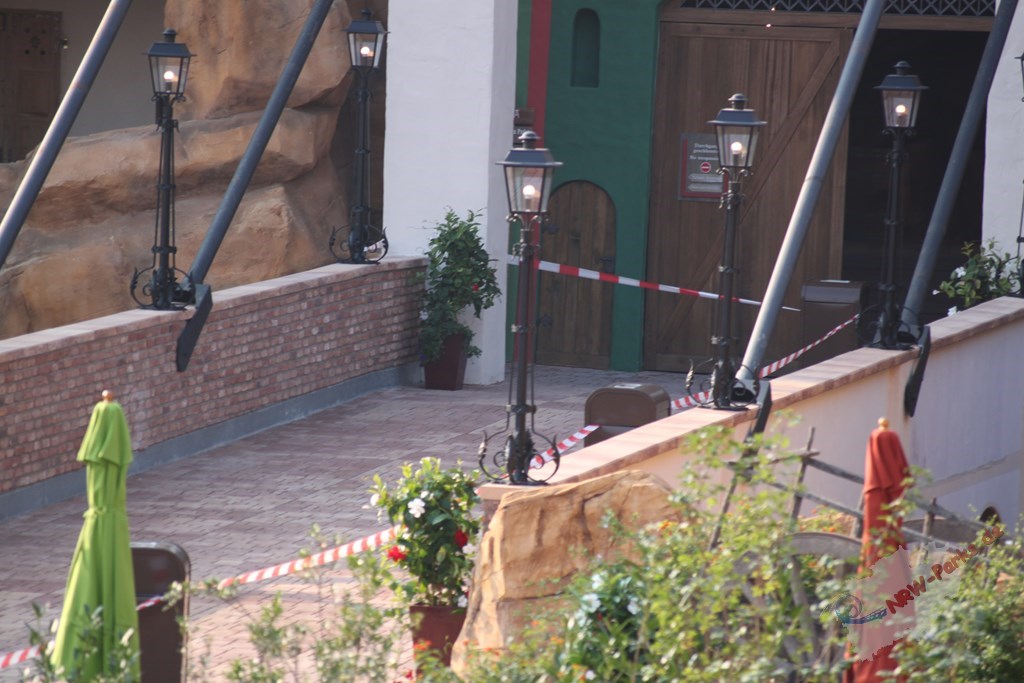

Update 30.8.2013 Die Eröffnung rückt immer näher.

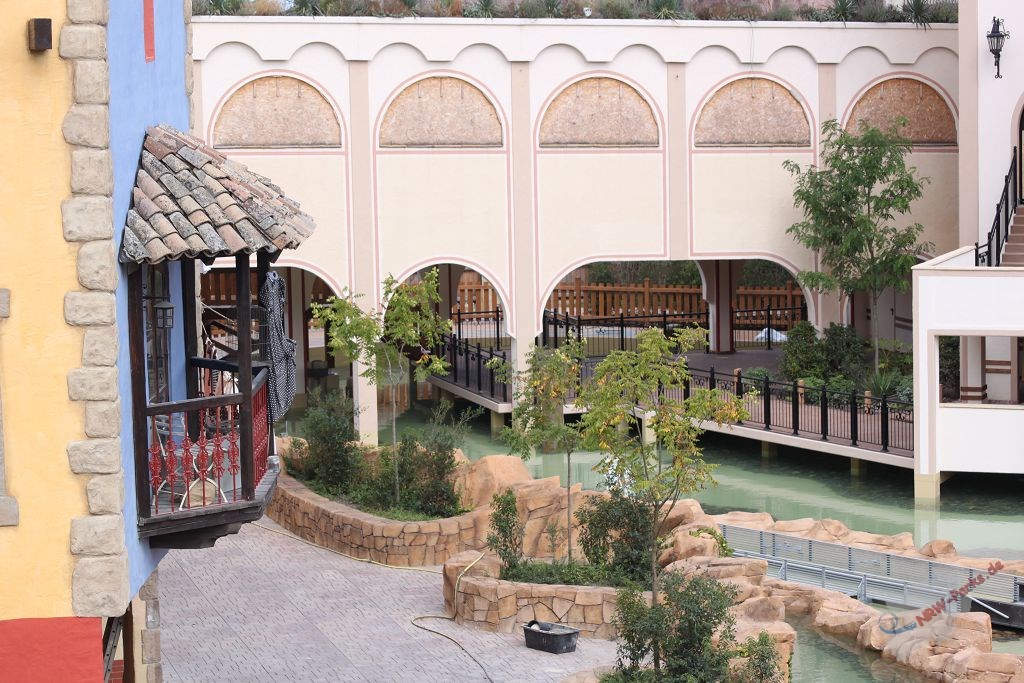

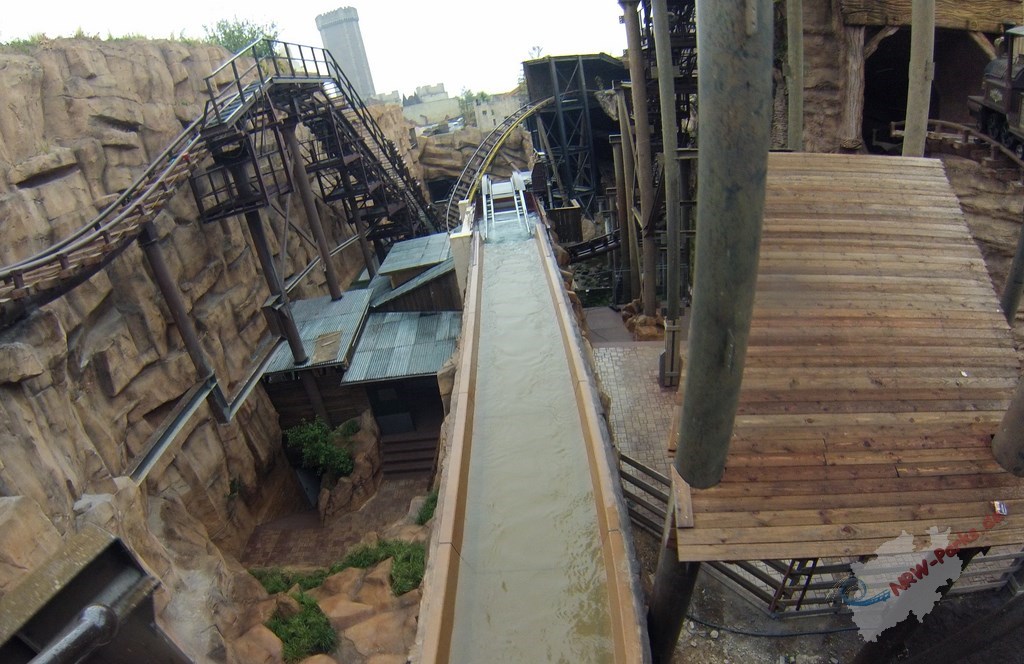

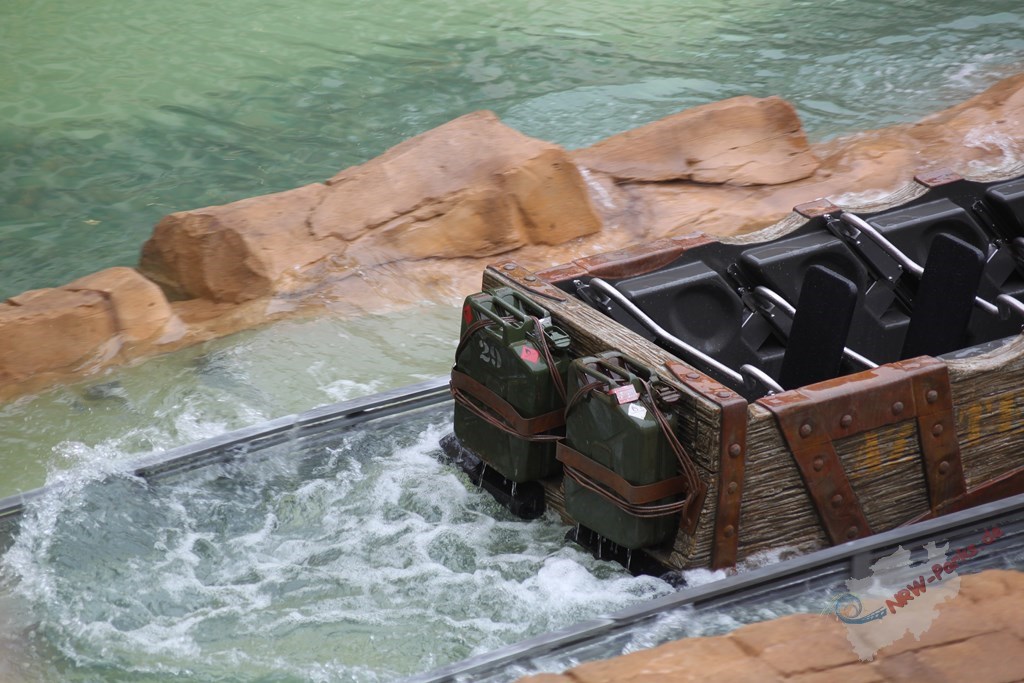

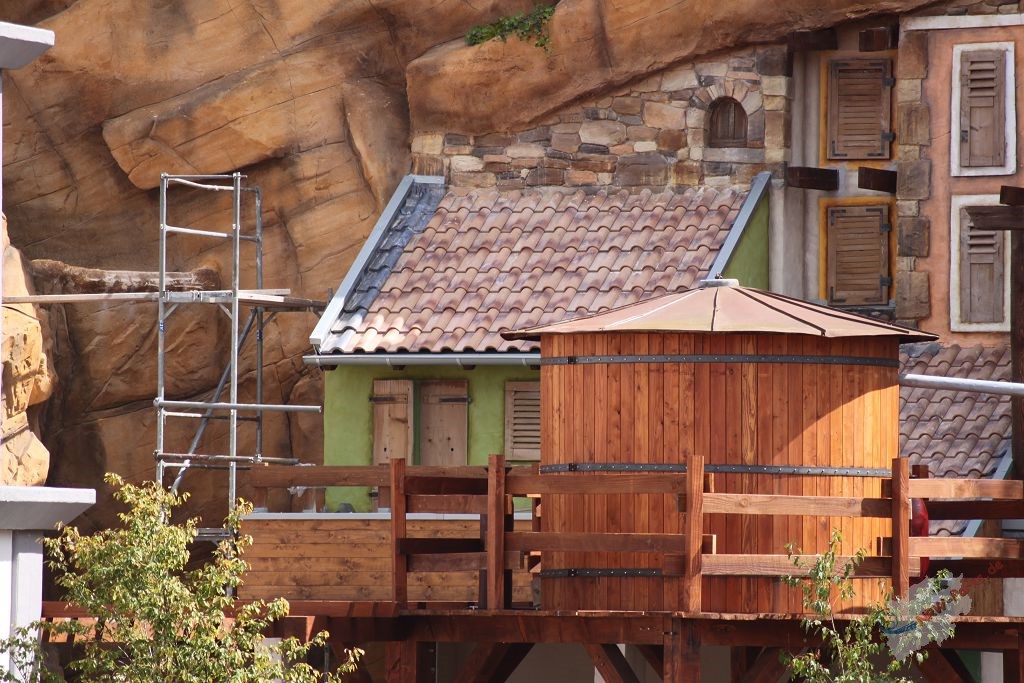

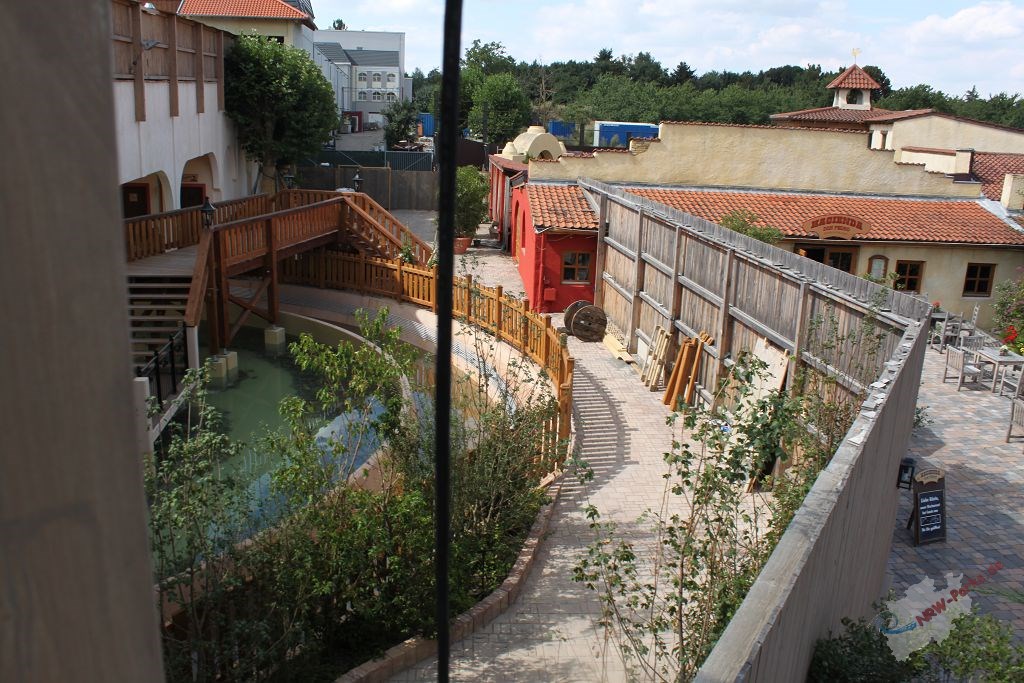

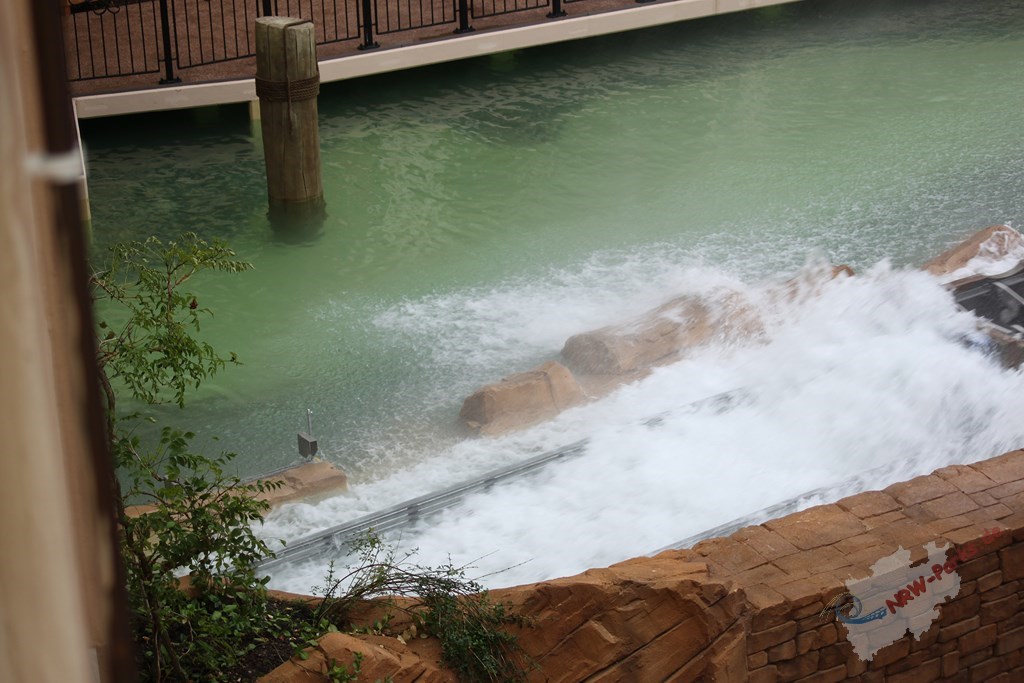

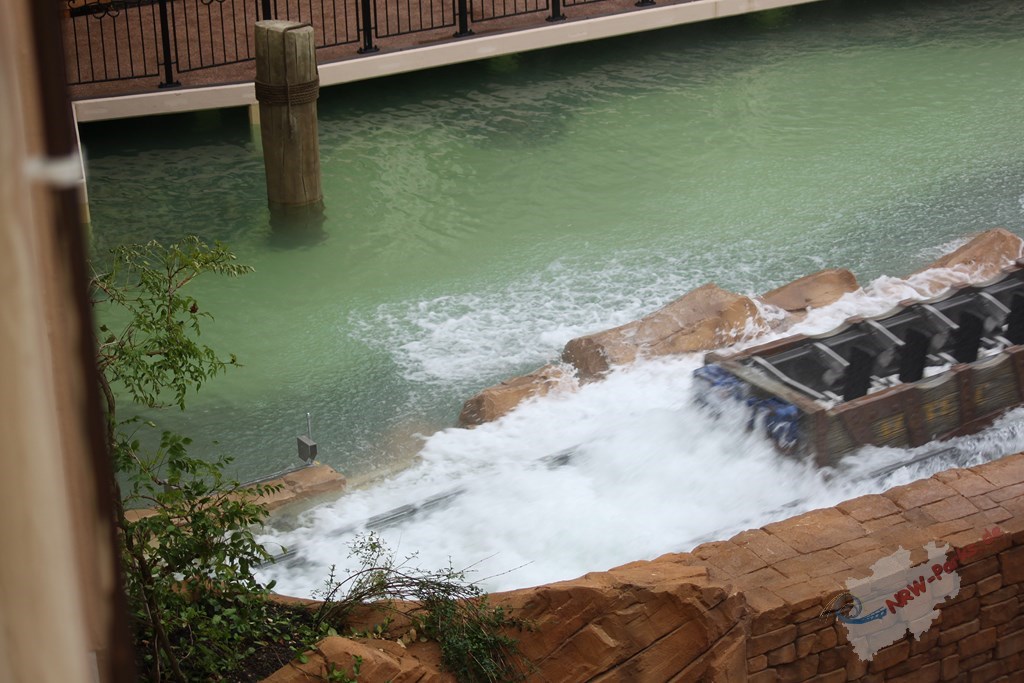

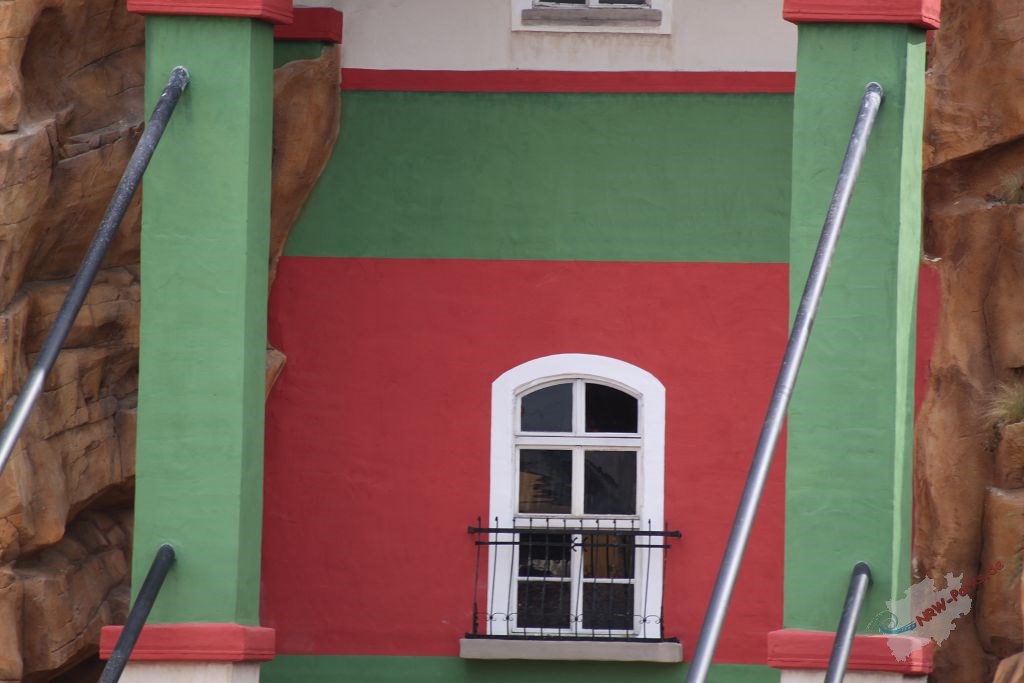

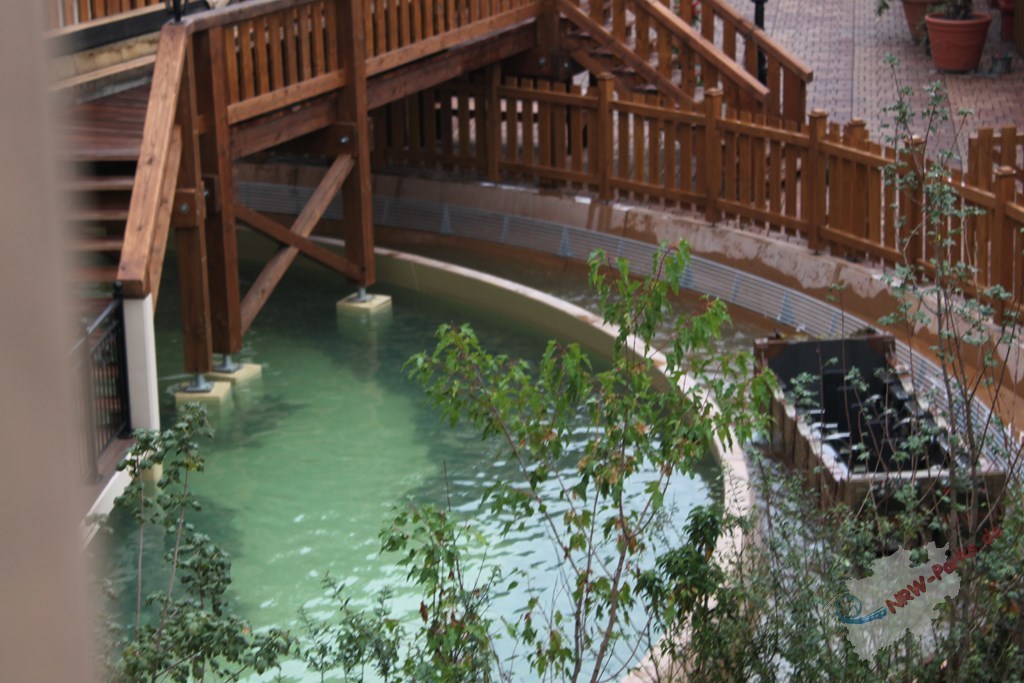

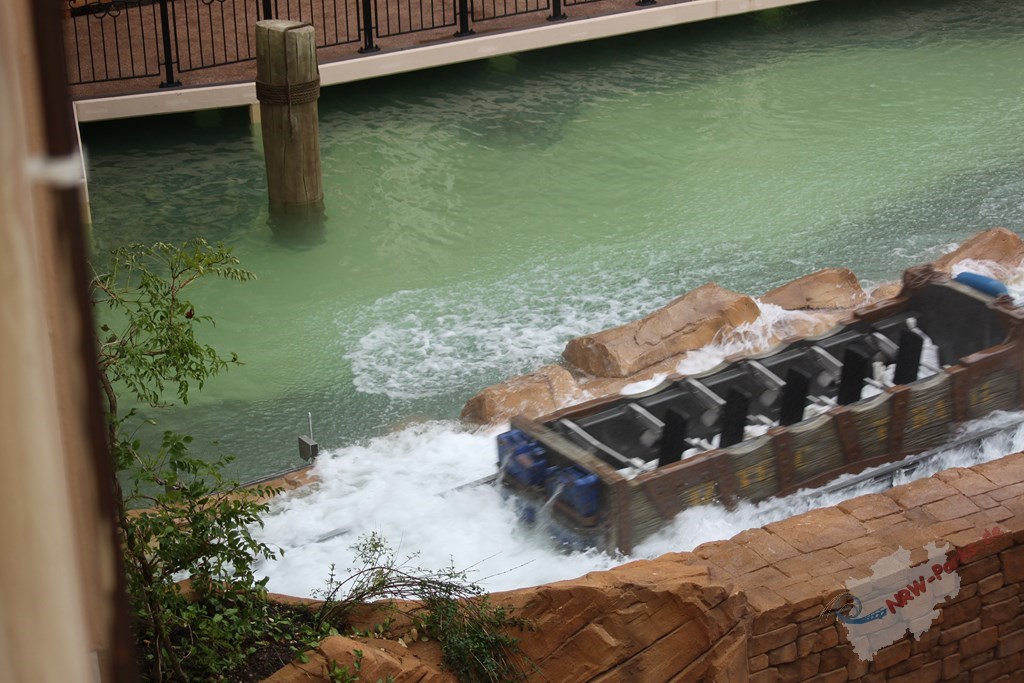

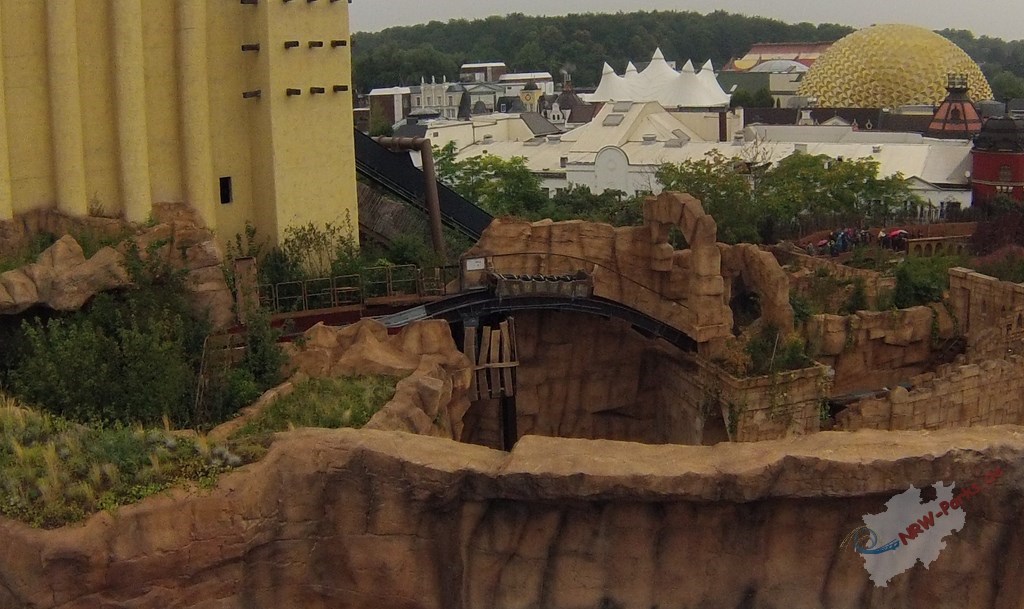

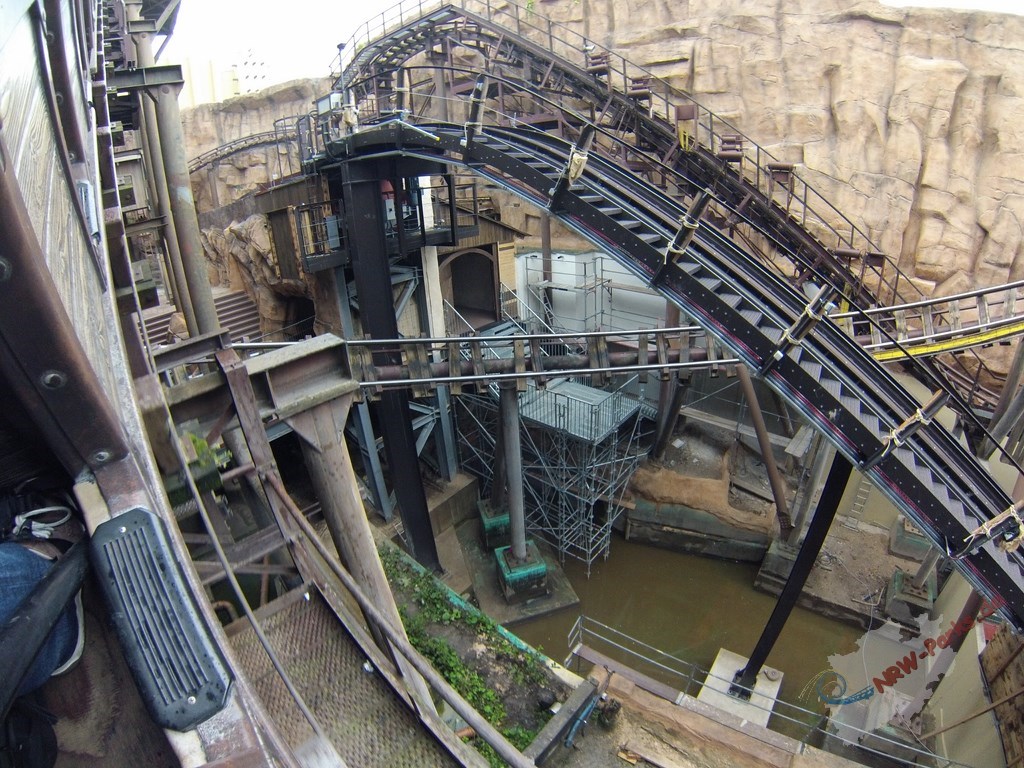

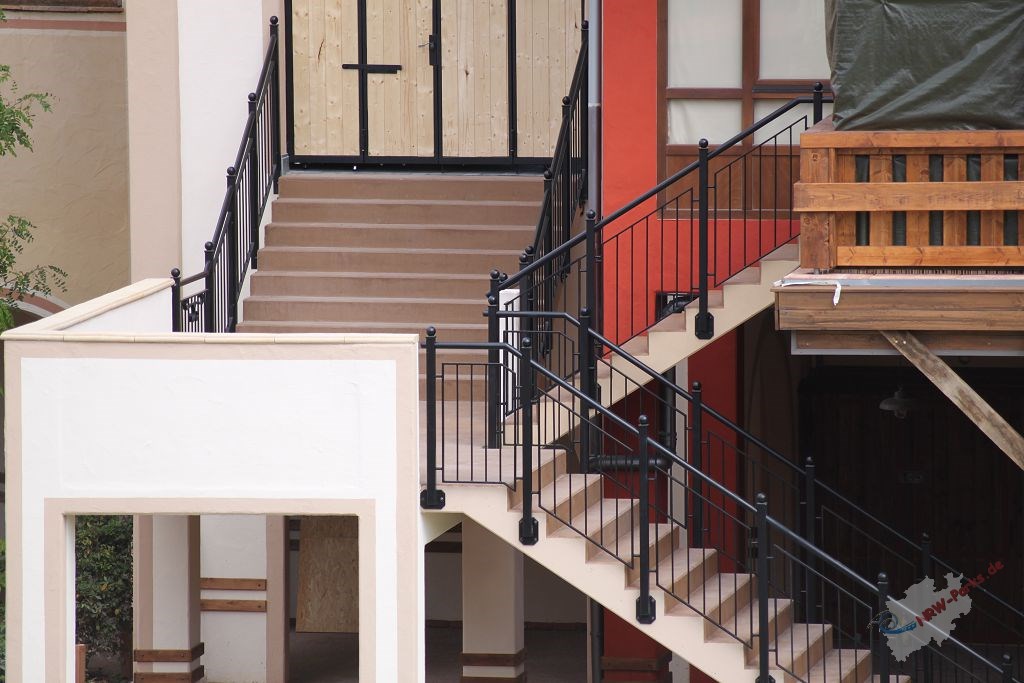

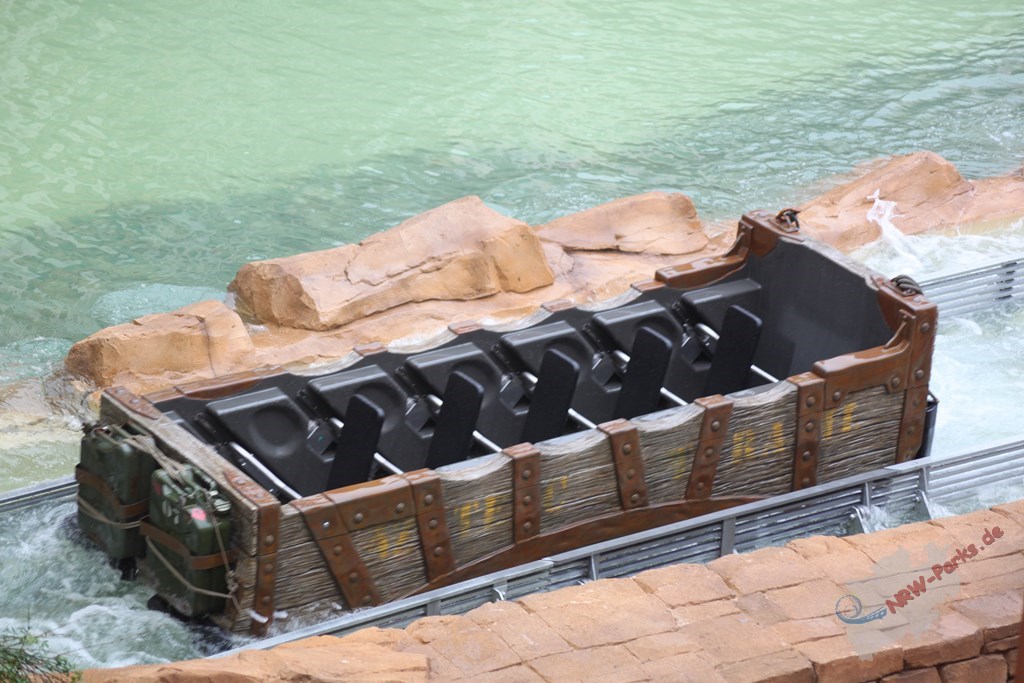

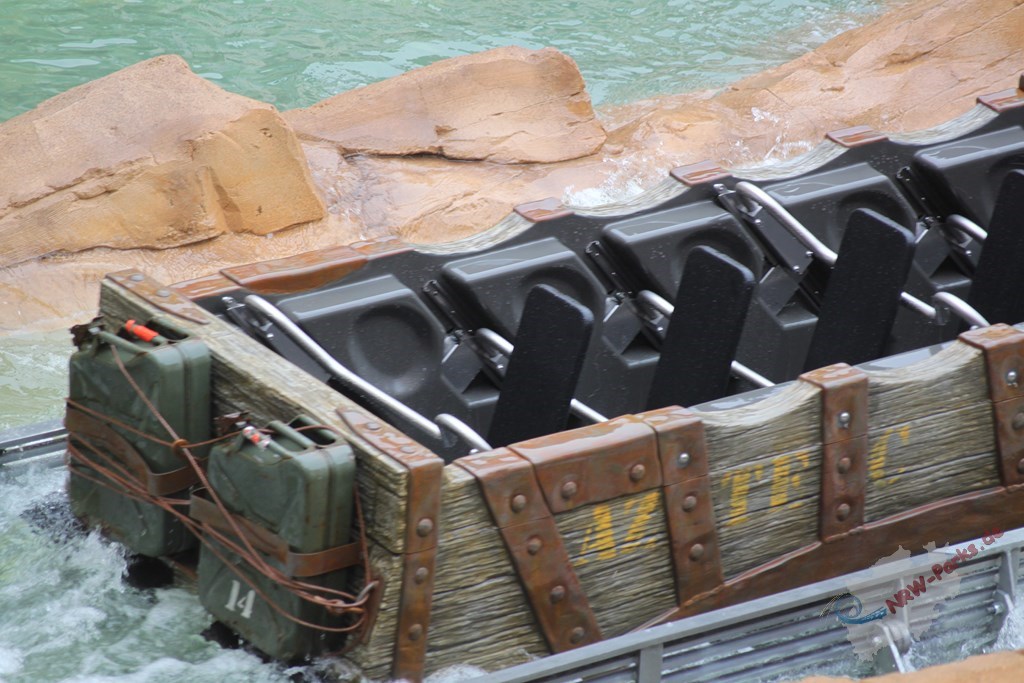

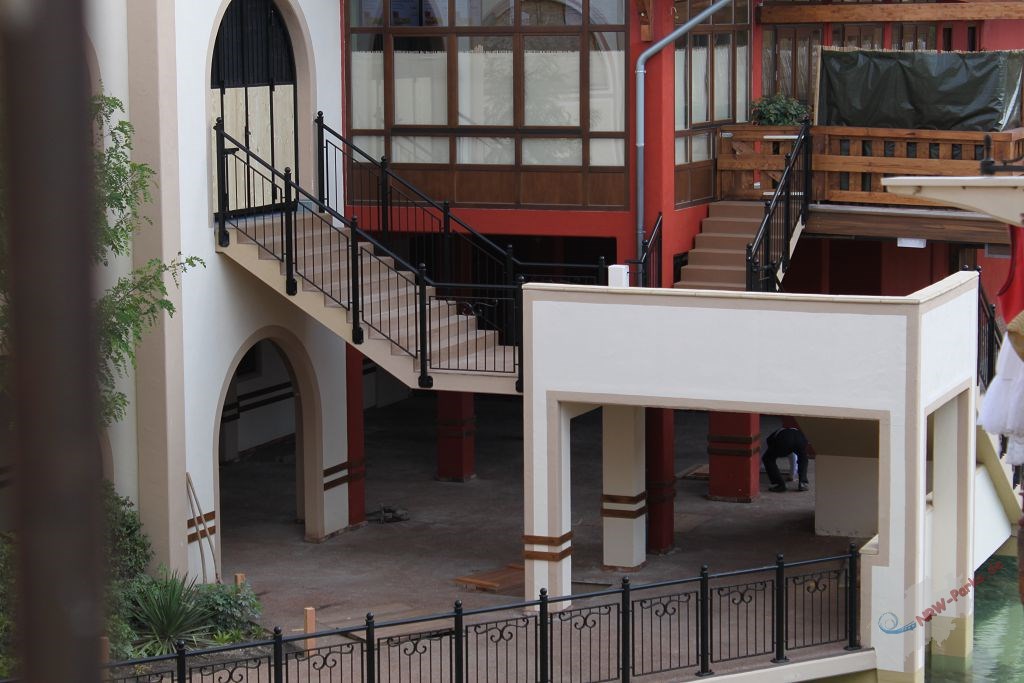

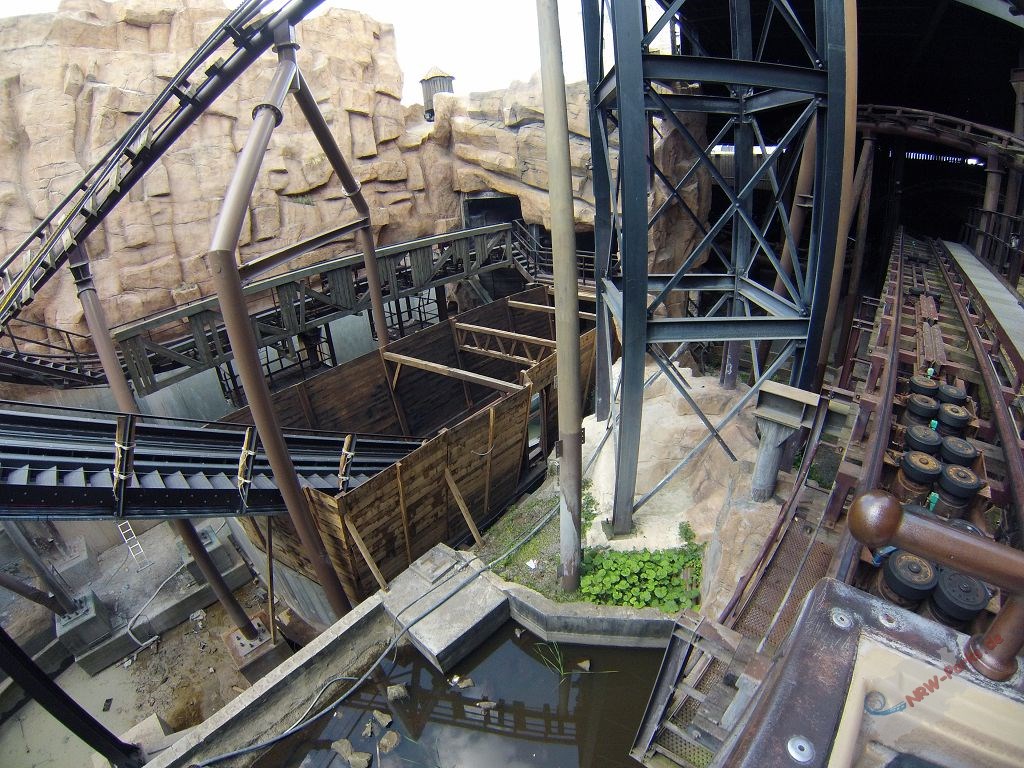

Update 25.8.2013 Die Testfahrten laufen auf Hochturen.

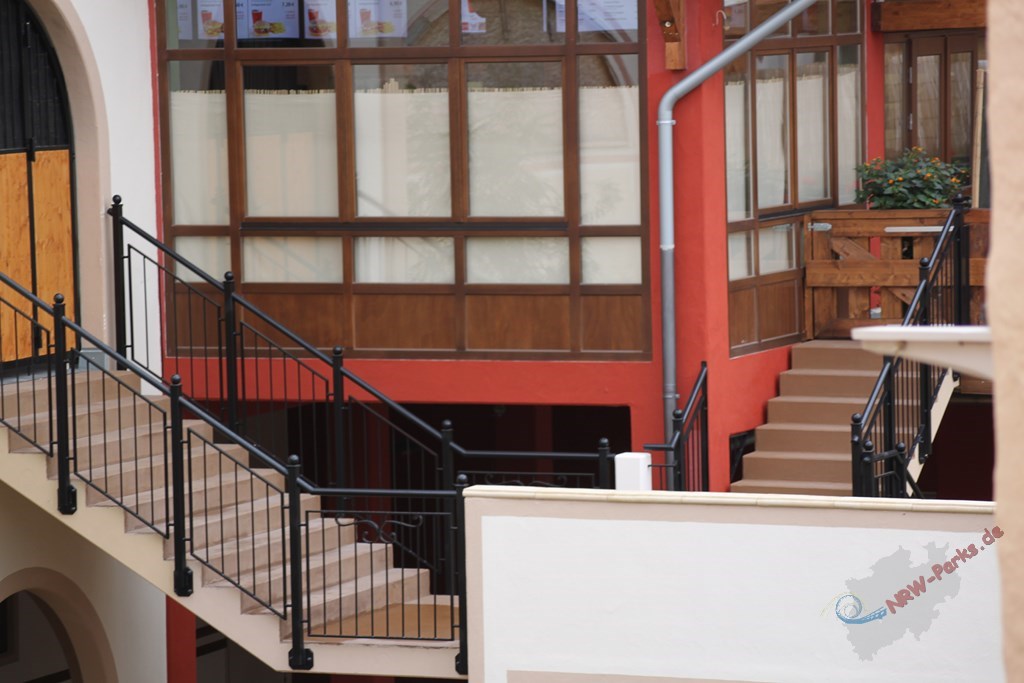

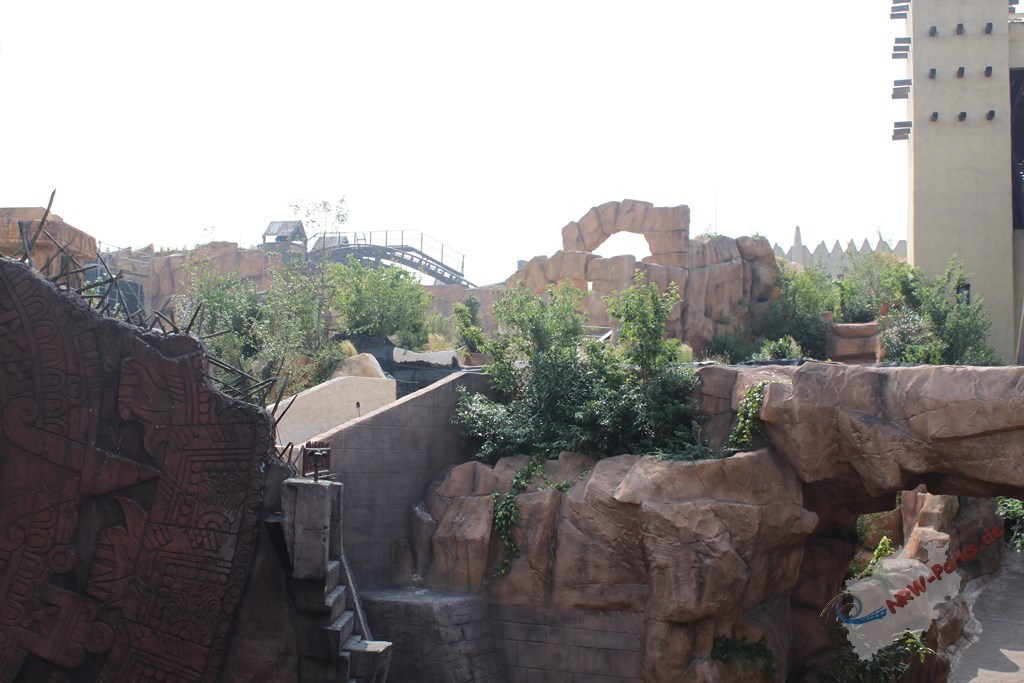

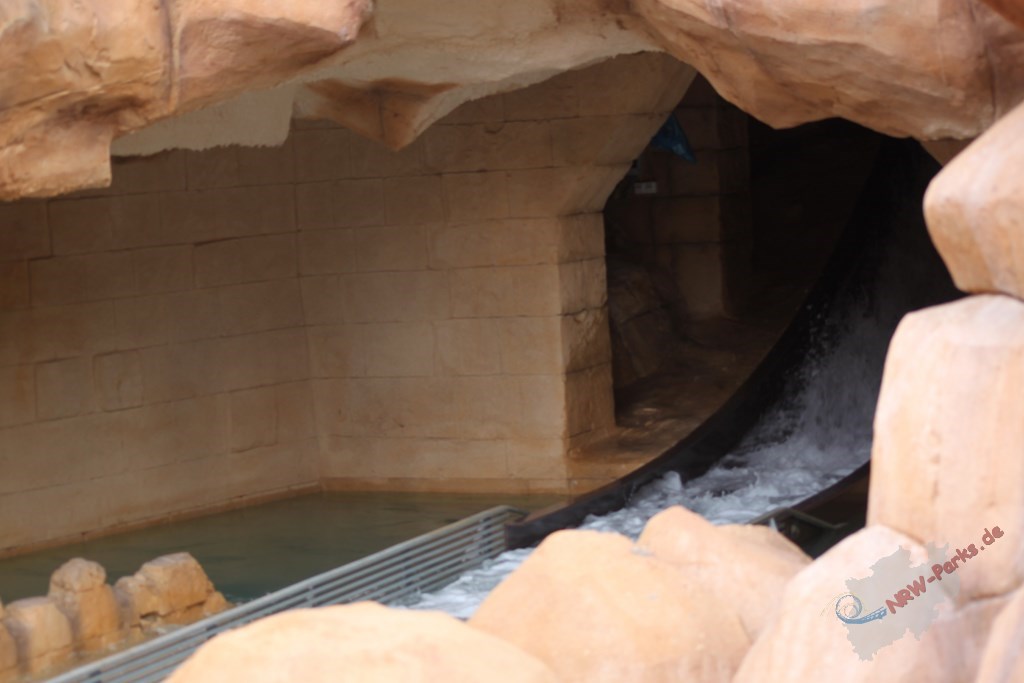

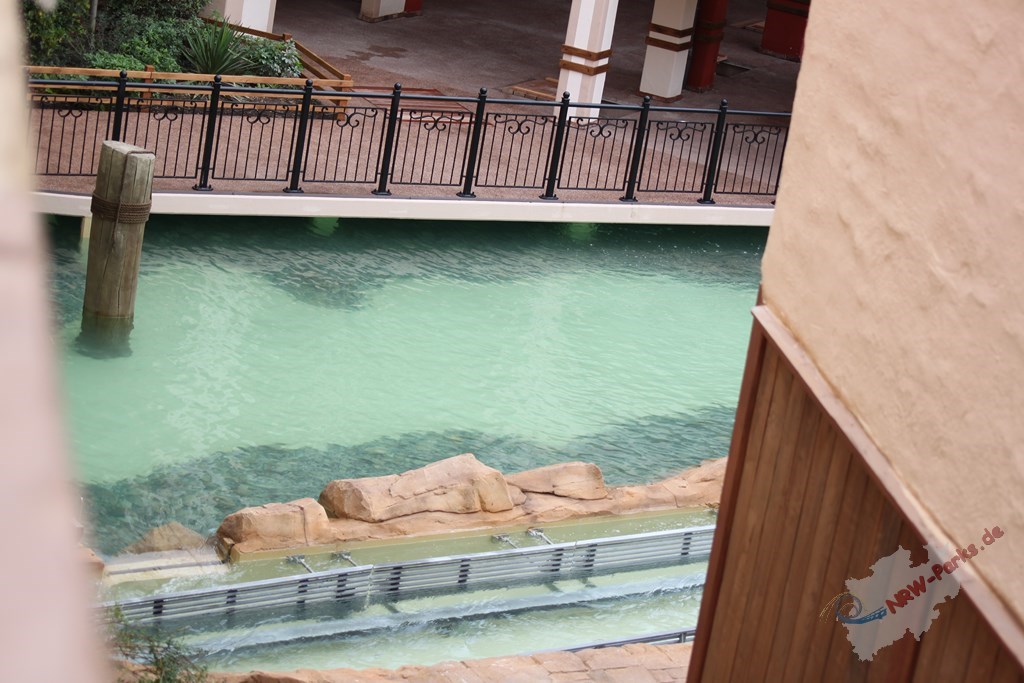

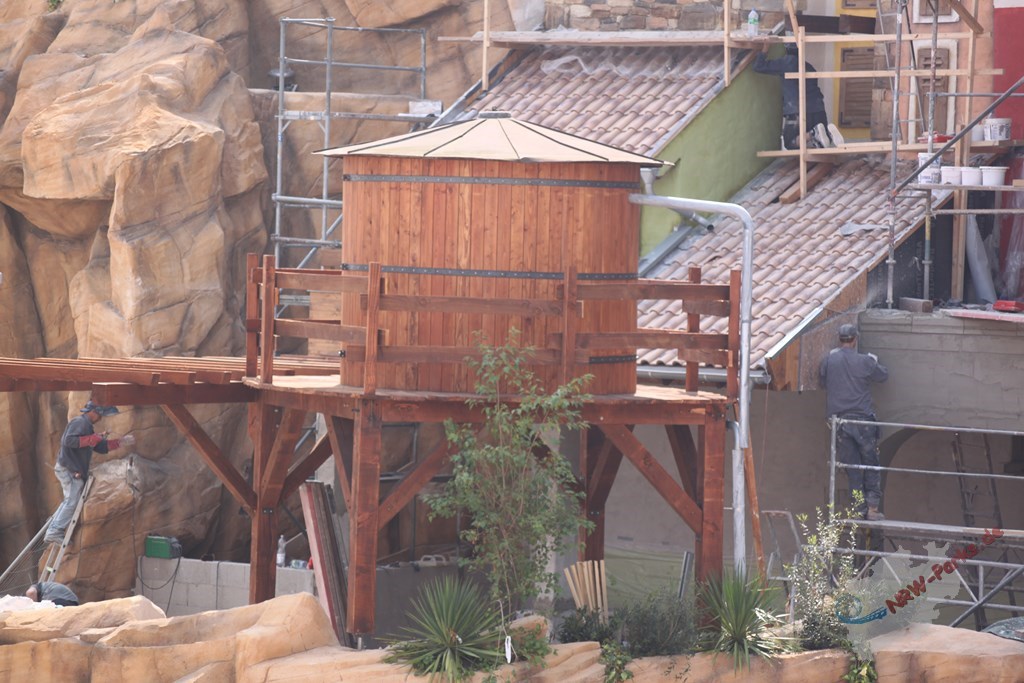

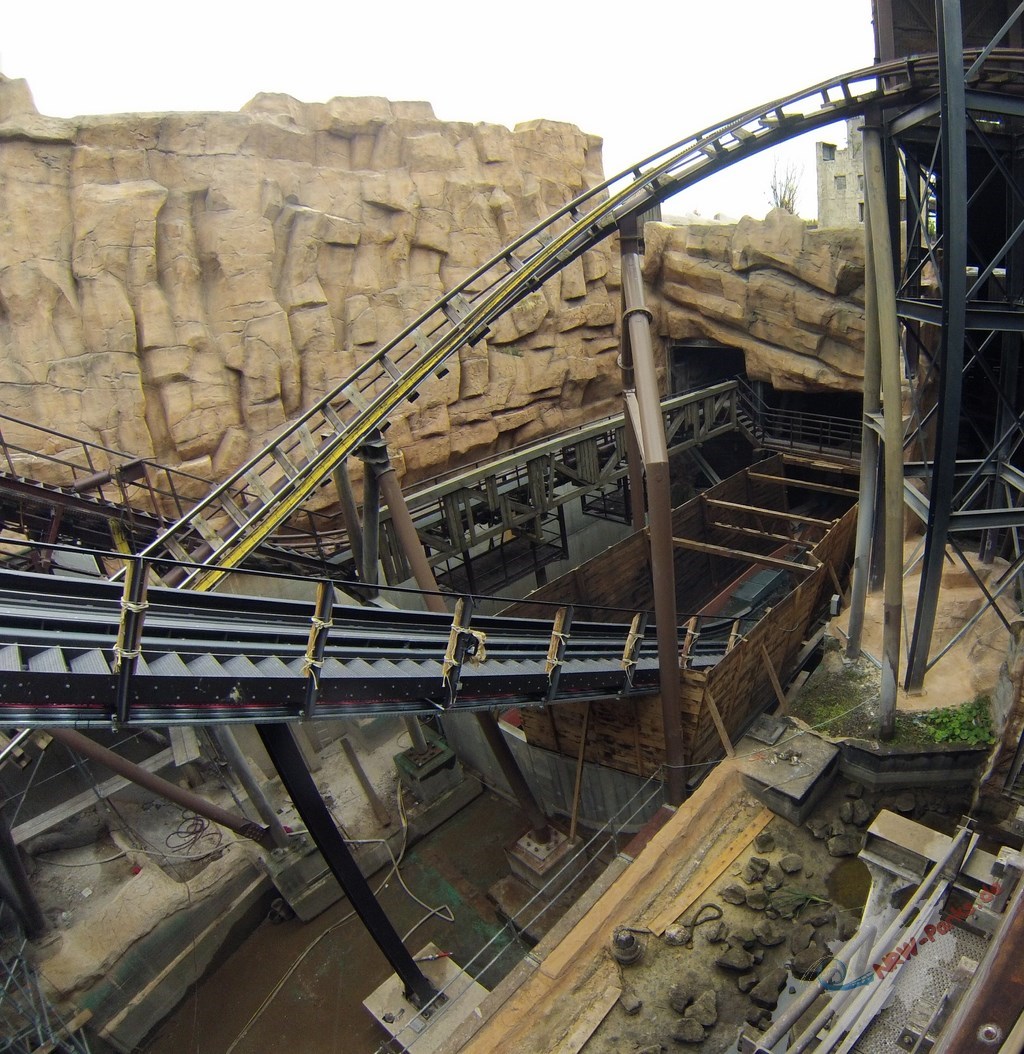

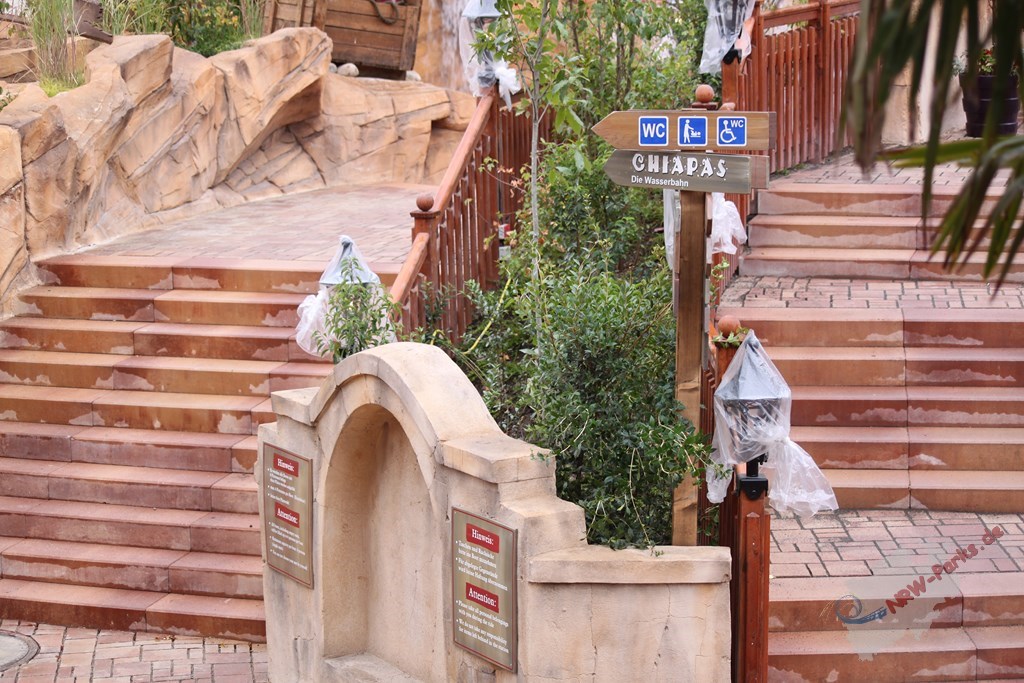

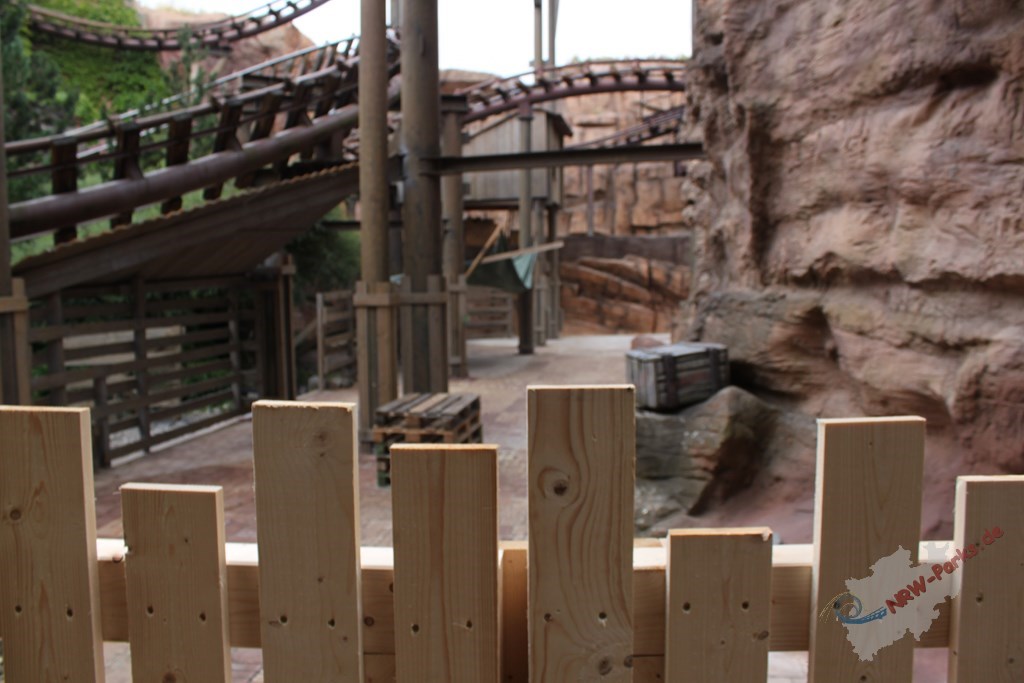

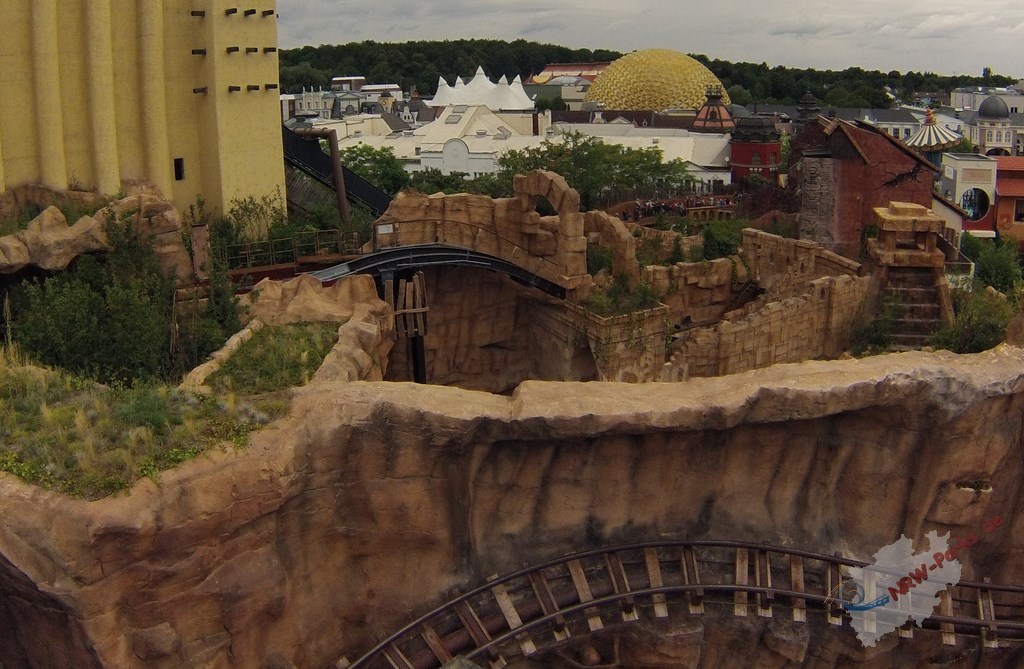

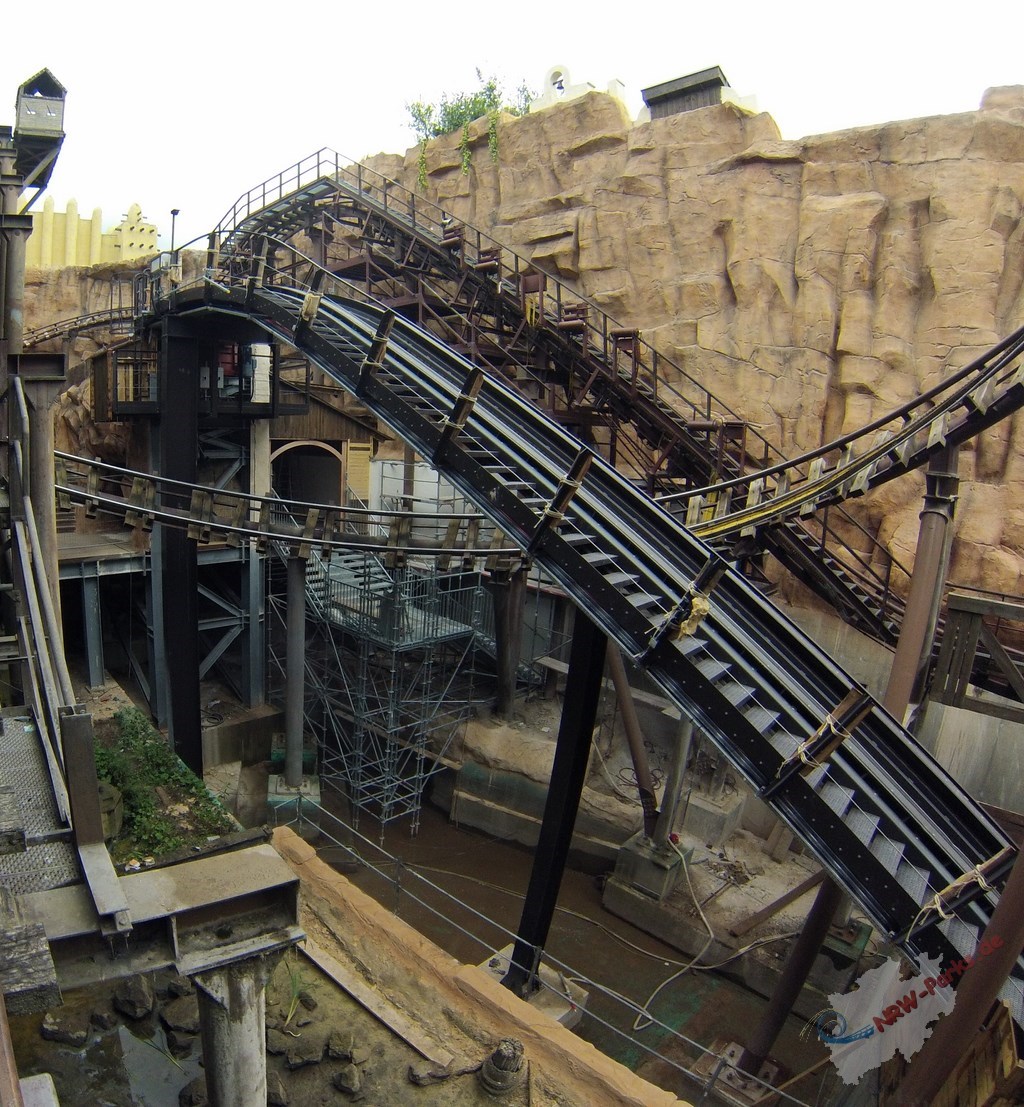

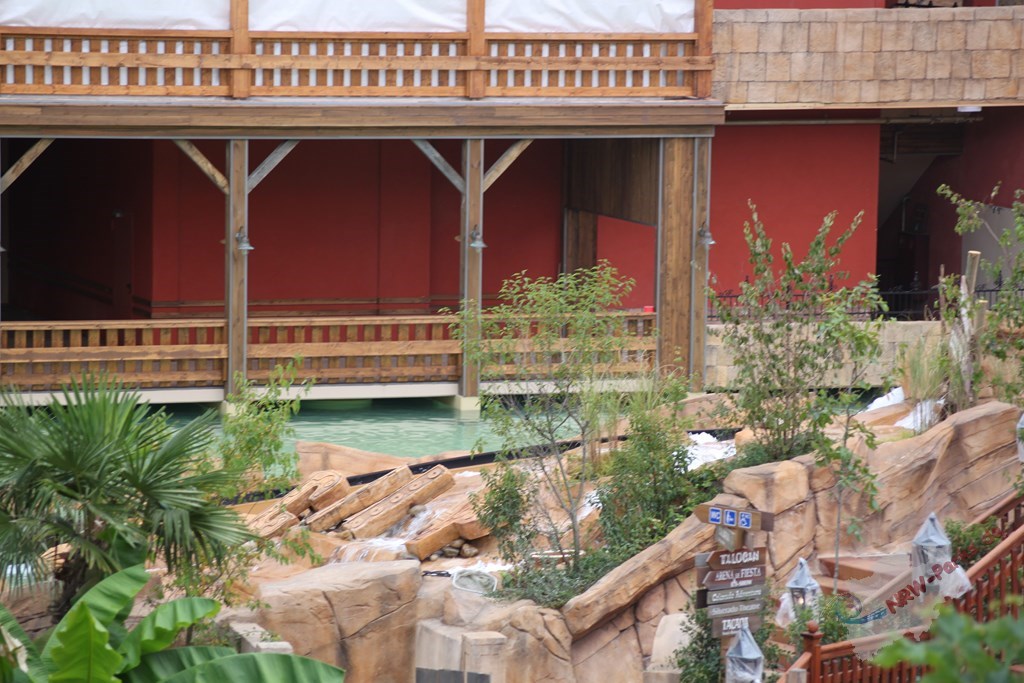

Update 18.8.2013 Es wurden Wegweiser und Warnhinweistafeln angebracht. An der Schlusskurve wurden zwei Monitore aufgestellt.

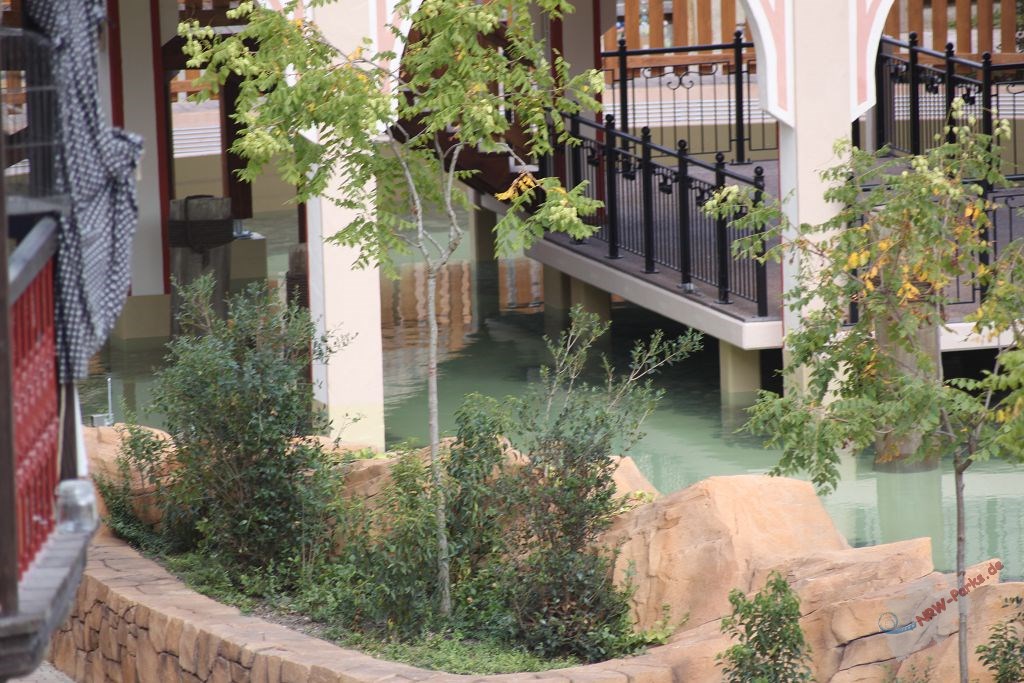

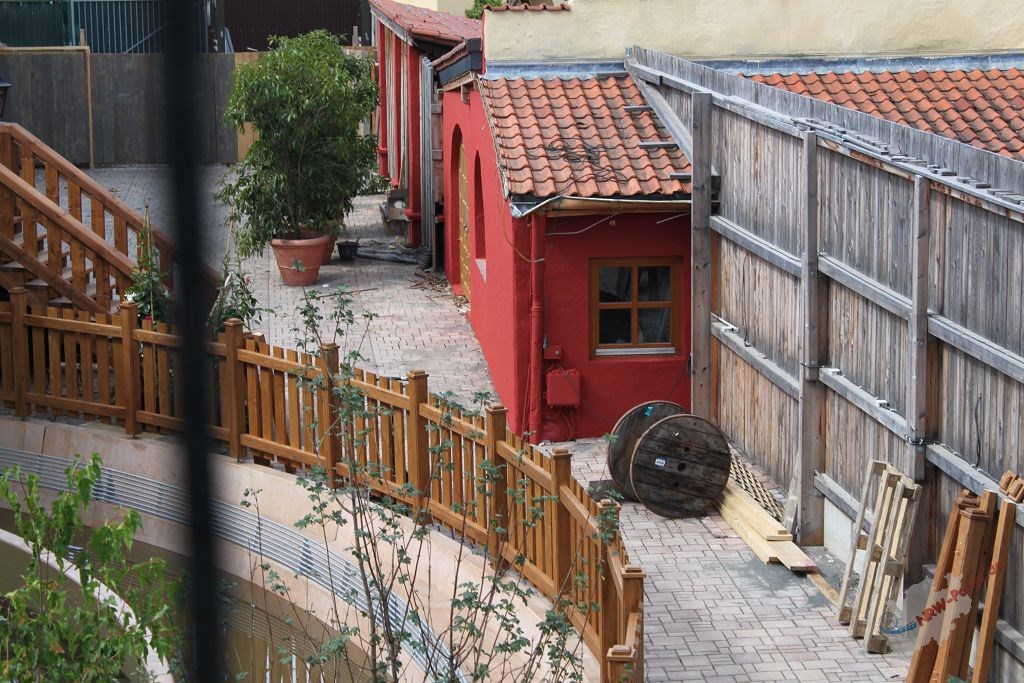

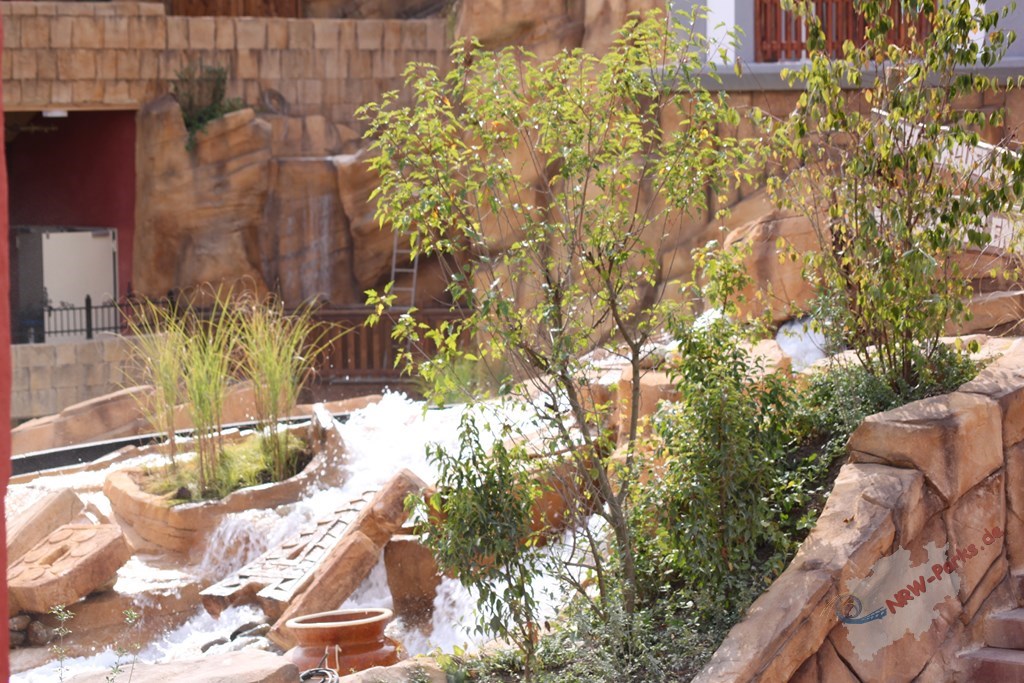

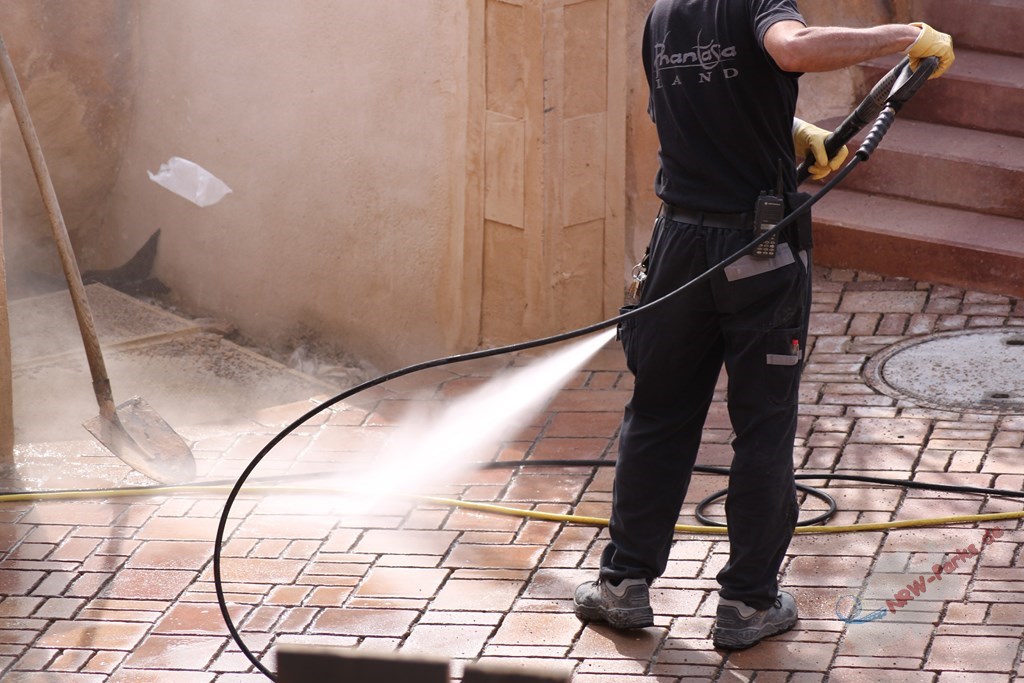

Update 15.8.2013 Die Wasserfälle laufen auf Hochturen und es wird fleißig sauber gemacht. Die Talocan-Terasse wurde für Besucher geschlossen.

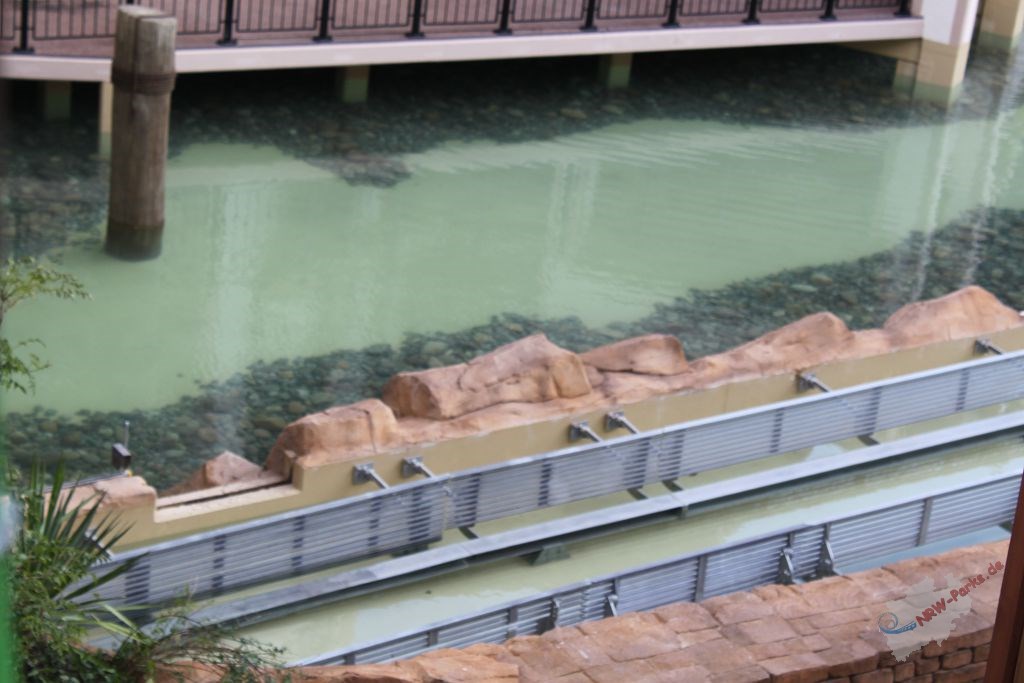

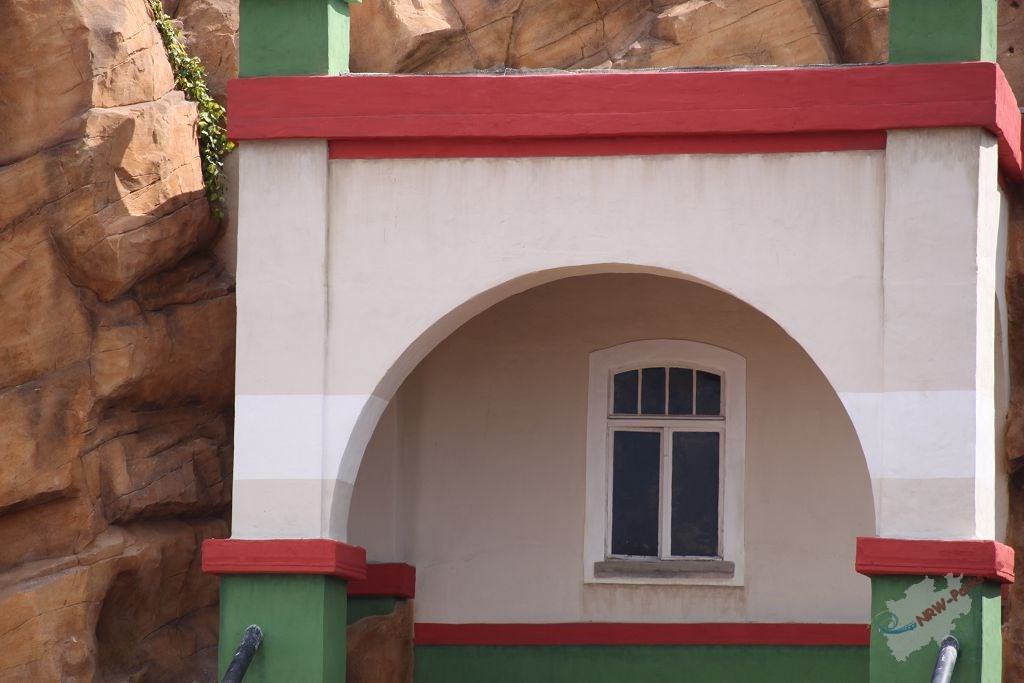

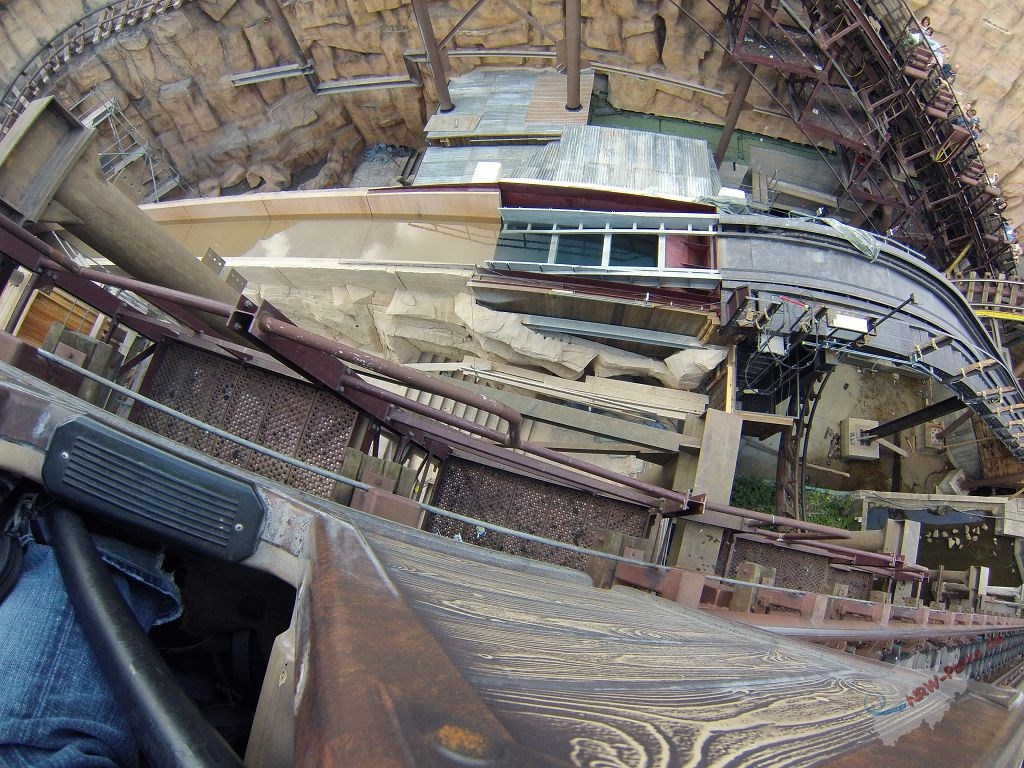

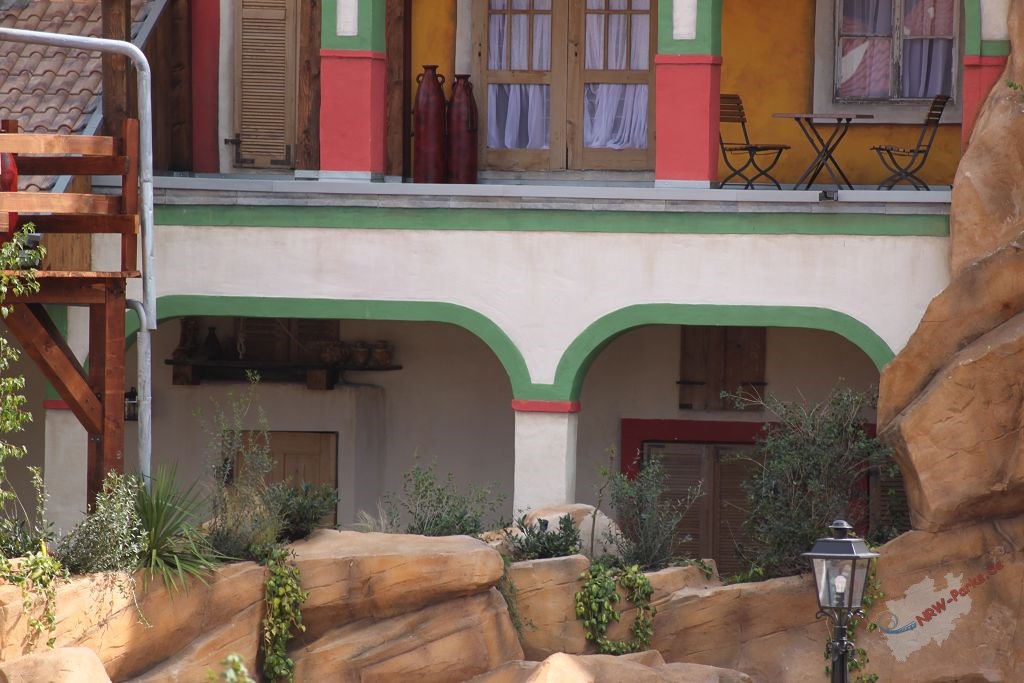

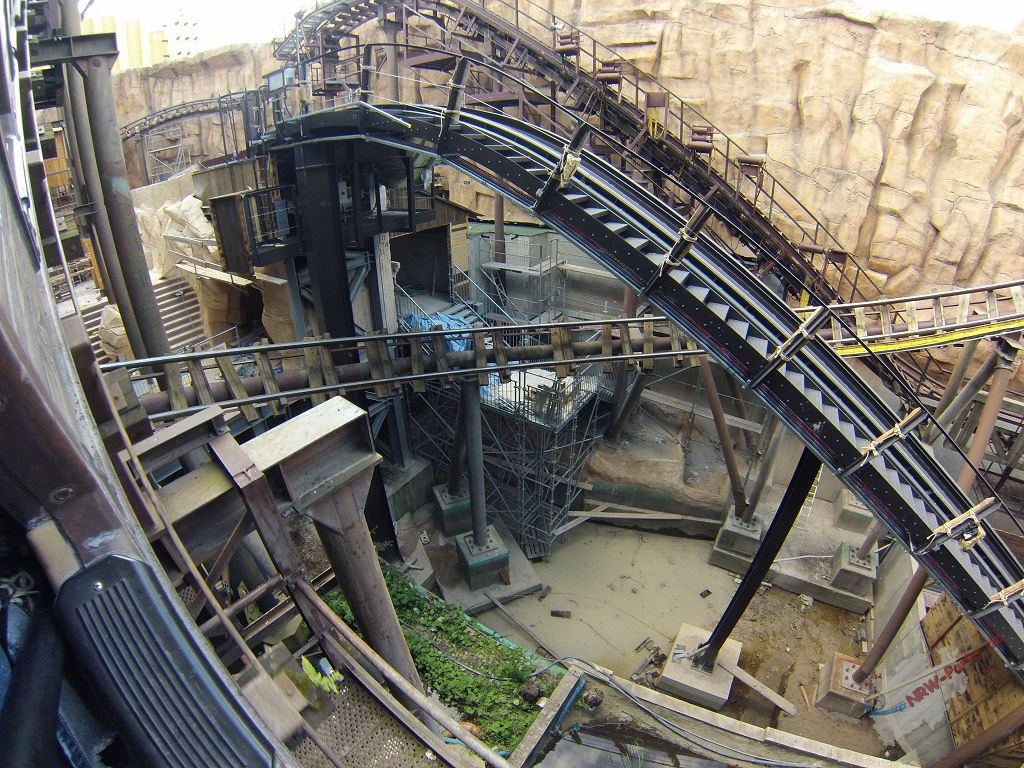

Update 11.8.2013 Die Gestaltung zwischen den beiden Liften der Colorado nimmt Form an.

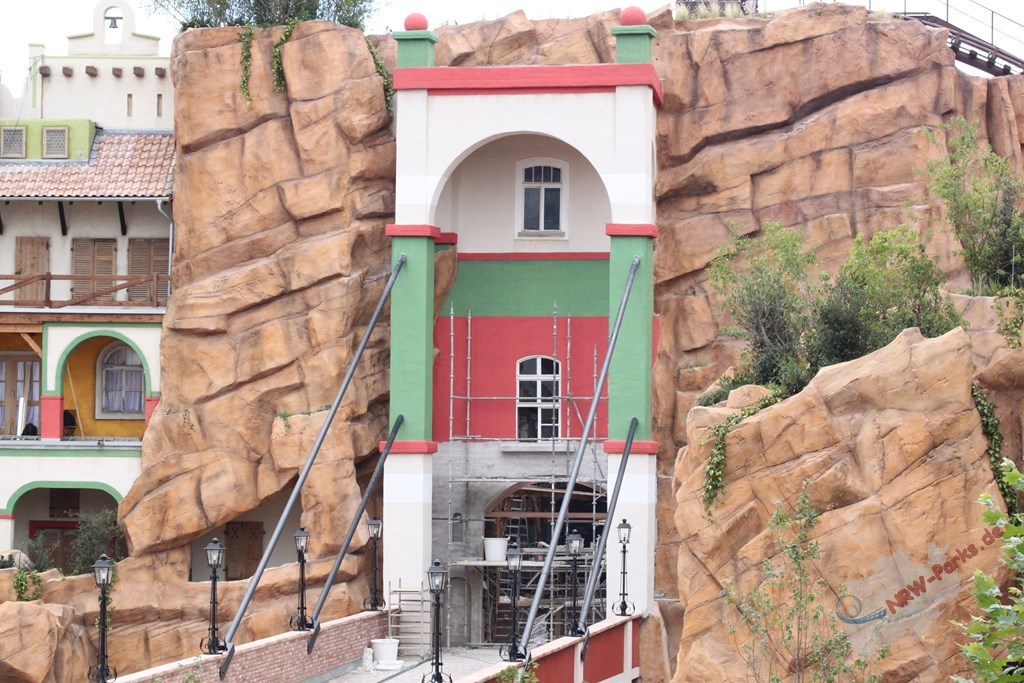

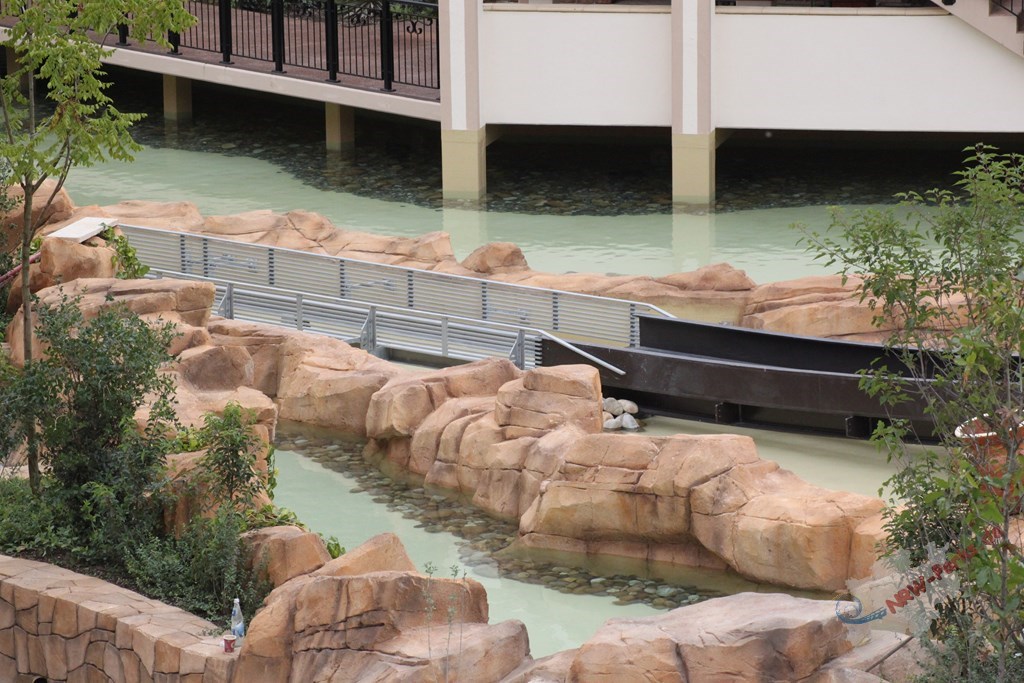

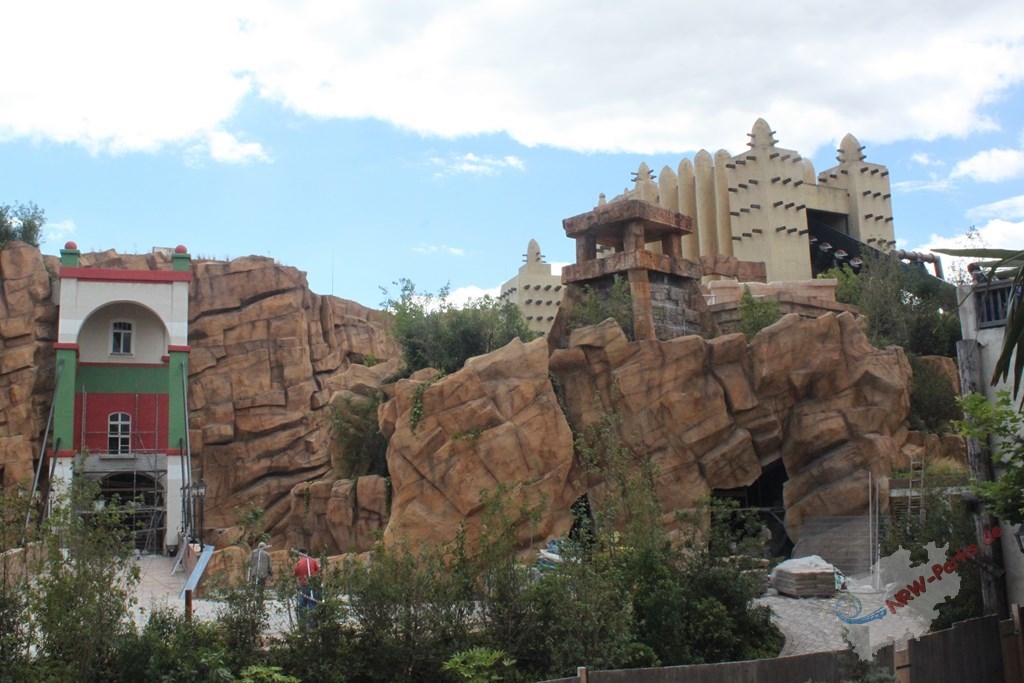

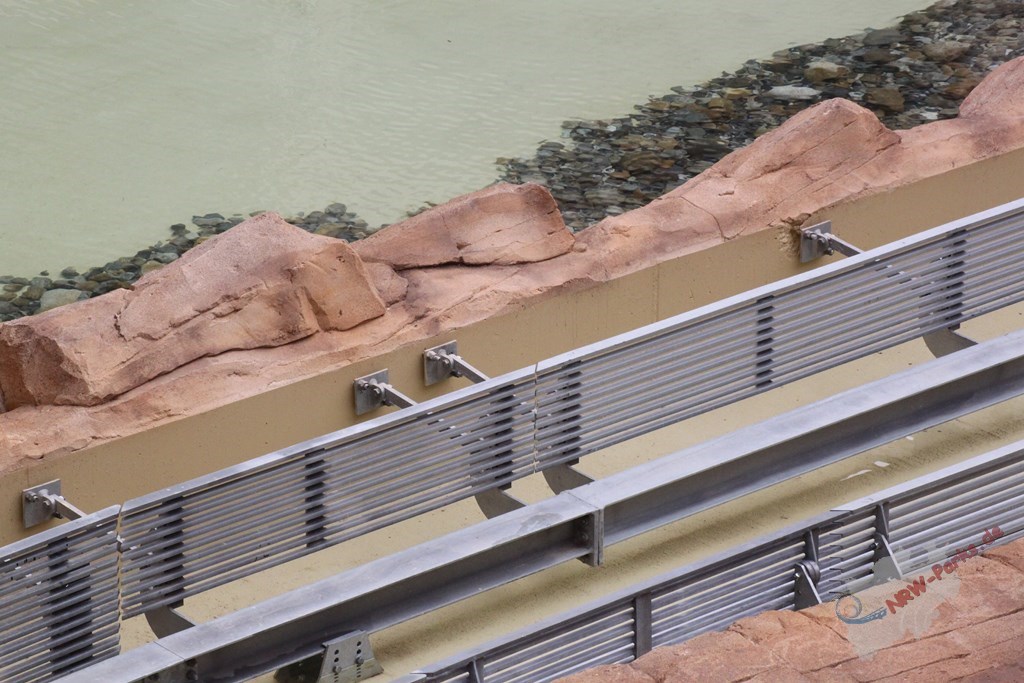

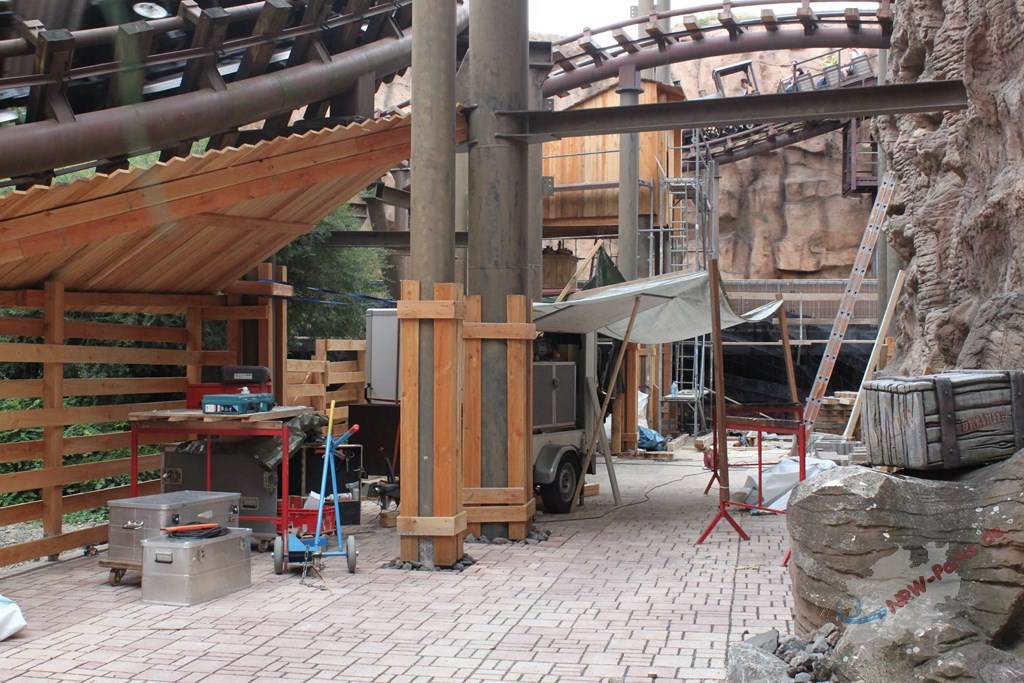

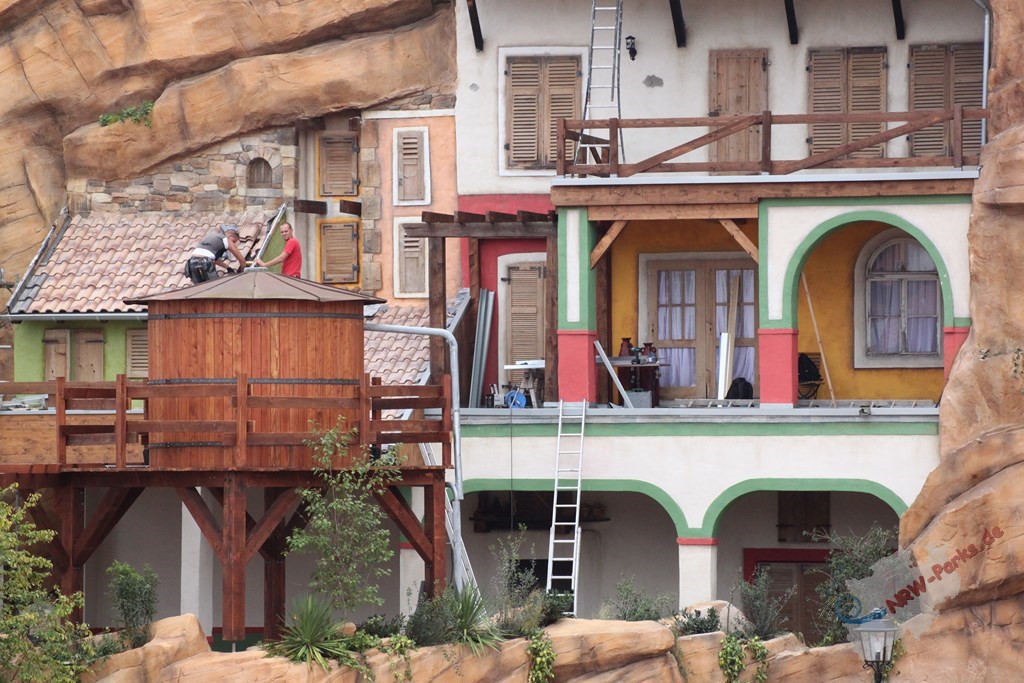

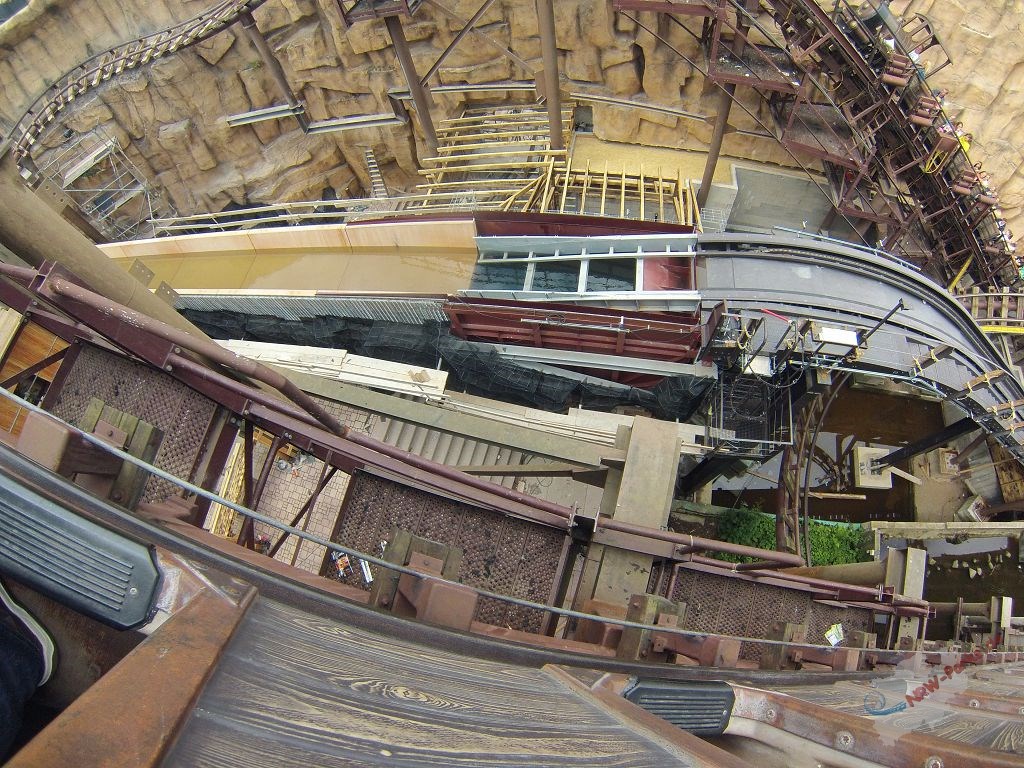

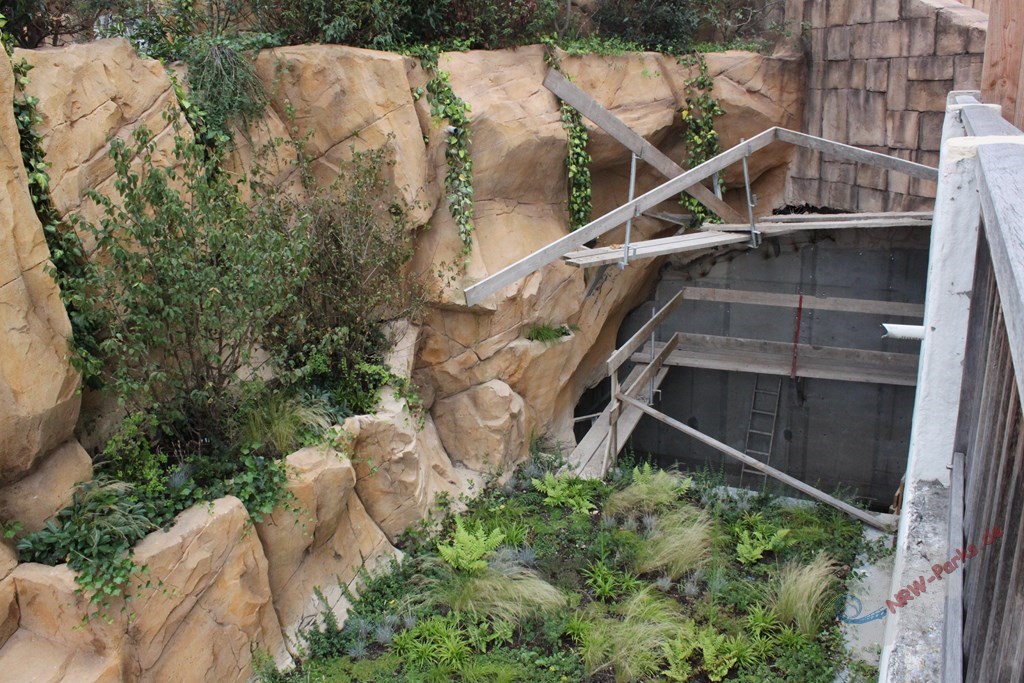

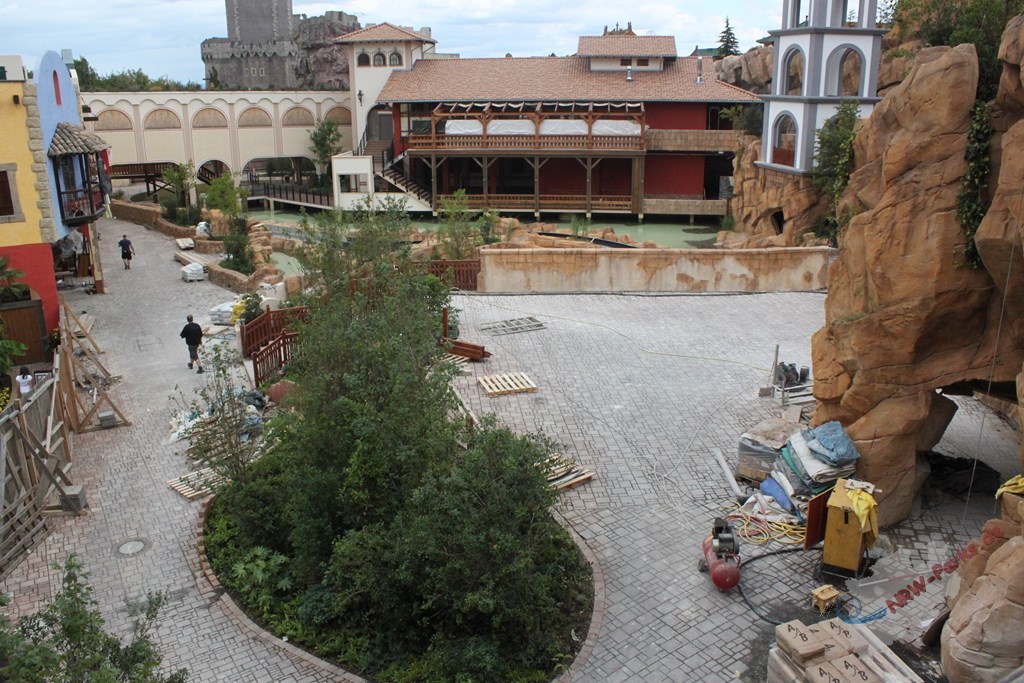

Update 31.7.2013 Der Wasserfall am Maya-Tempel wurde getestet und das Hauptbecken geflutet.

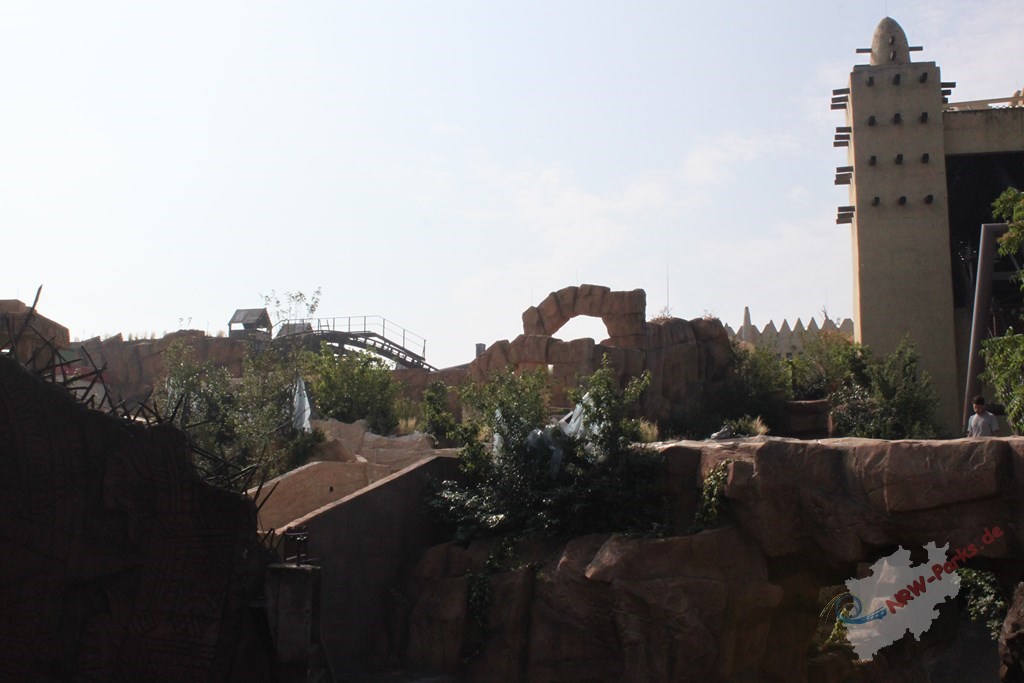

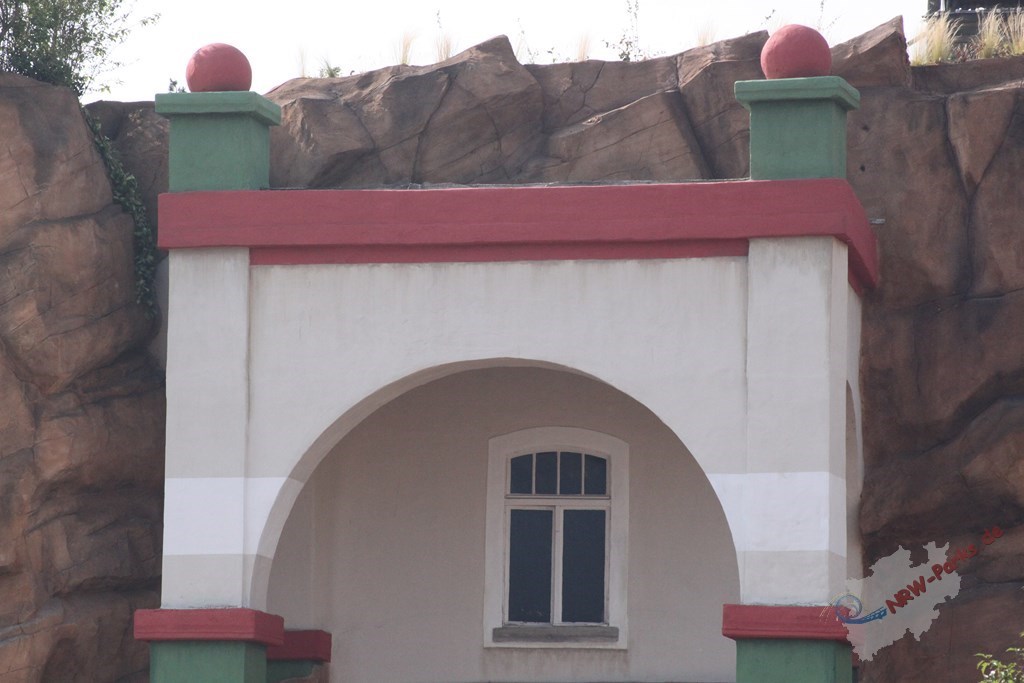

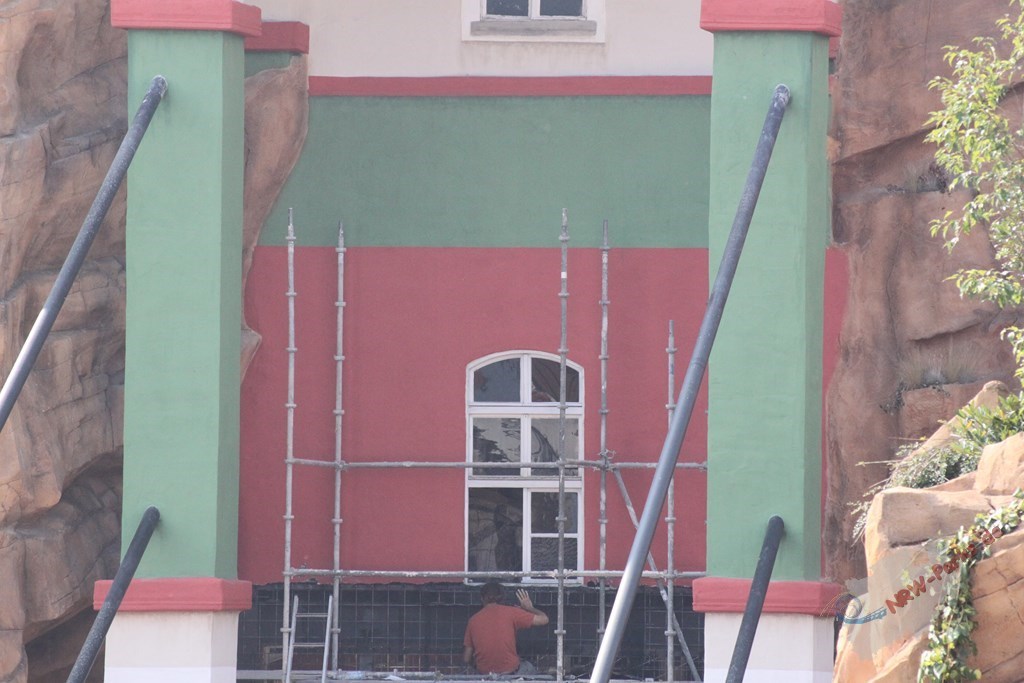

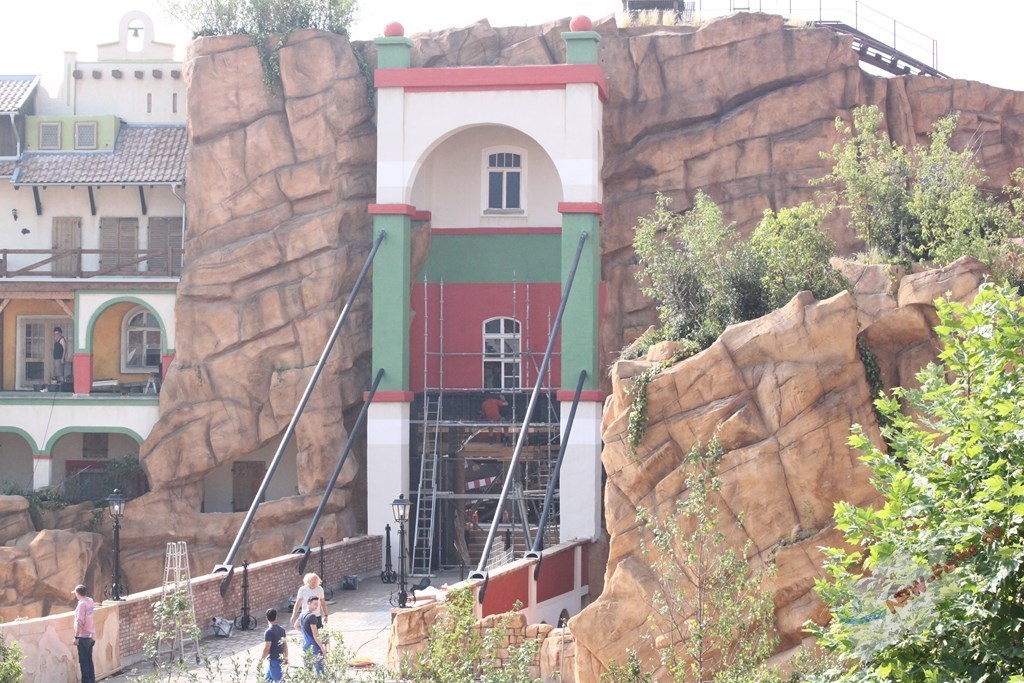

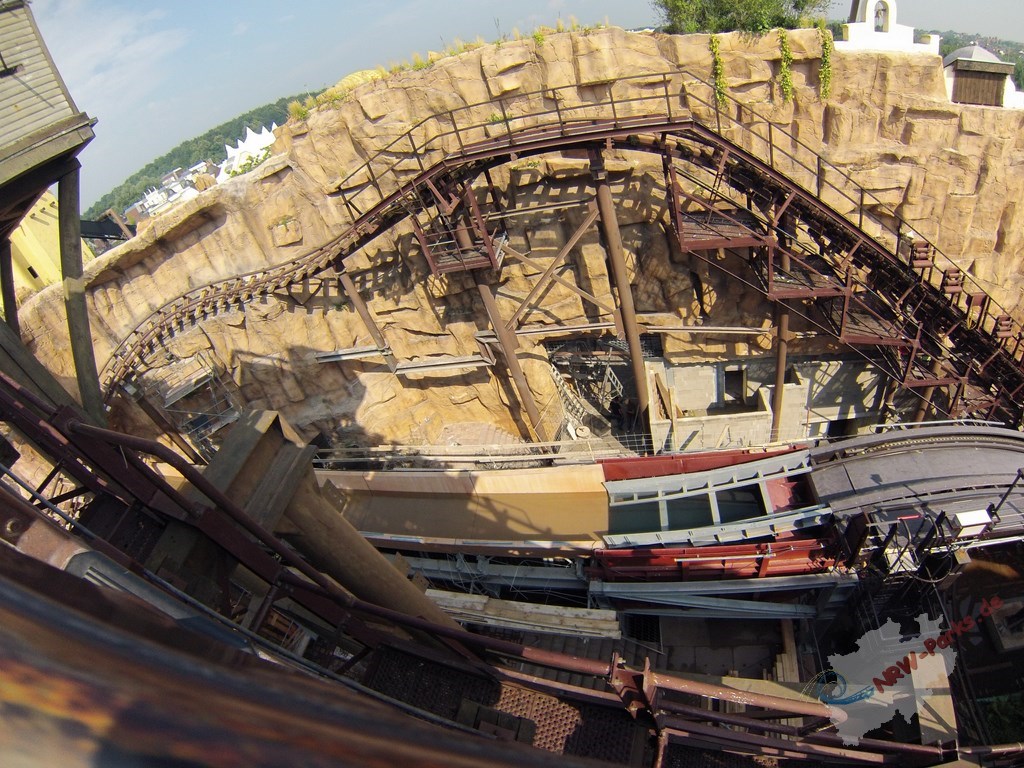

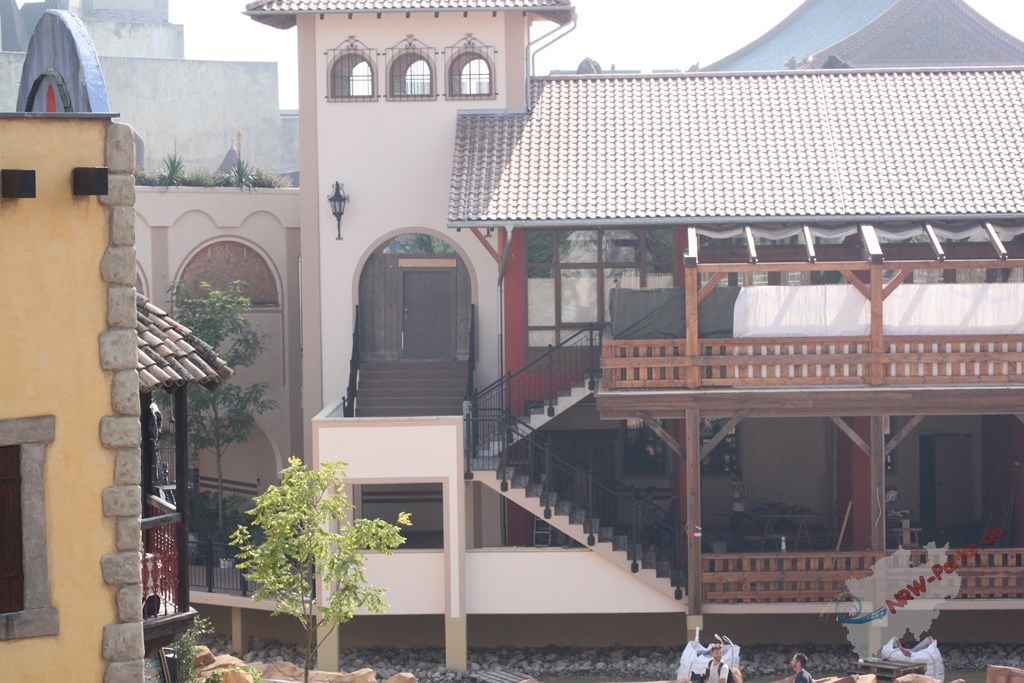

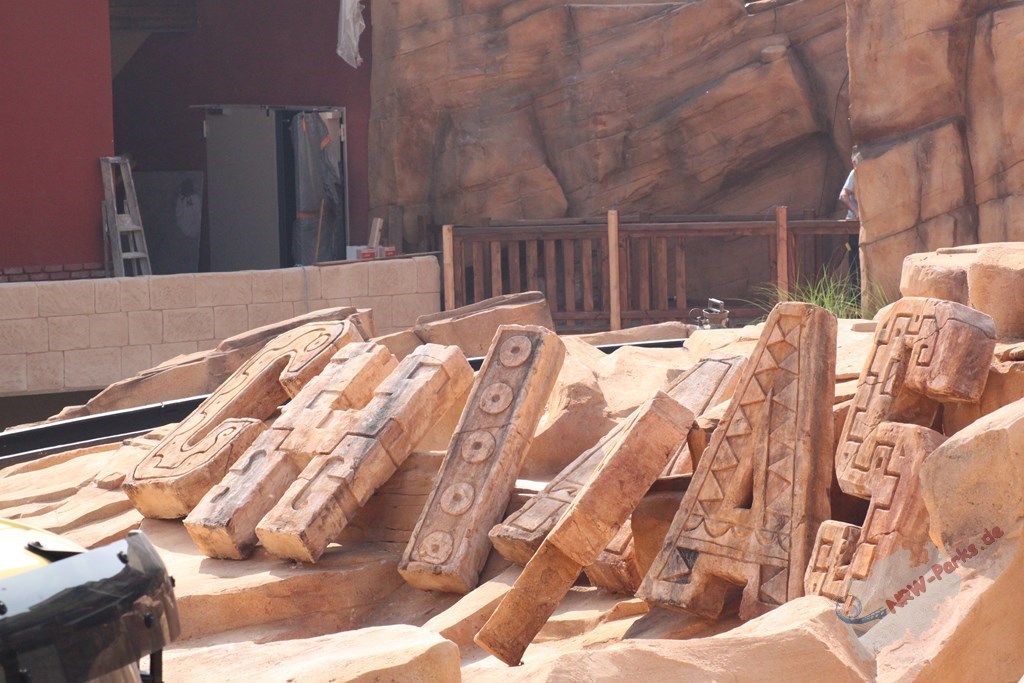

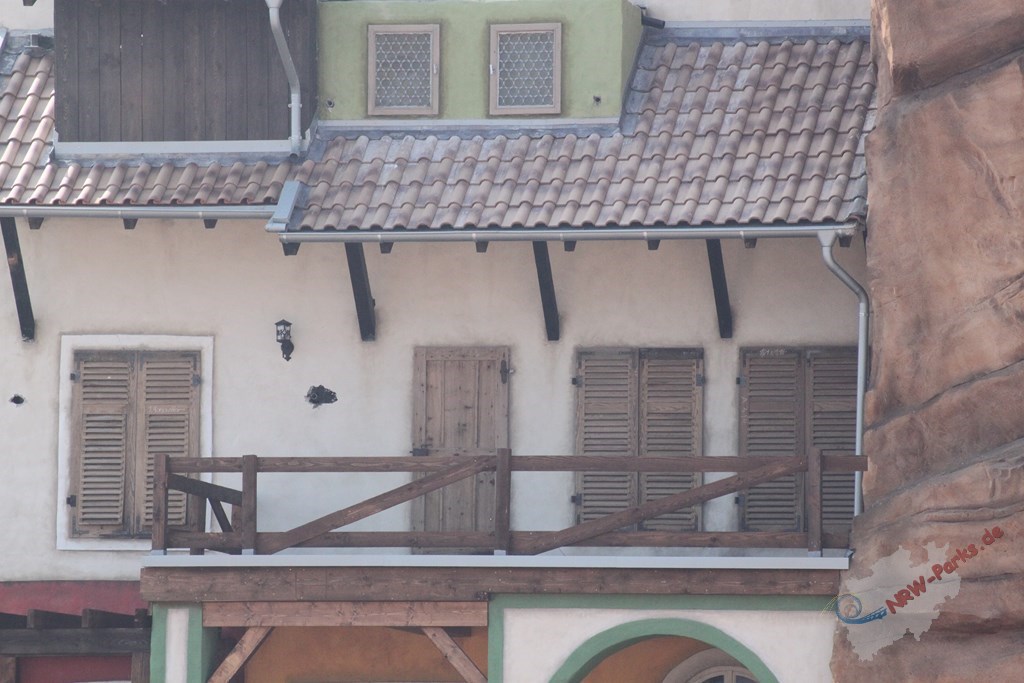

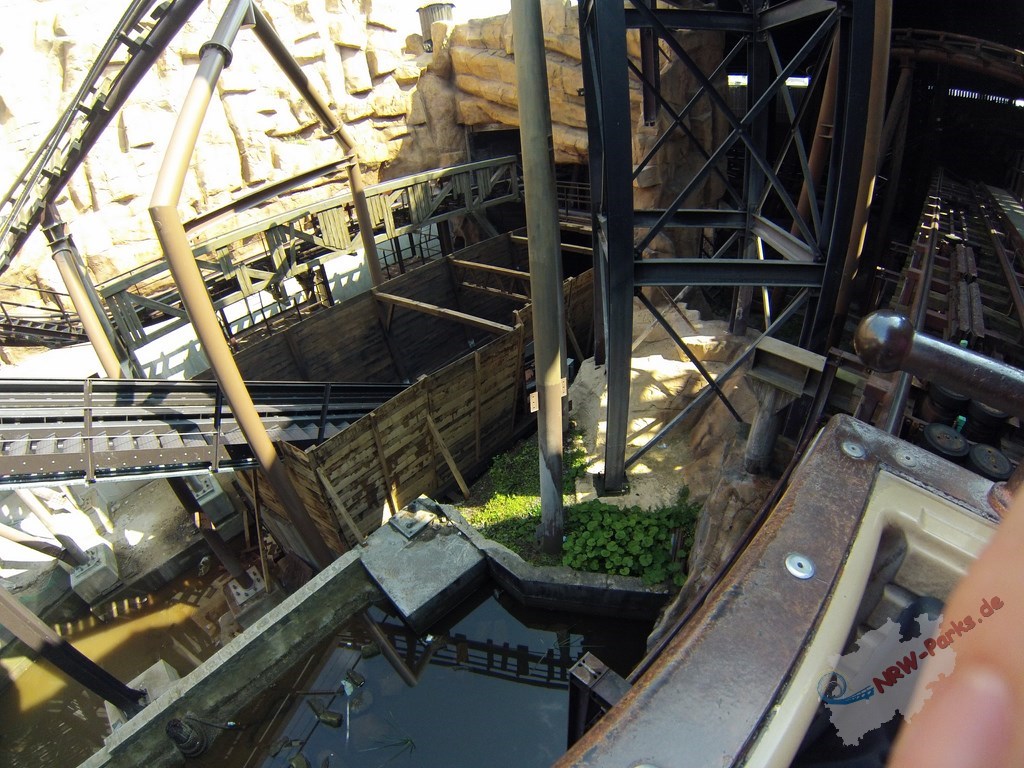

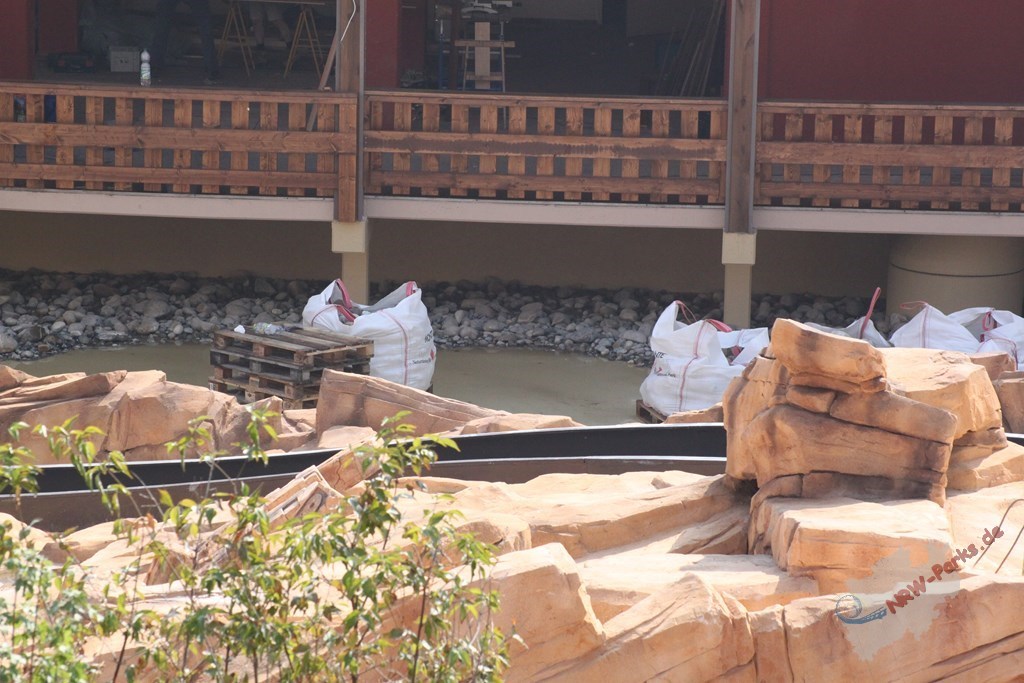

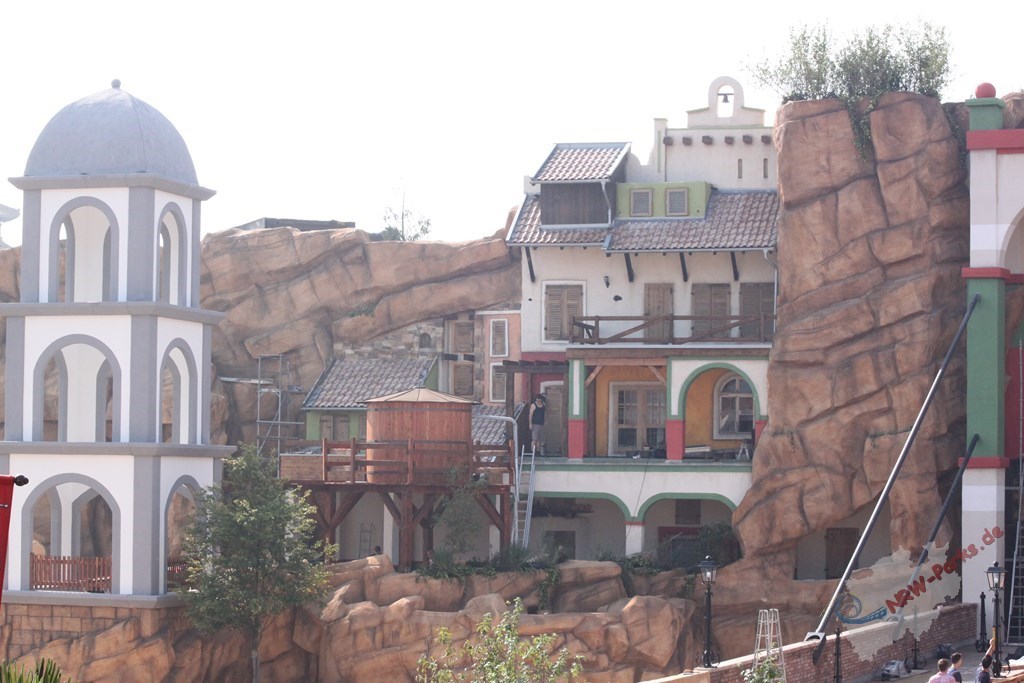

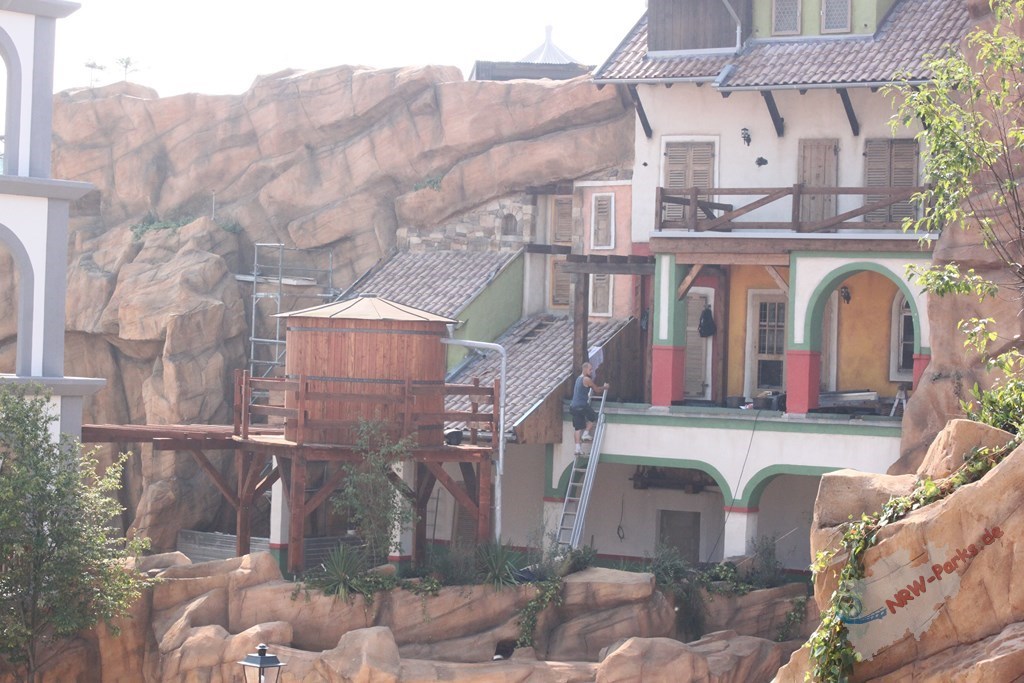

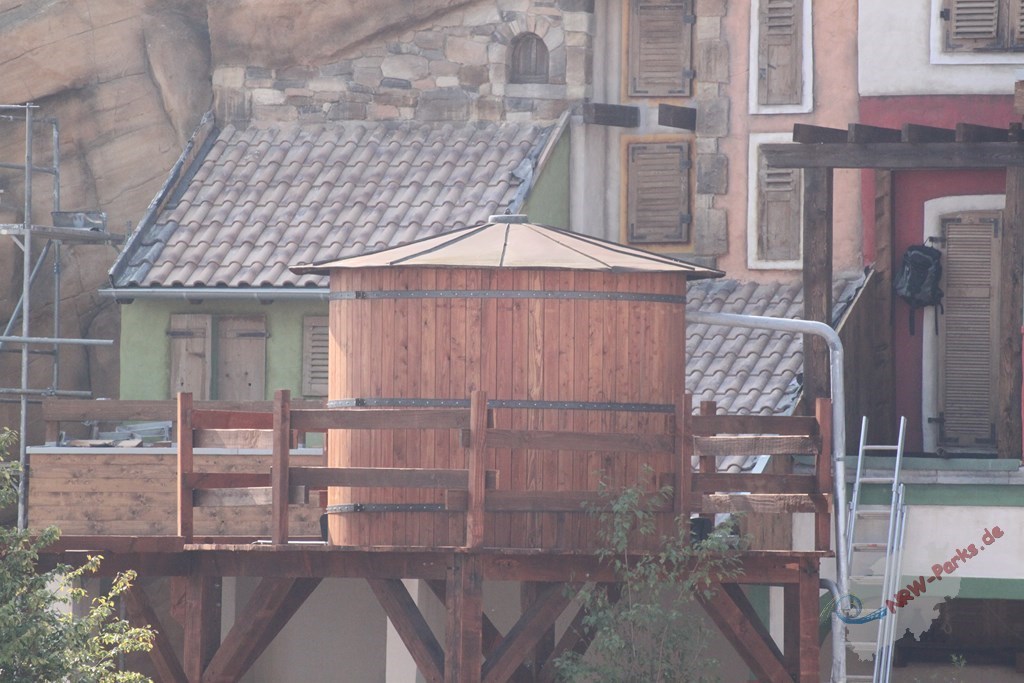

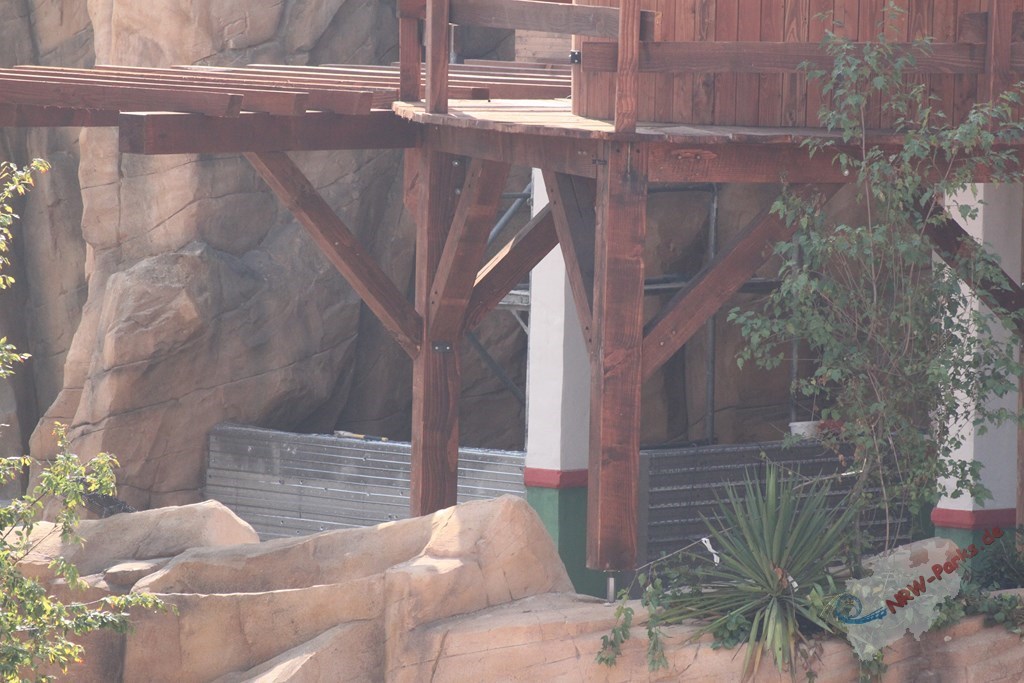

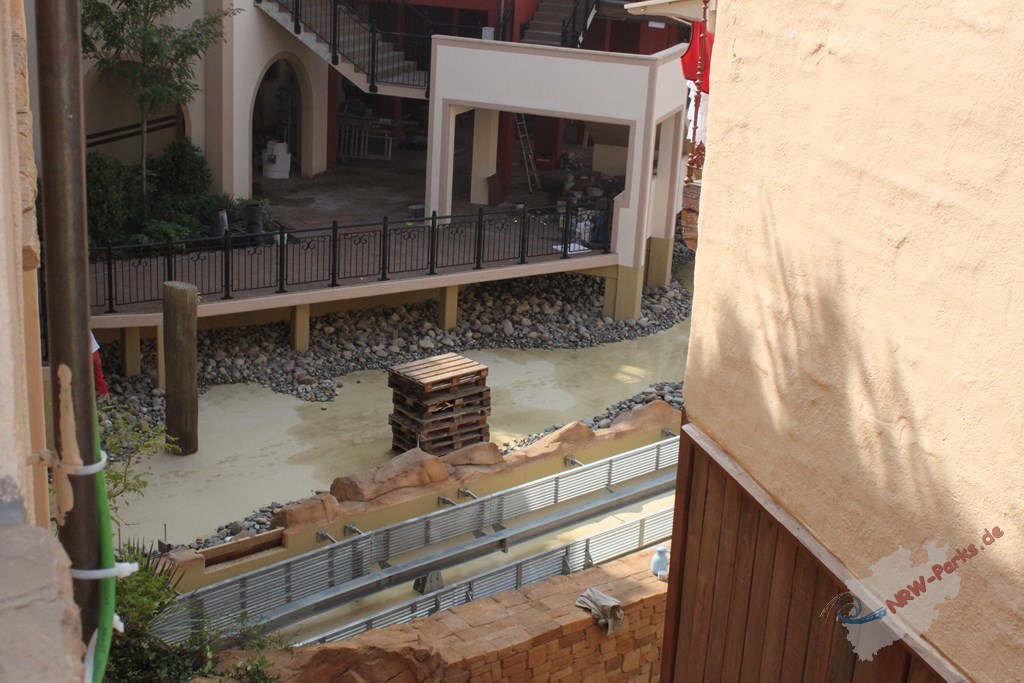

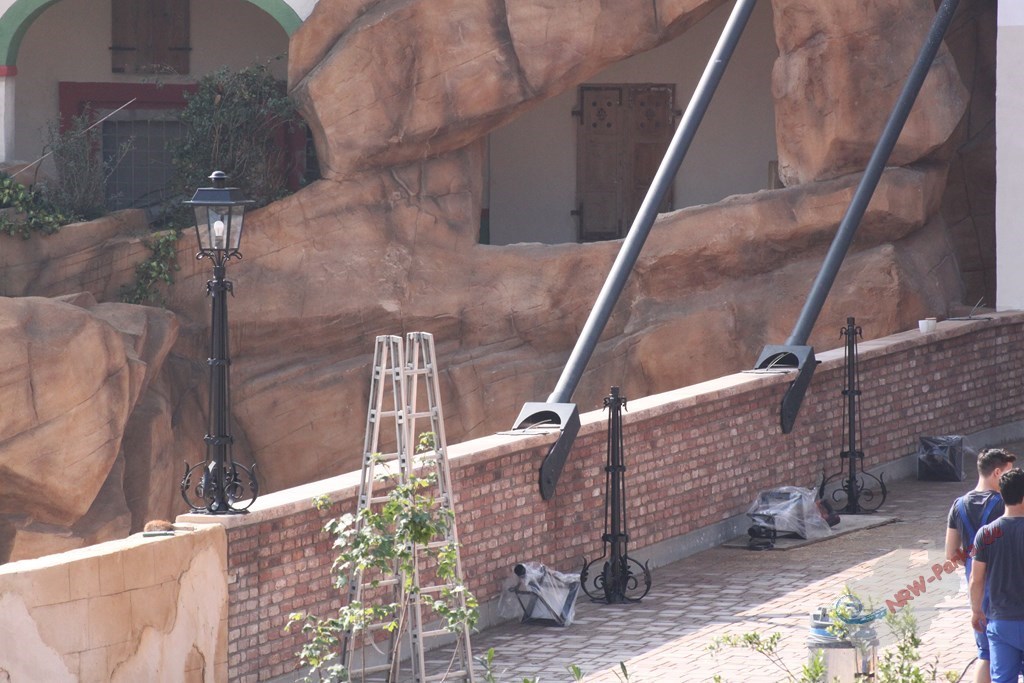

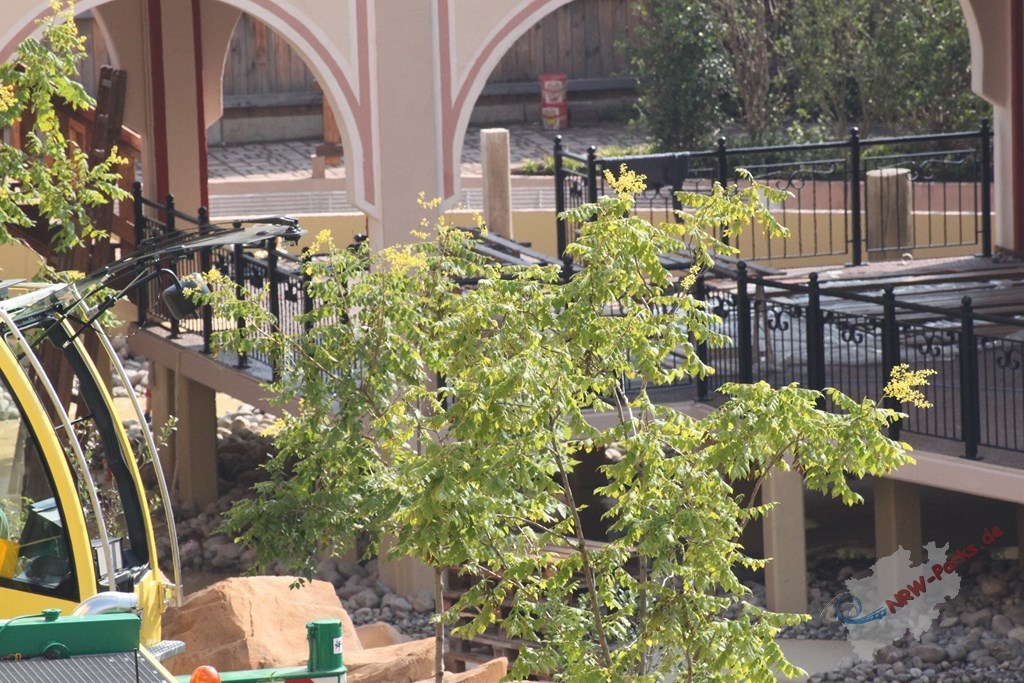

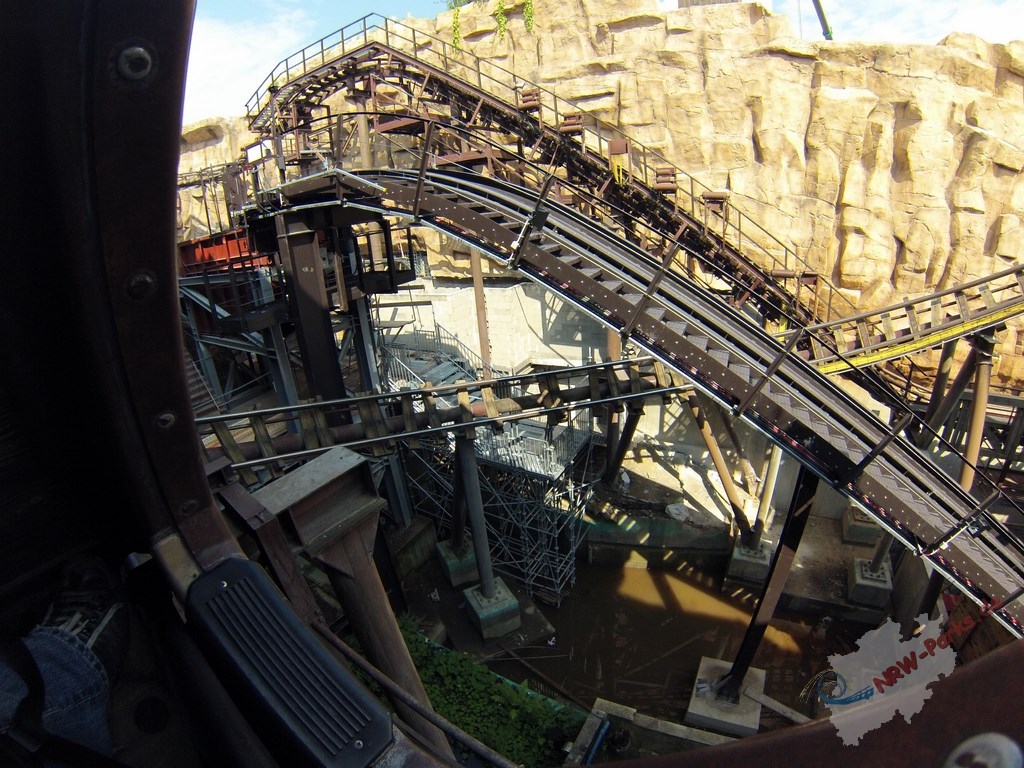

Update 25.7.2013 Nachdem am 24.7.13 der erste Streckenabschnitt mit Wasser gefüllt war, ist nun der Schriftzug am großen Auslaufbecken sichtbar.

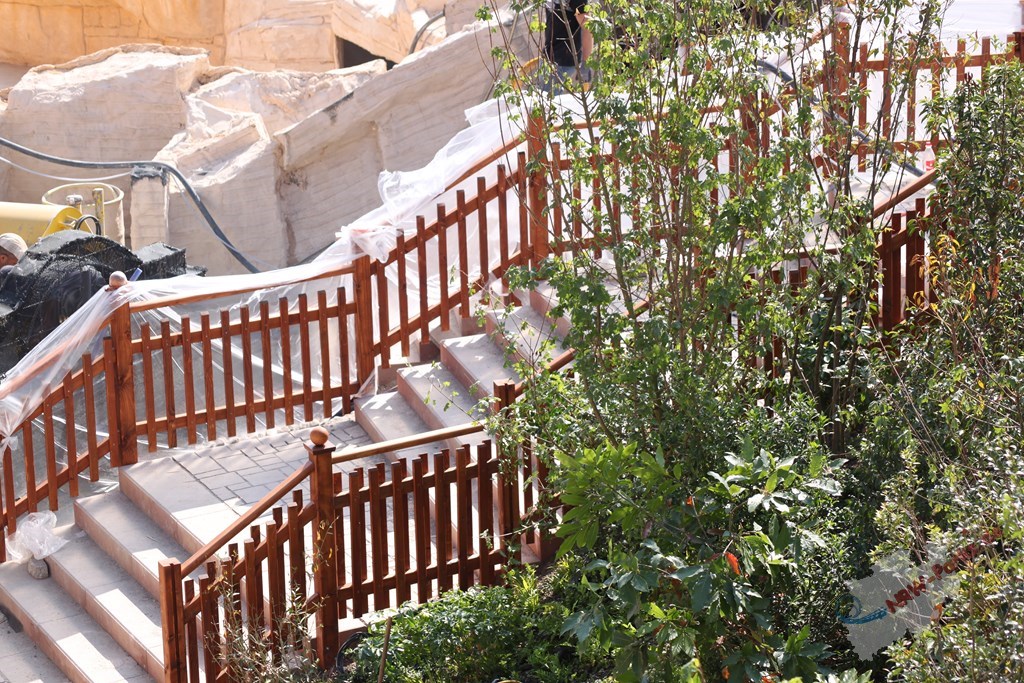

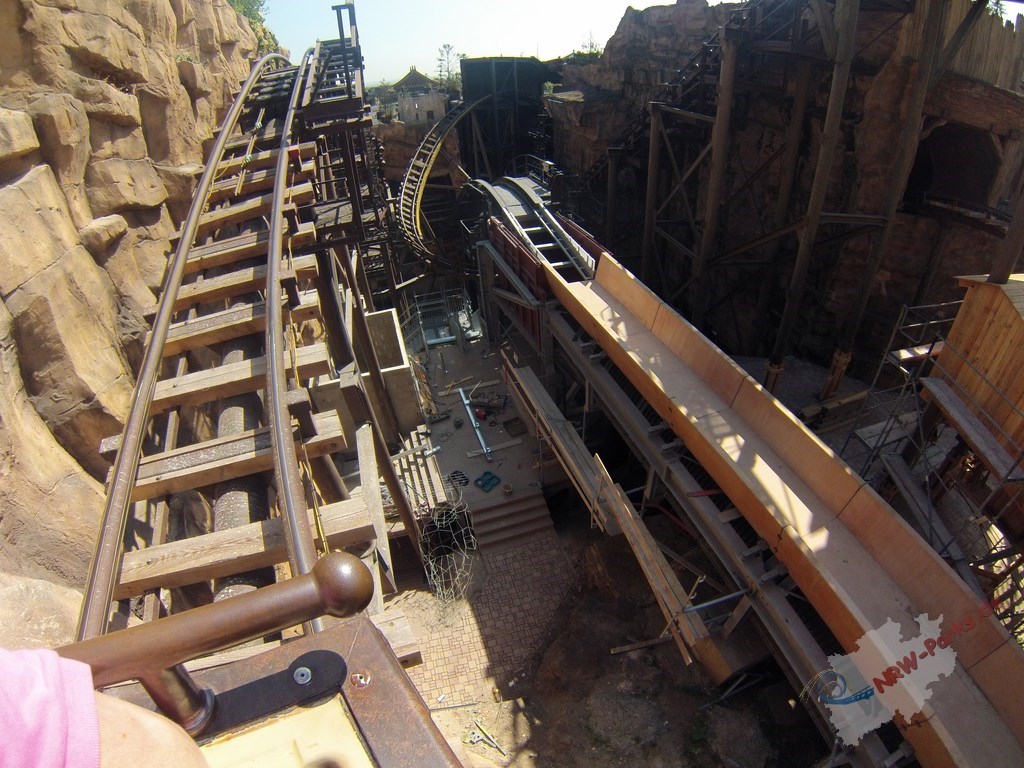

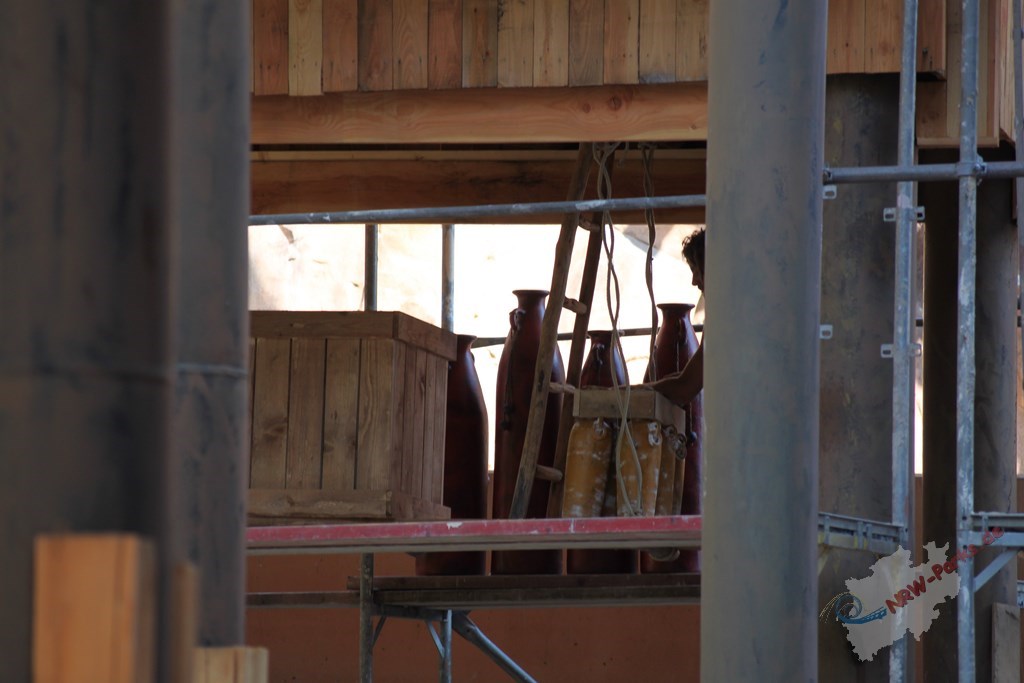

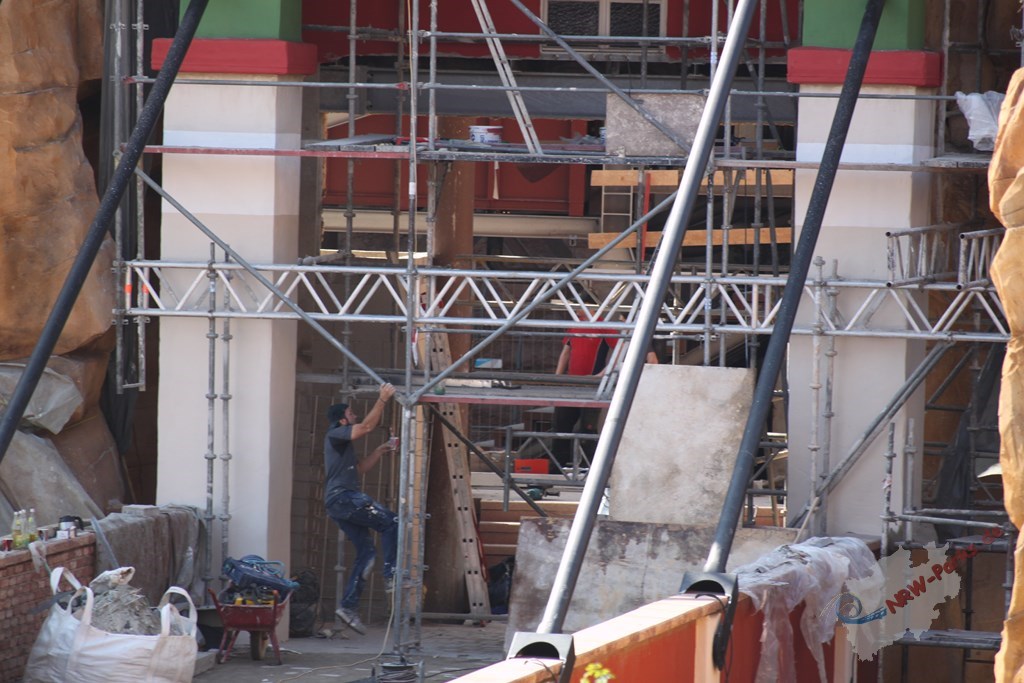

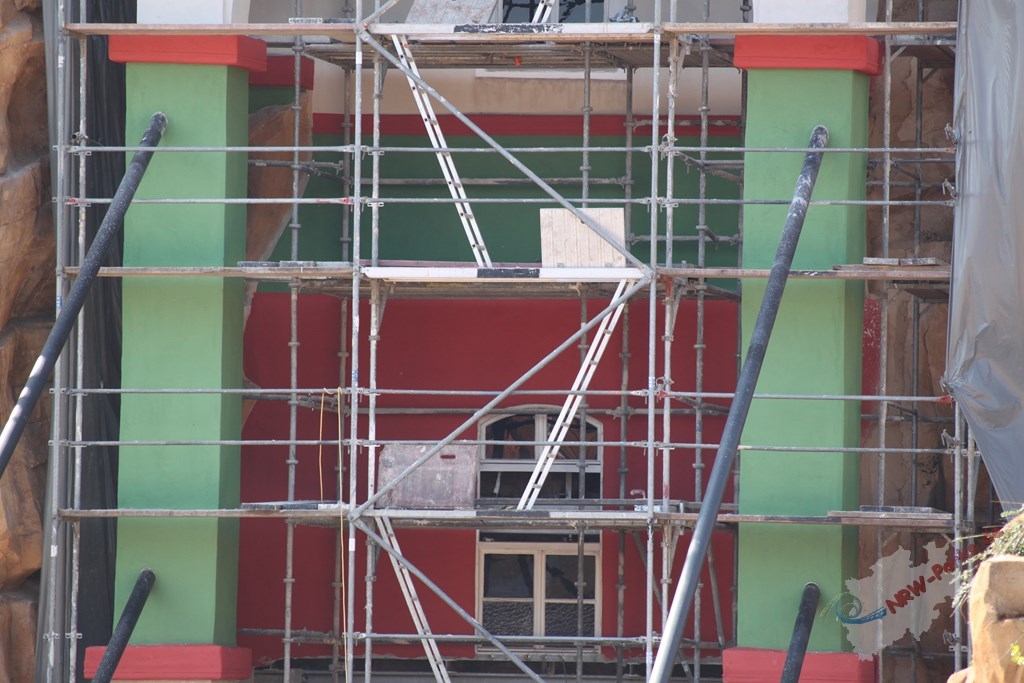

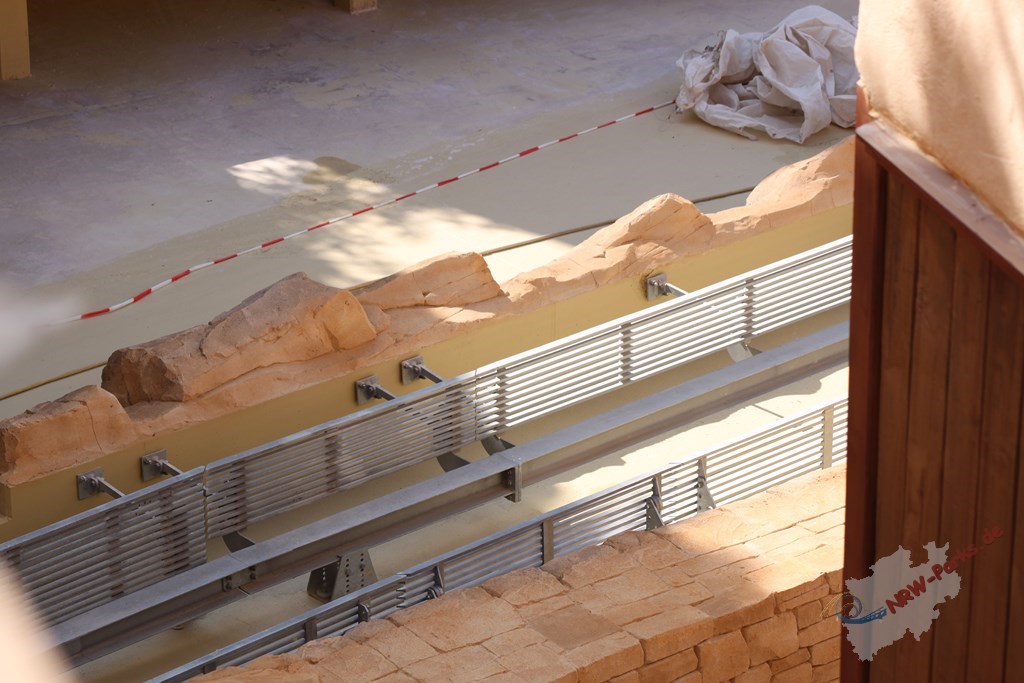

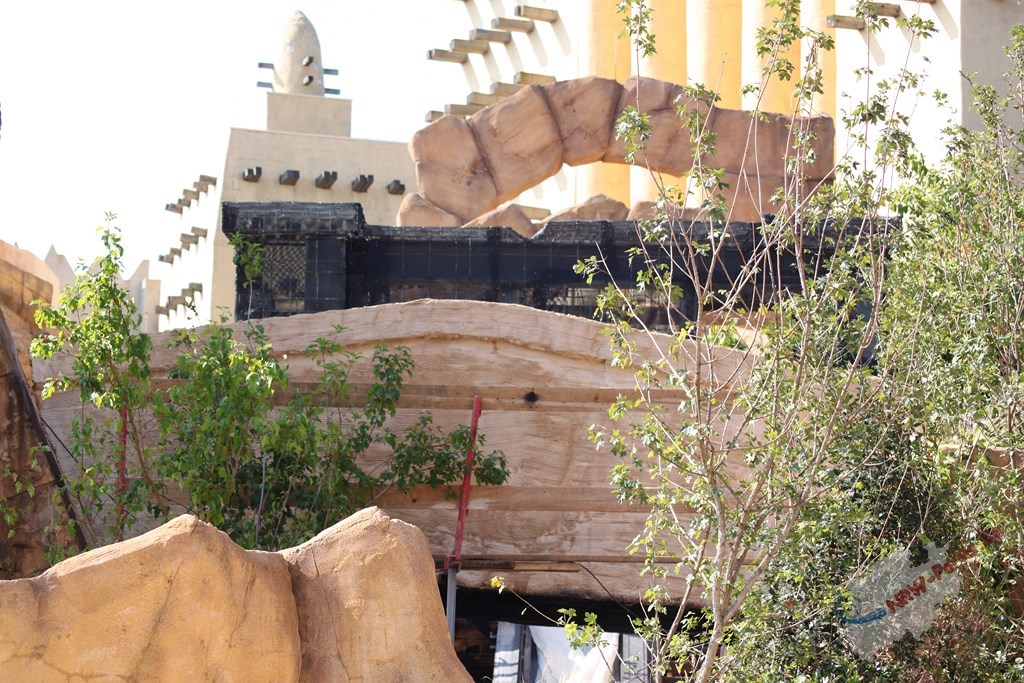

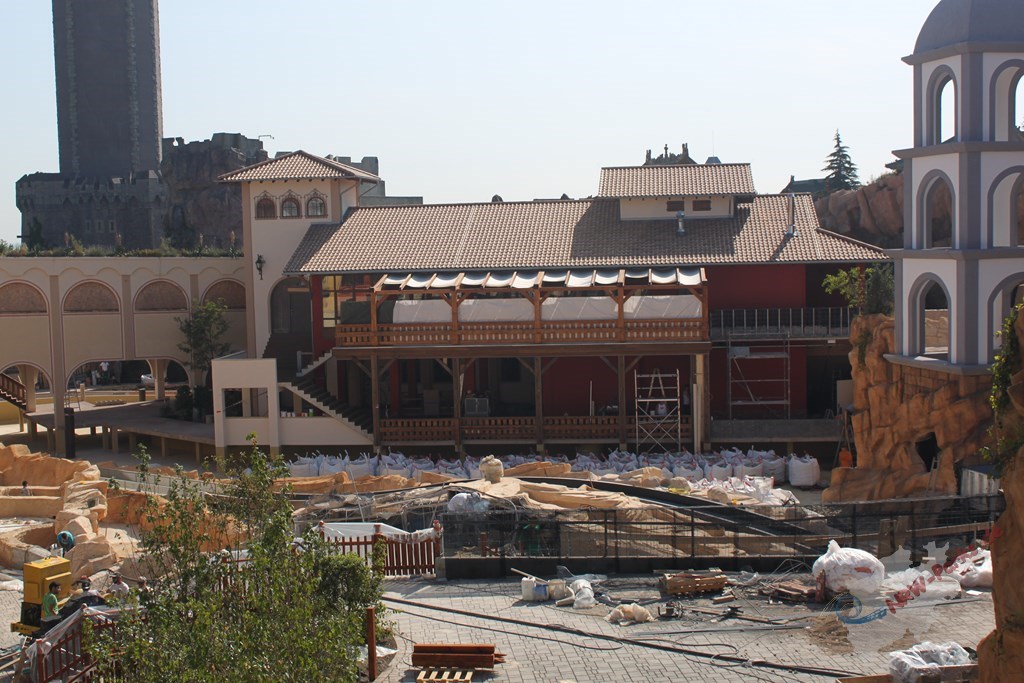

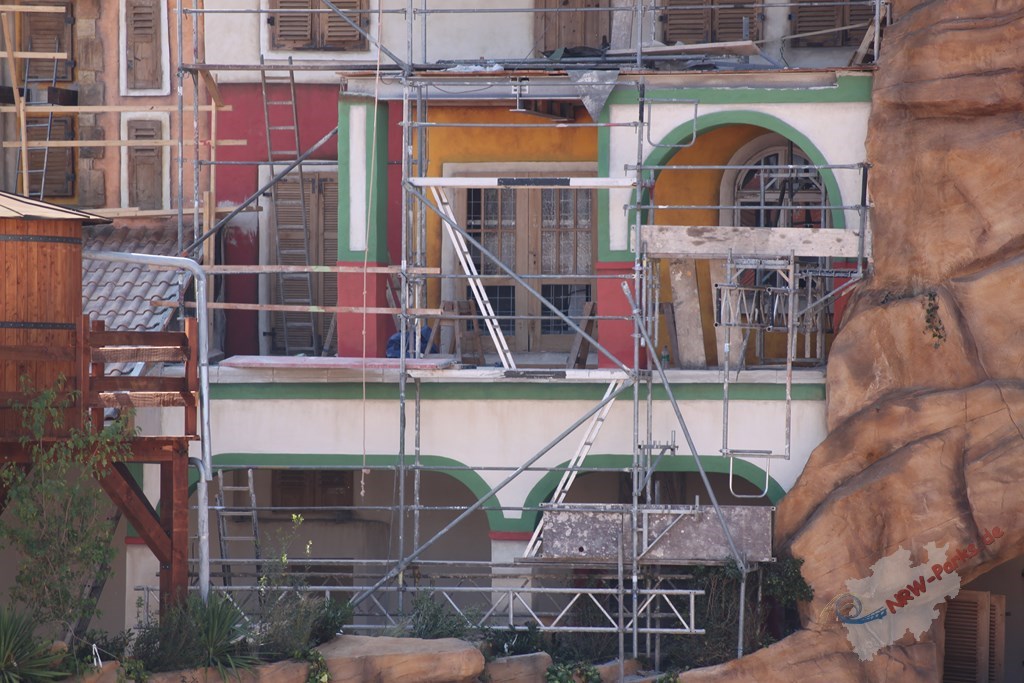

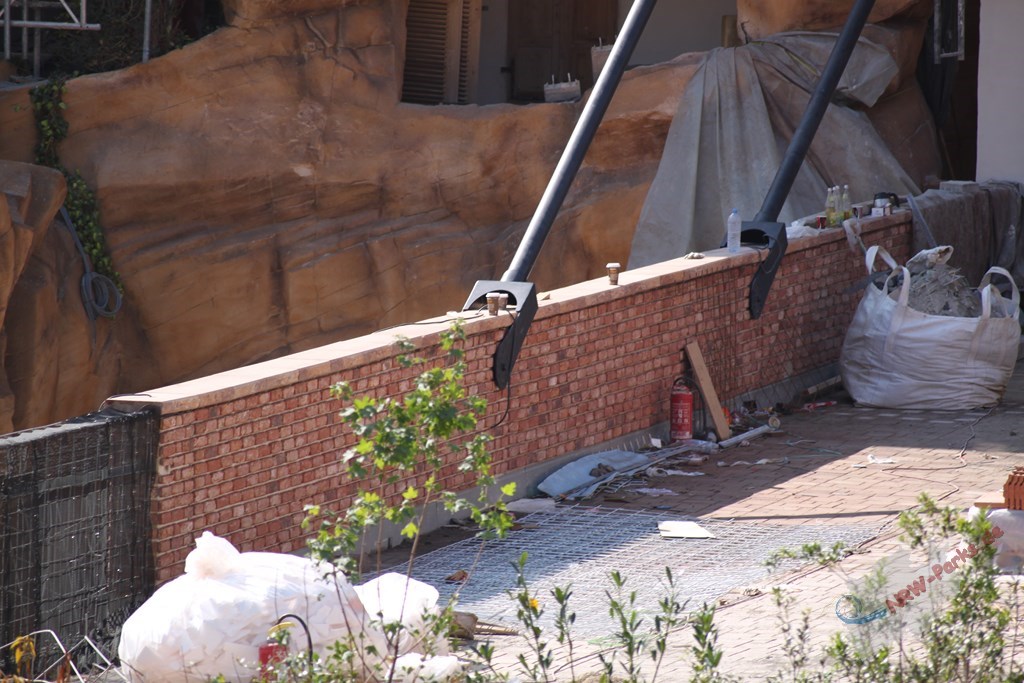

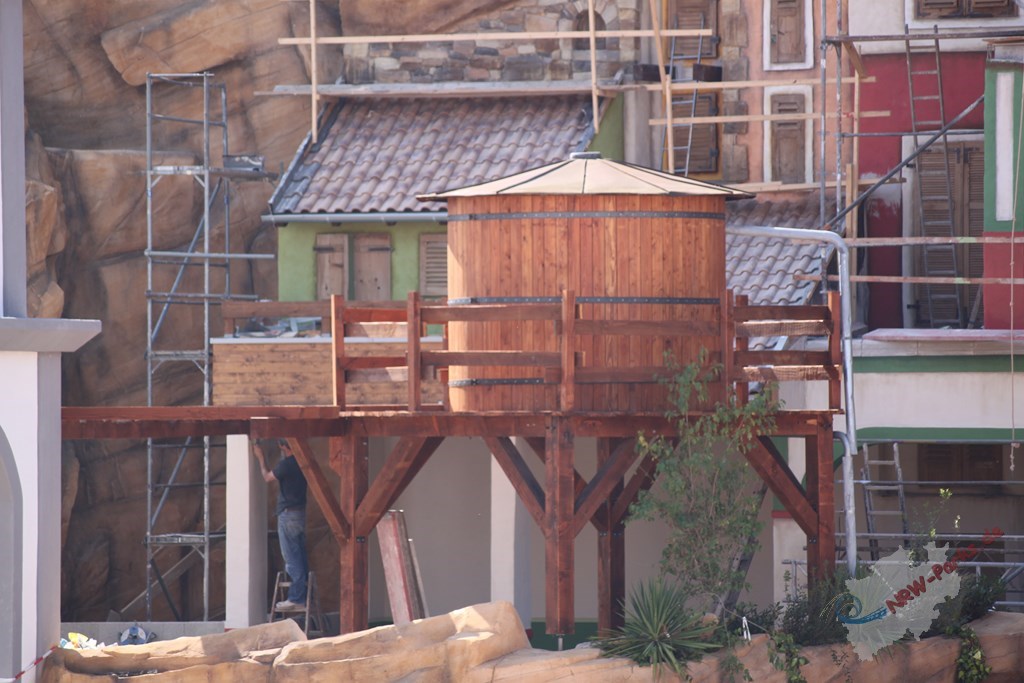

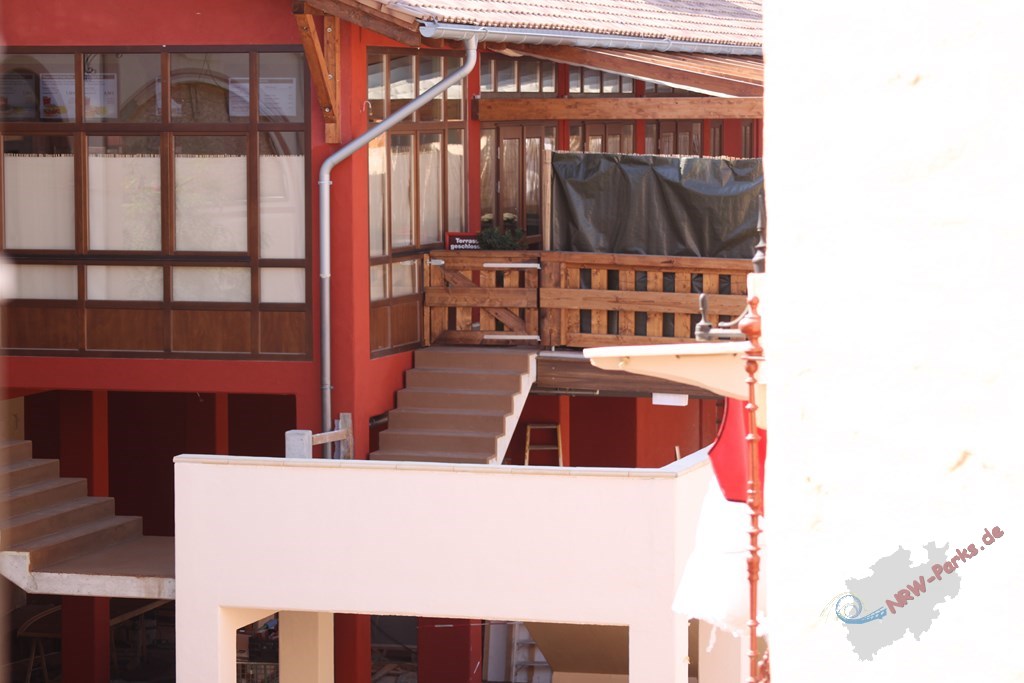

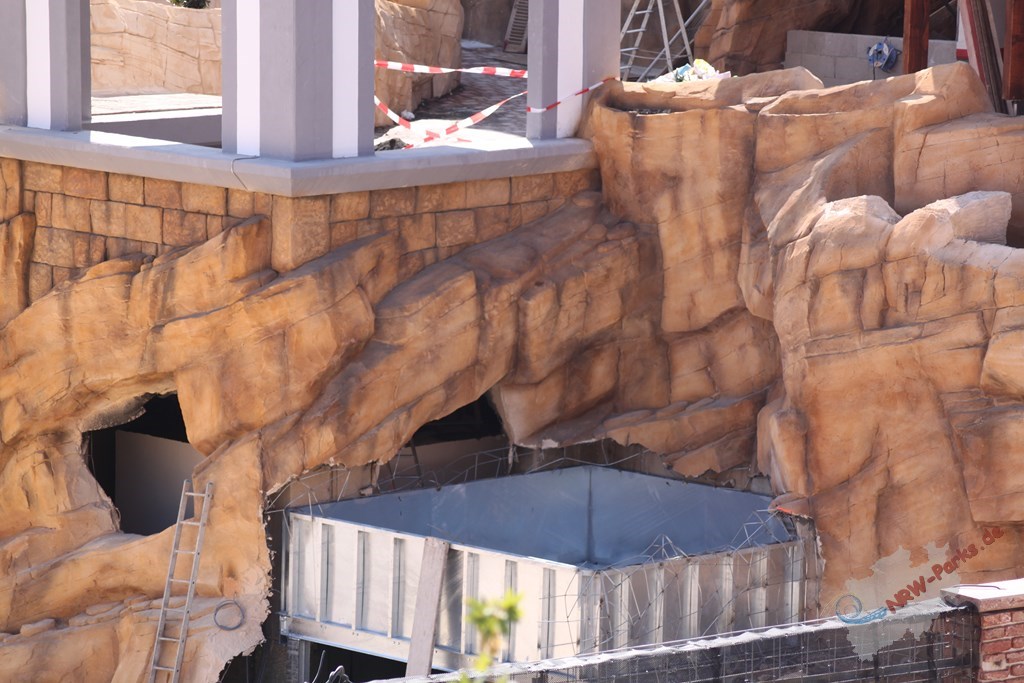

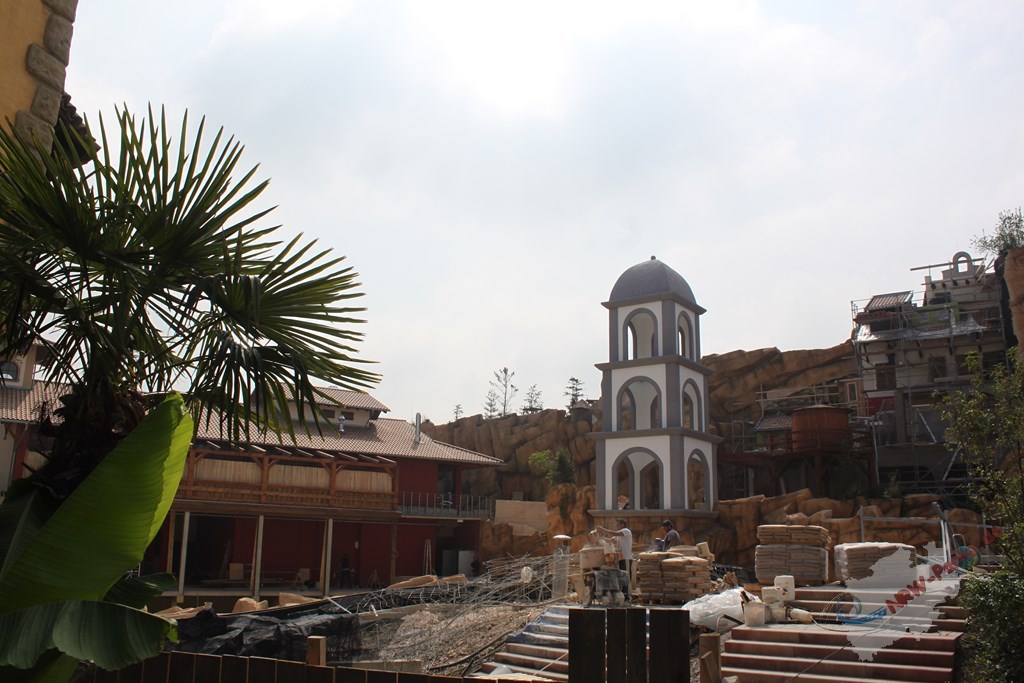

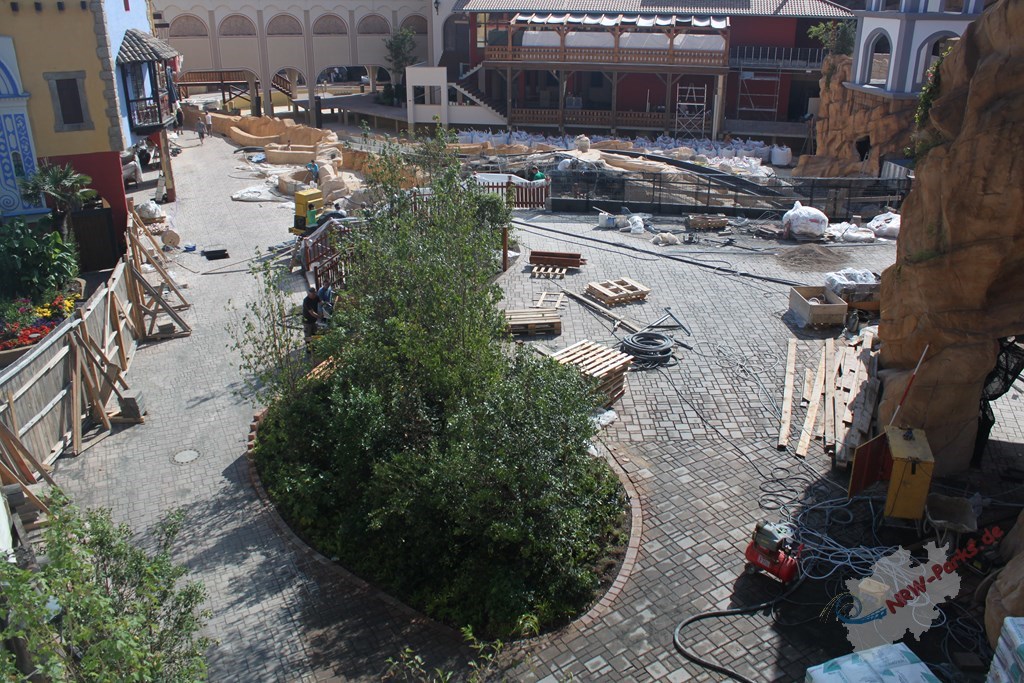

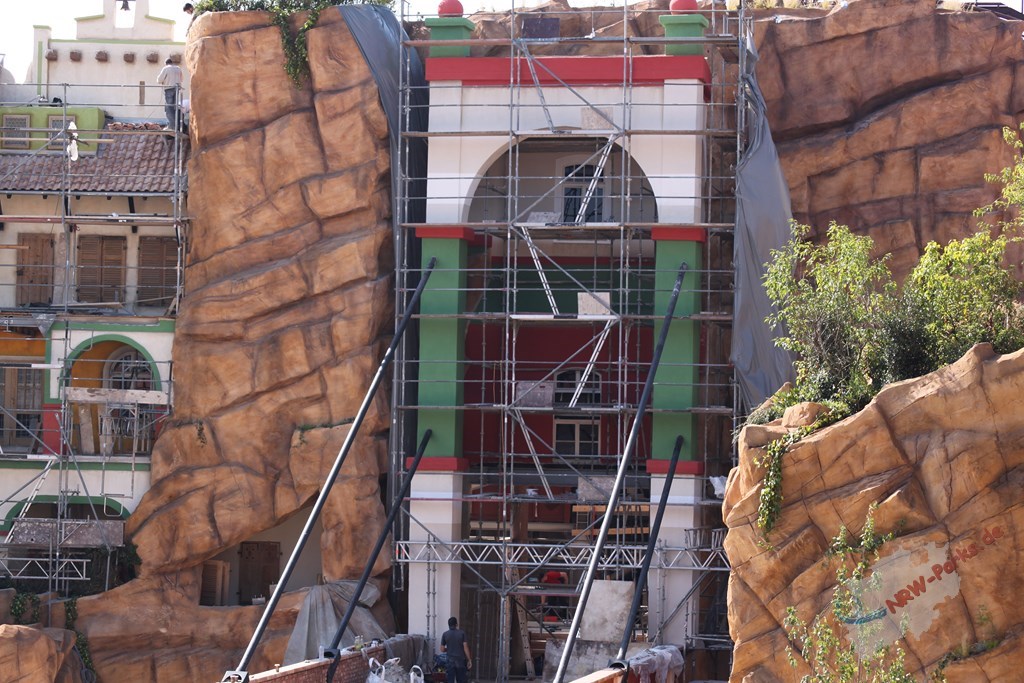

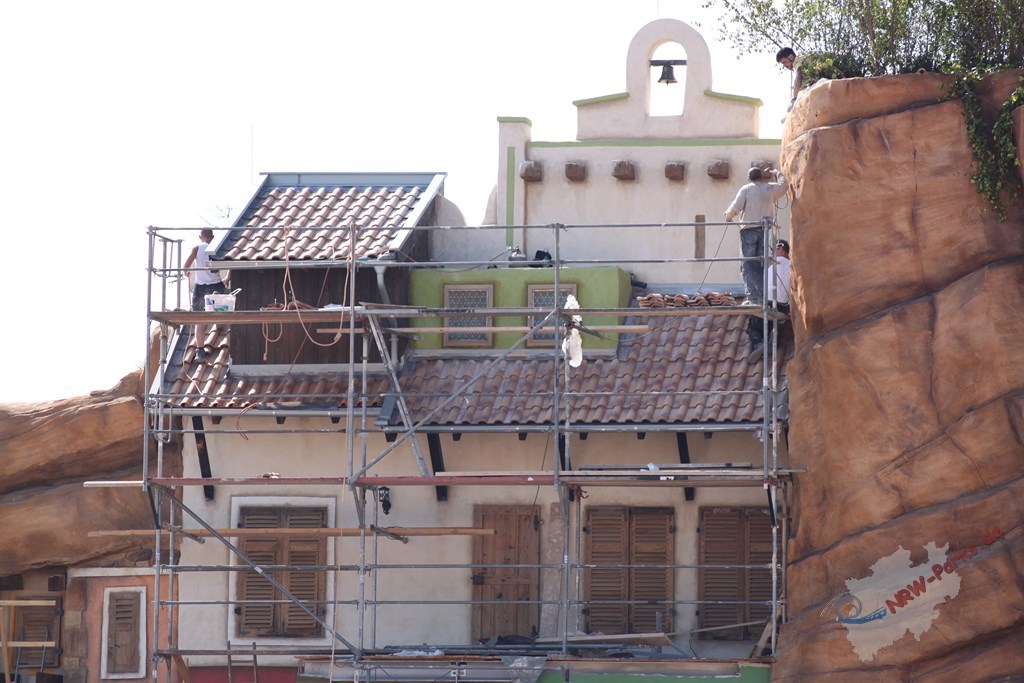

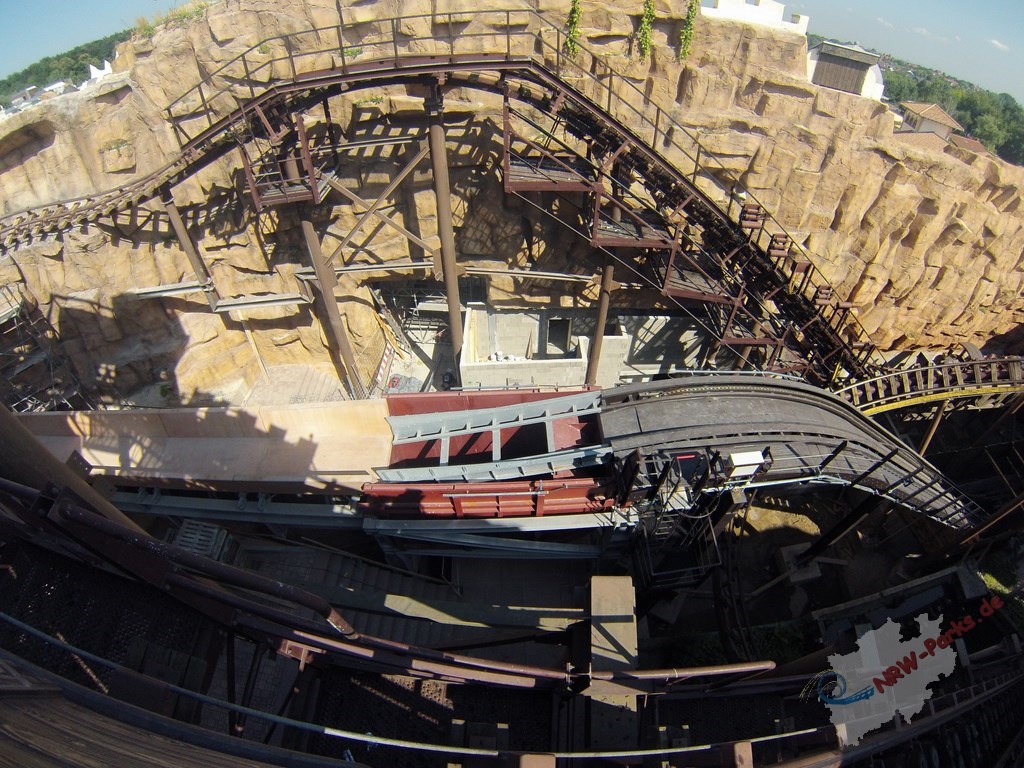

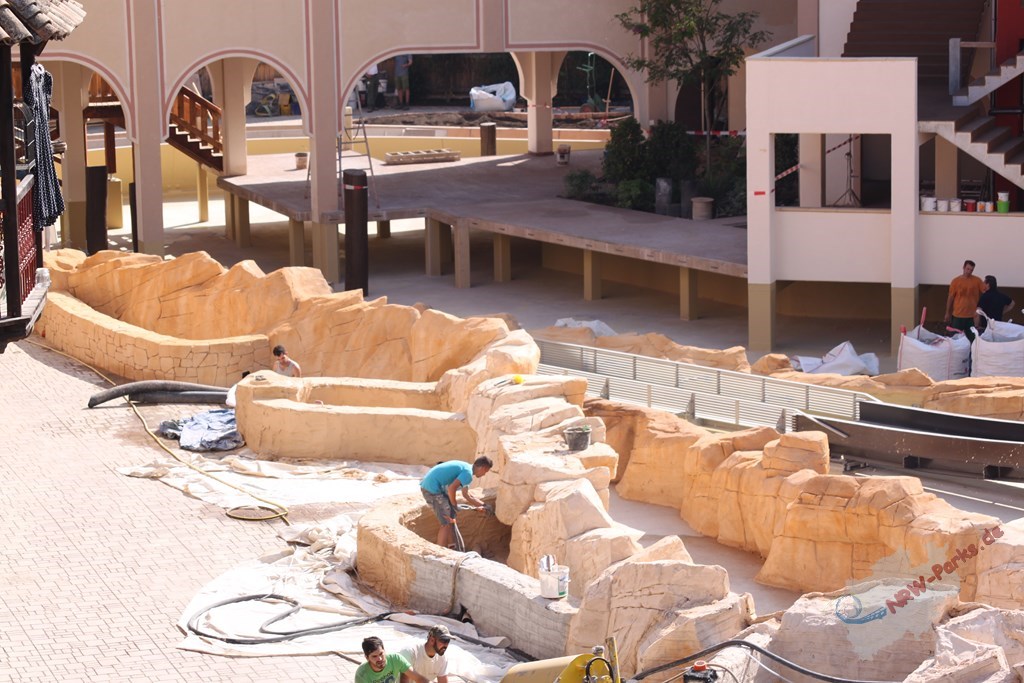

Update 18.7.2013 Das Restaurant Tacana ist eröffnet.

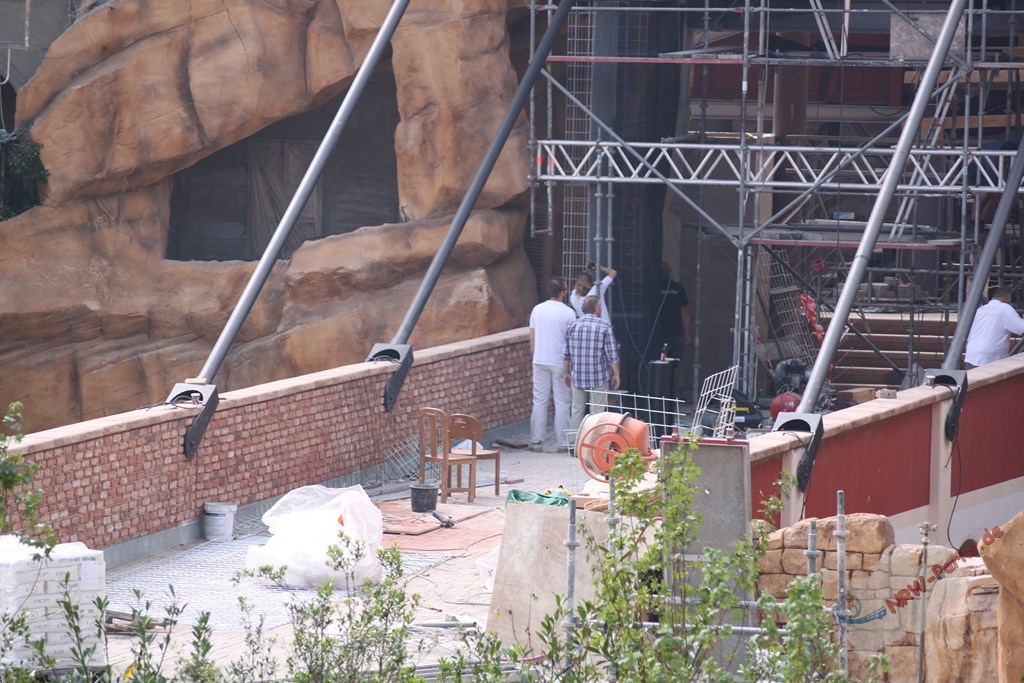

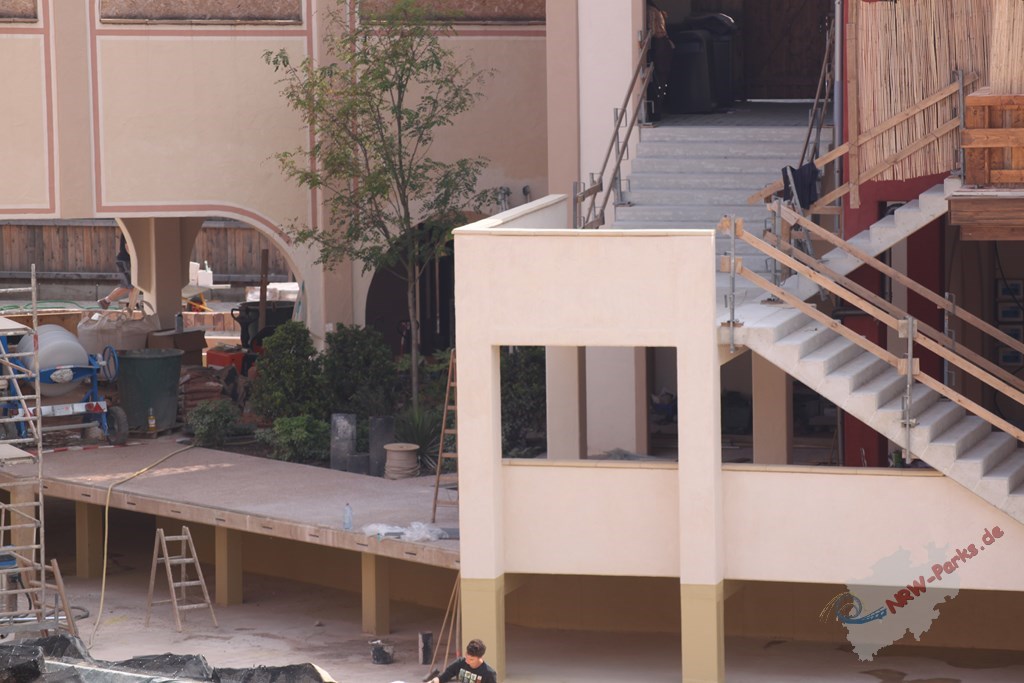

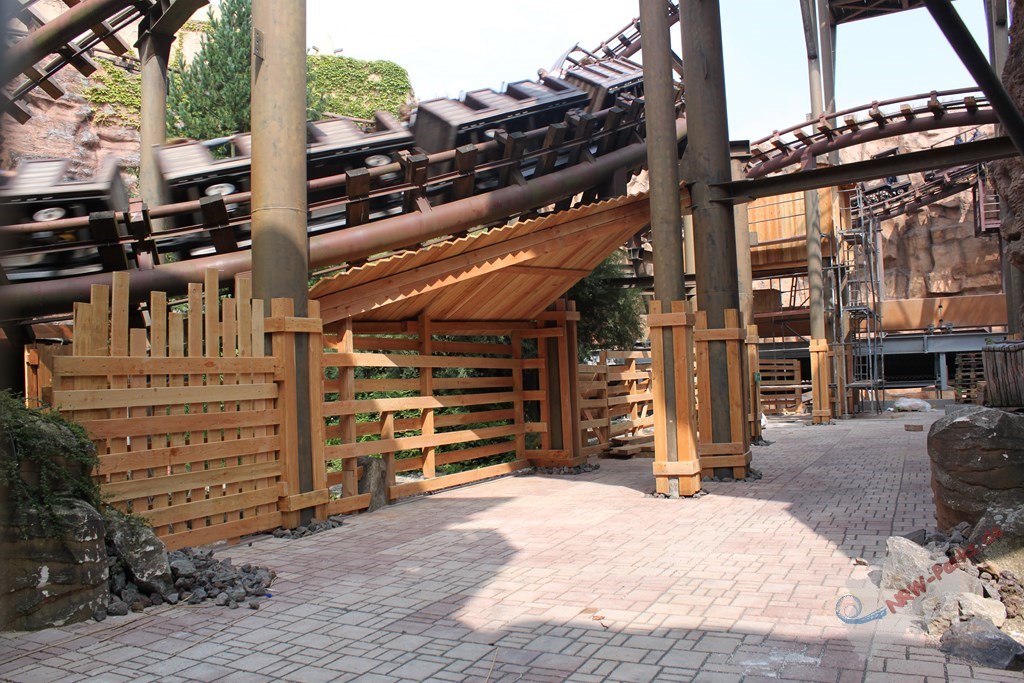

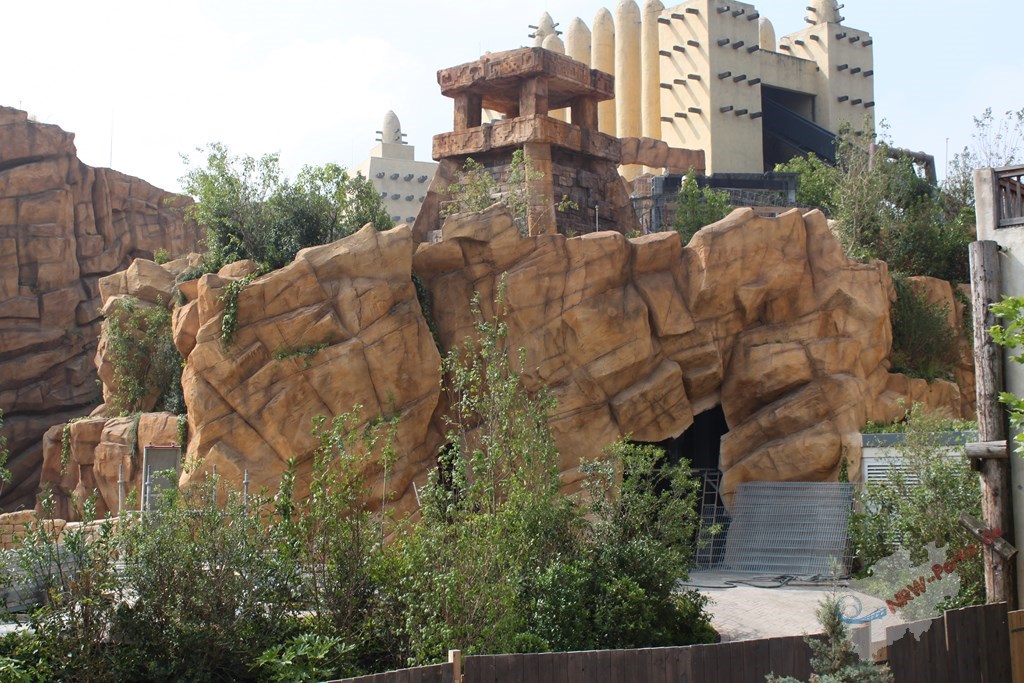

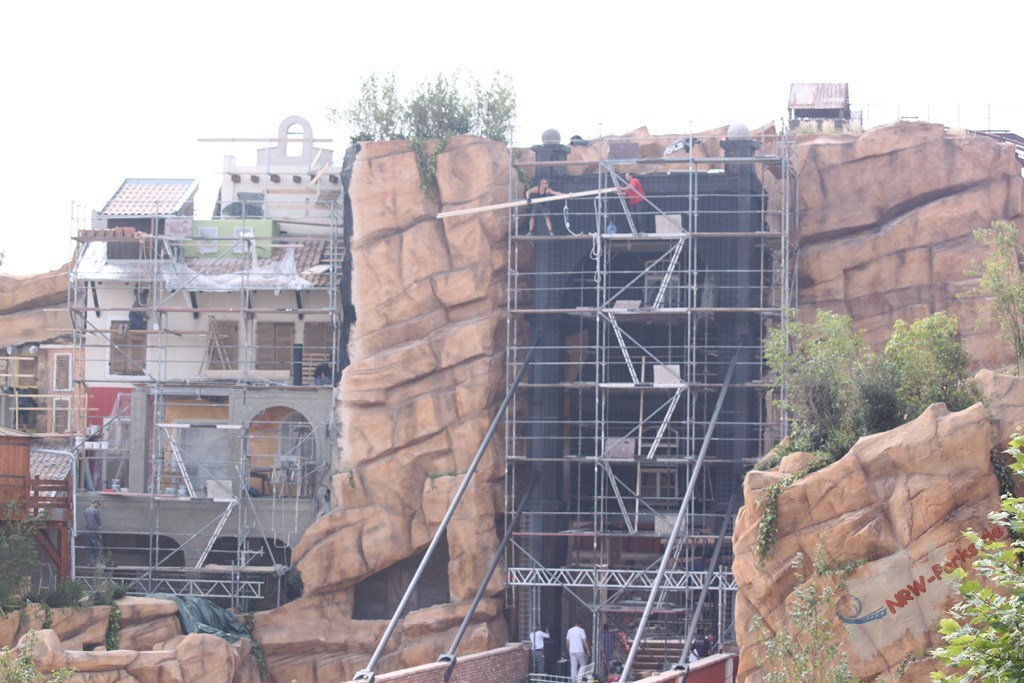

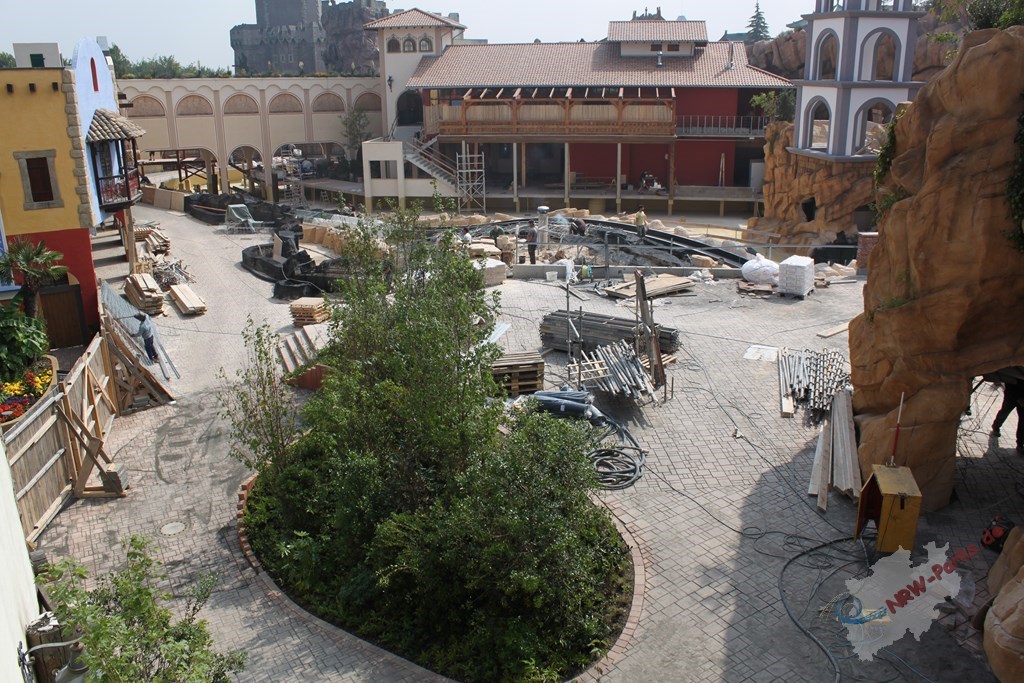

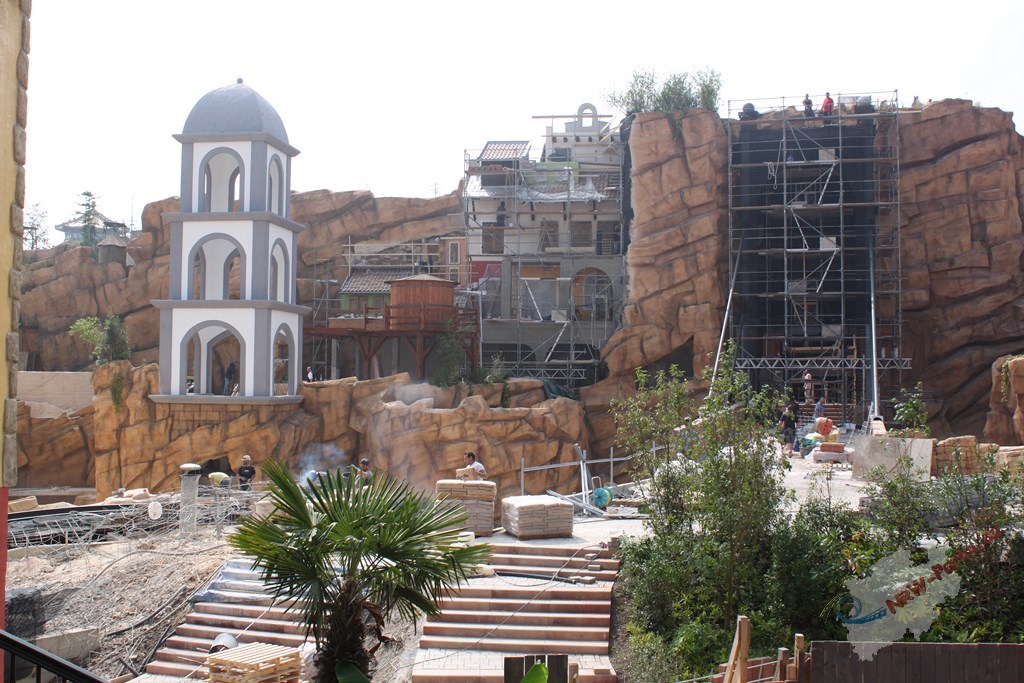

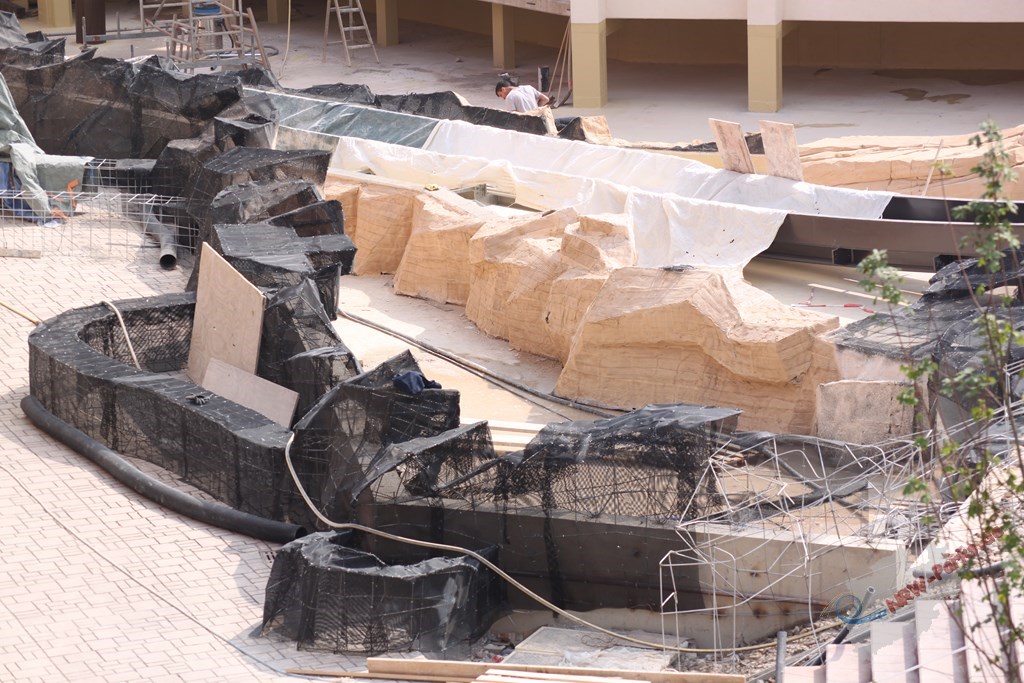

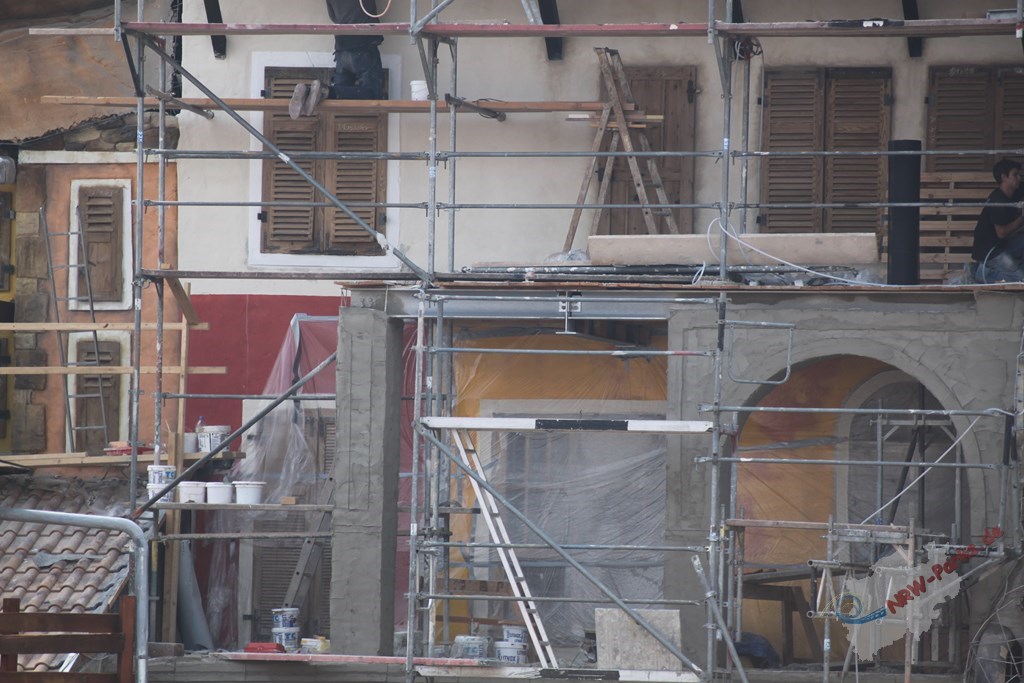

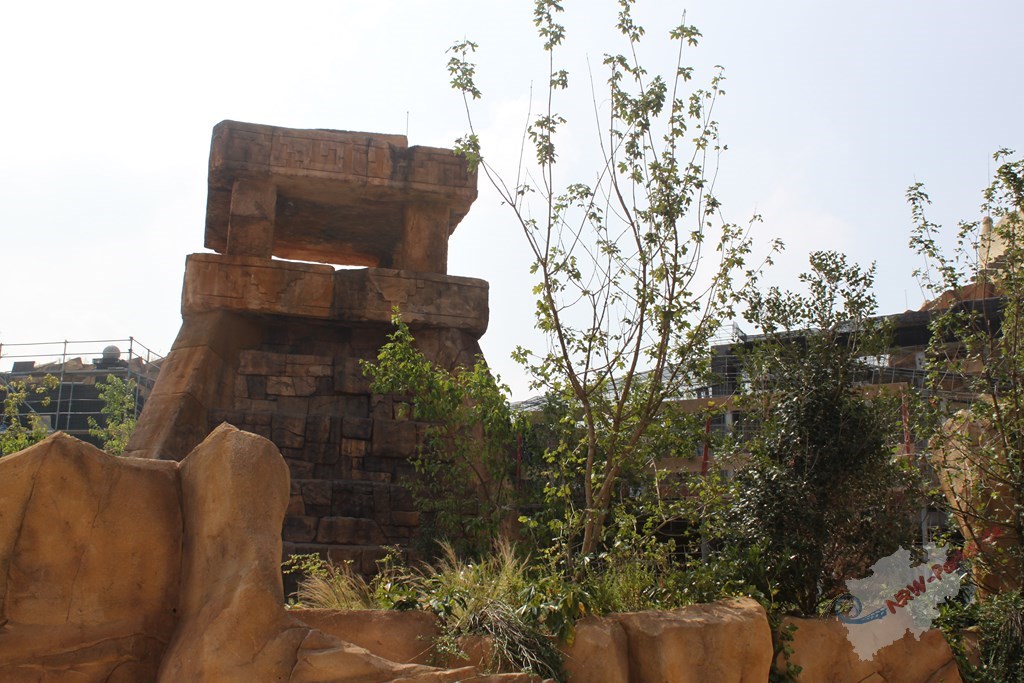

Update 12.7.2013 Die Felsen am Auslauf nach dem Camelback entstehen.

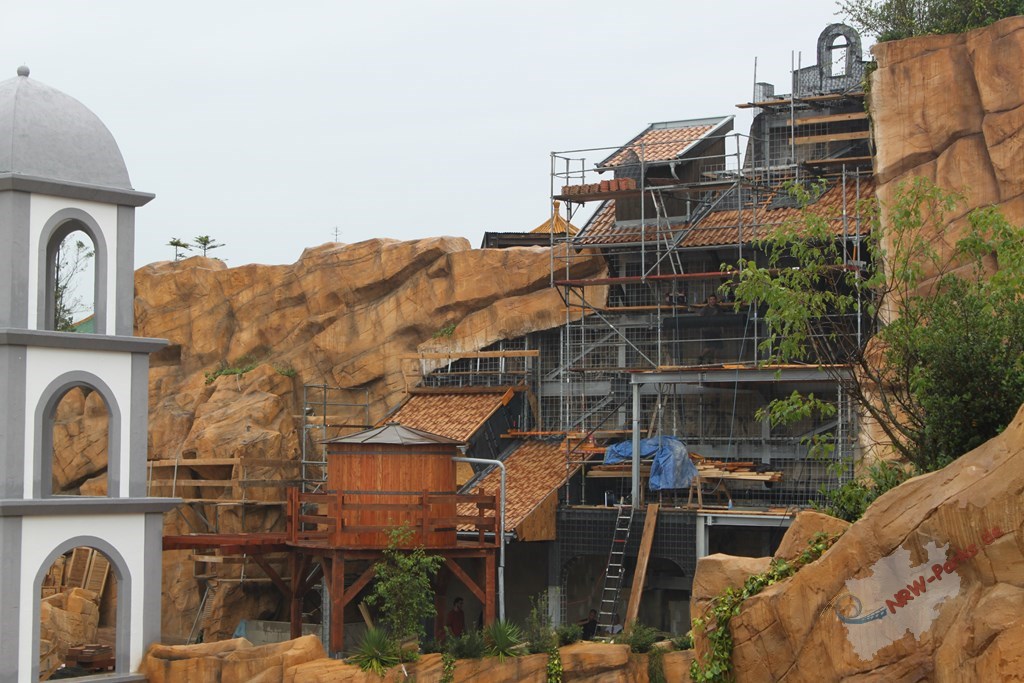

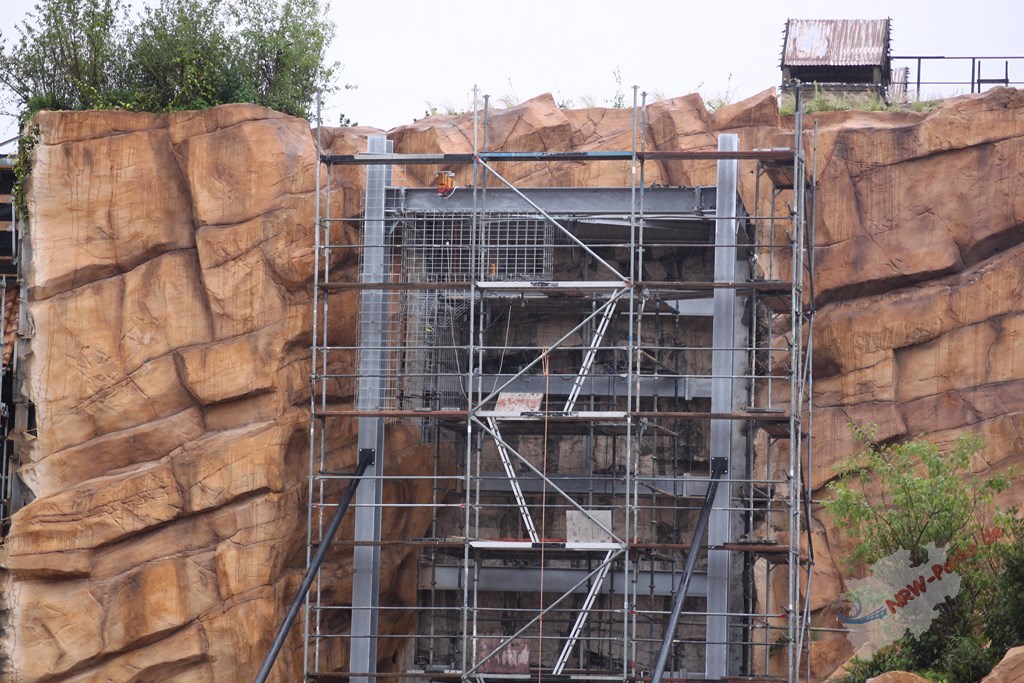

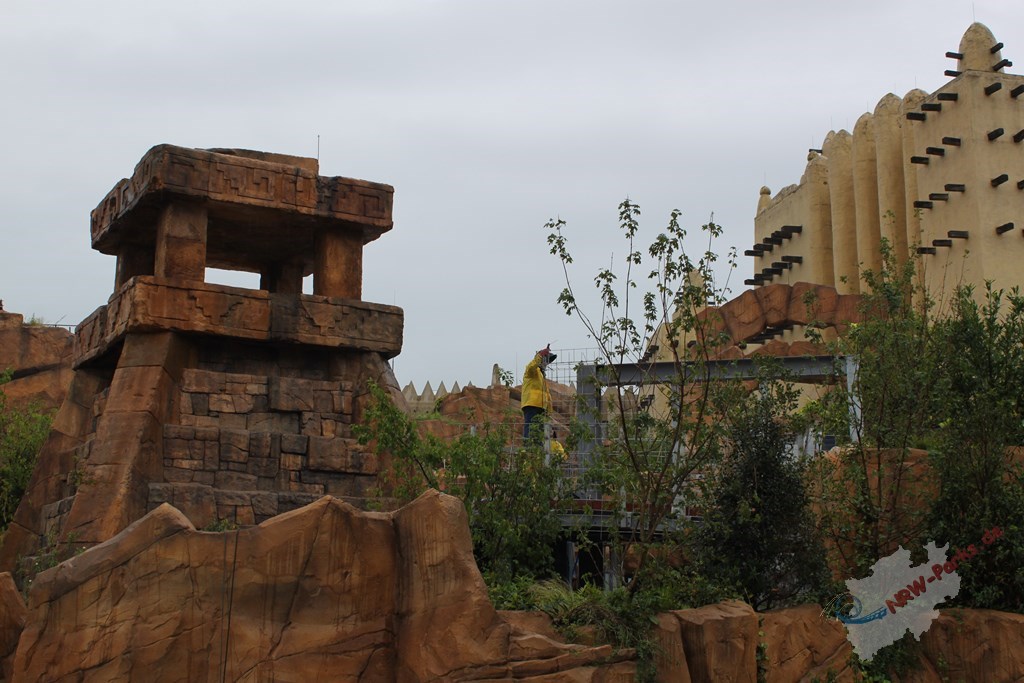

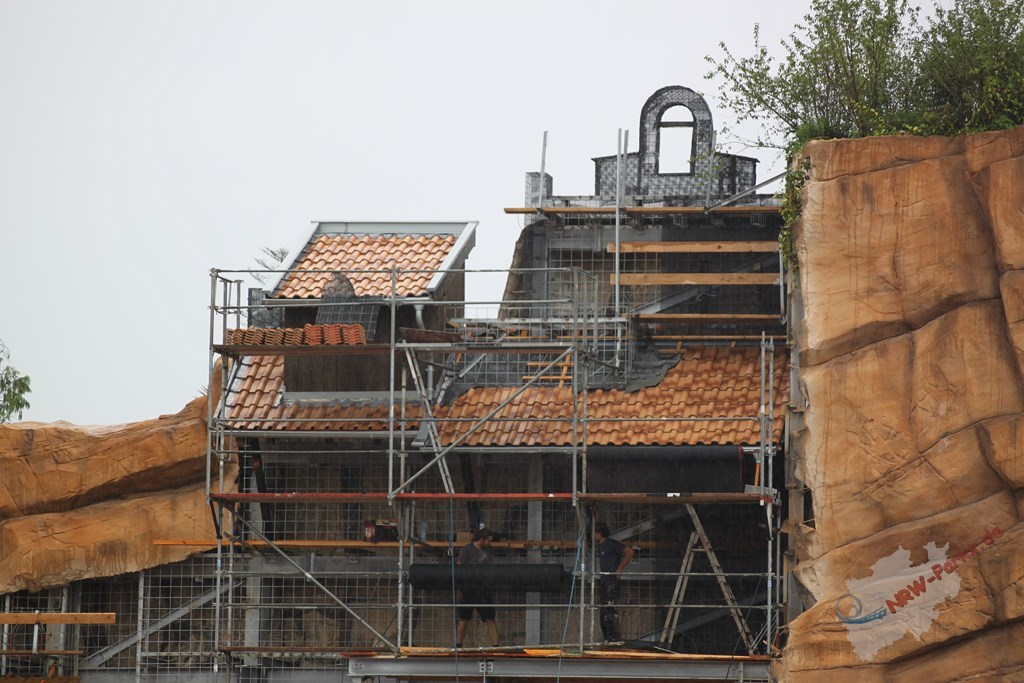

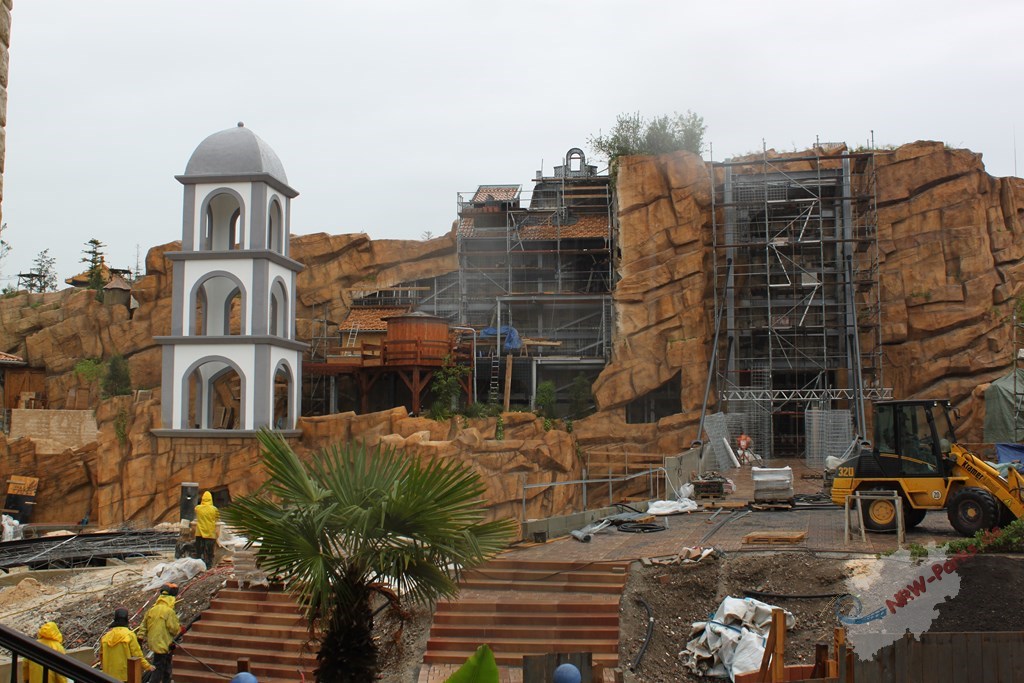

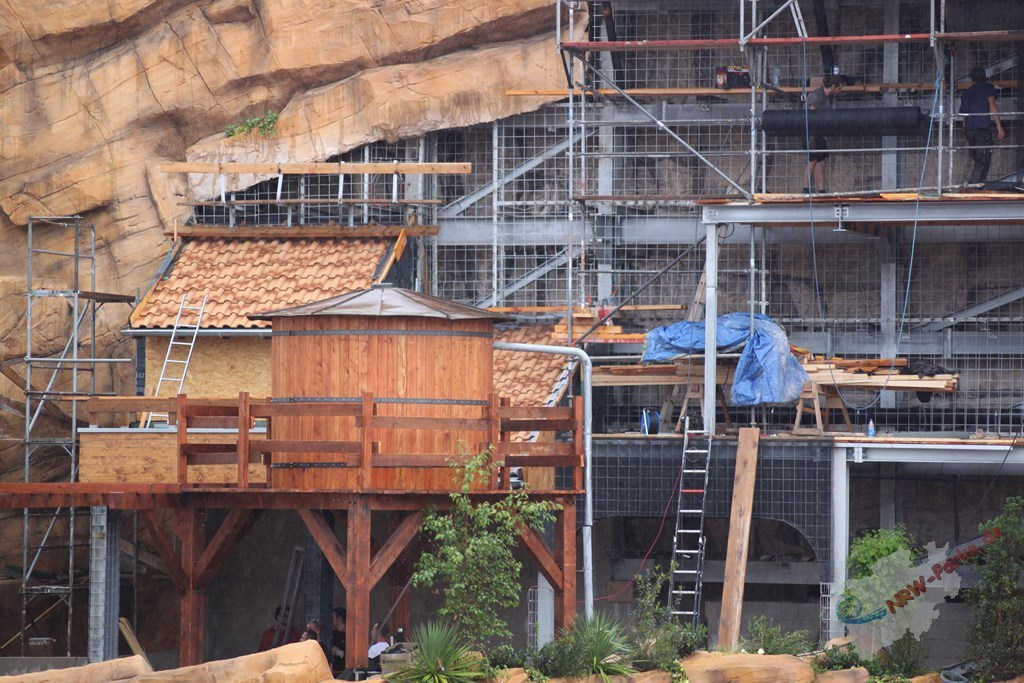

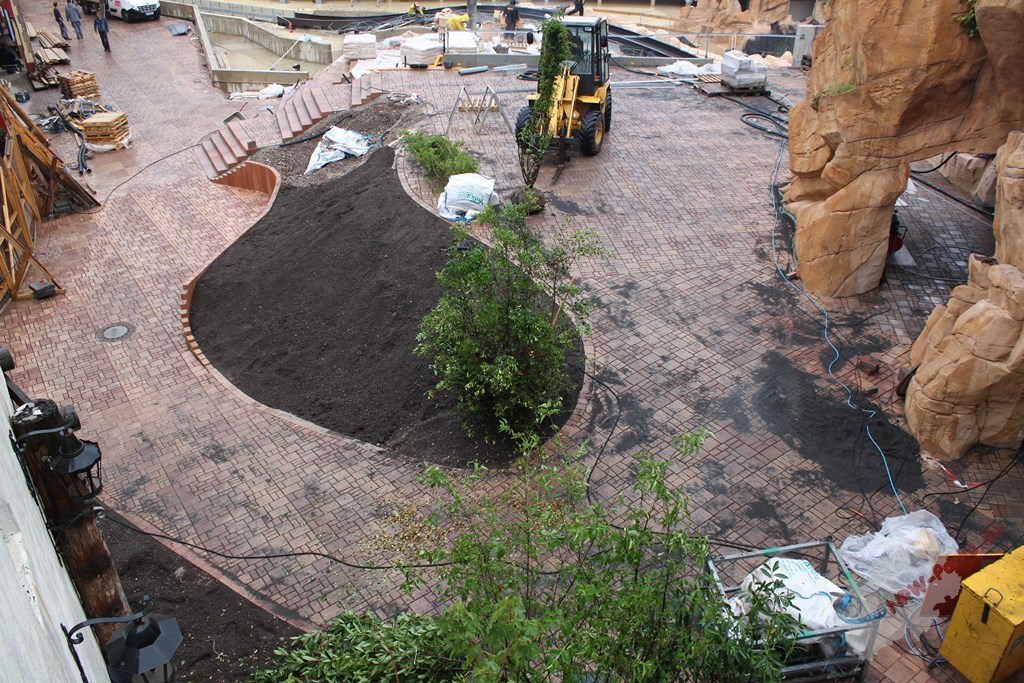

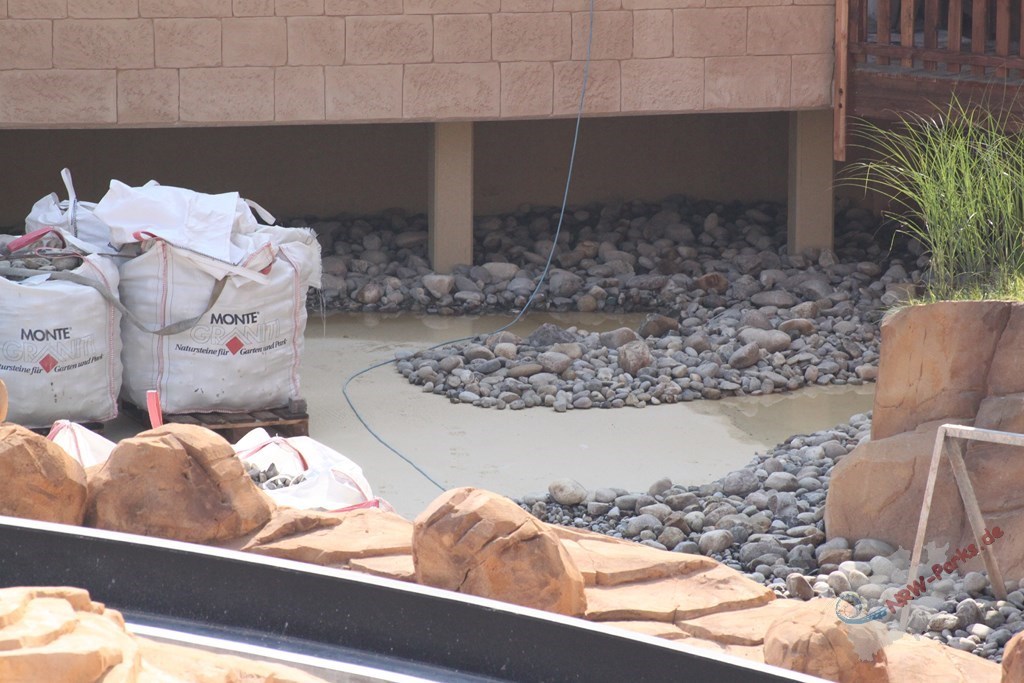

Update 3.7.2013 Eine Brücke entsteht und führt über die Schlusskurve zur Station

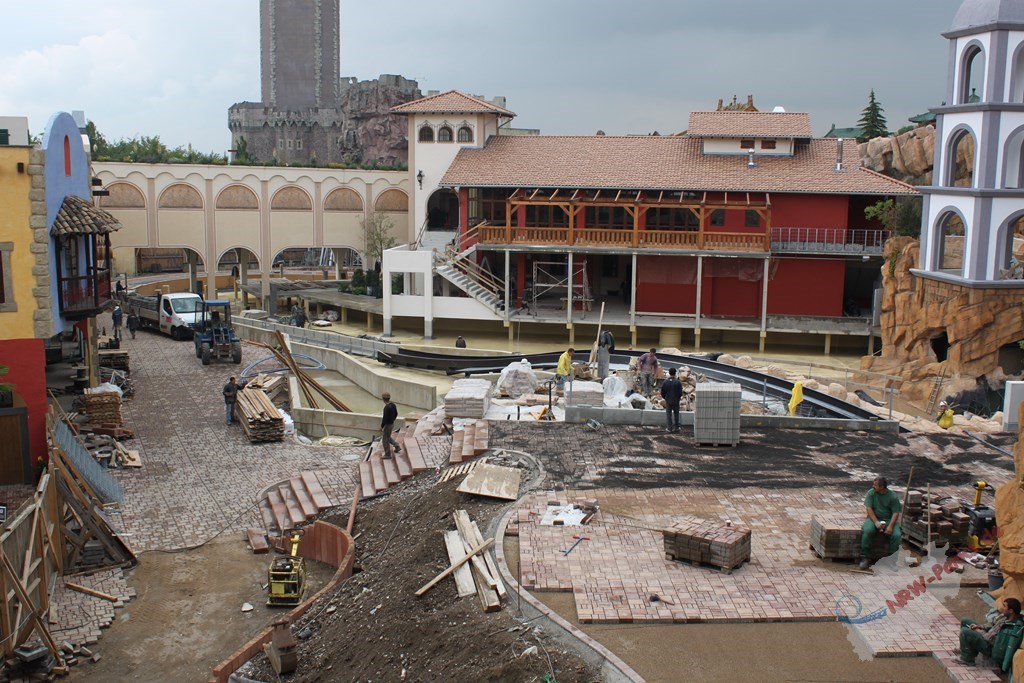

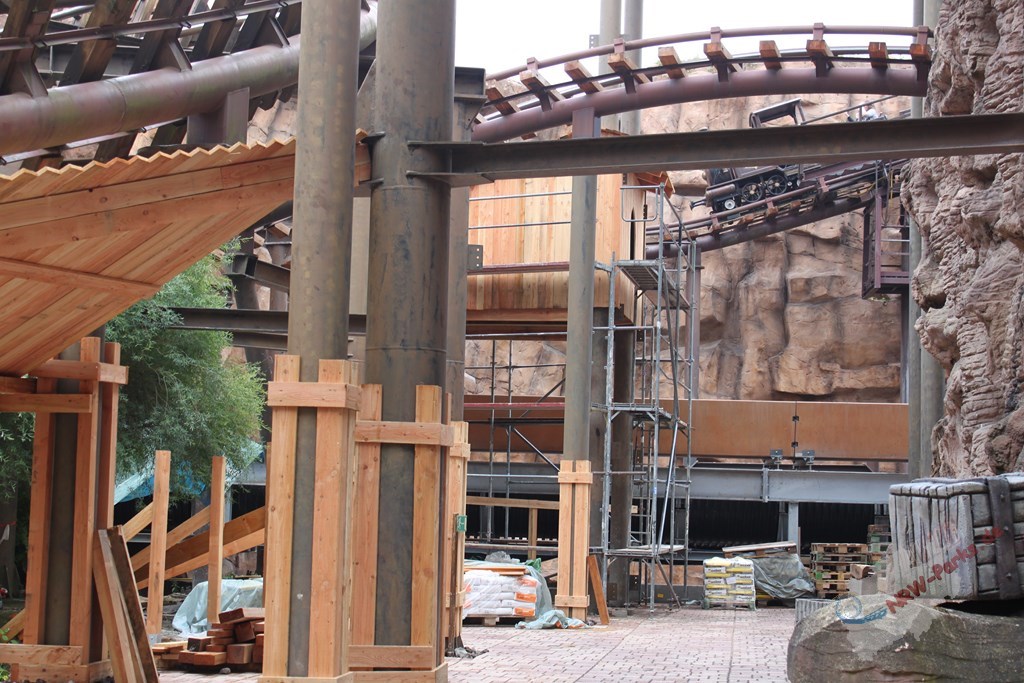

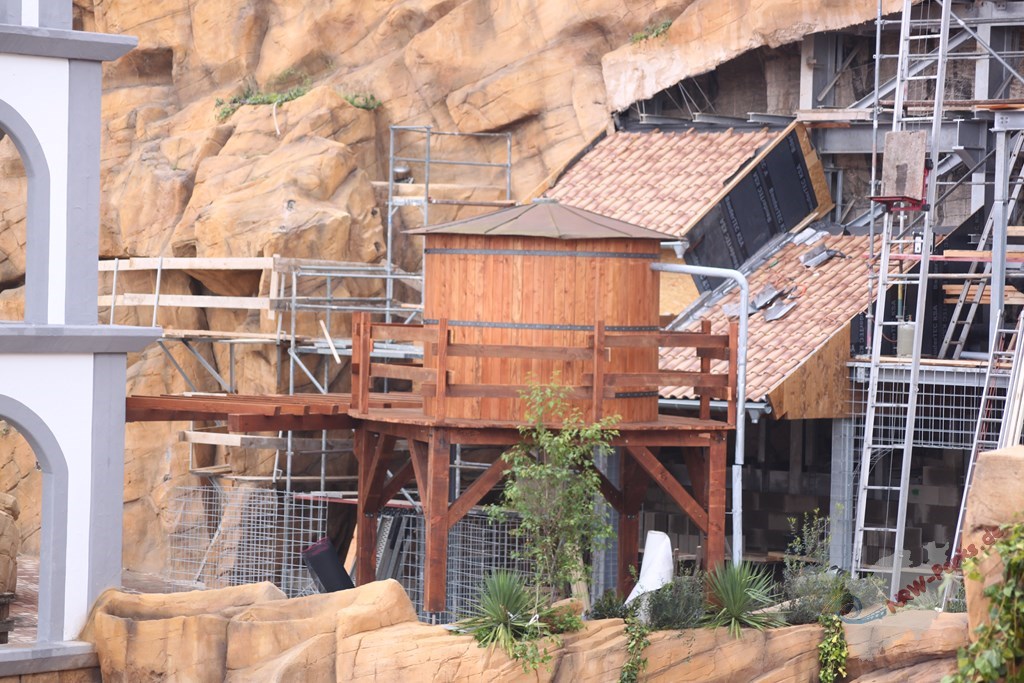

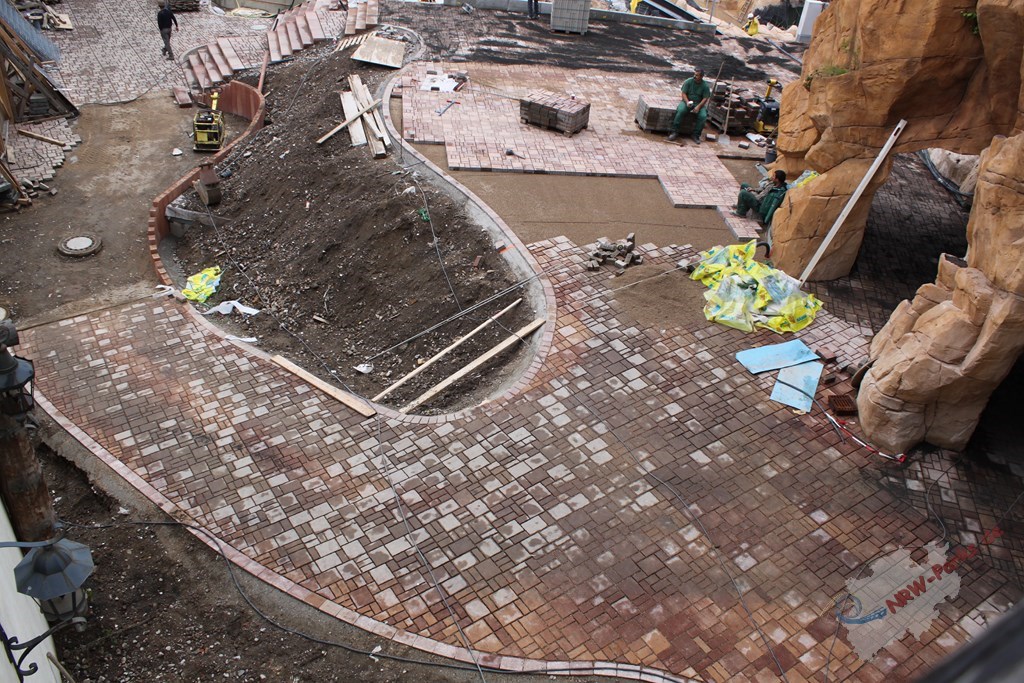

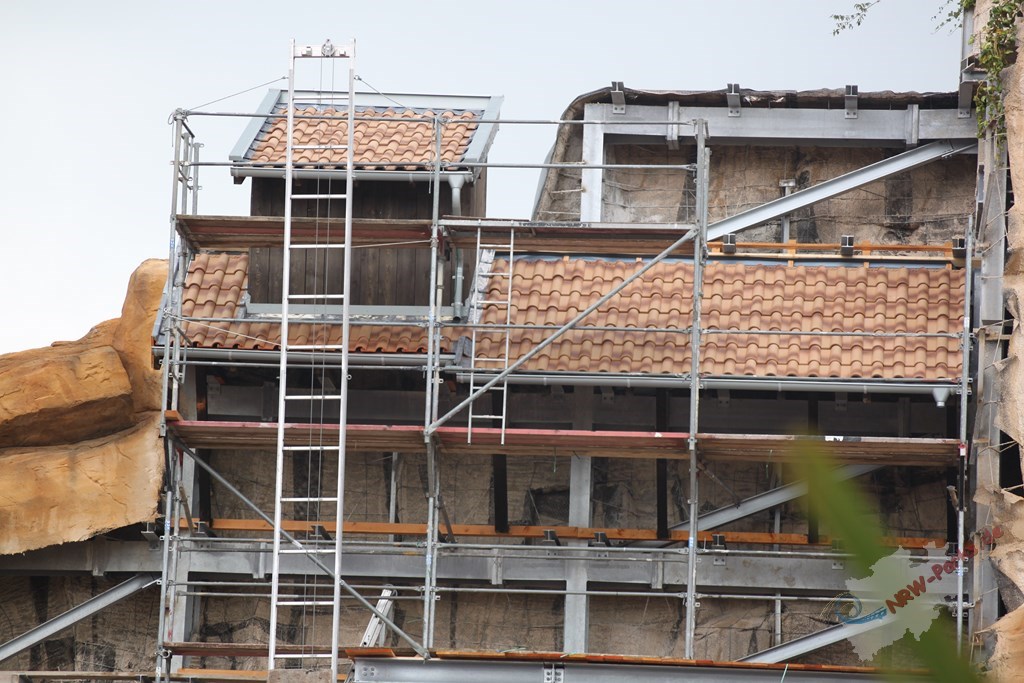

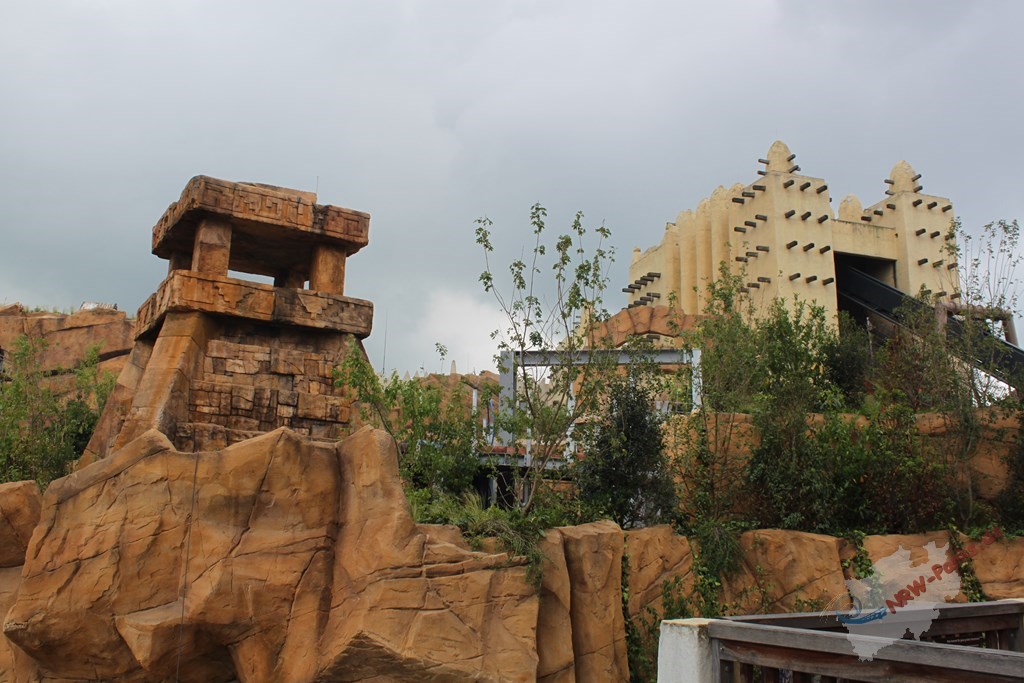

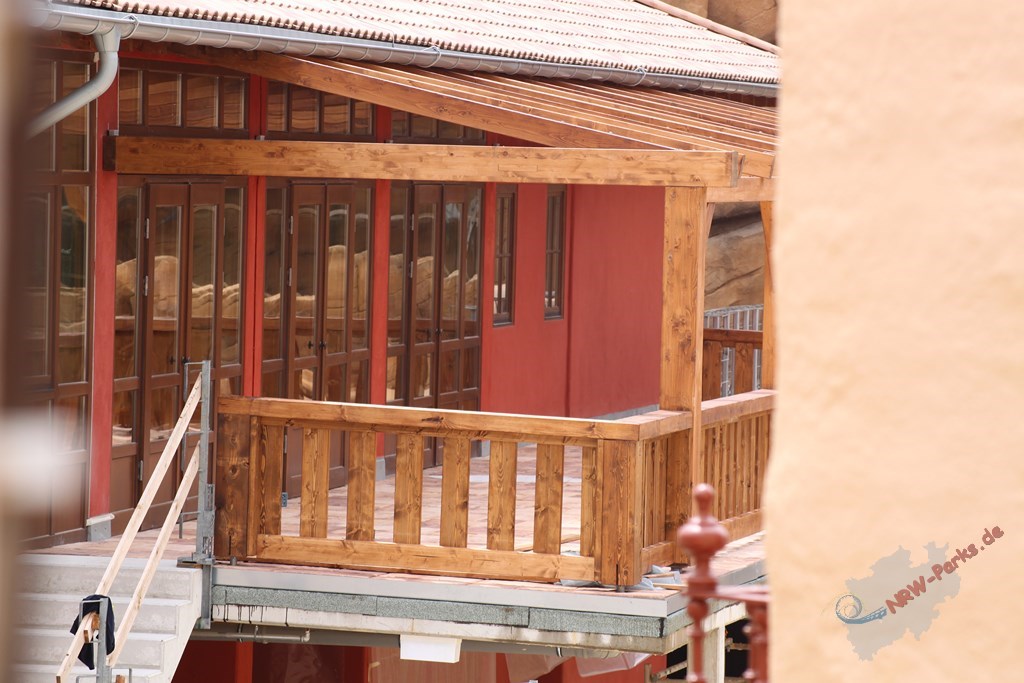

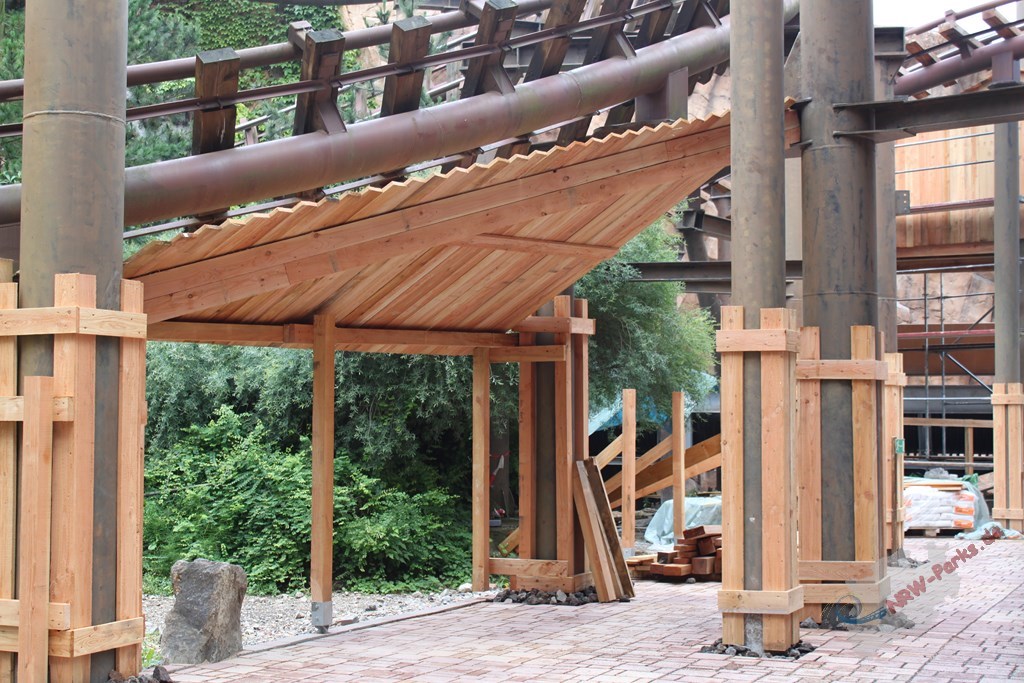

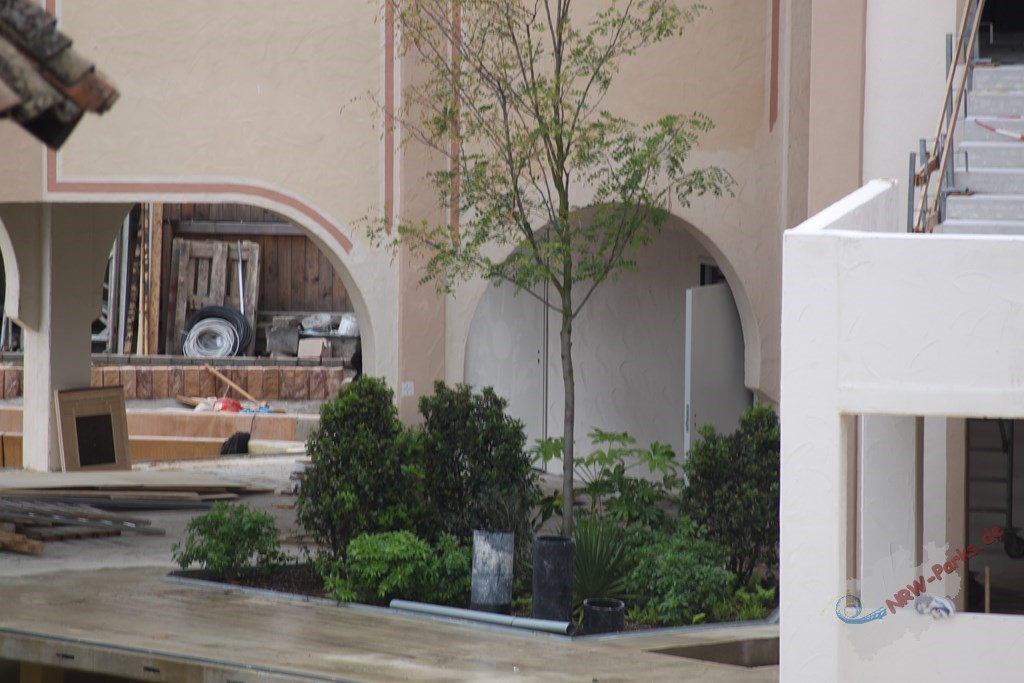

Update 27.6.2013 "Tacana" ist der Name des Restaurant und Snack im Stationsgebäude

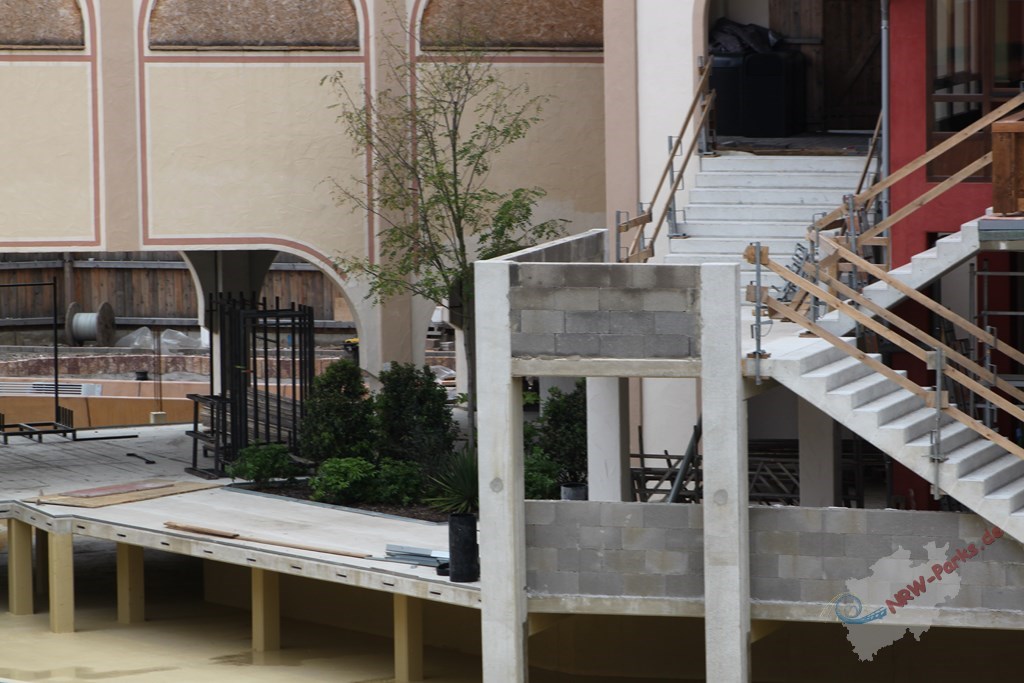

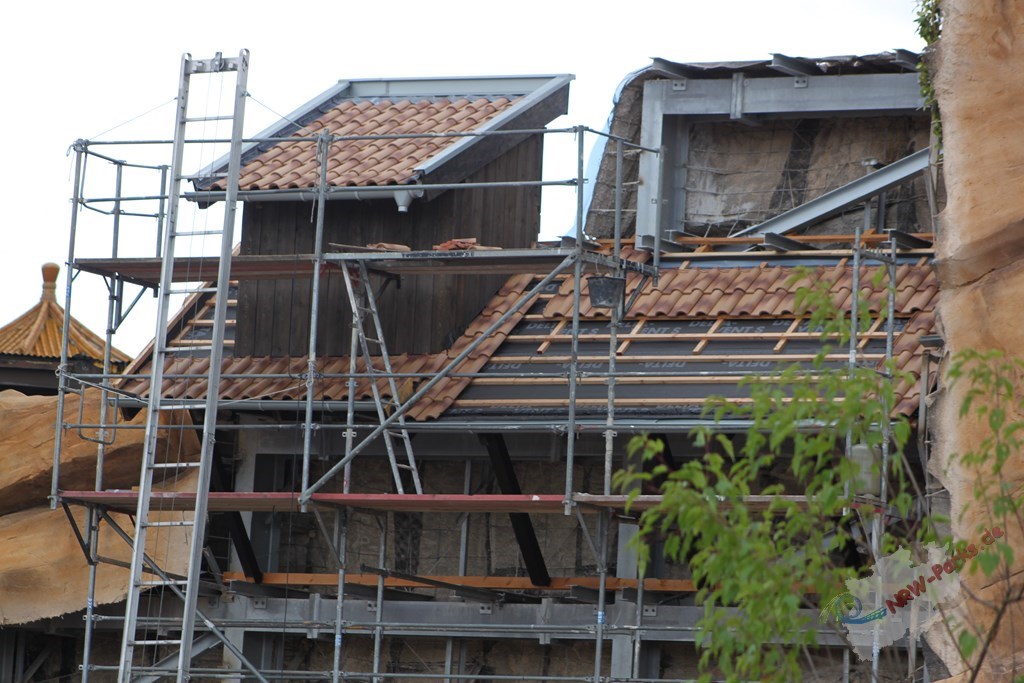

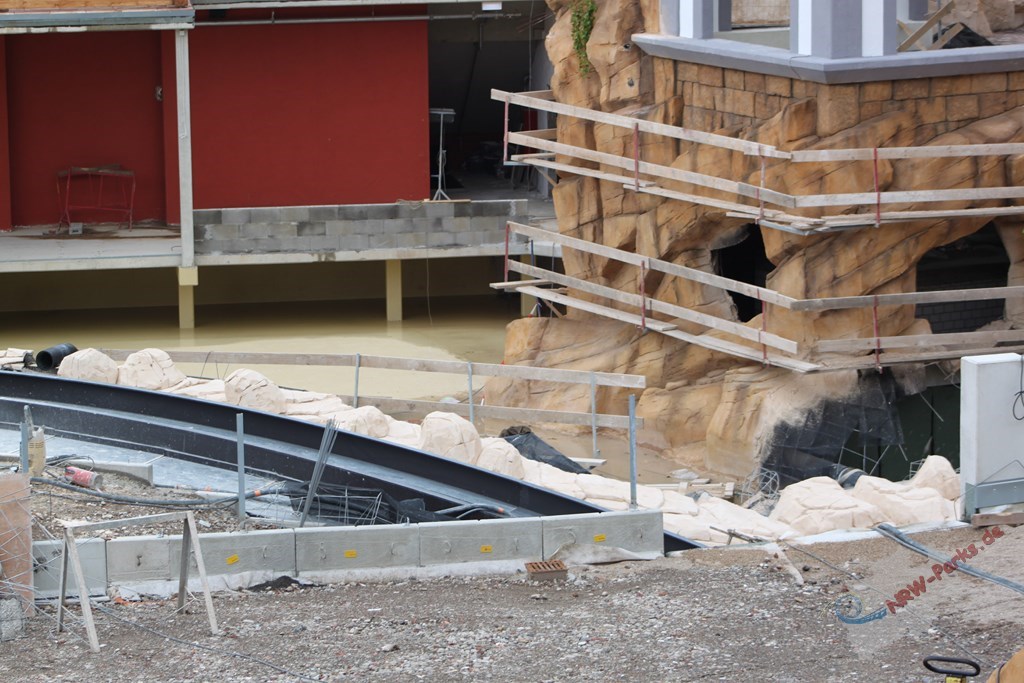

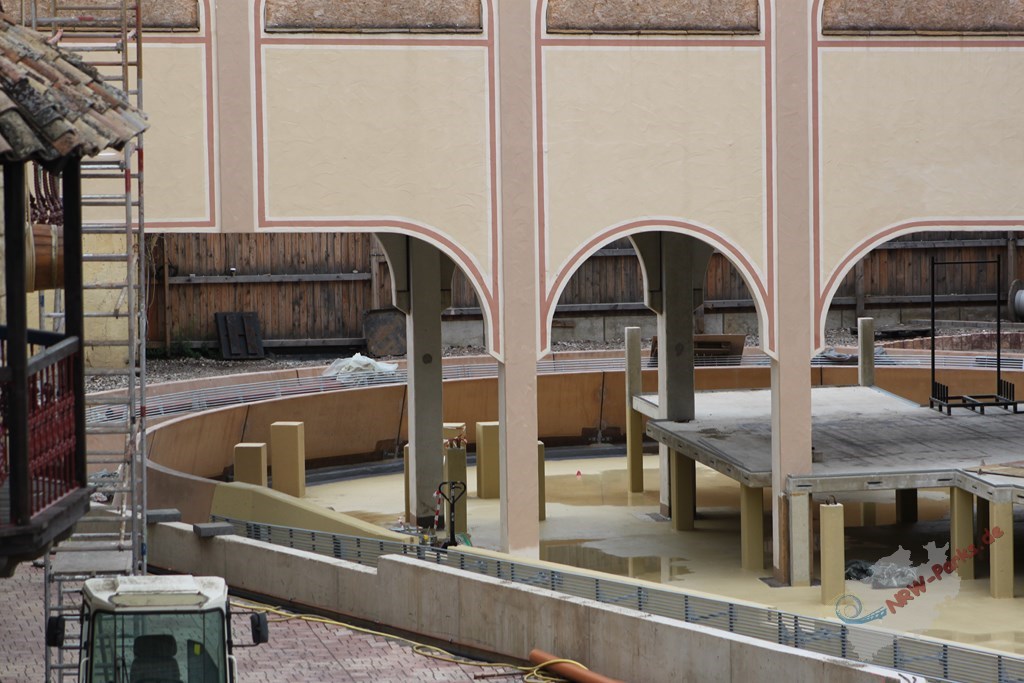

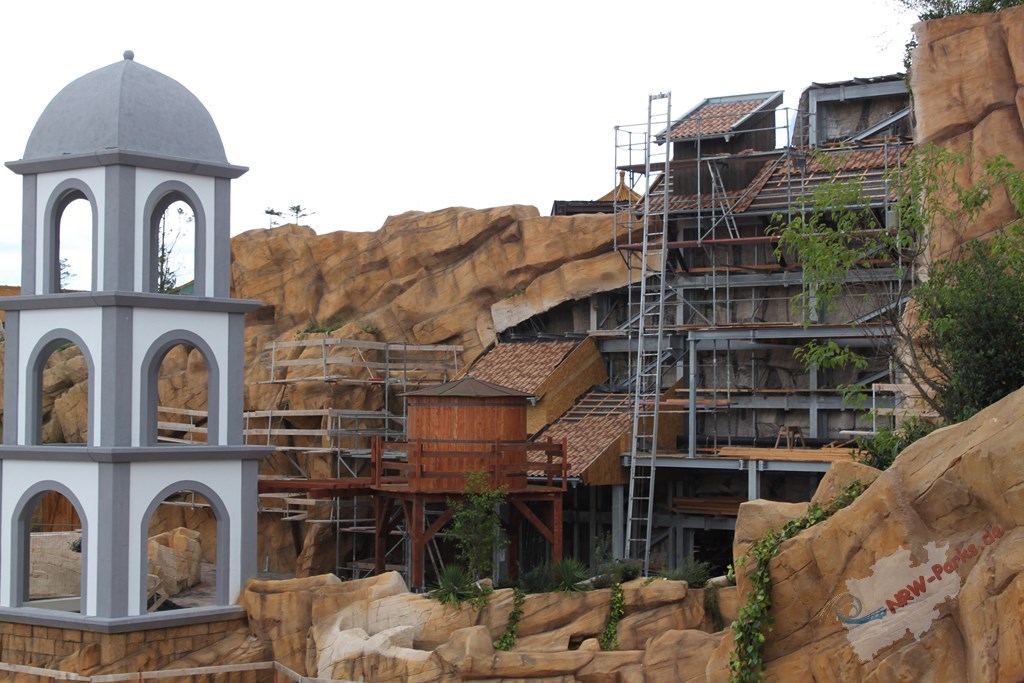

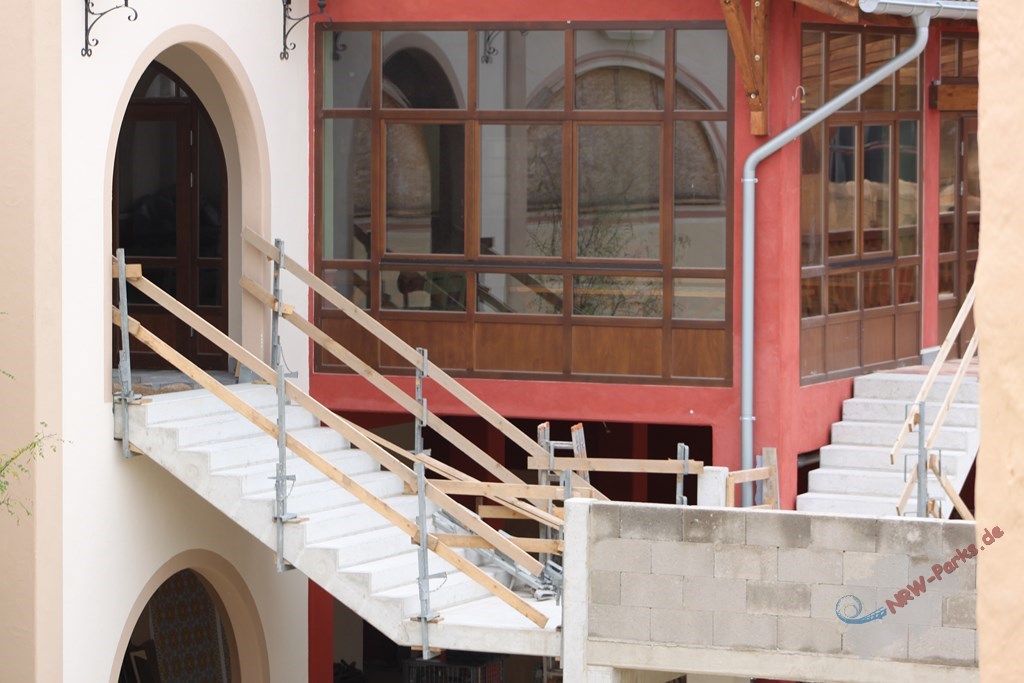

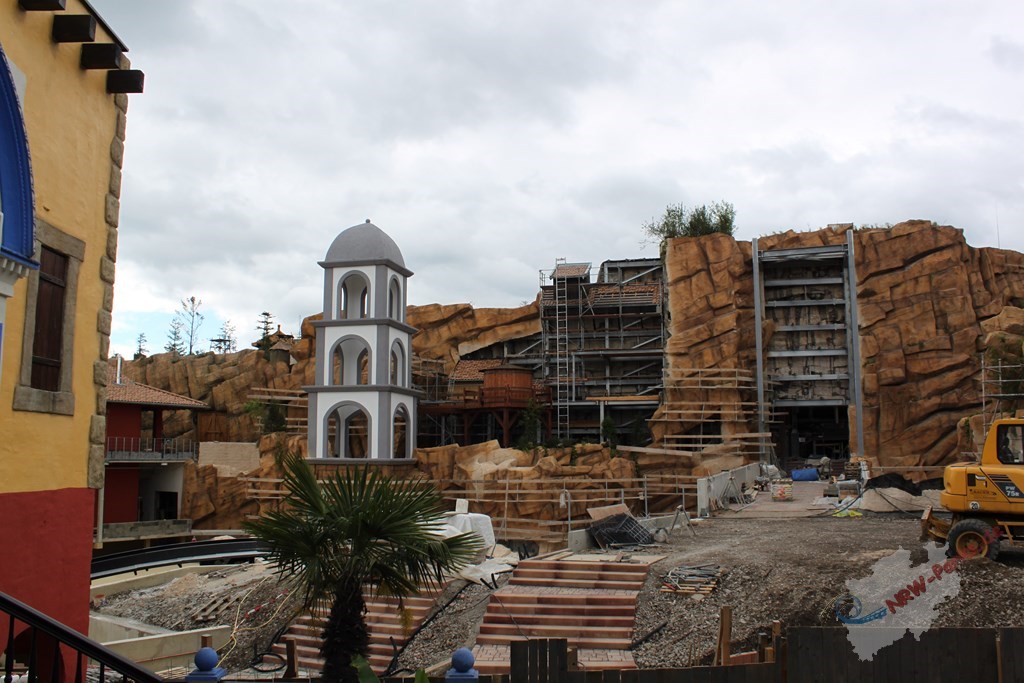

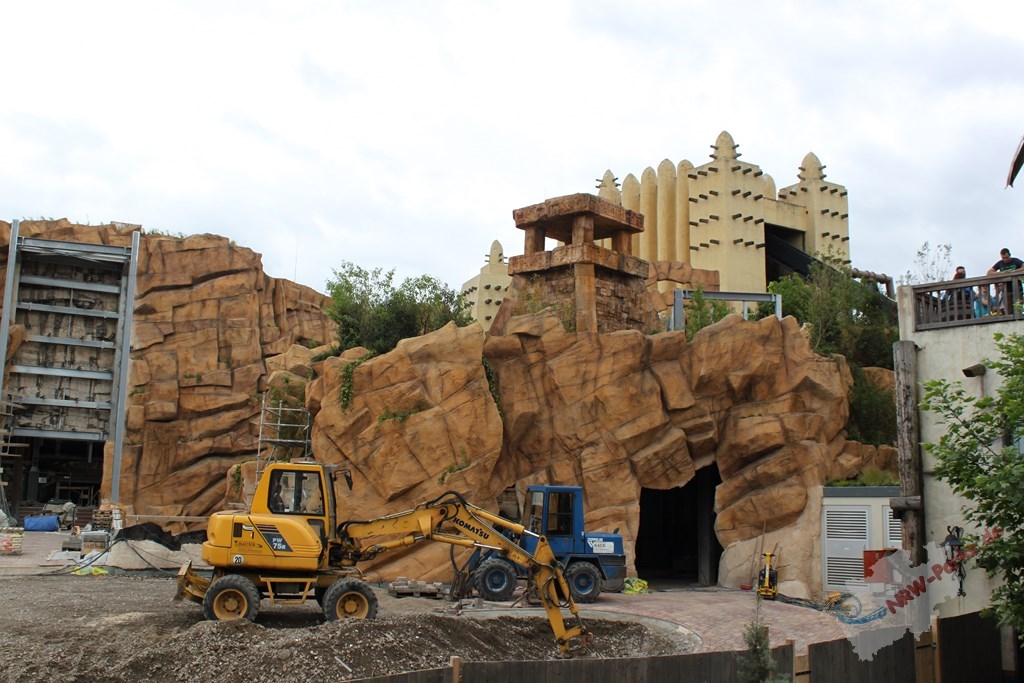

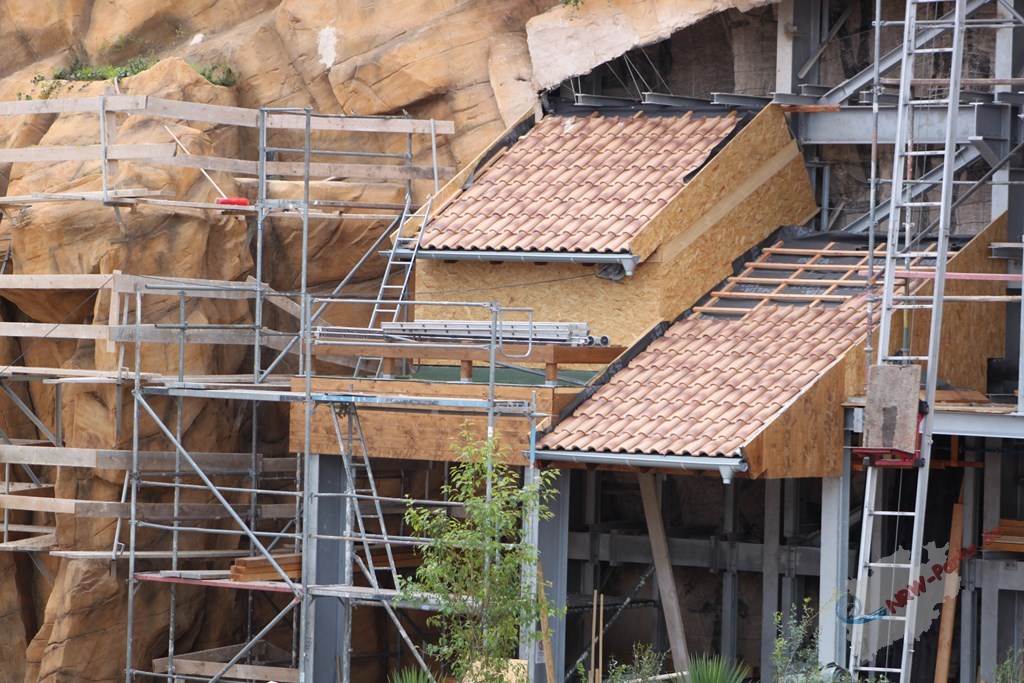

Update 22.6.2013

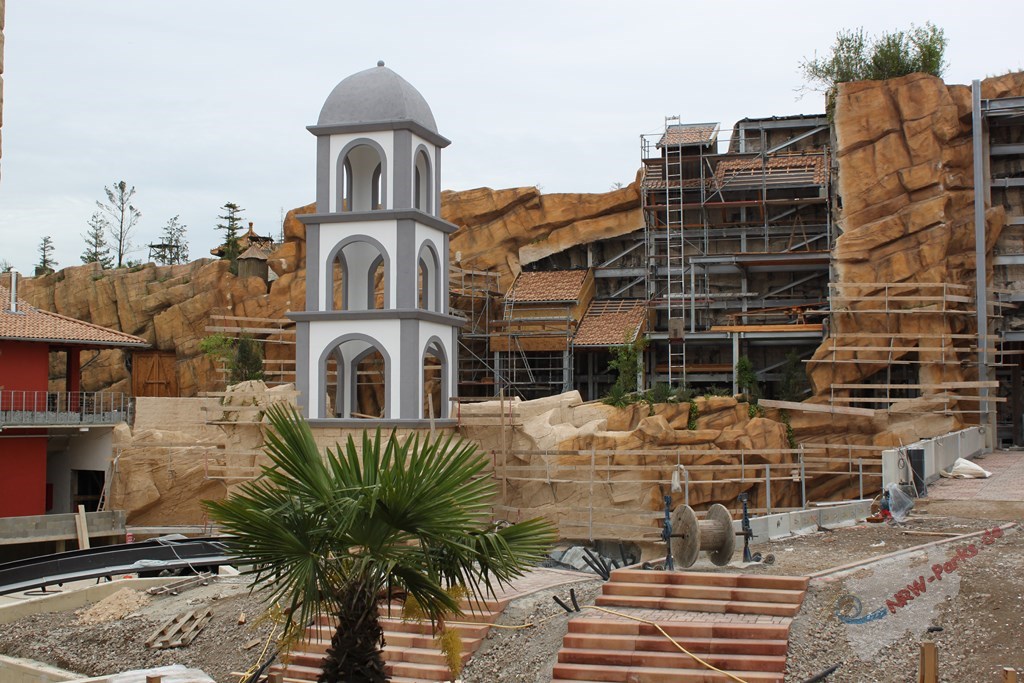

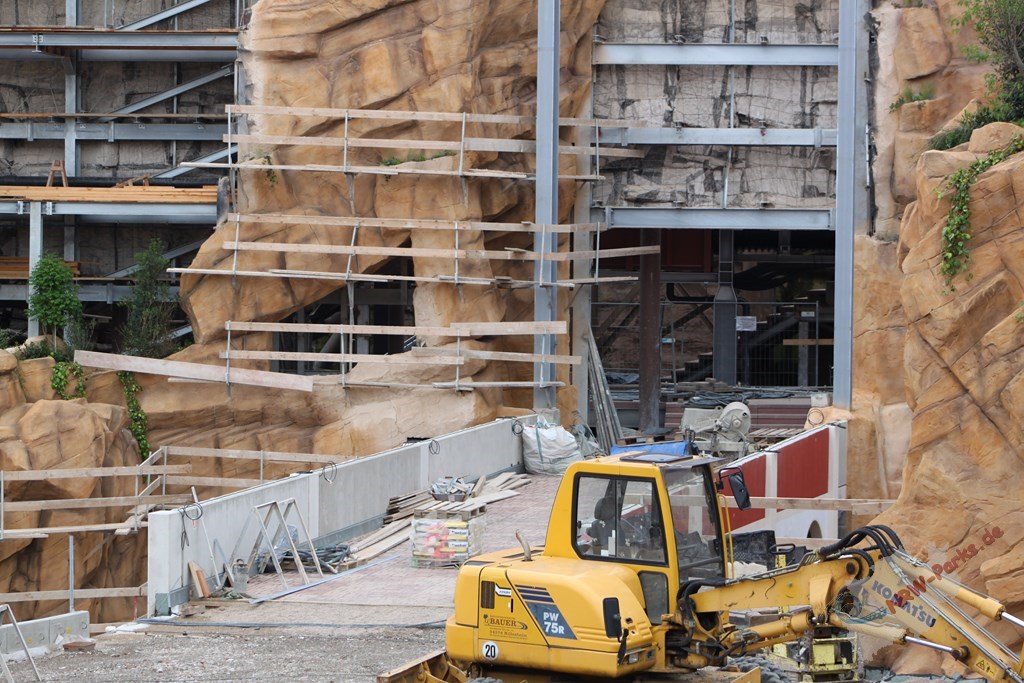

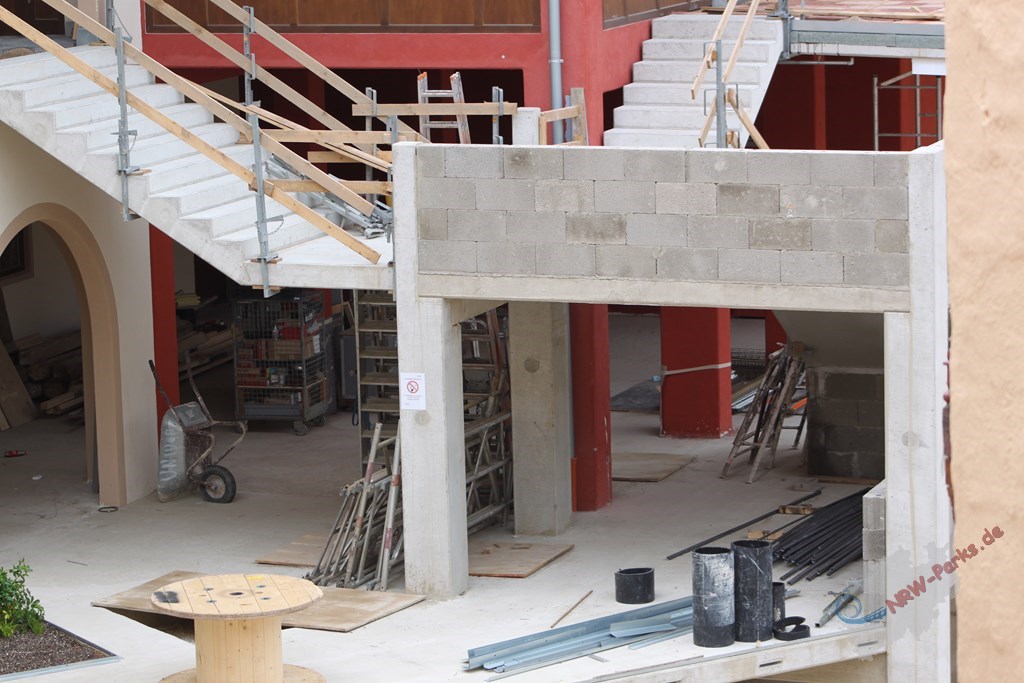

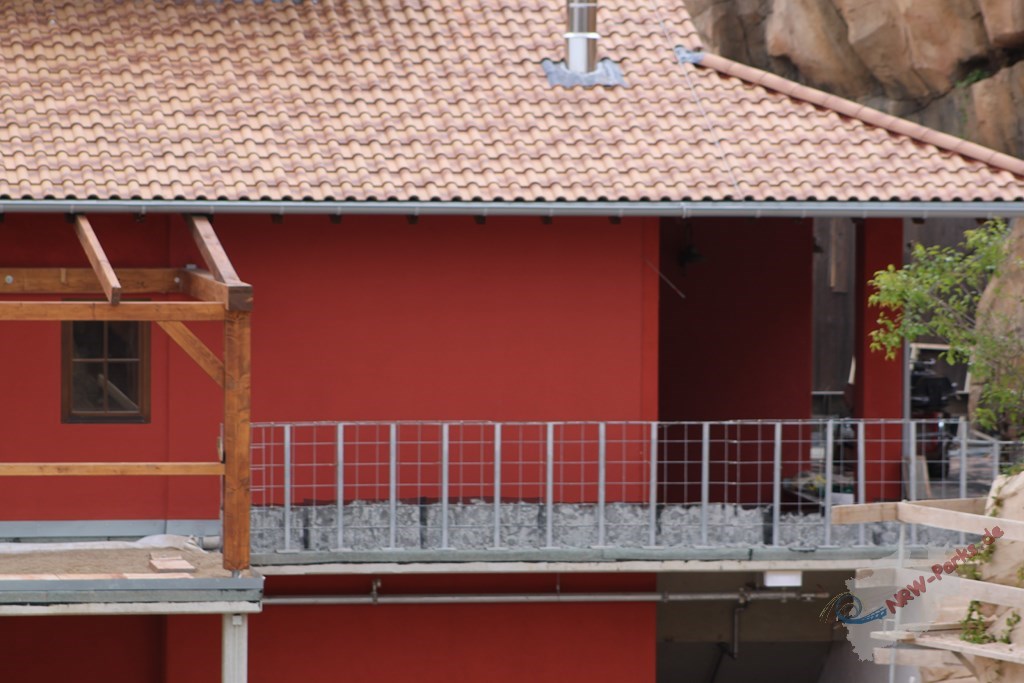

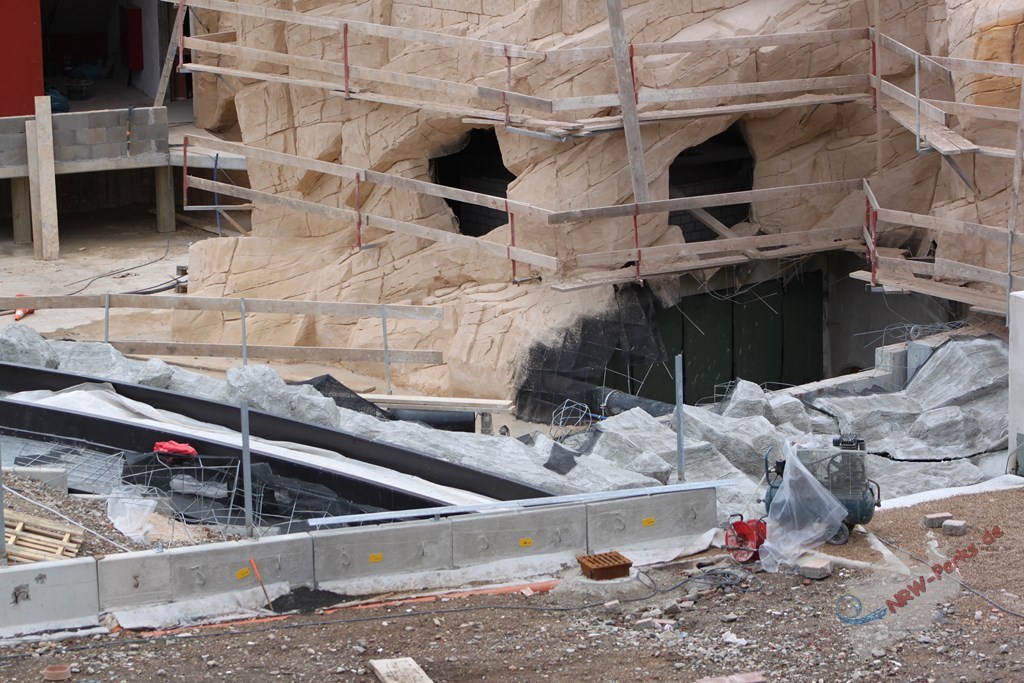

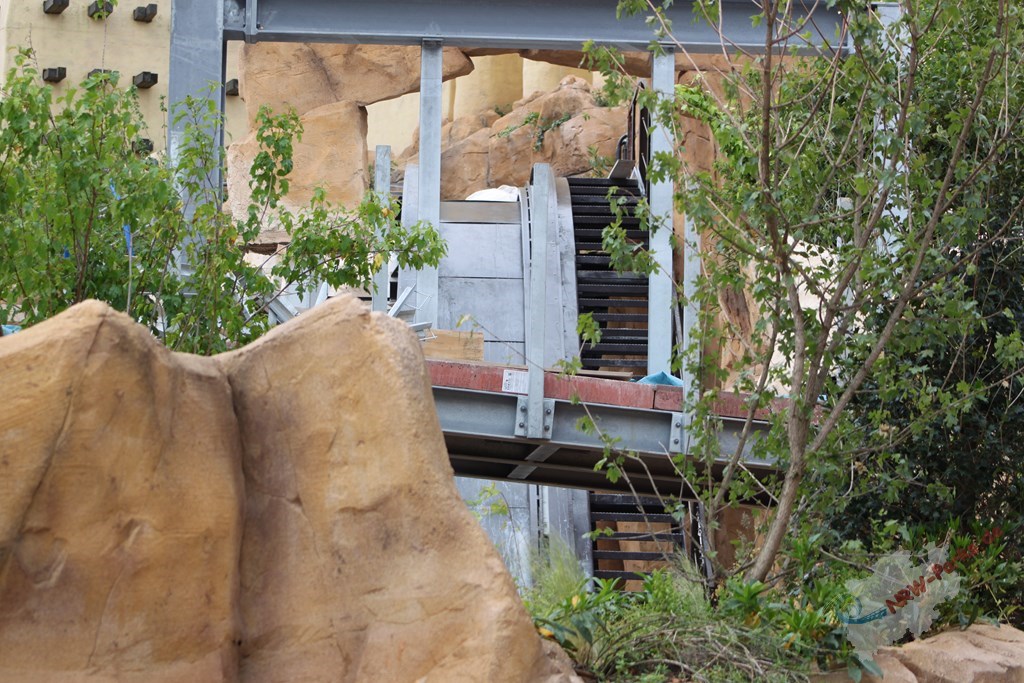

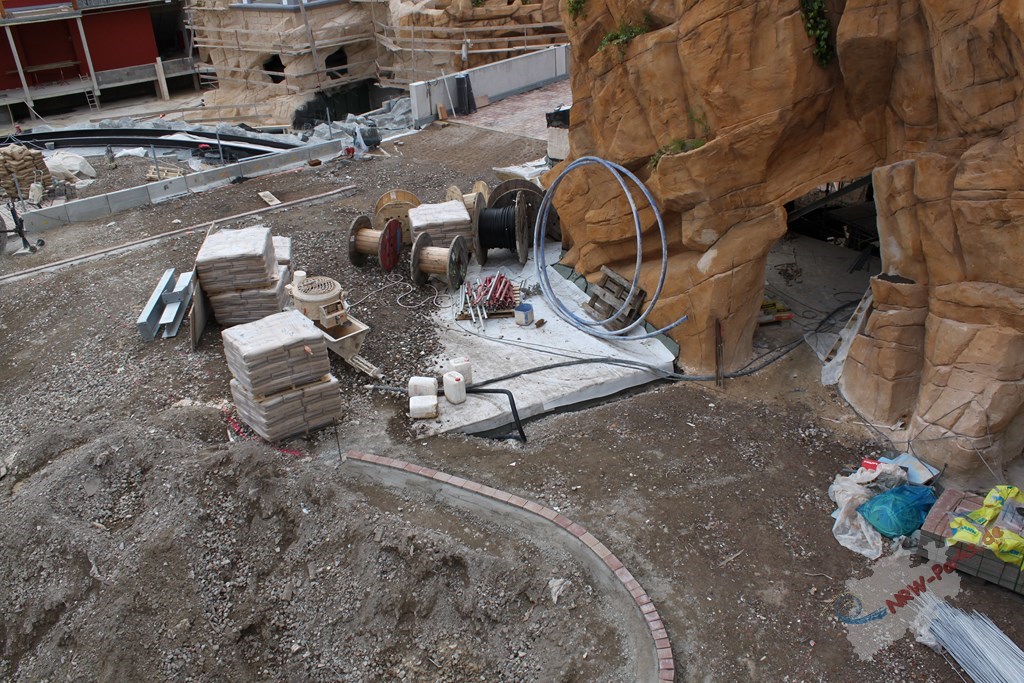

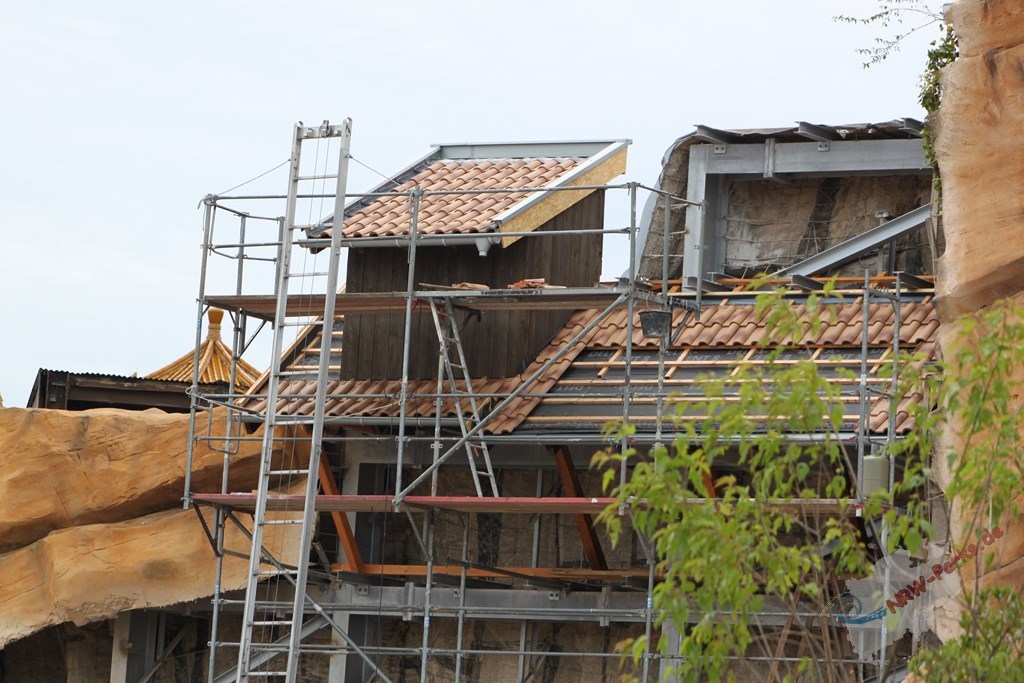

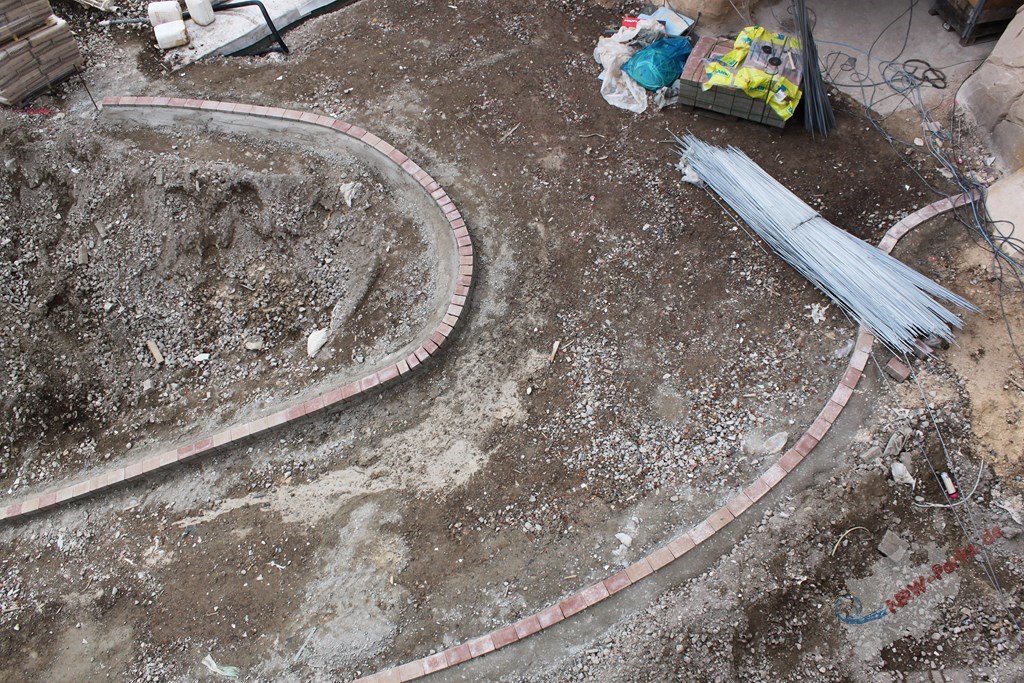

Update 16.6.2013 - Der letzte Drop erhält Steine

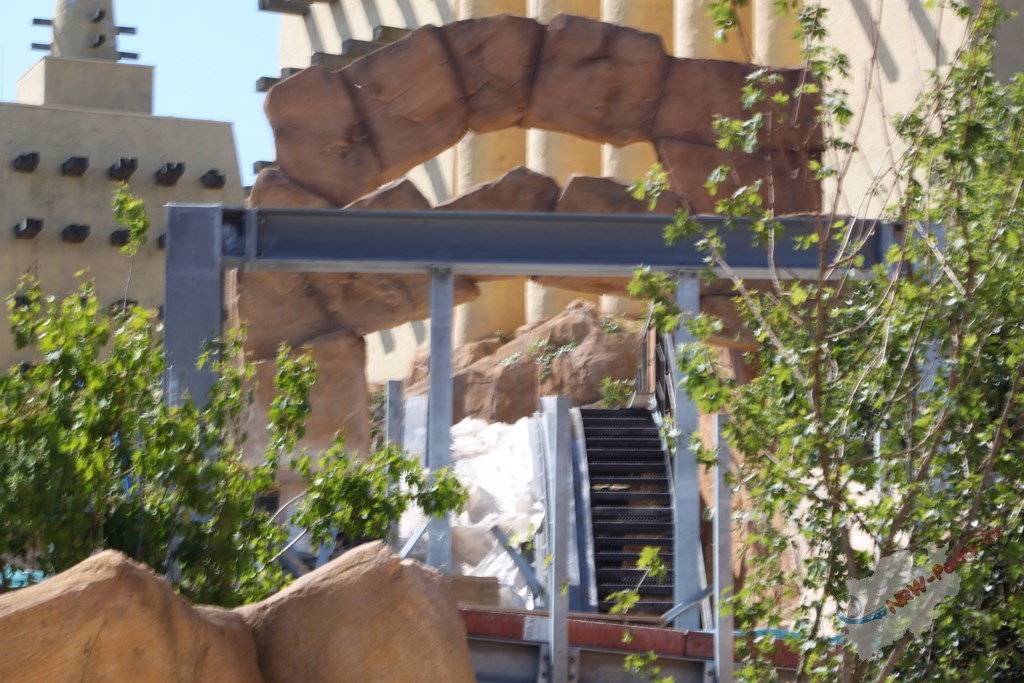

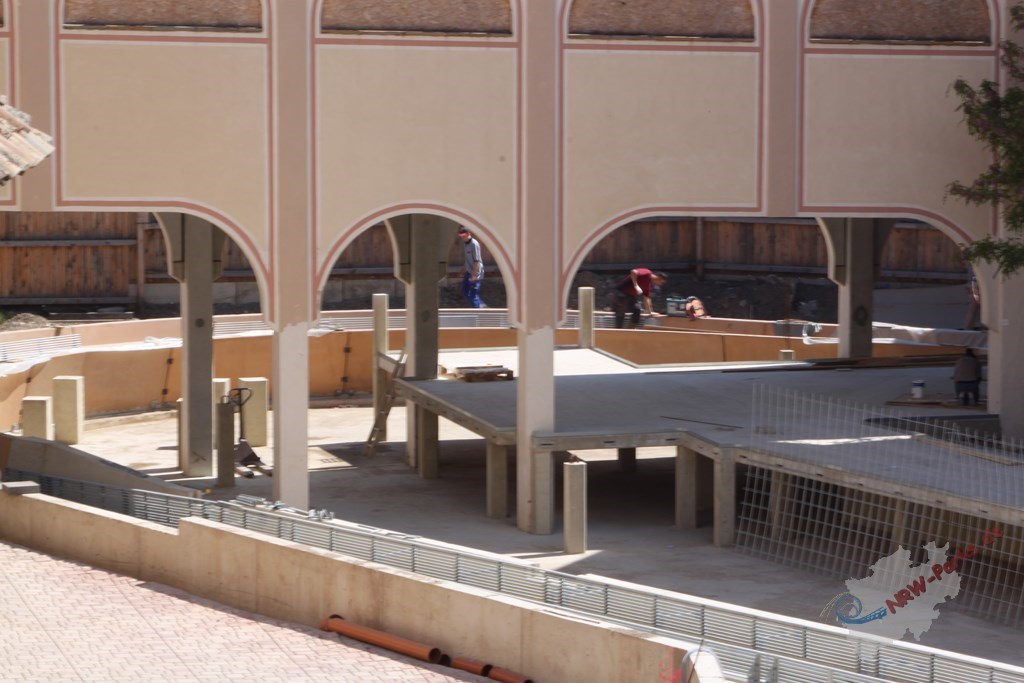

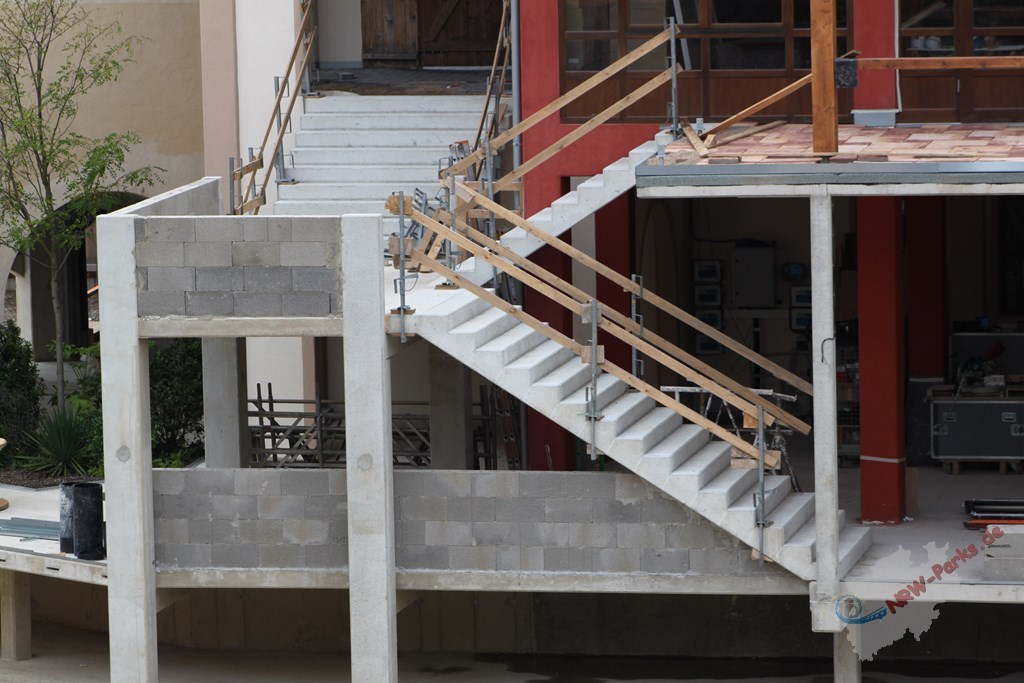

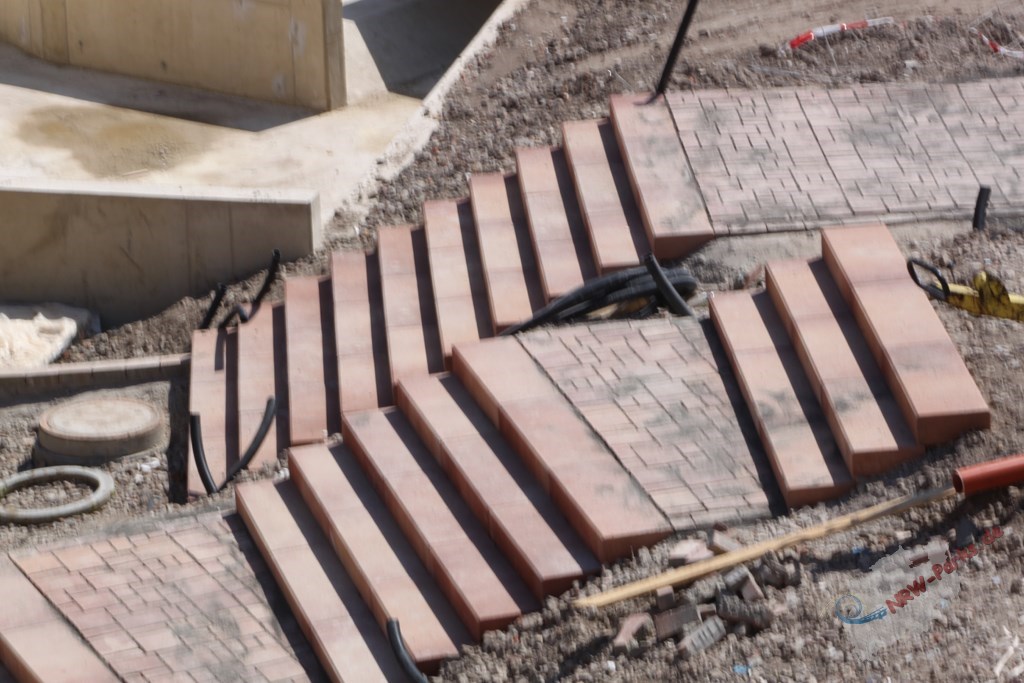

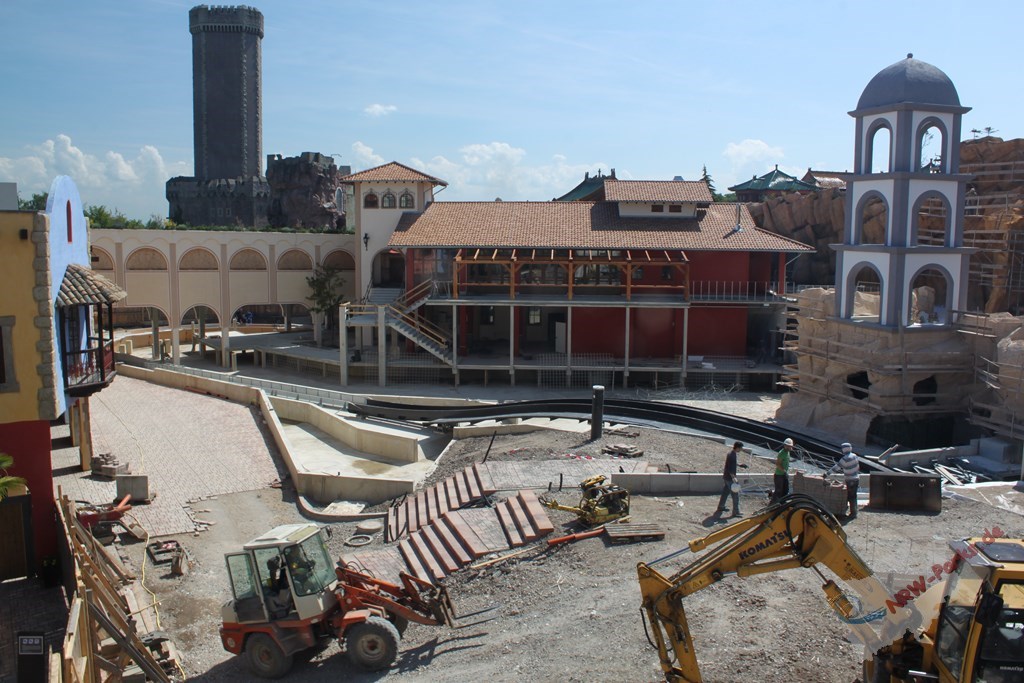

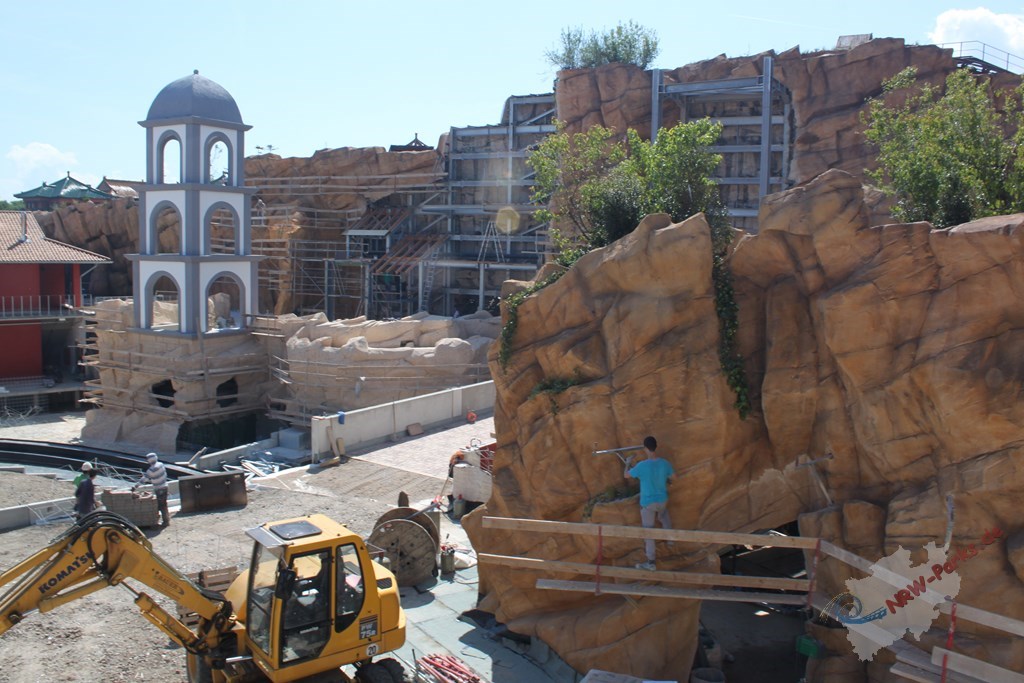

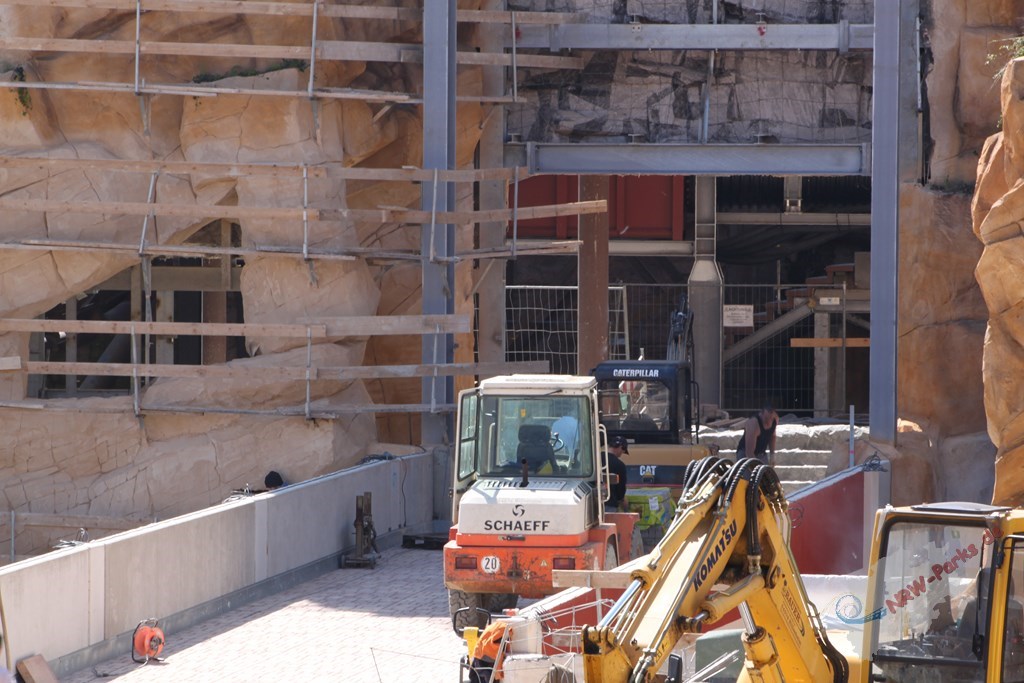

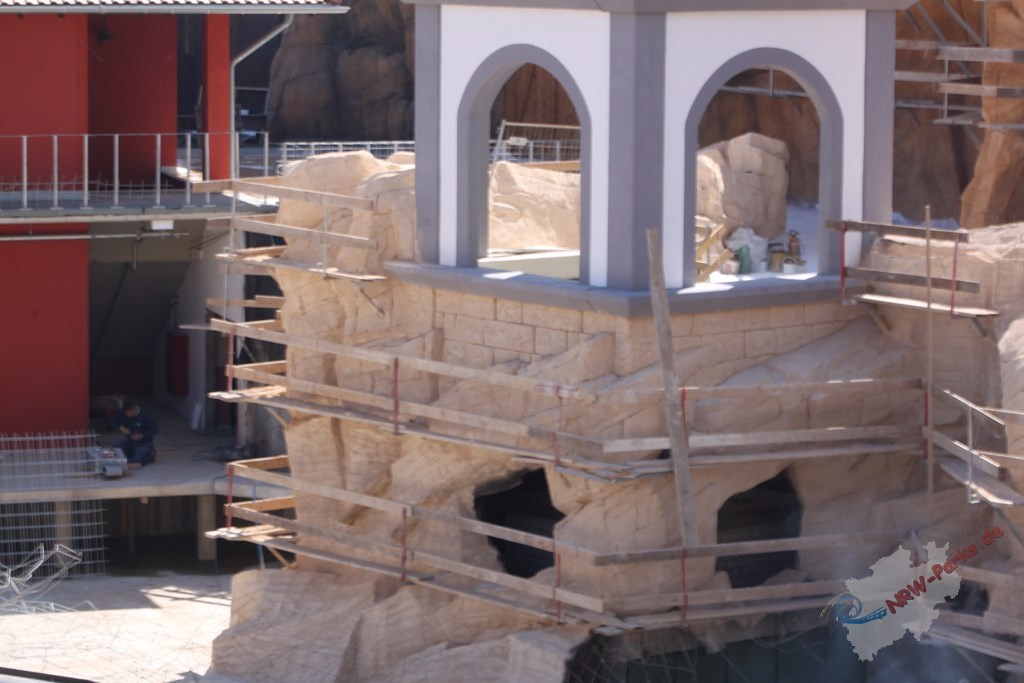

Update 5.6.2013 - Das erste Wasser fließt

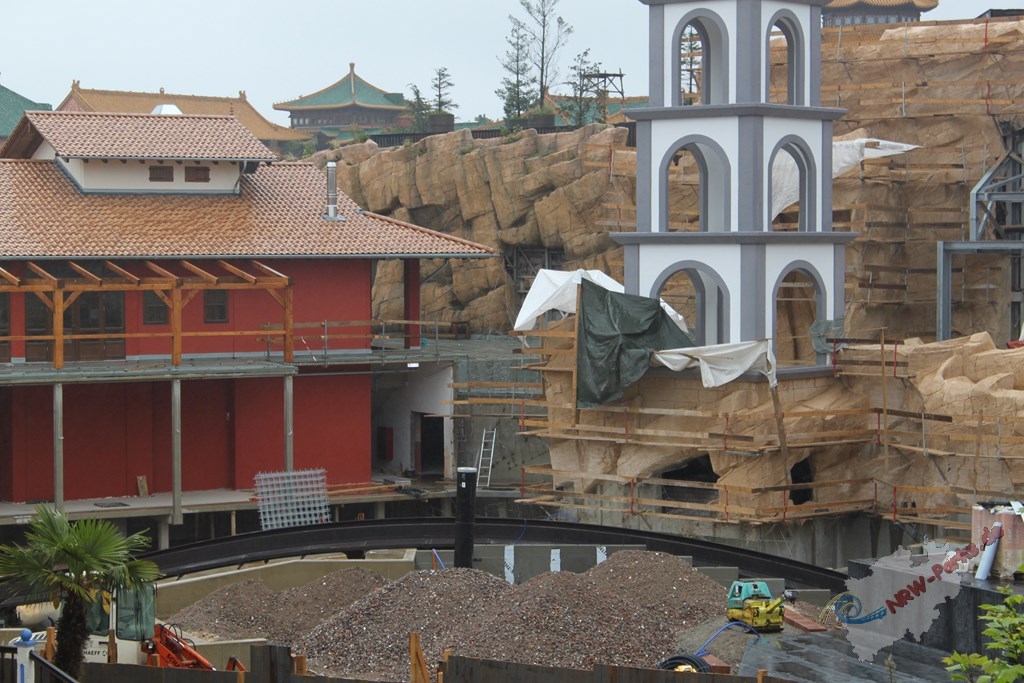

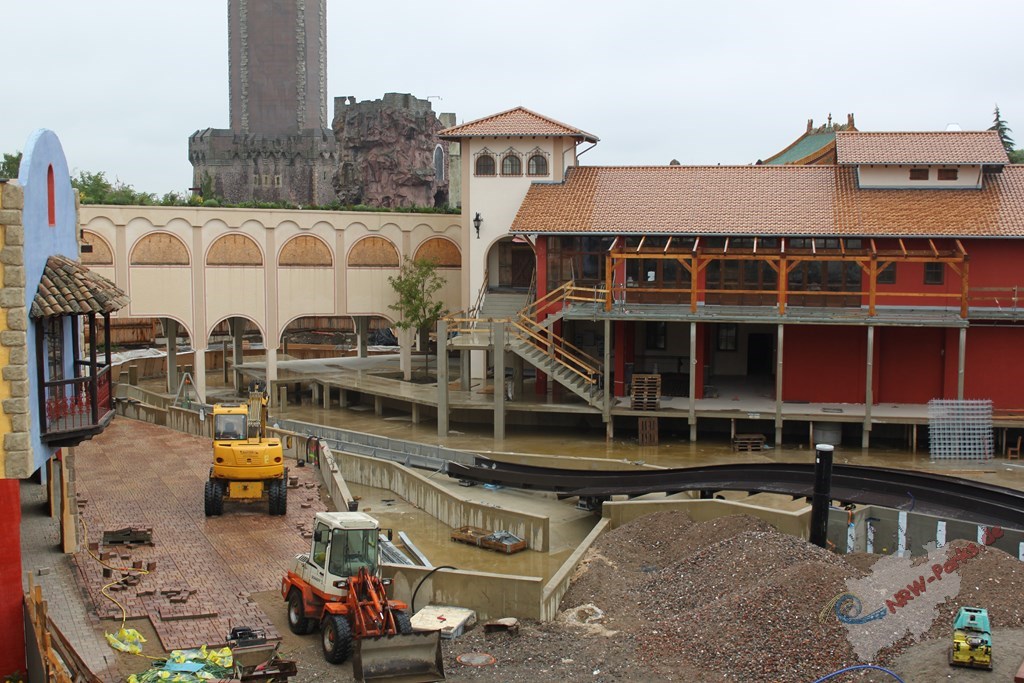

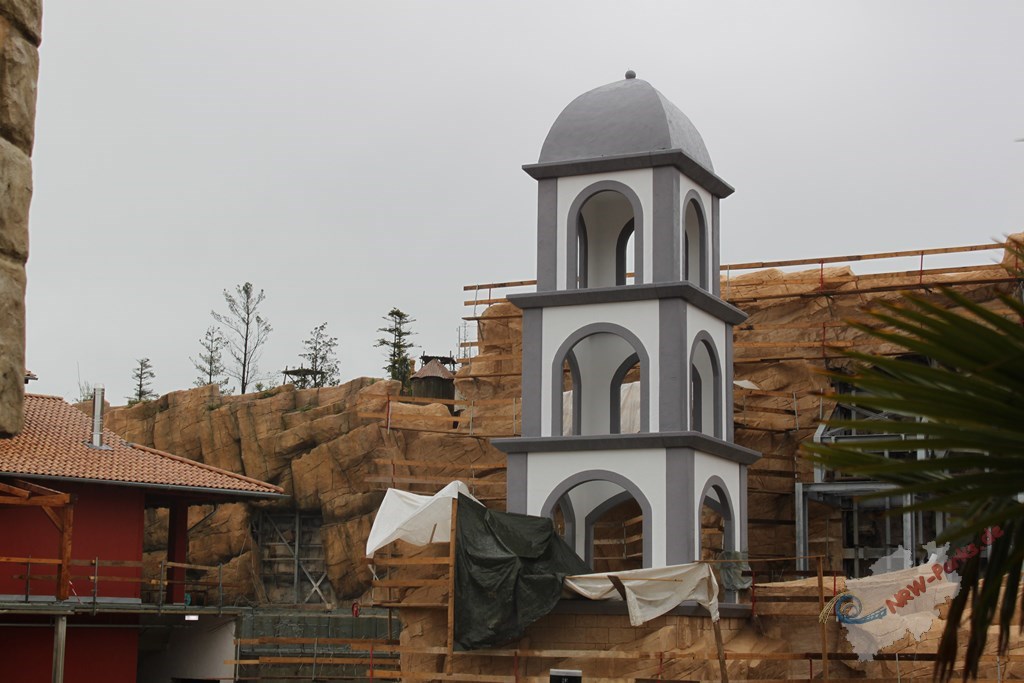

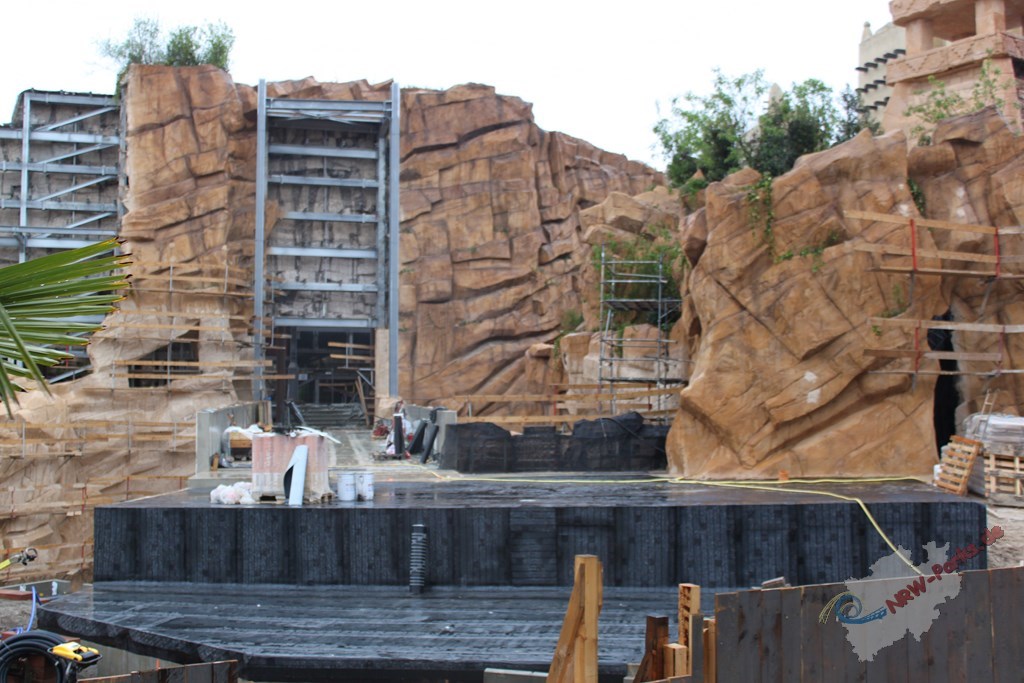

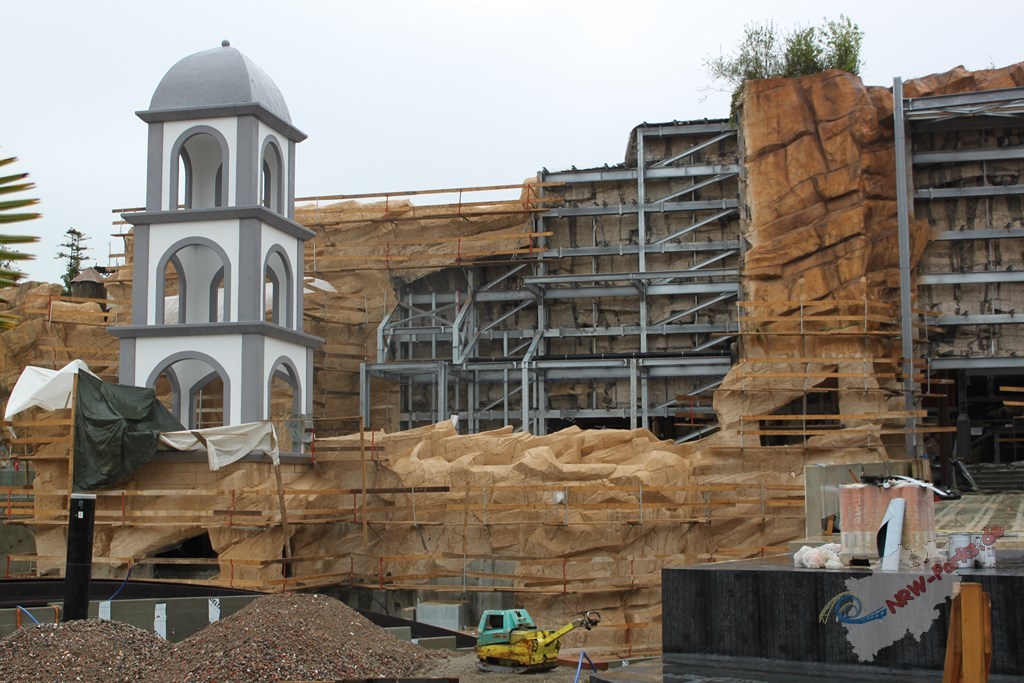

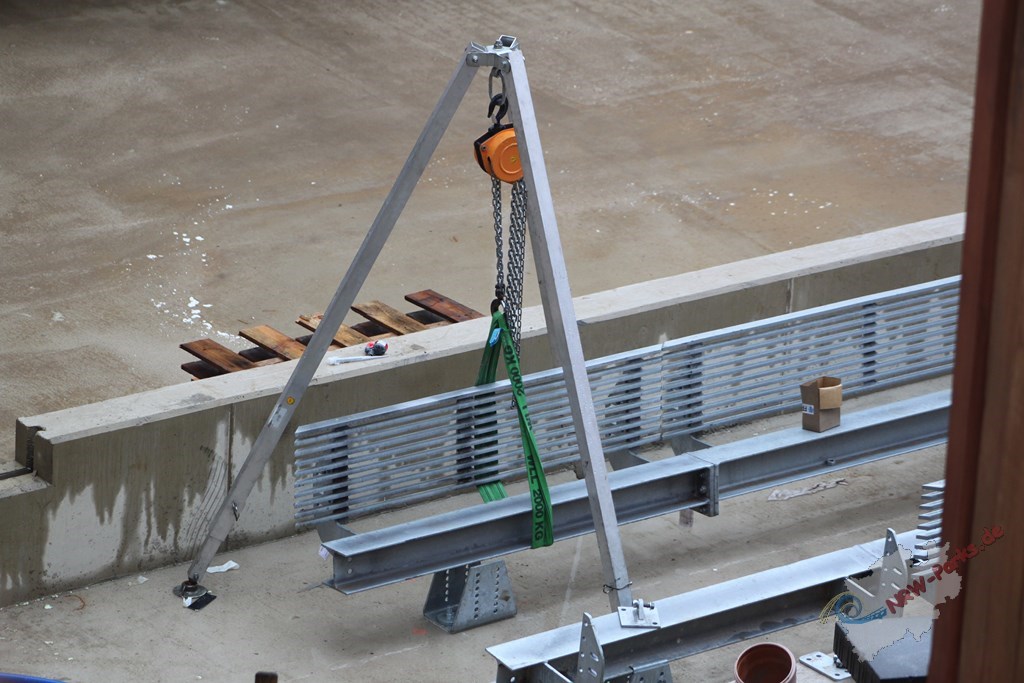

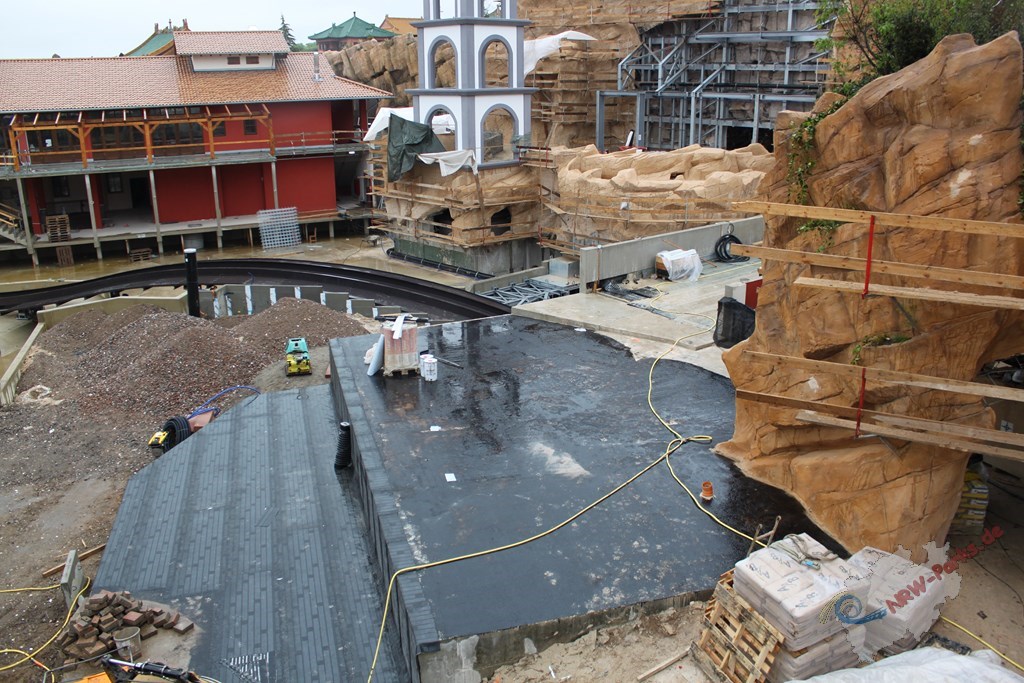

Update 26.5.2013

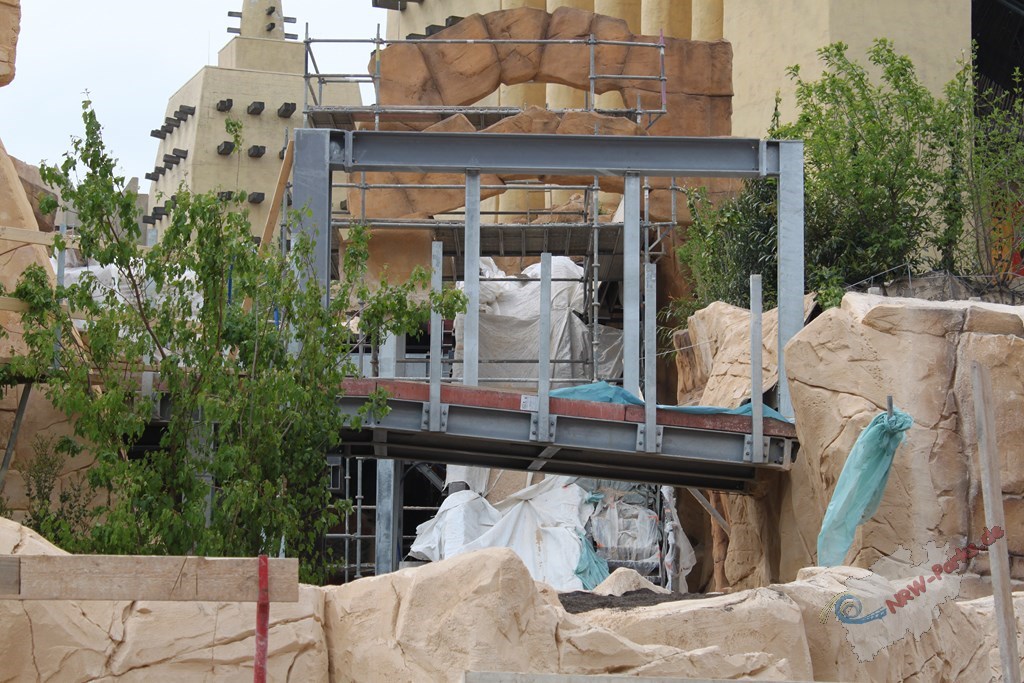

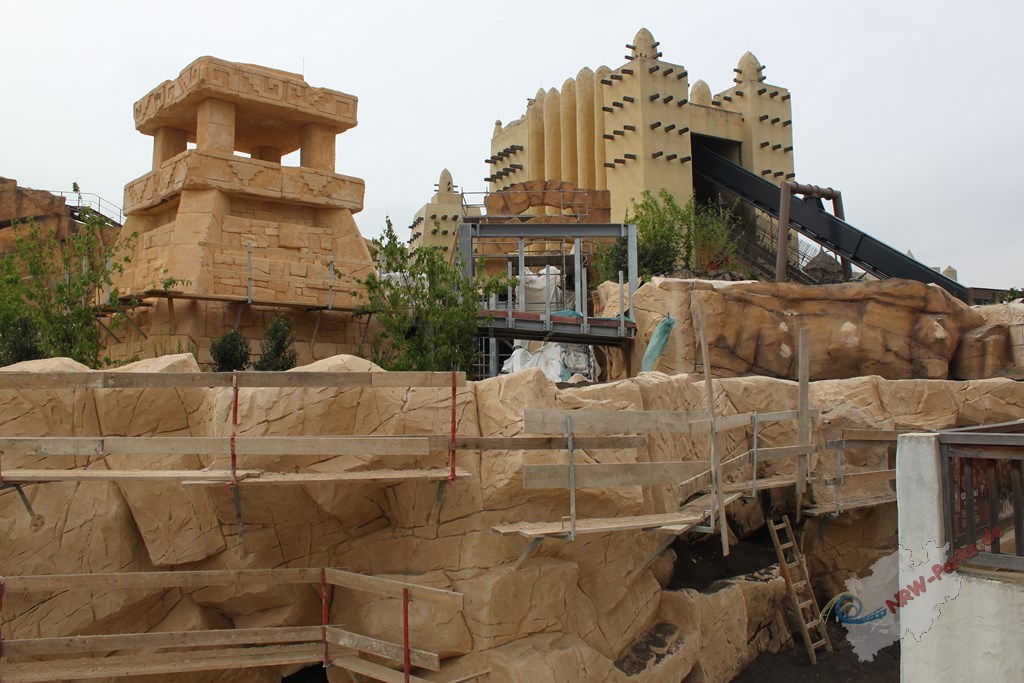

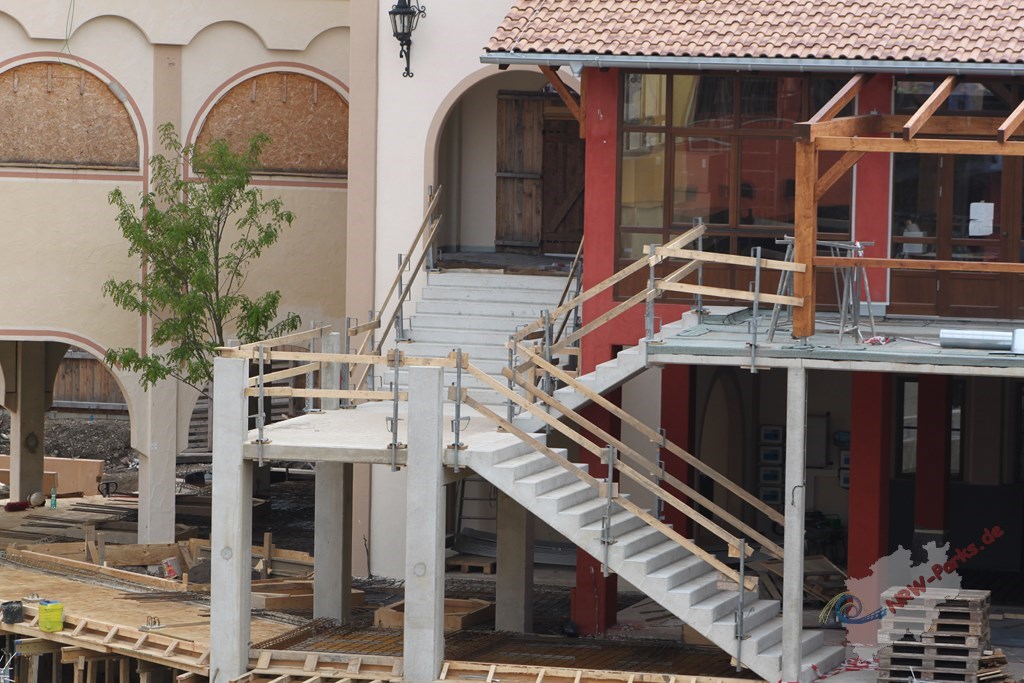

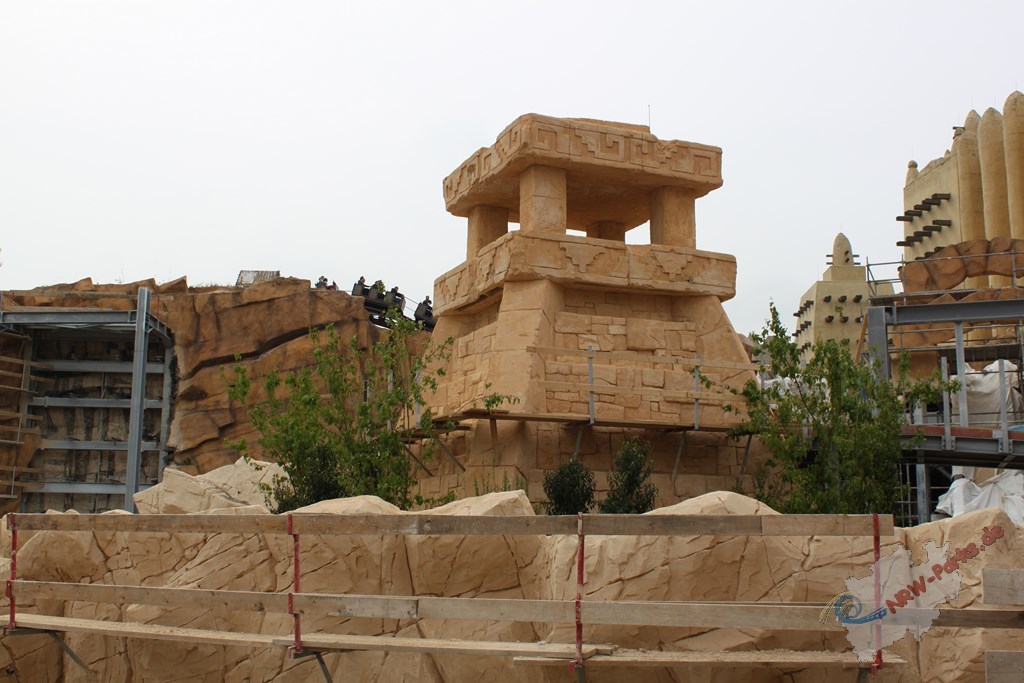

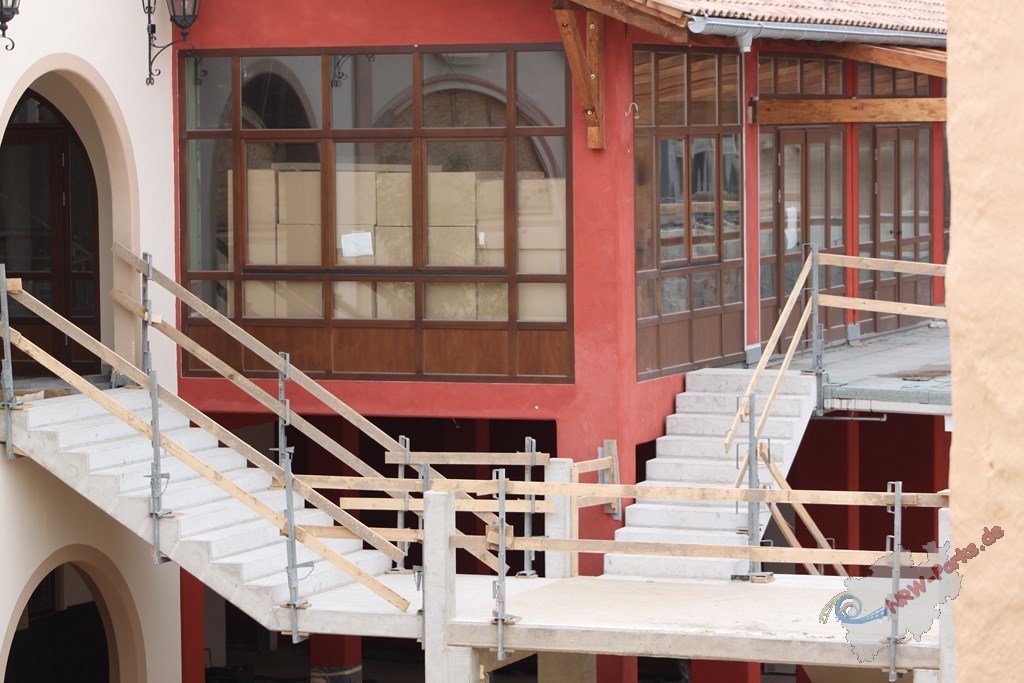

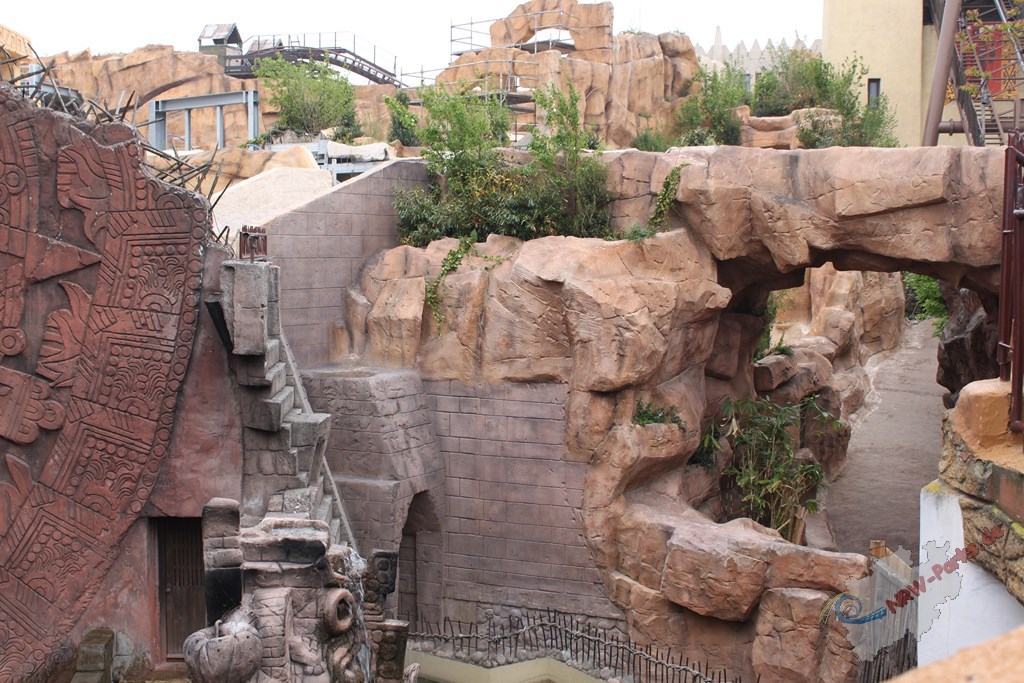

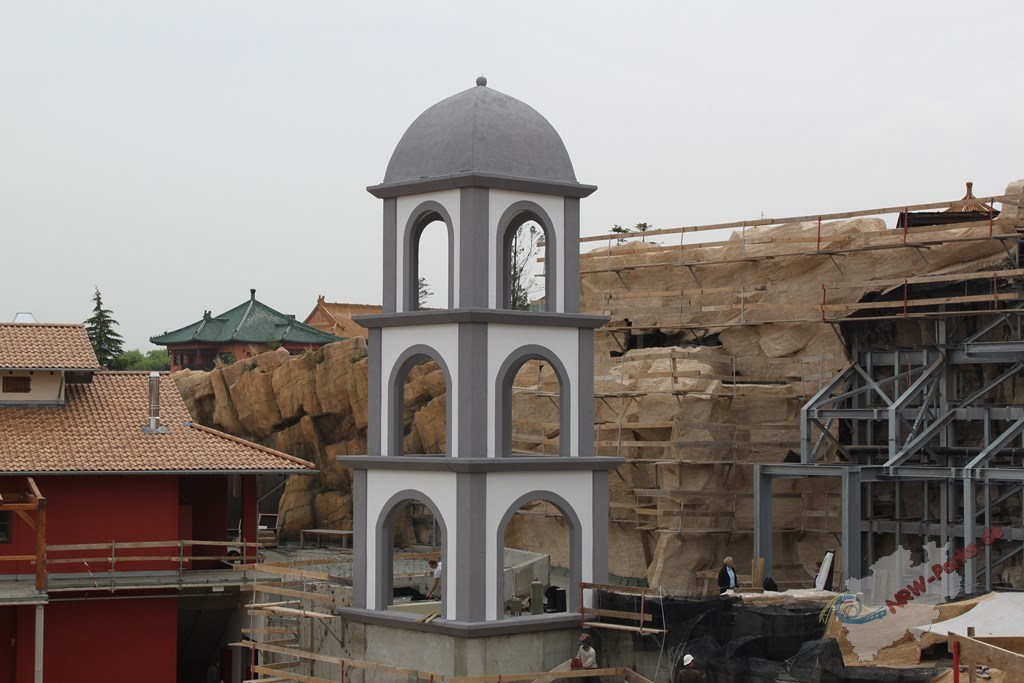

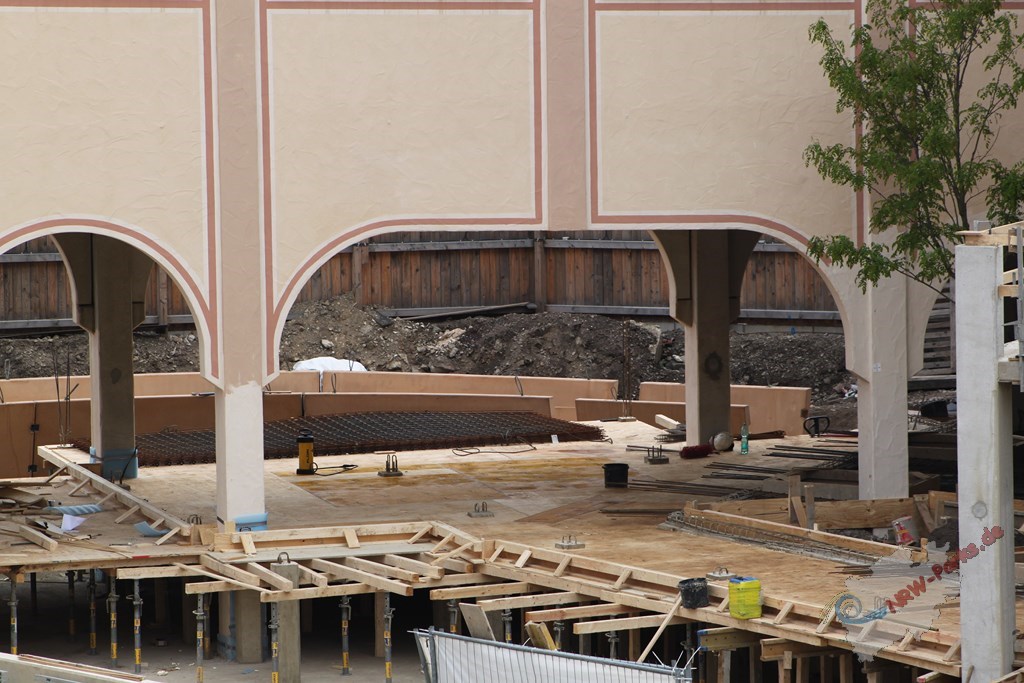

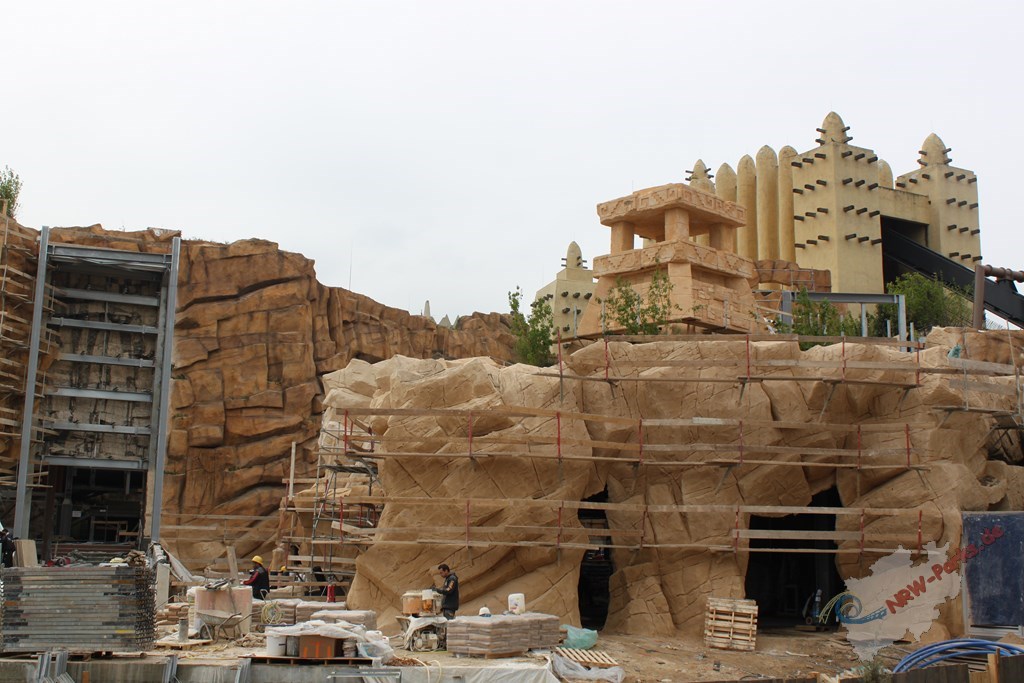

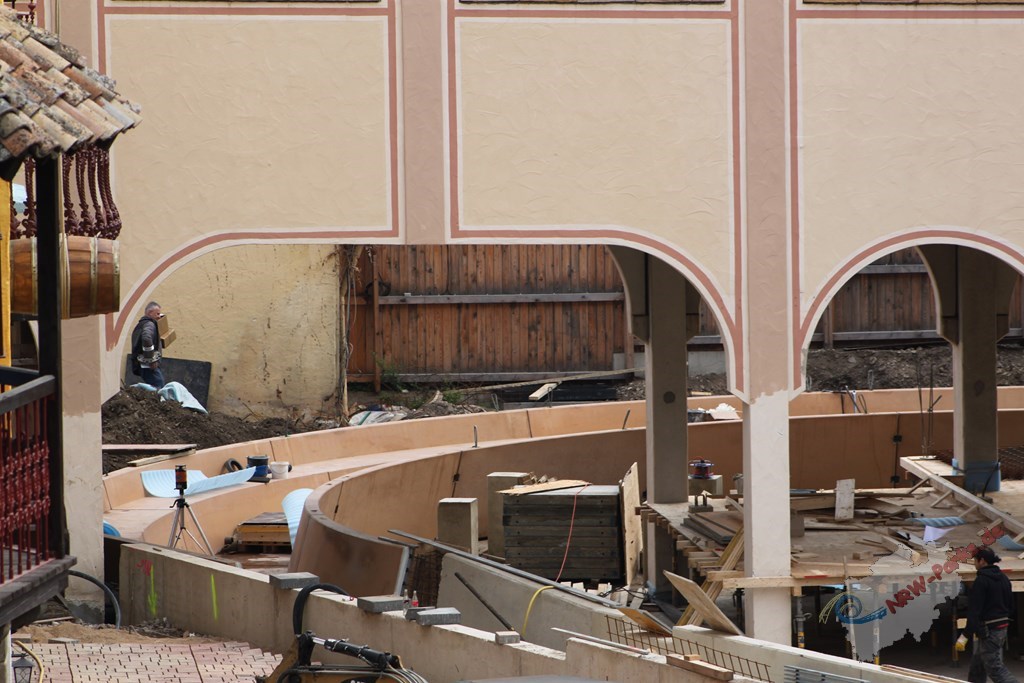

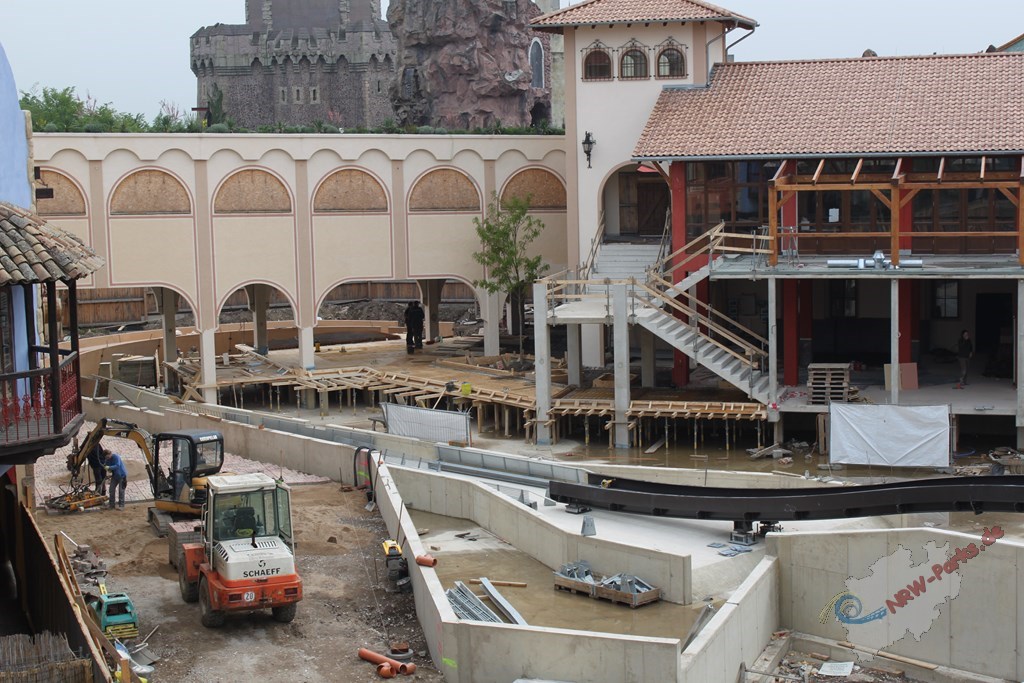

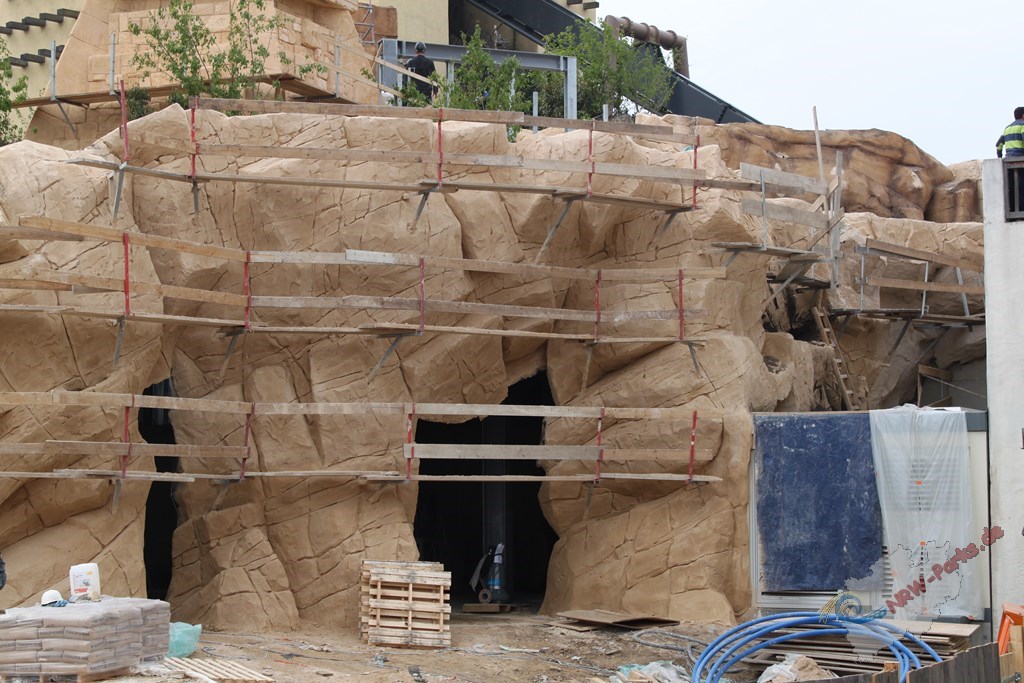

Update 16.5.2013 Der Camelback ist fertig

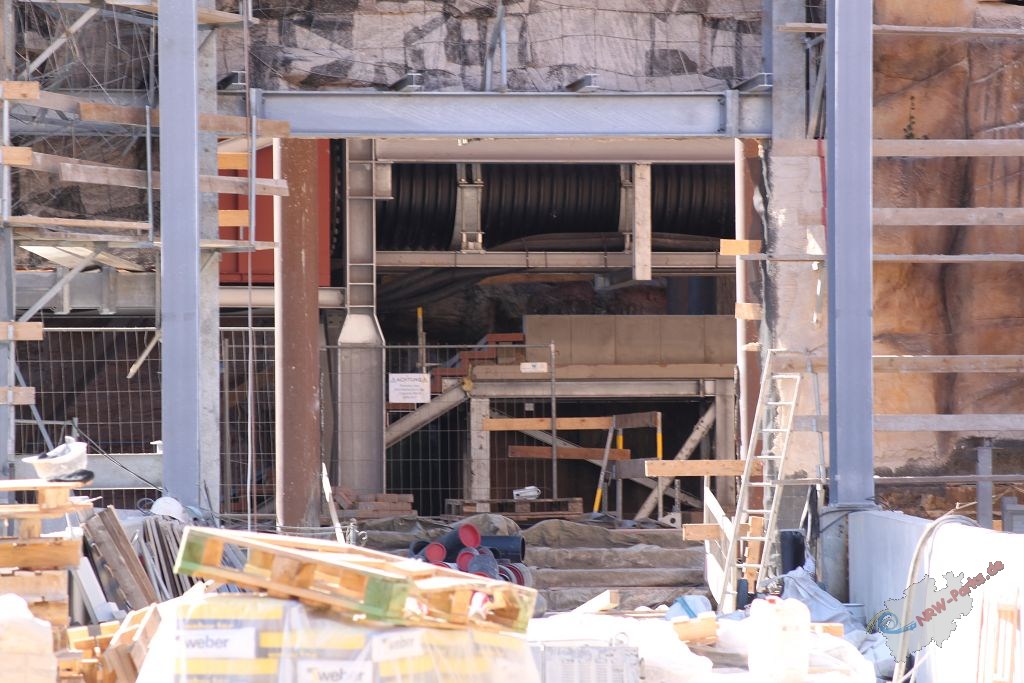

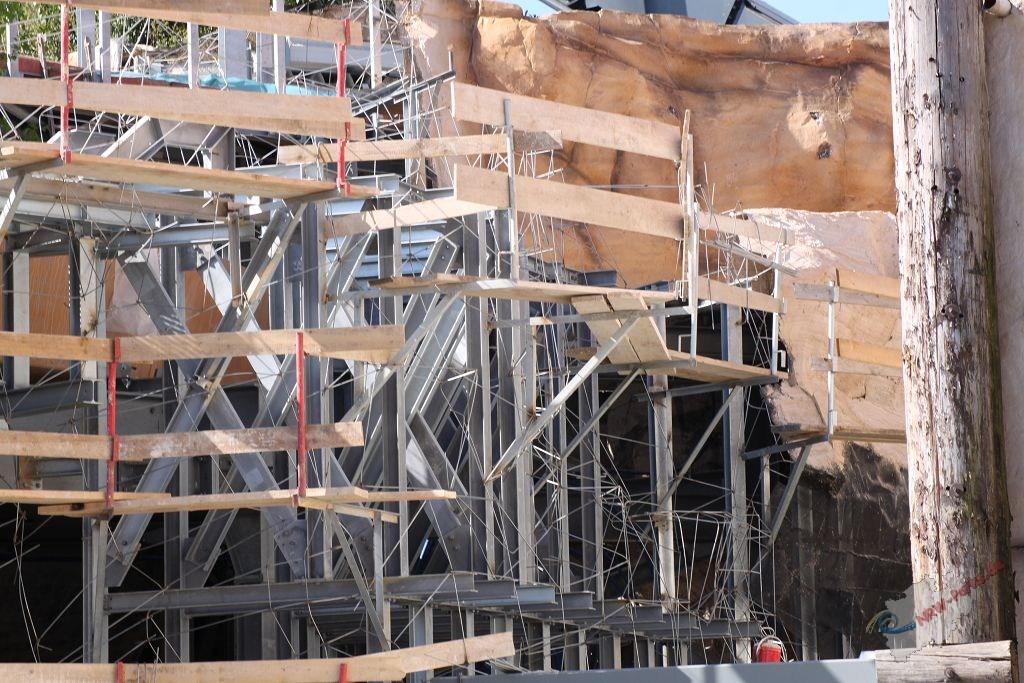

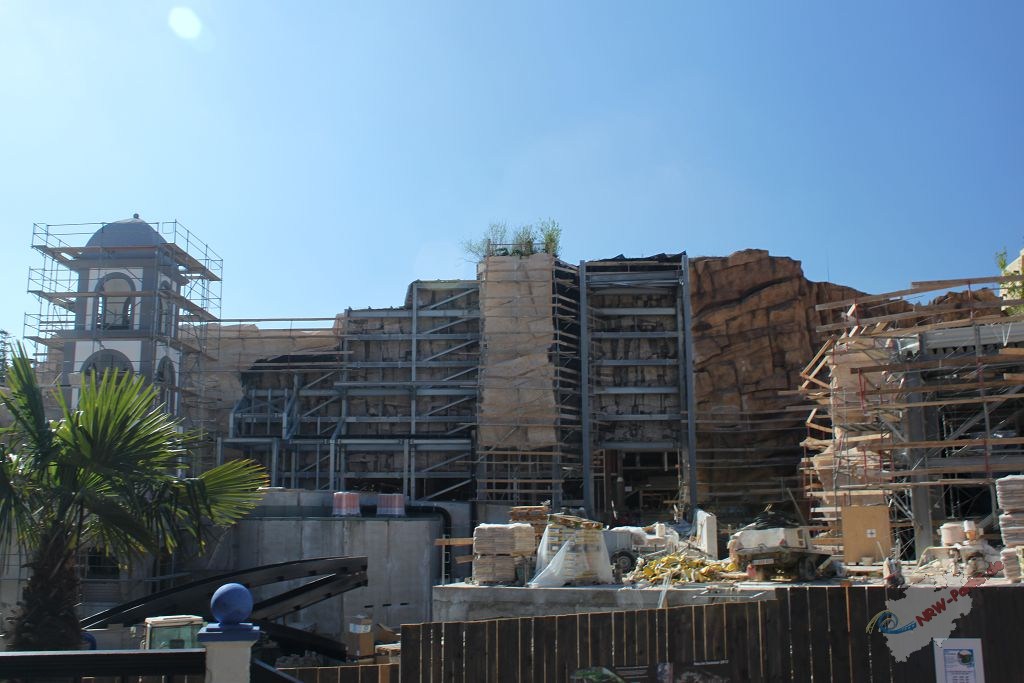

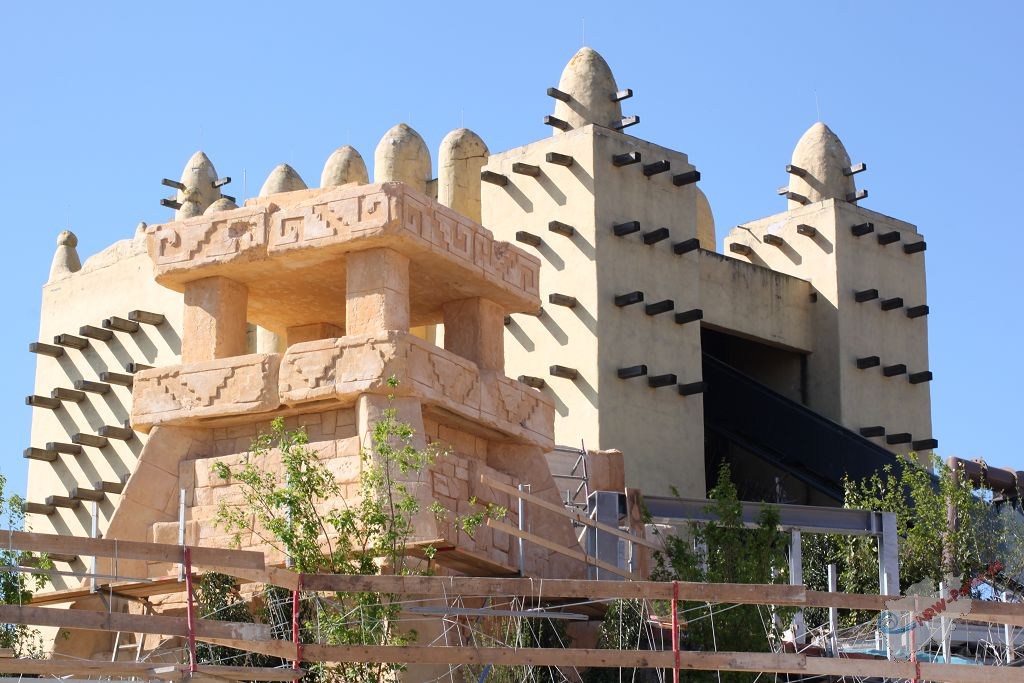

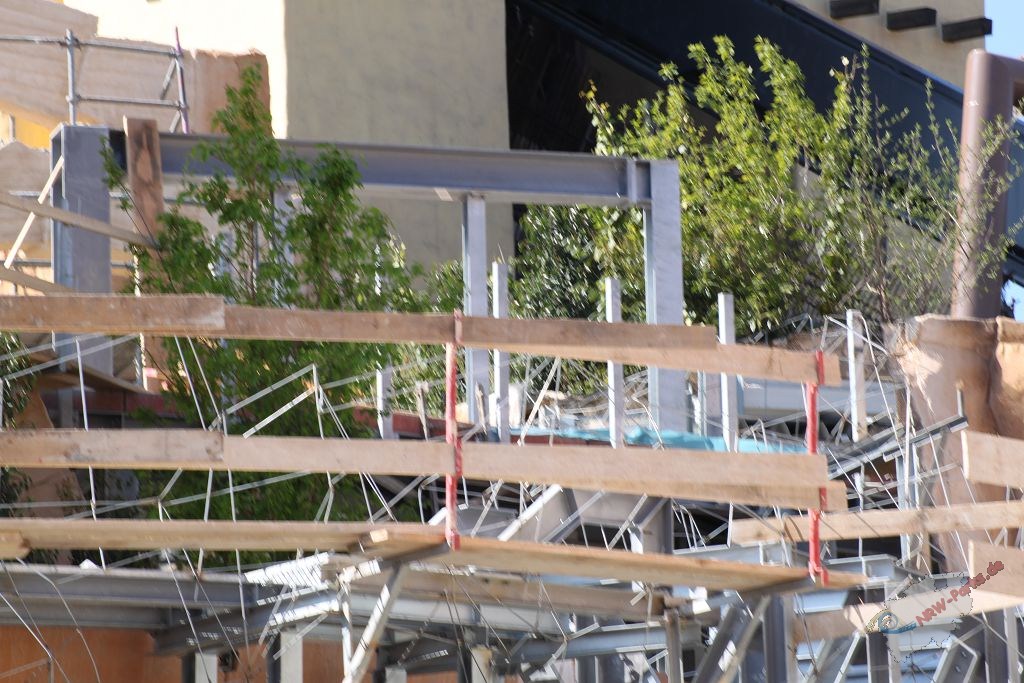

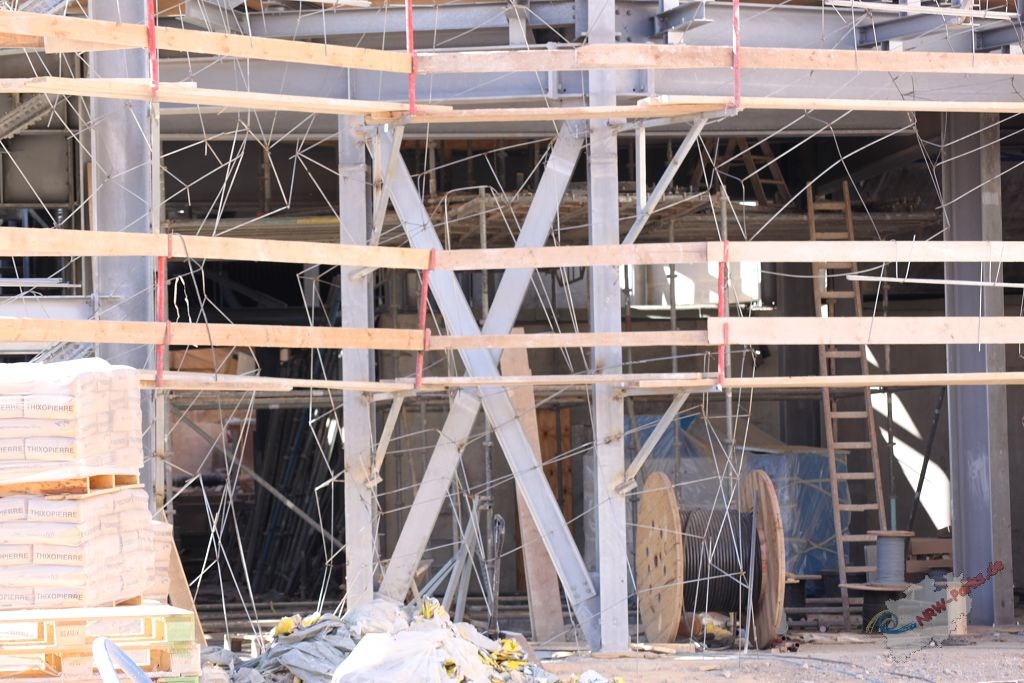

Update 5.5.2013 Unterhalb des Mayatempels wird mit den Felsen begonnen

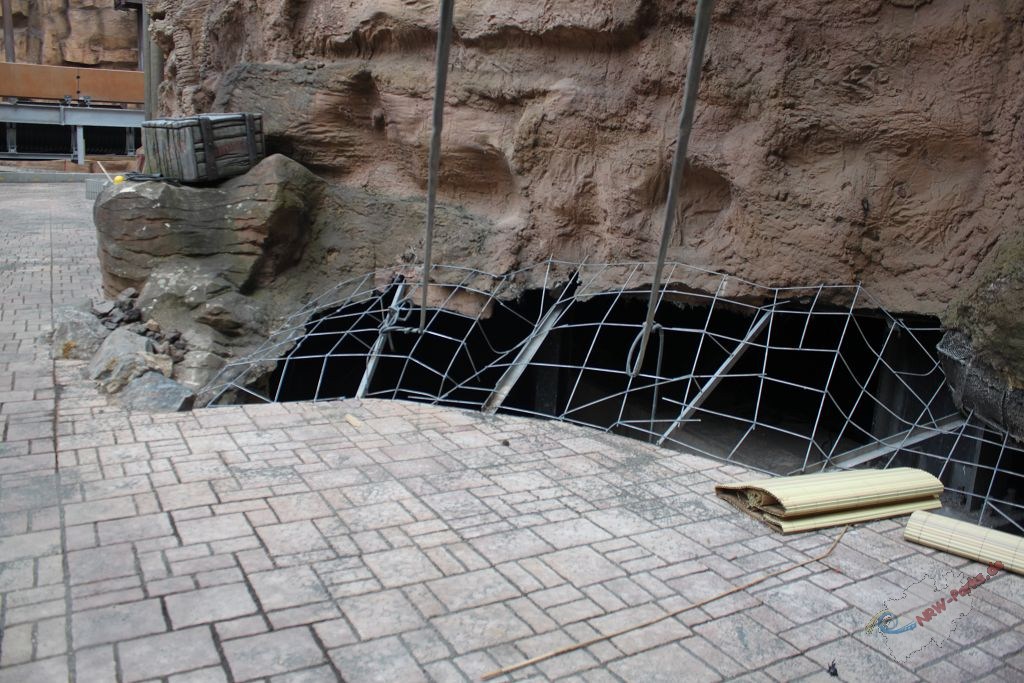

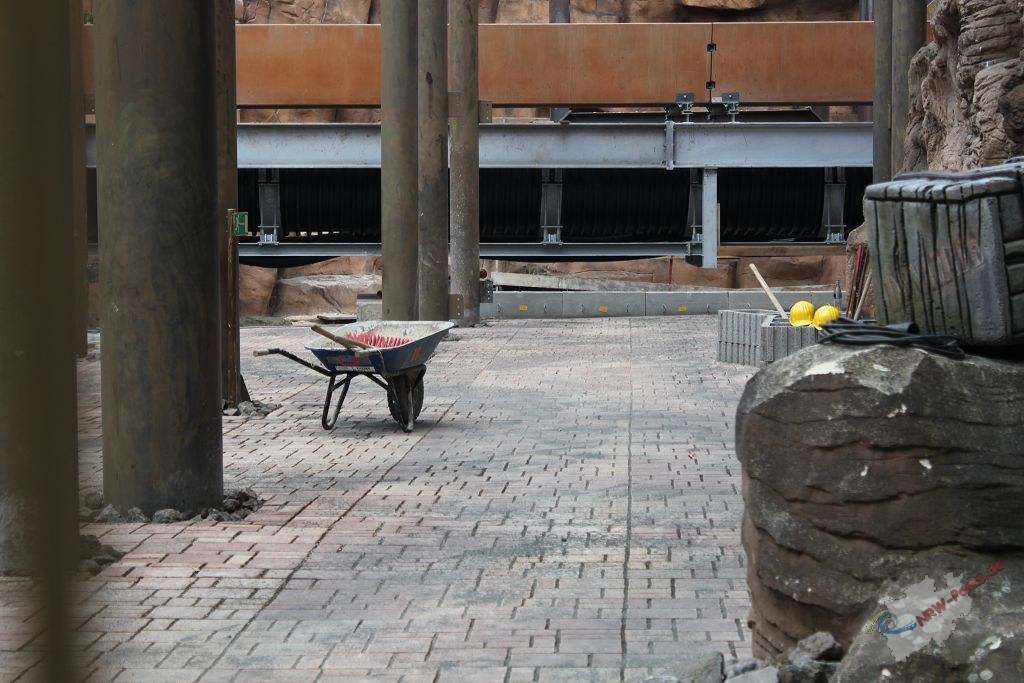

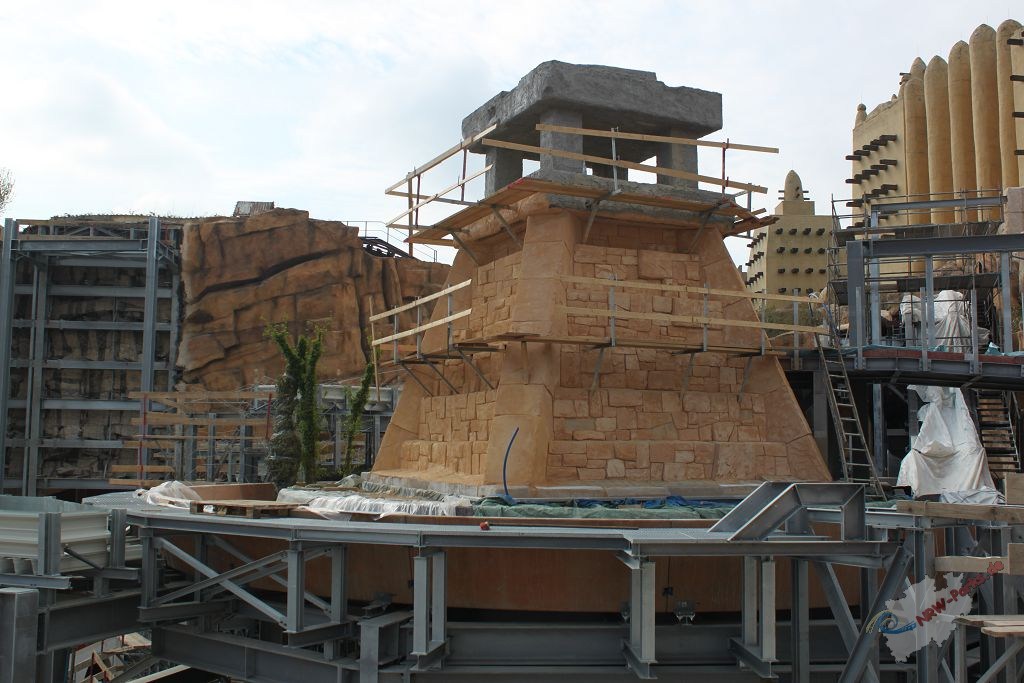

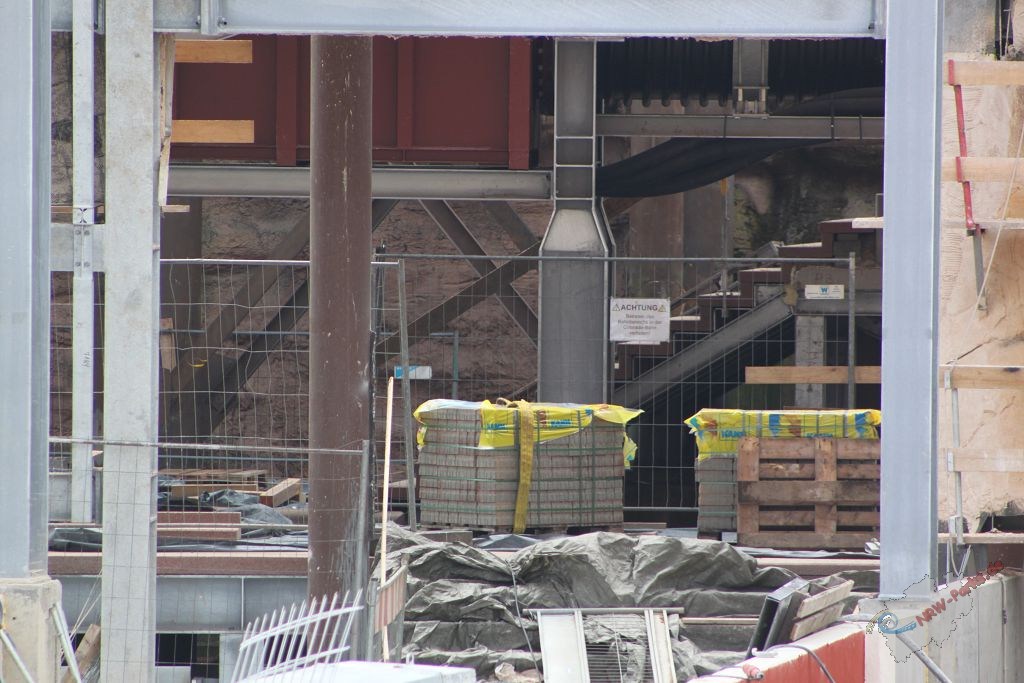

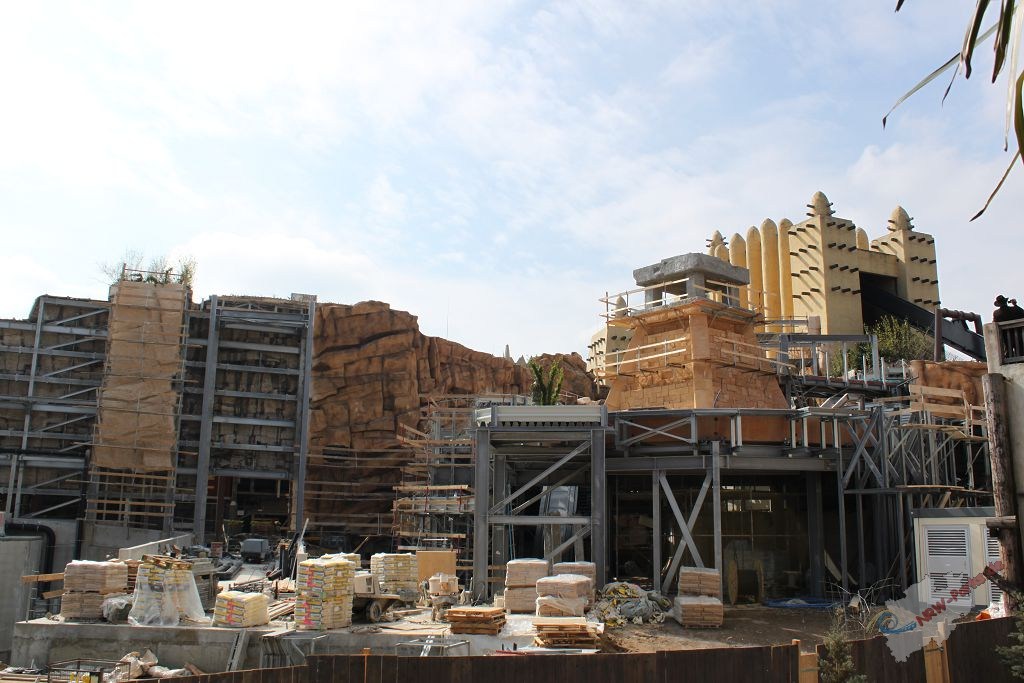

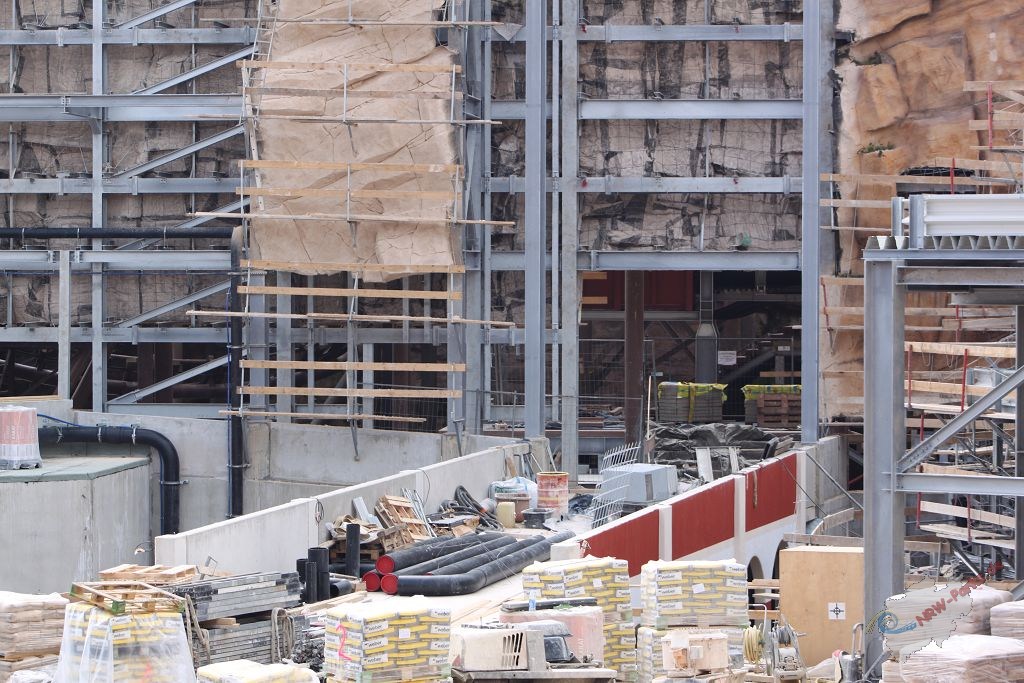

Update 28.4.2013 Der Mayatempel ist deutlich erkennbar

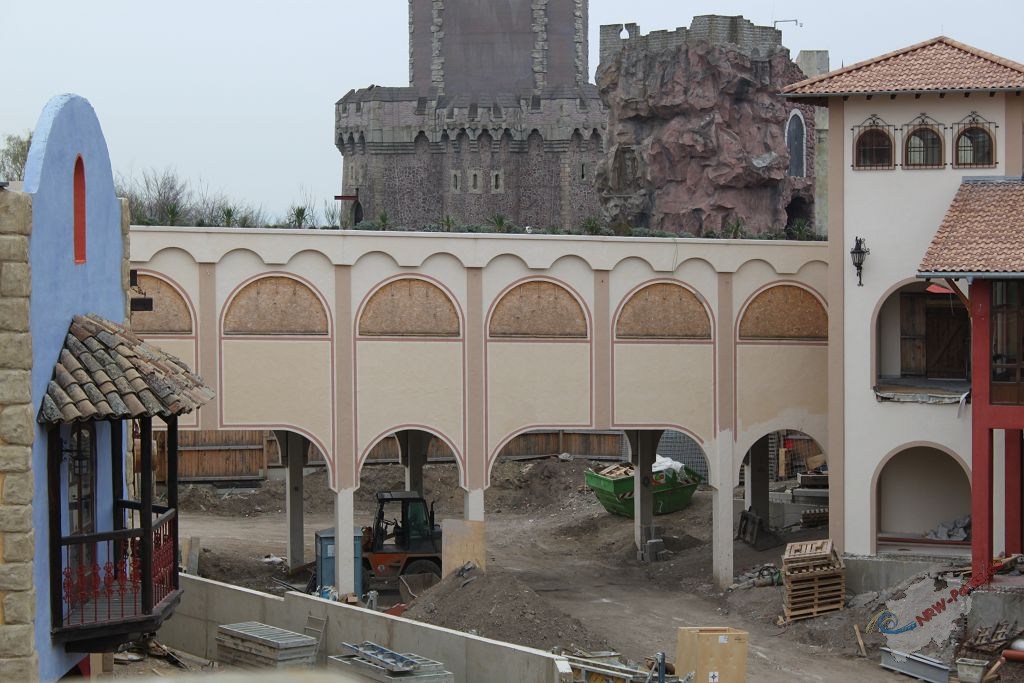

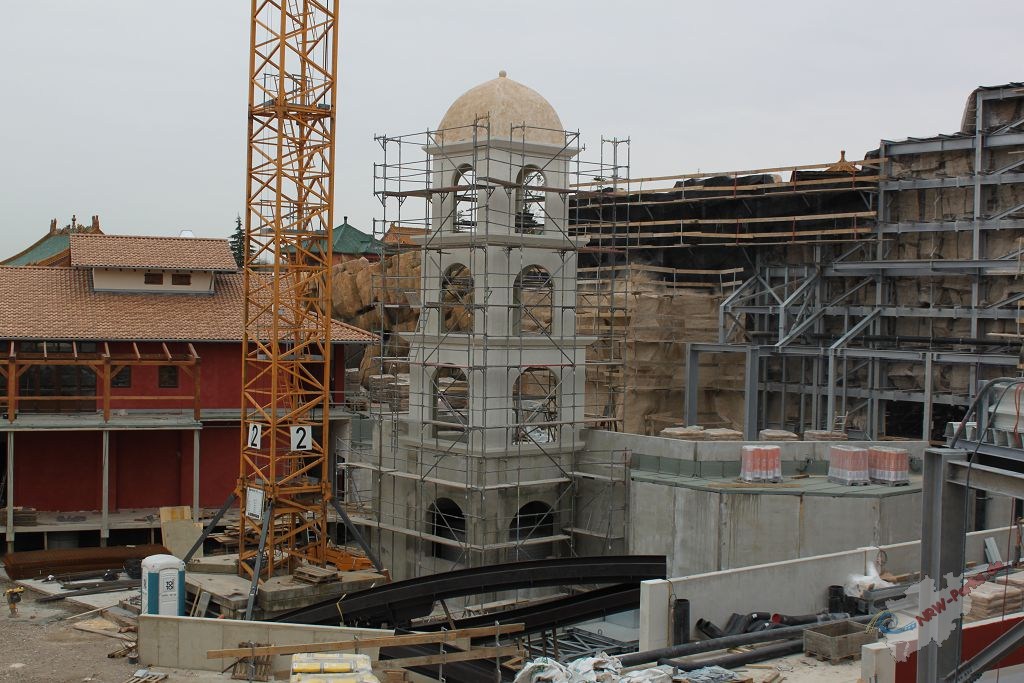

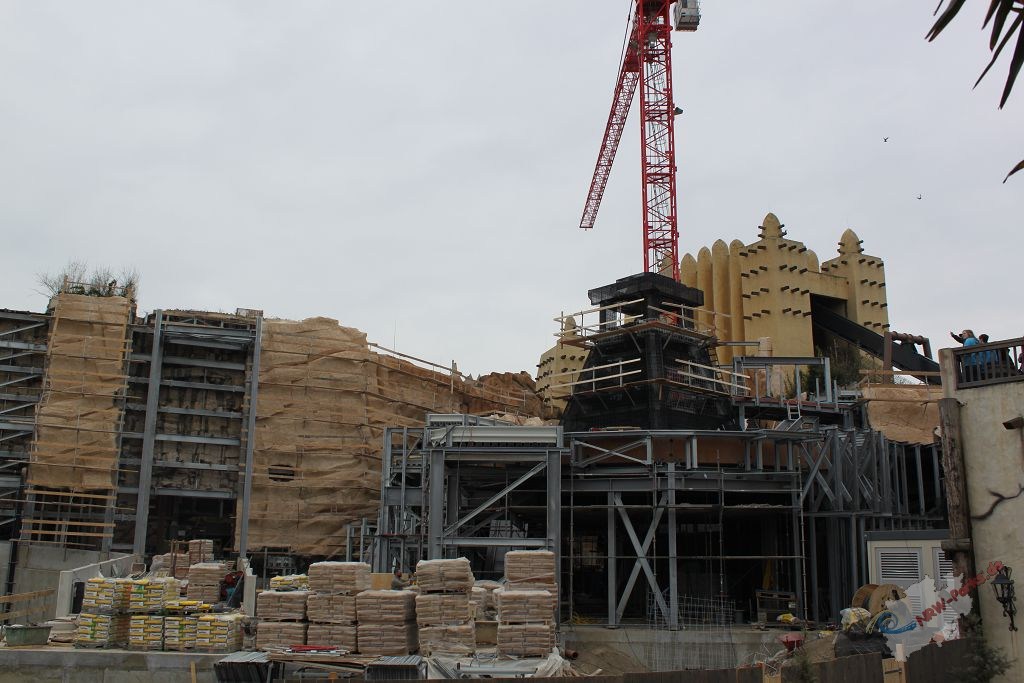

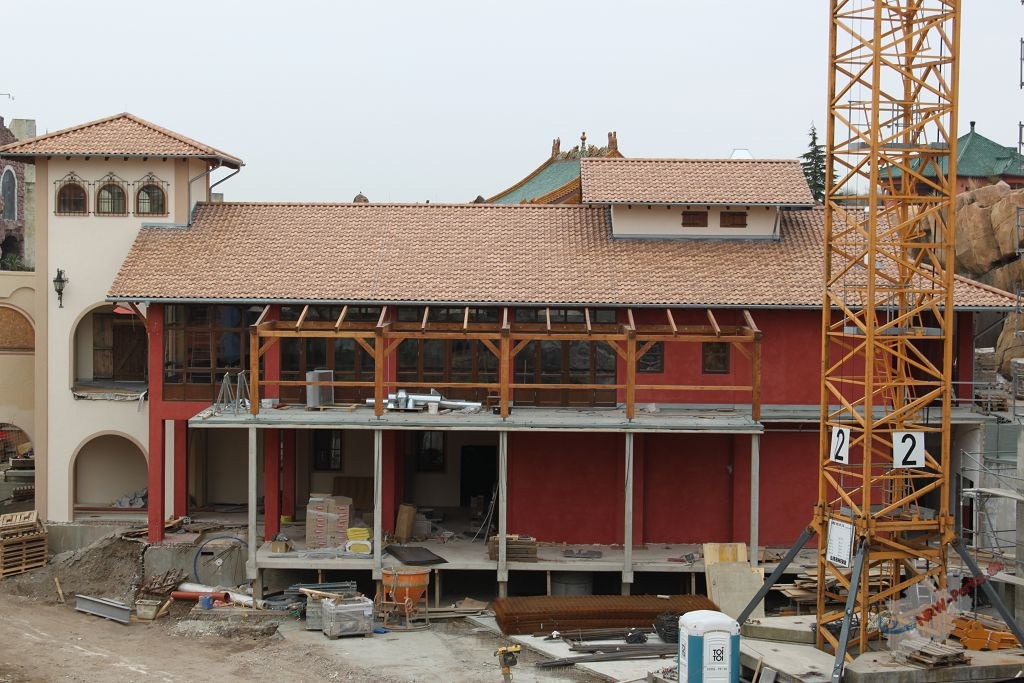

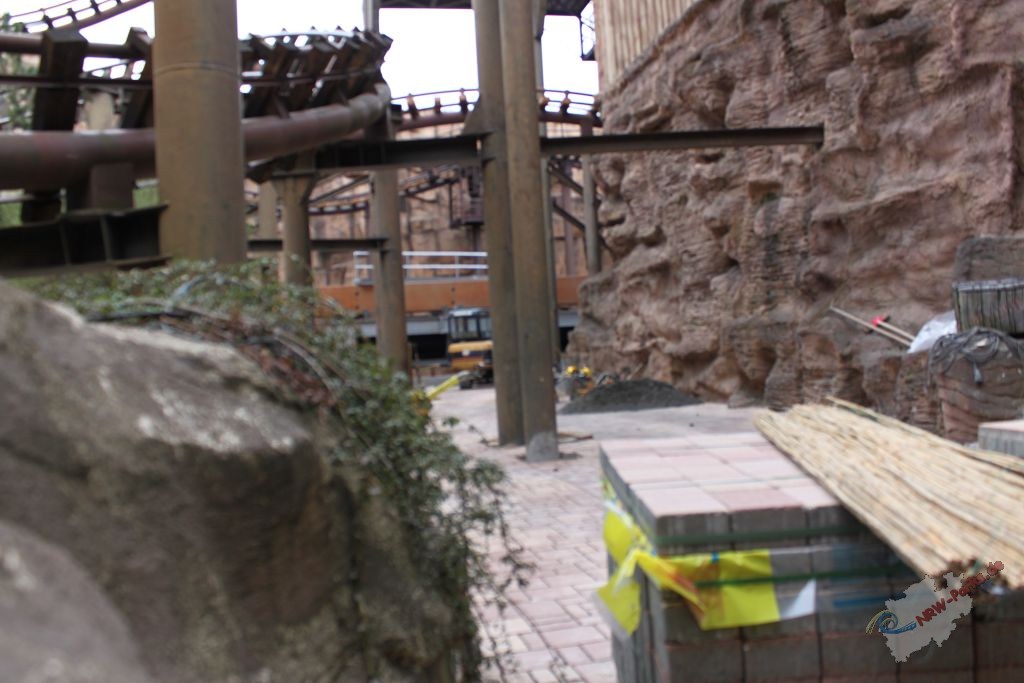

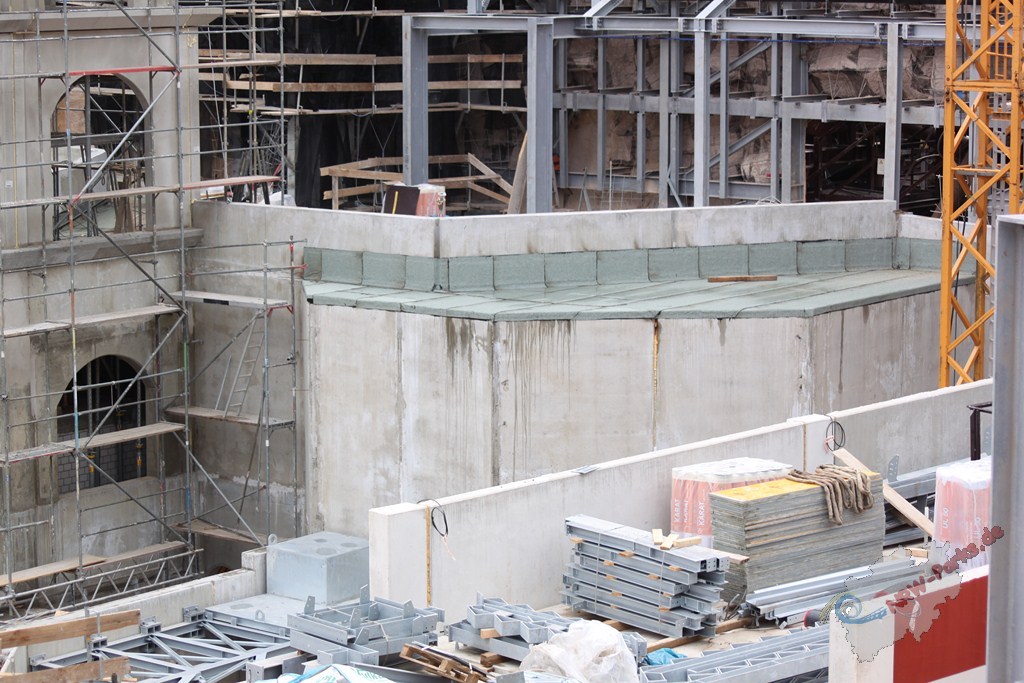

Update 21.4.2013

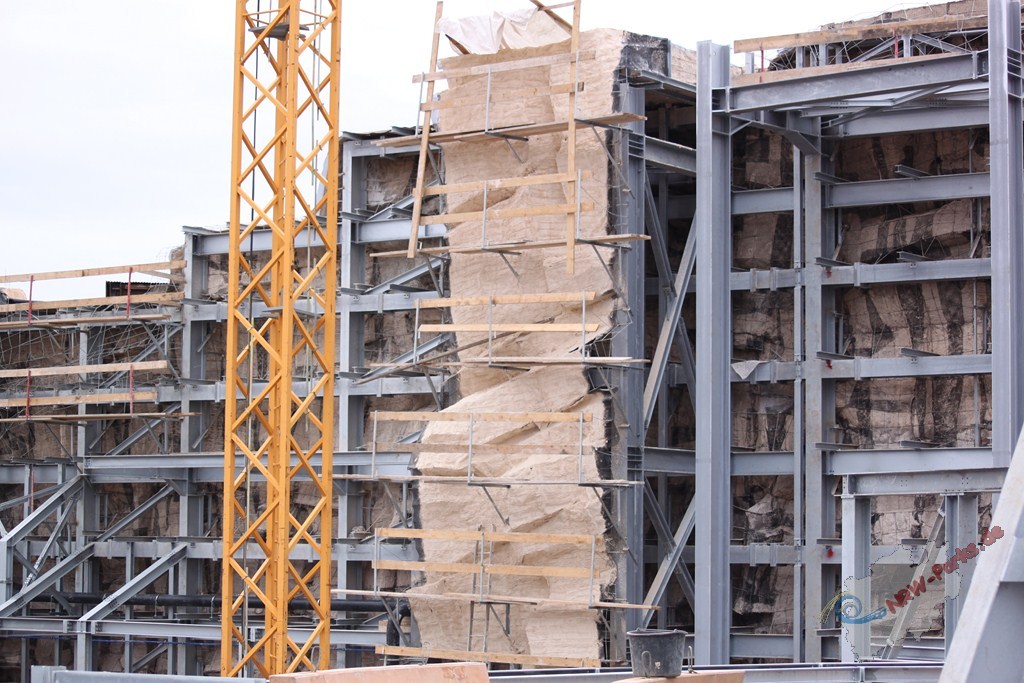

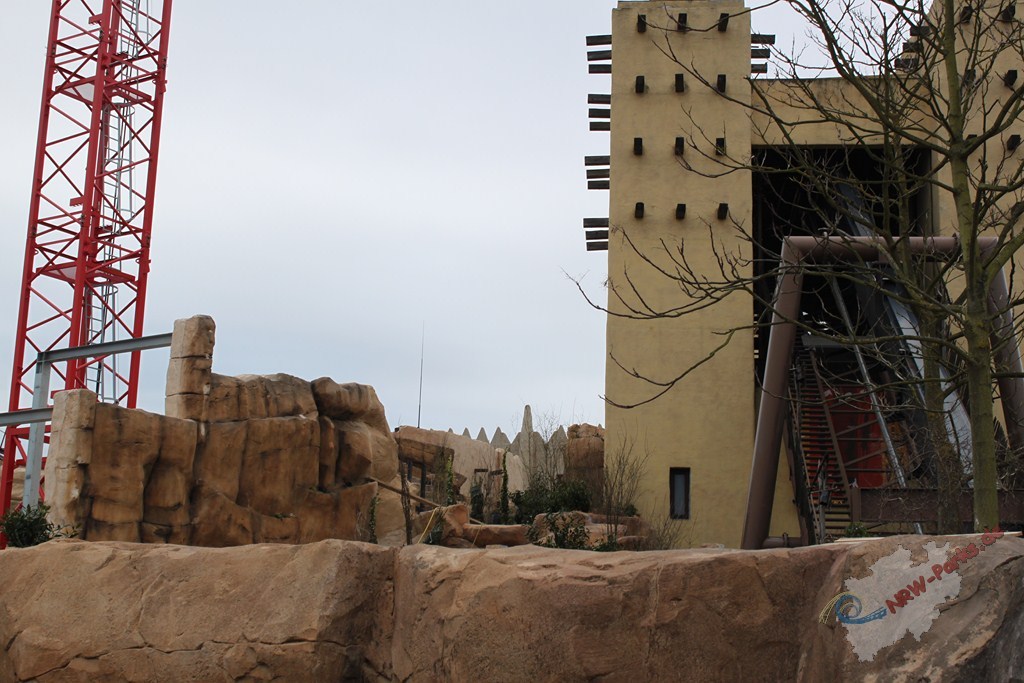

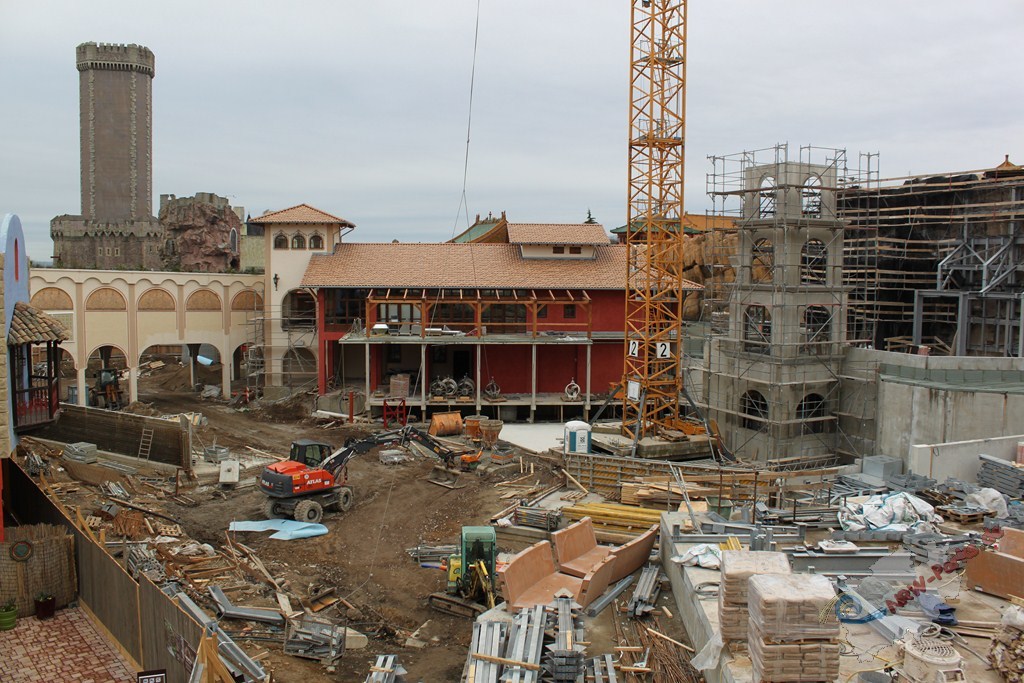

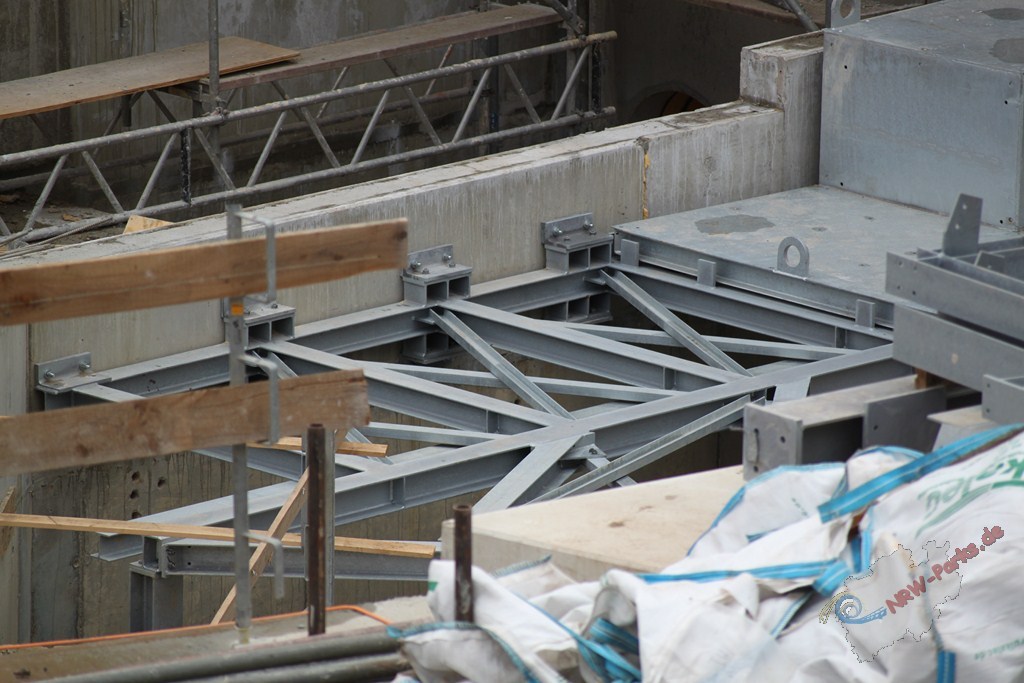

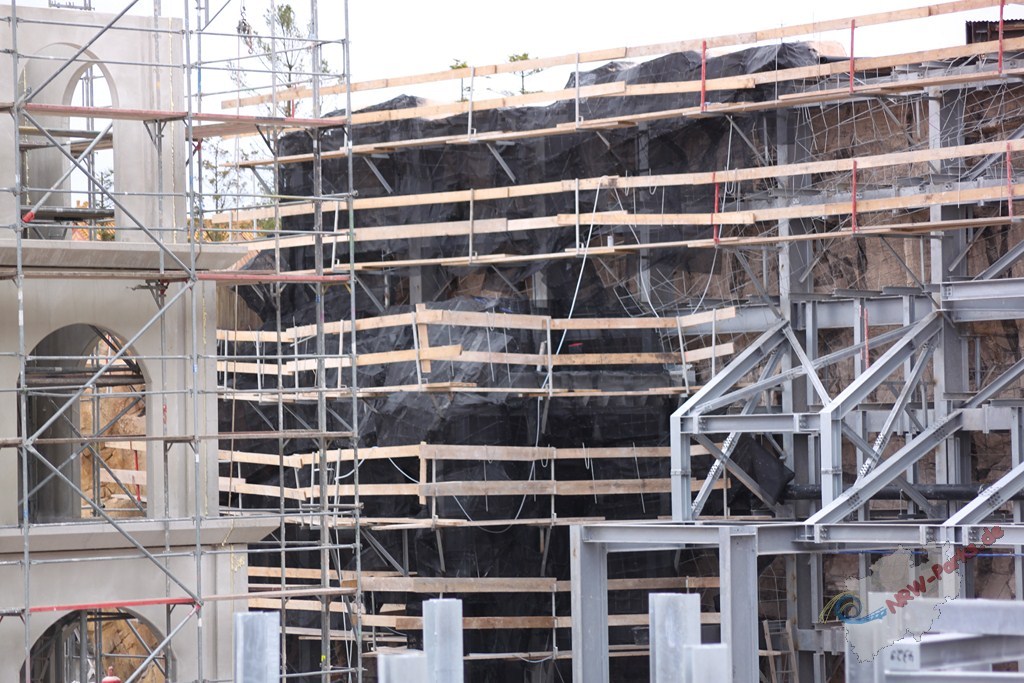

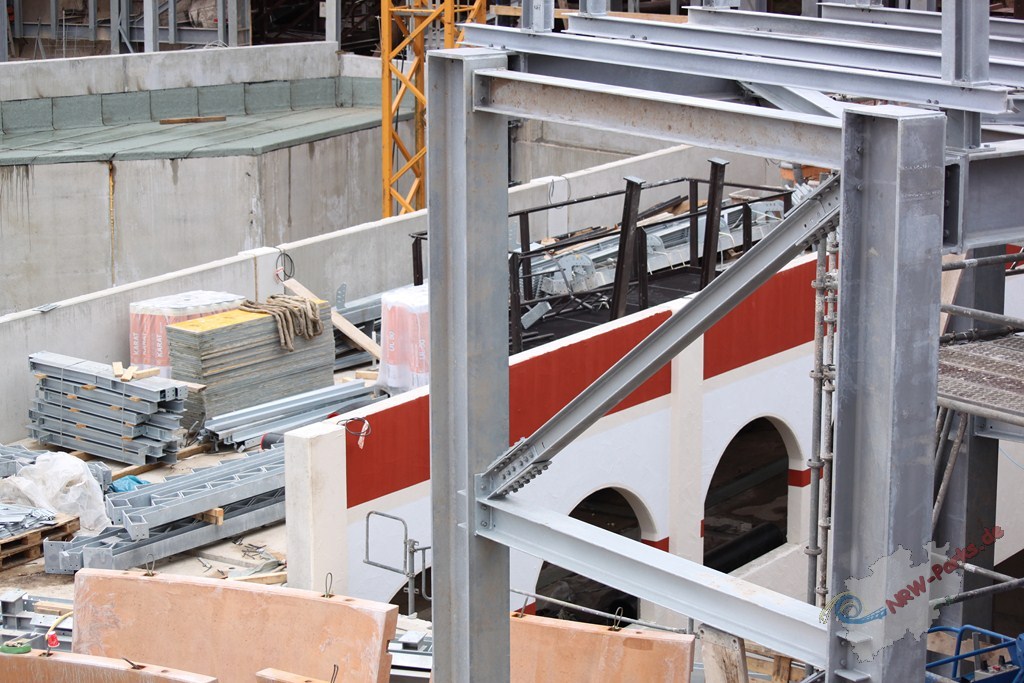

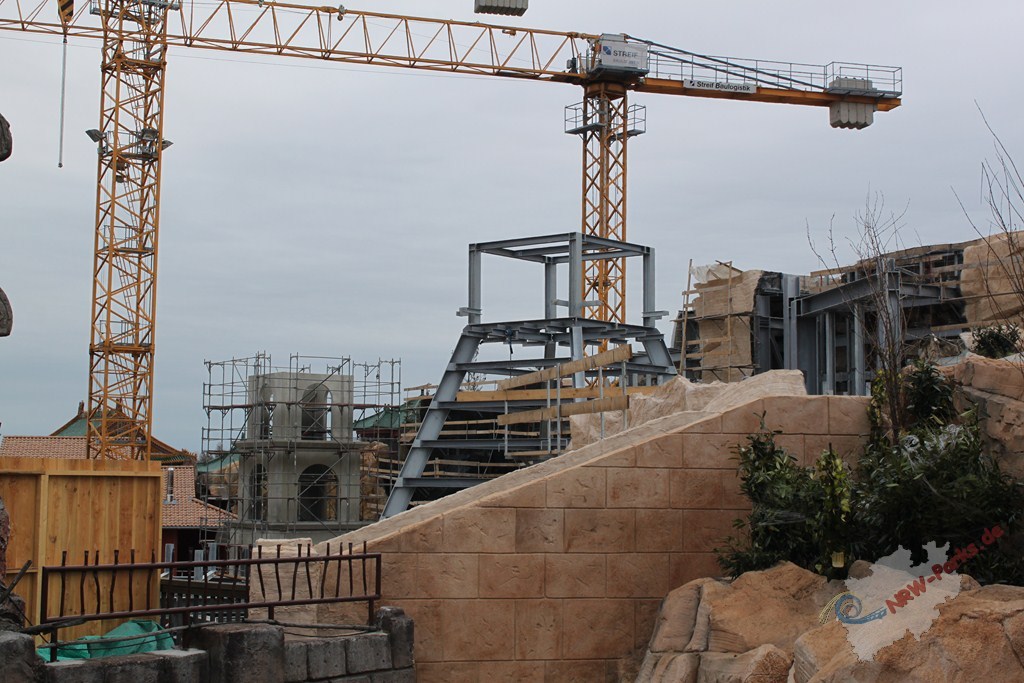

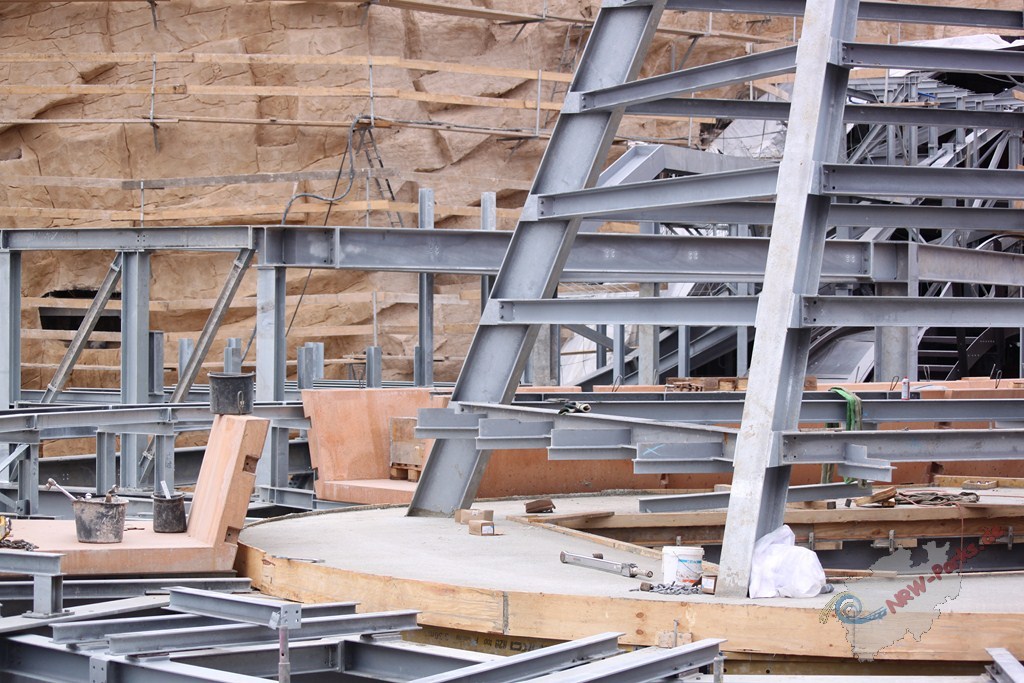

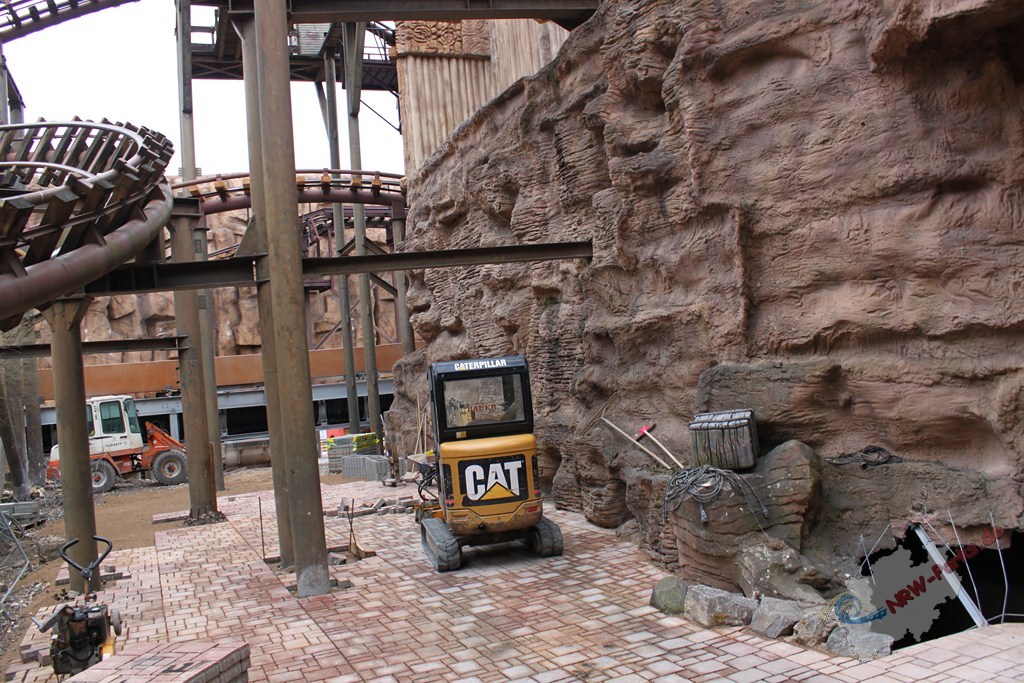

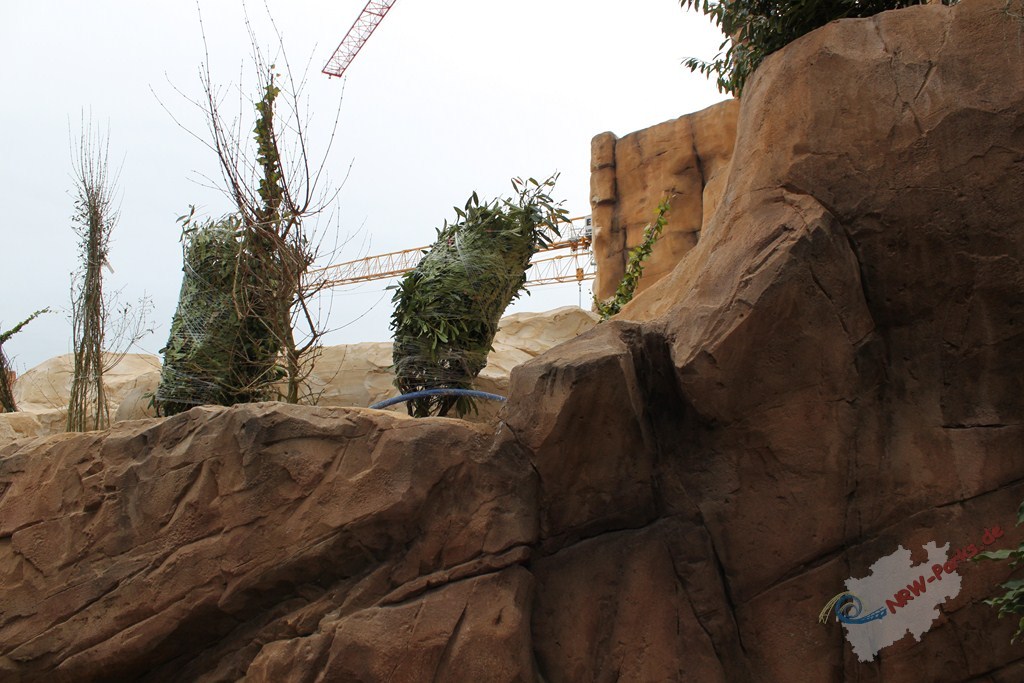

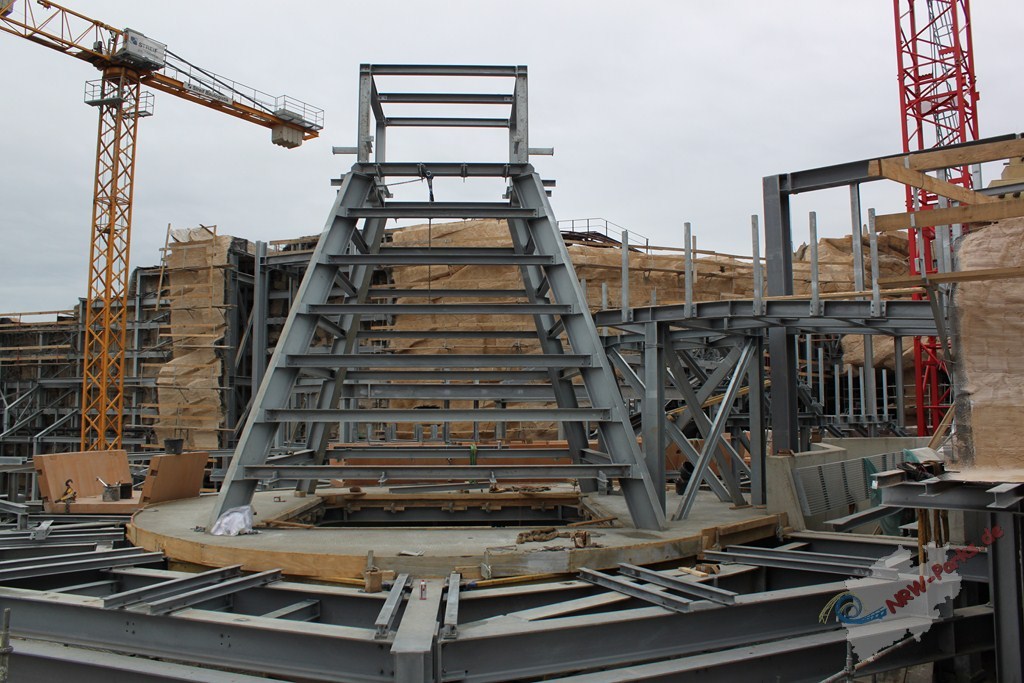

Update 14.4.2013 - Das Grundgerüst des Mayatempels

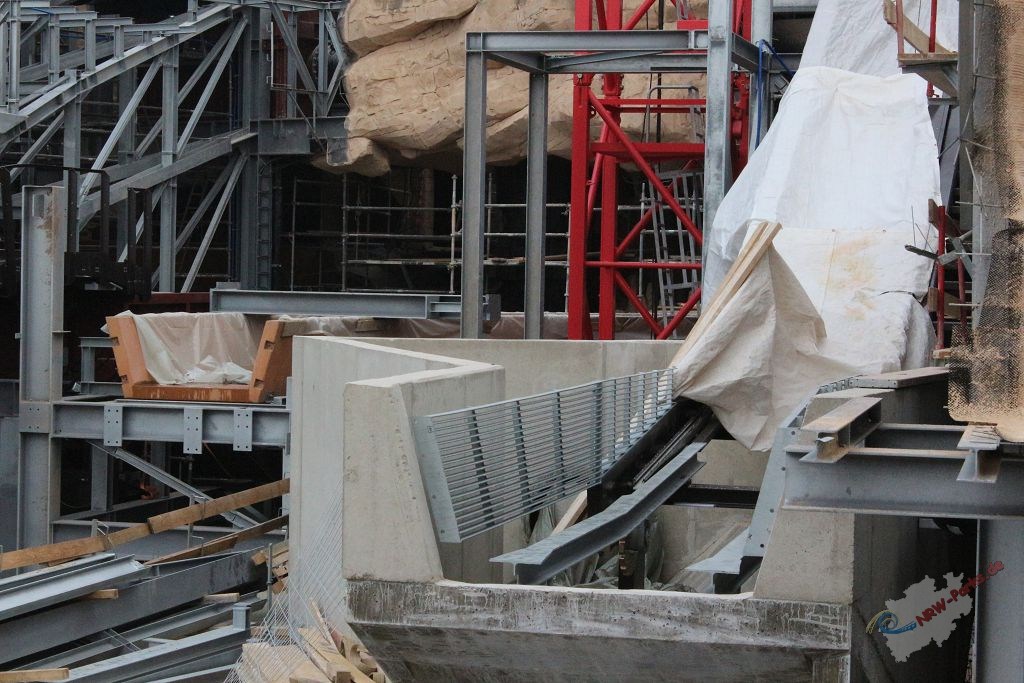

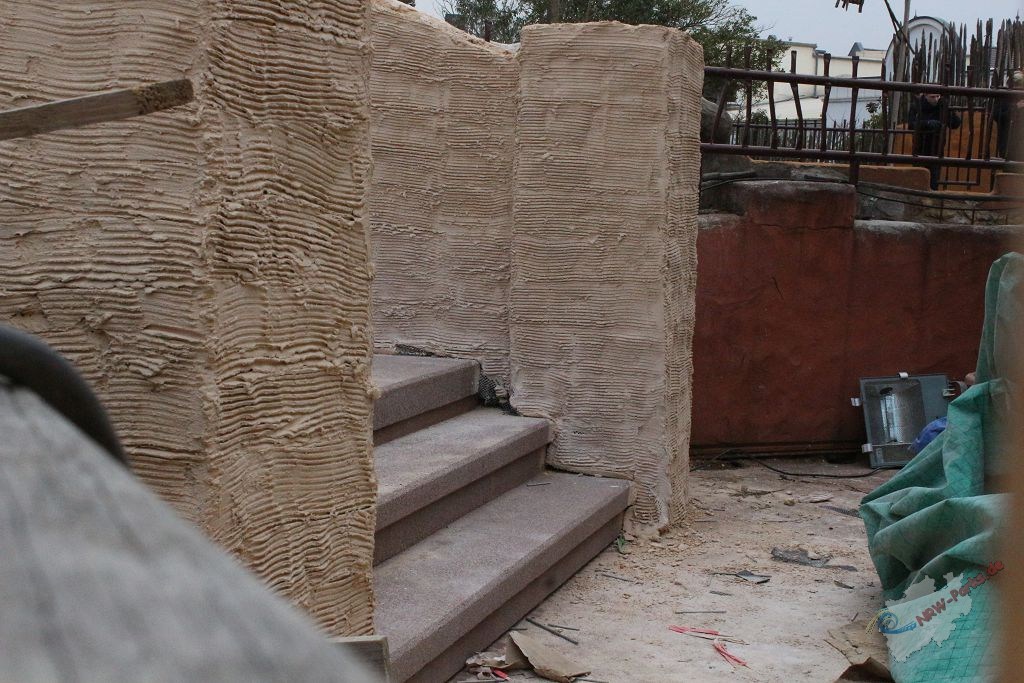

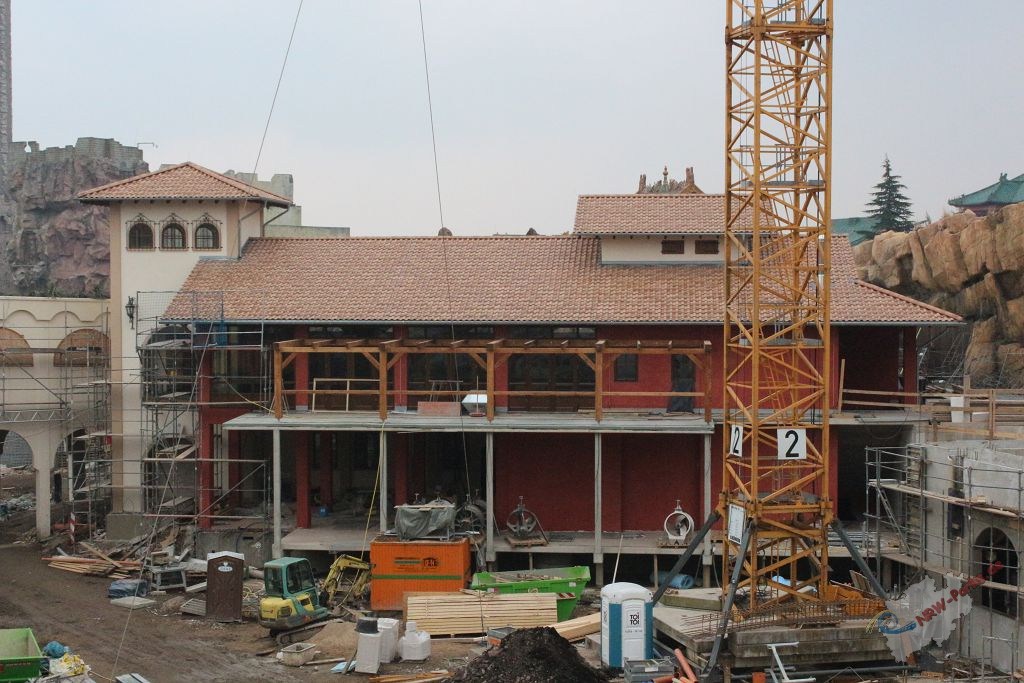

Update 31.3.2013 - Das Oster-Update

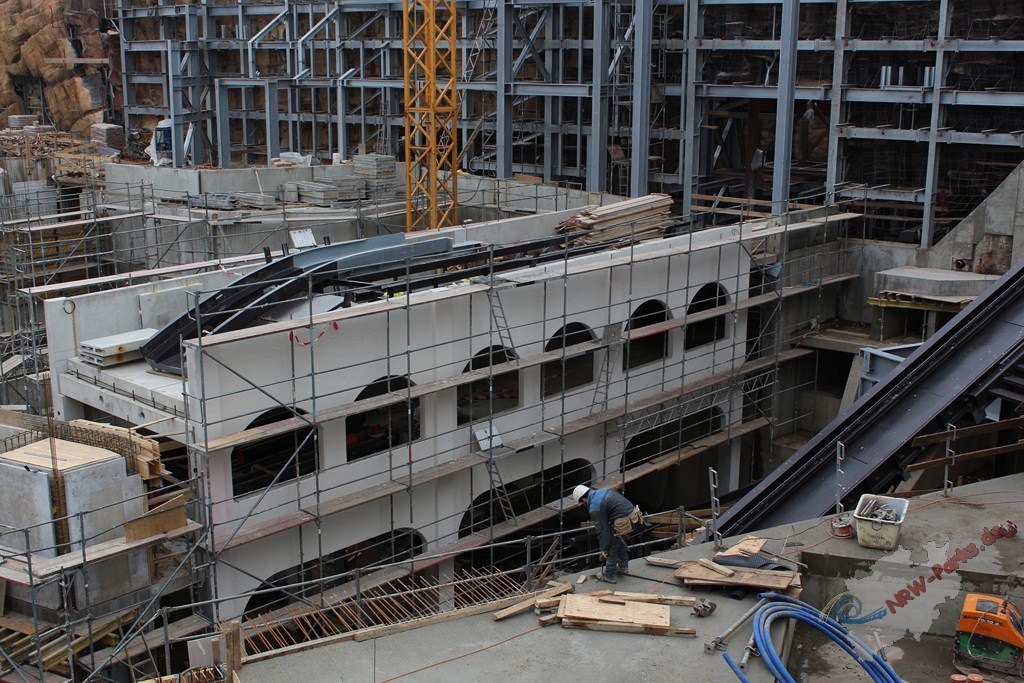

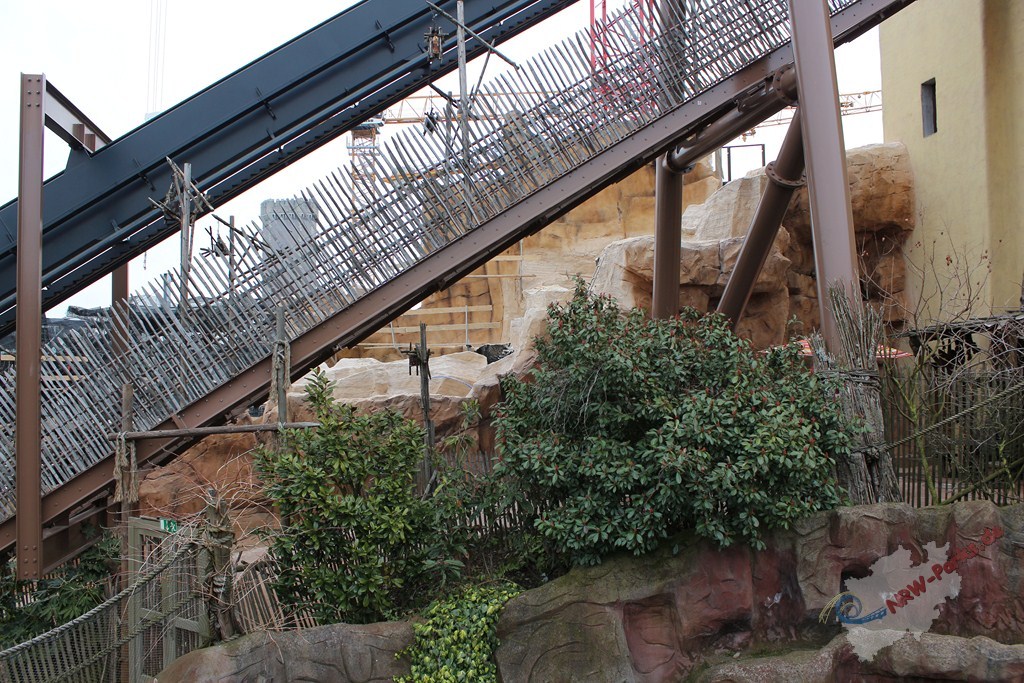

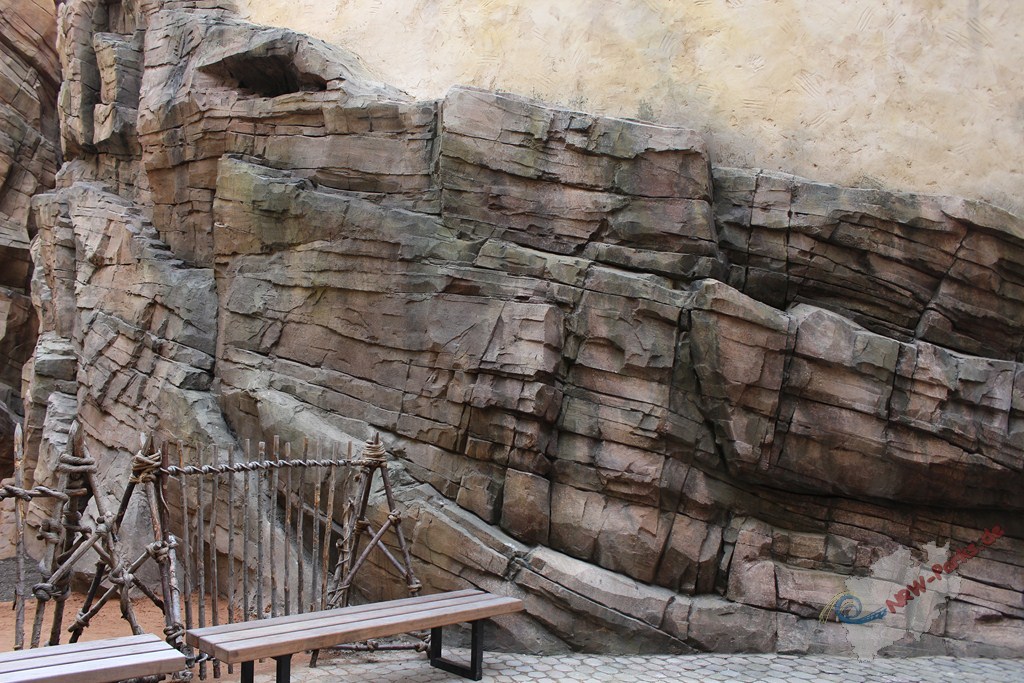

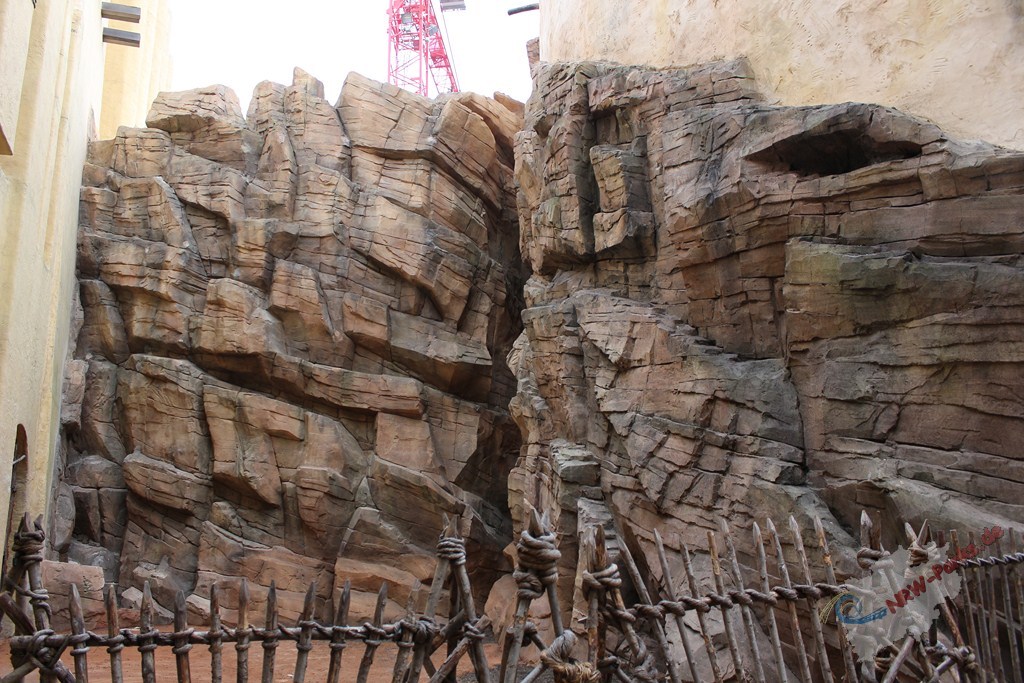

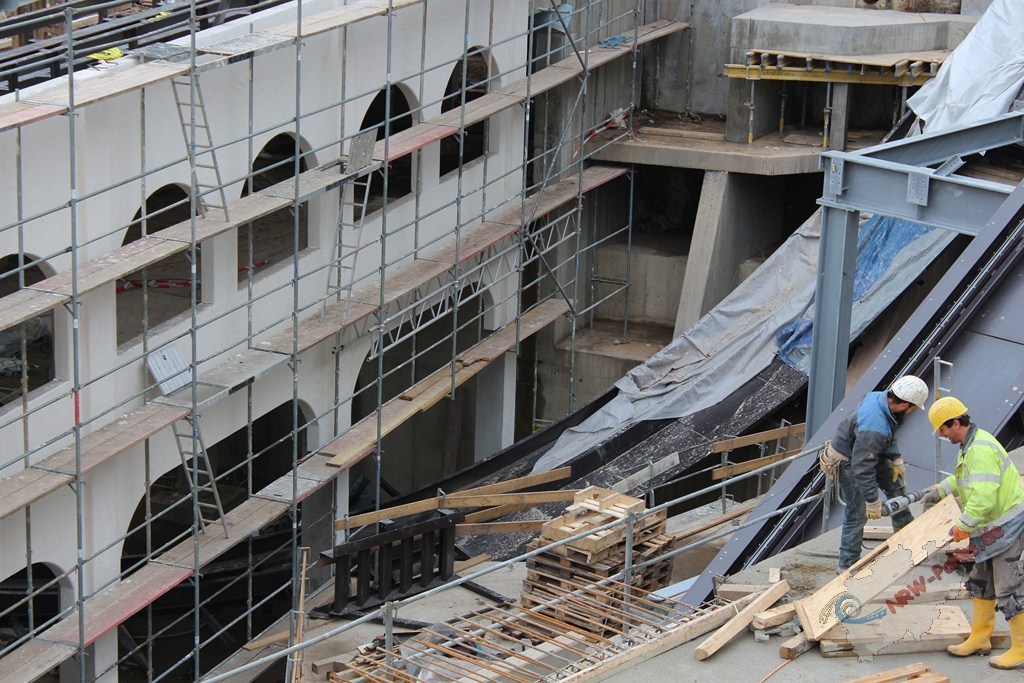

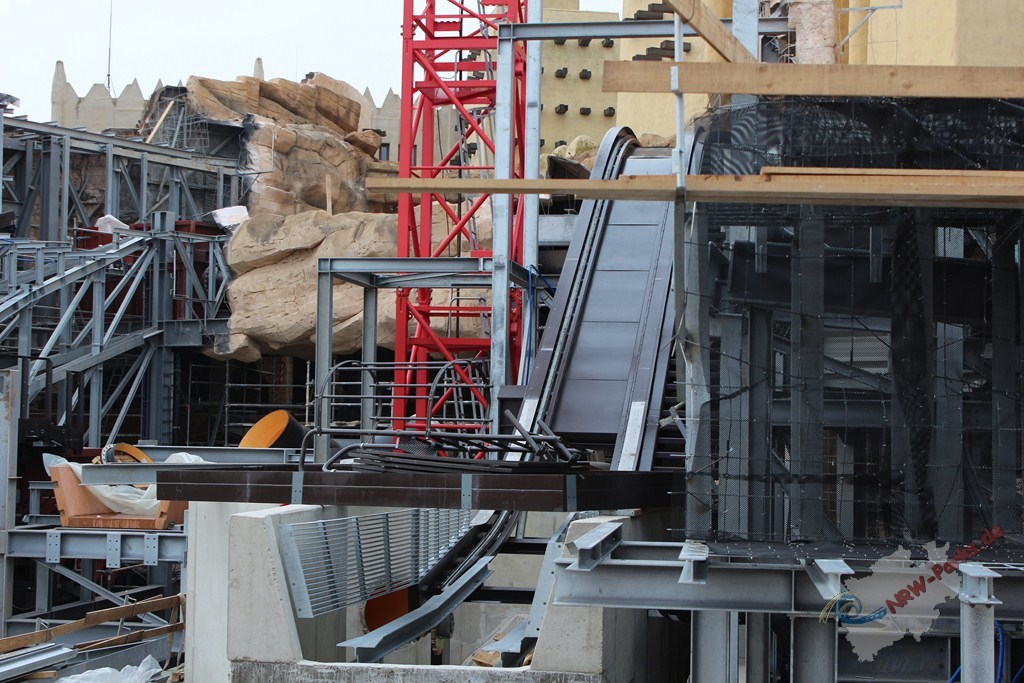

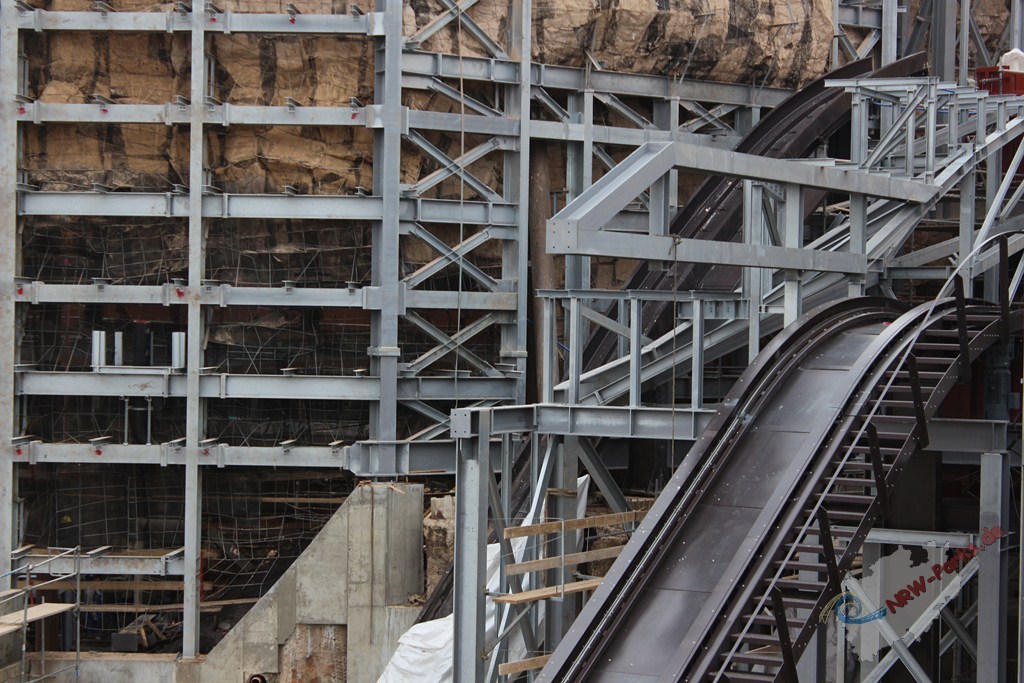

Update 23.3.2013 - Das erste Update für die Sommersaison 2013

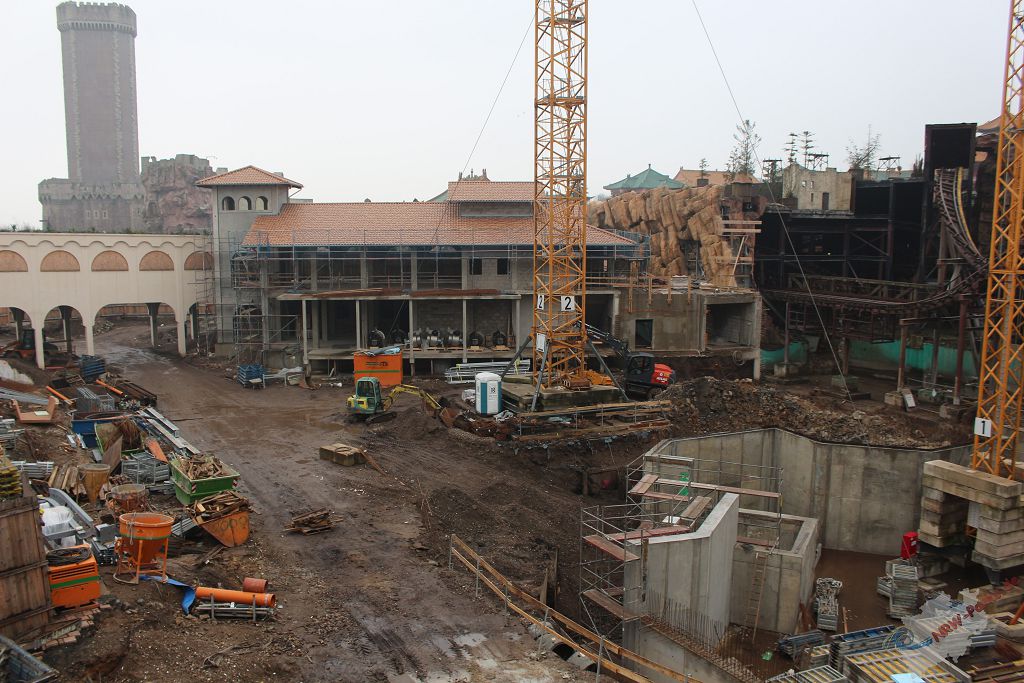

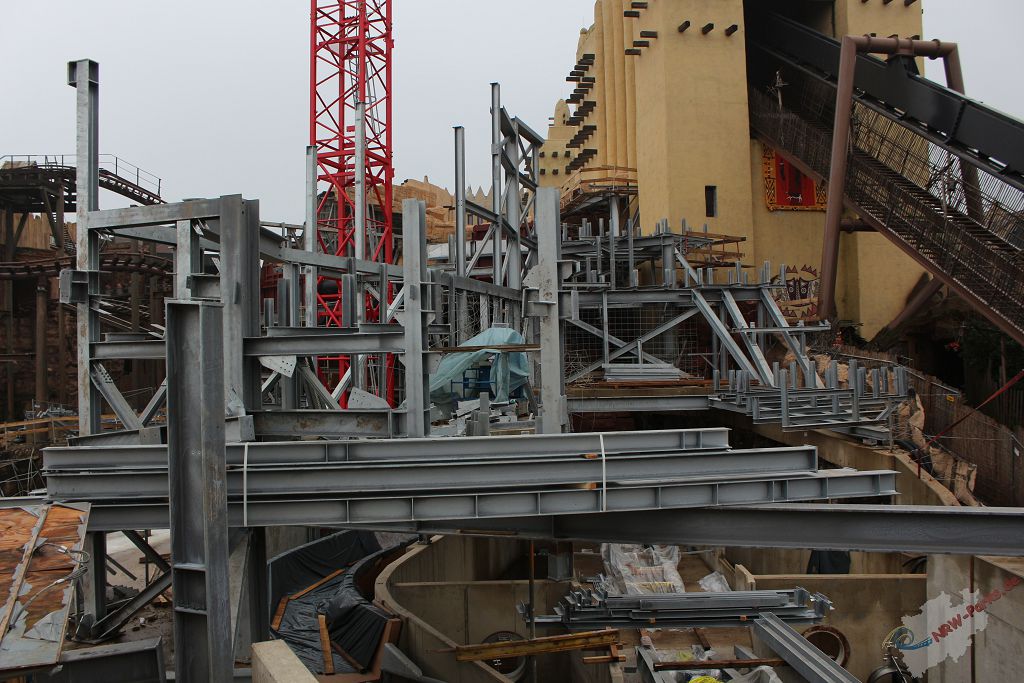

Update 6.1.2013 - Das letzte Update für die Wintersaison 2012/2013

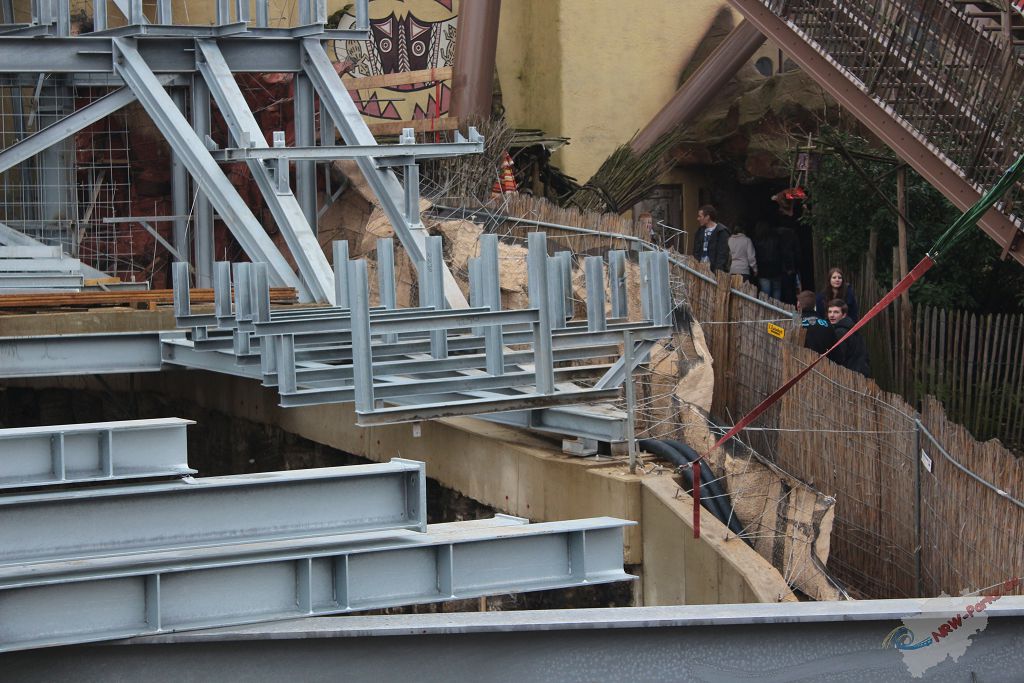

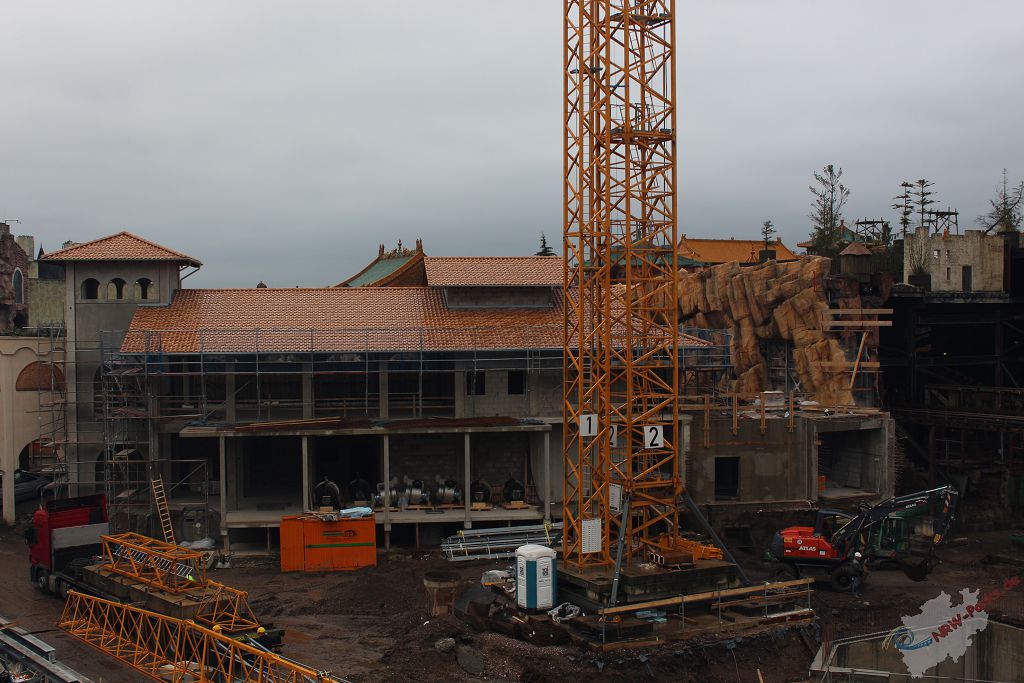

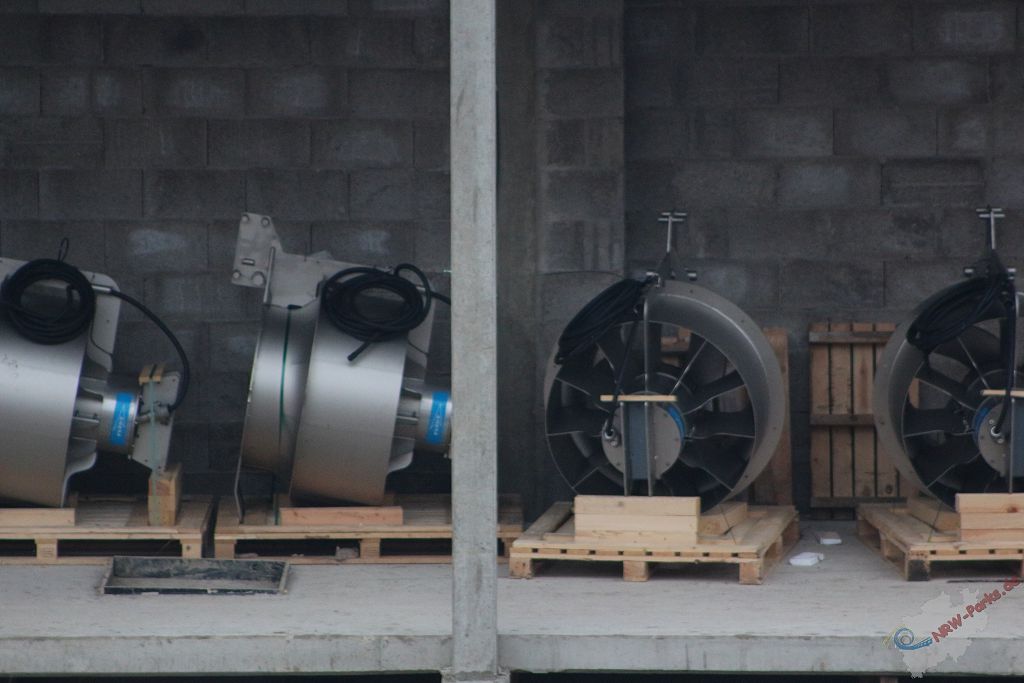

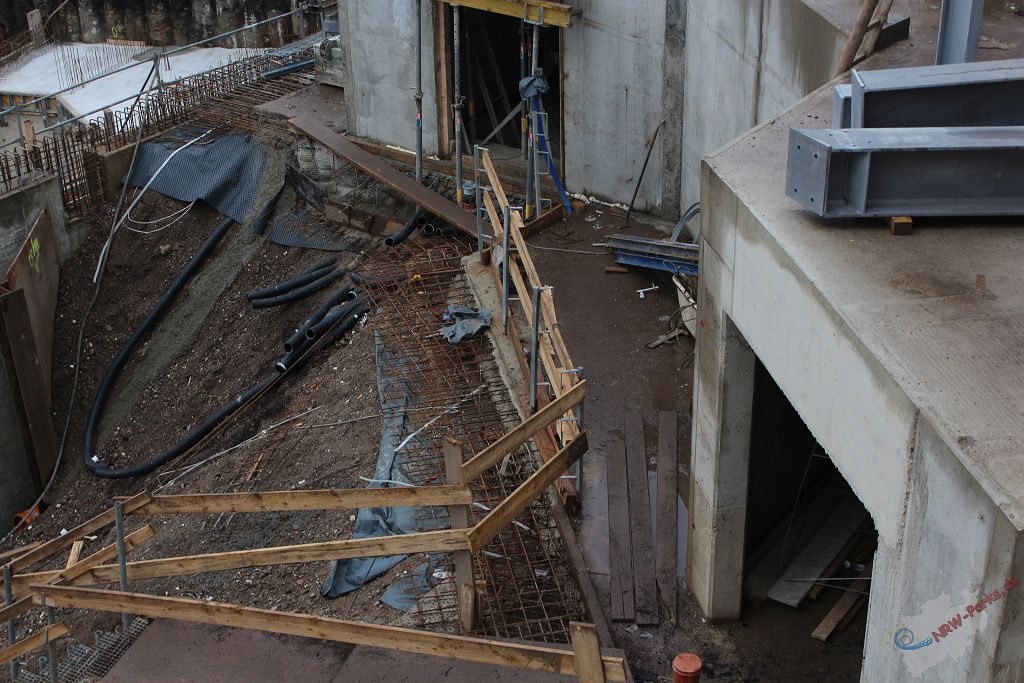

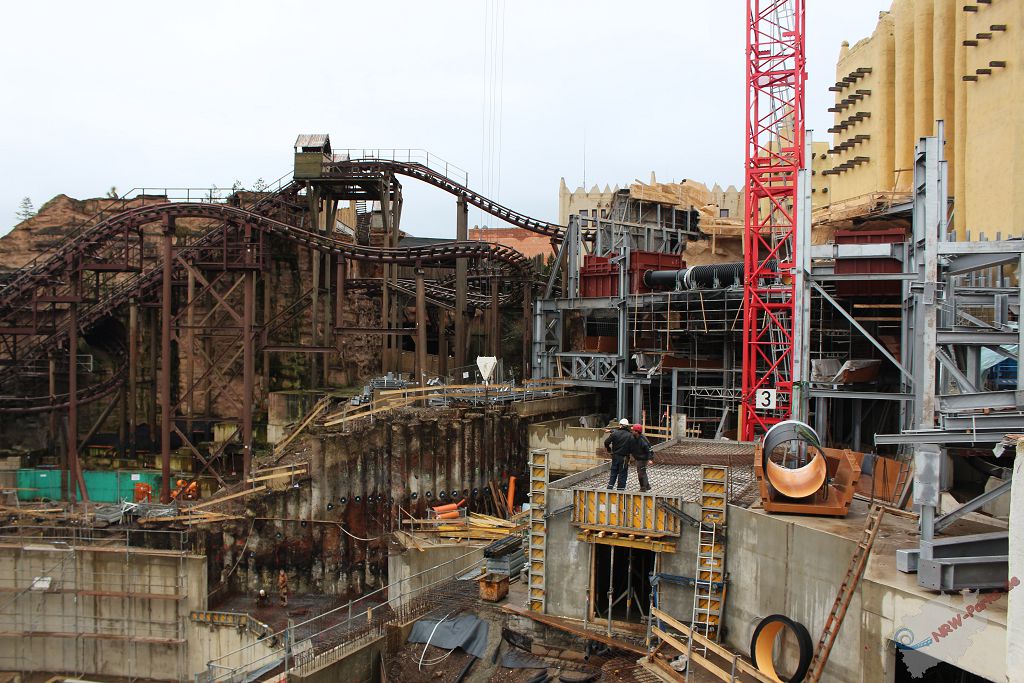

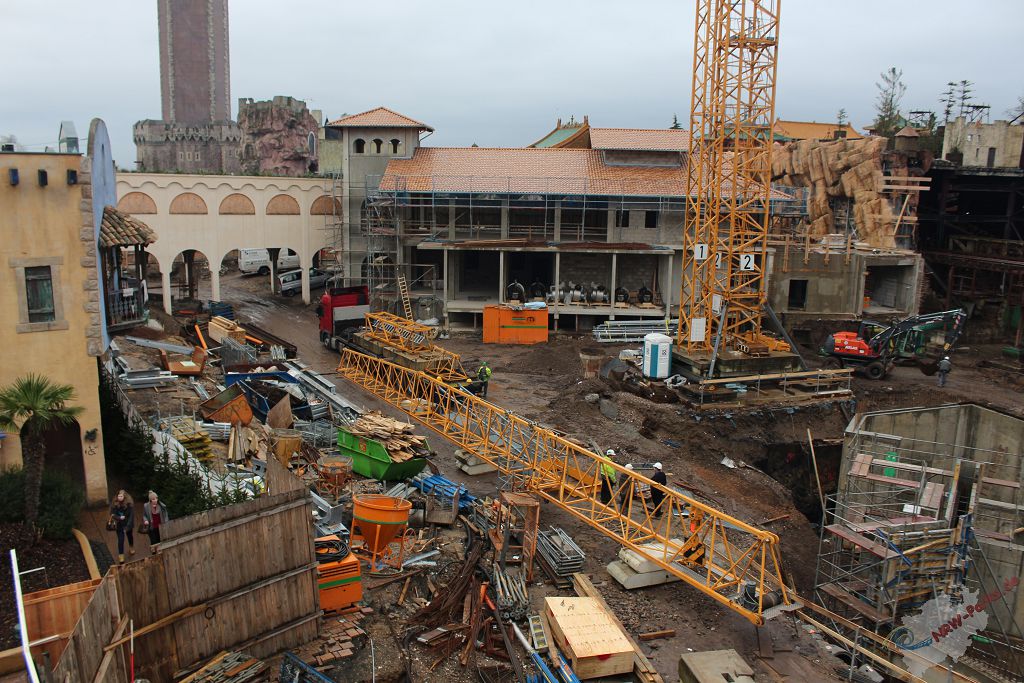

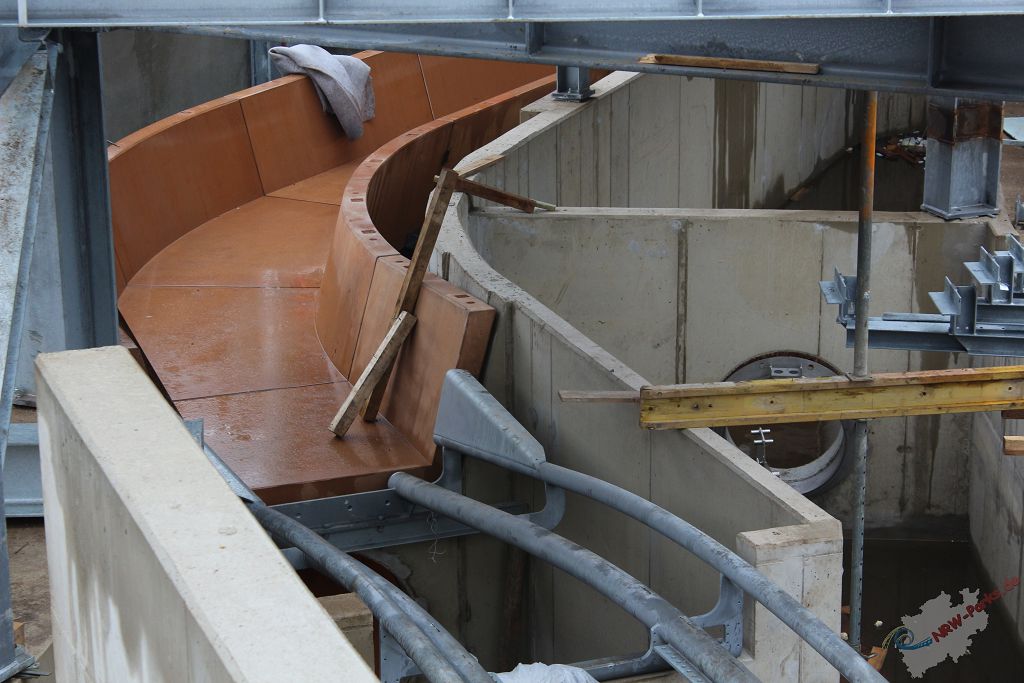

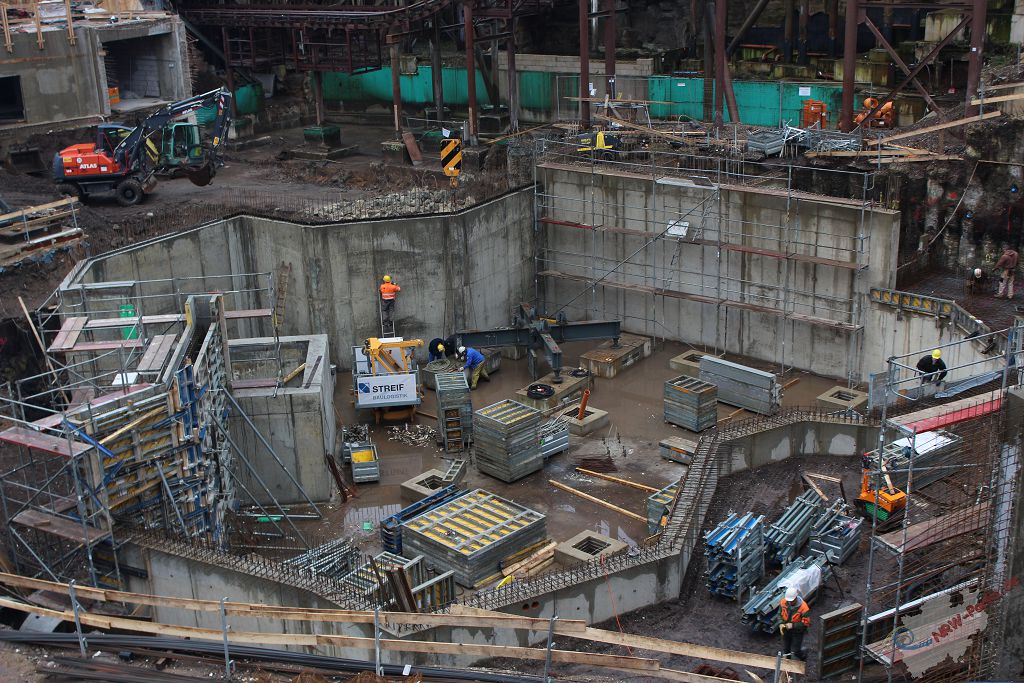

Update 3.1.2013 - Das Stahlgerüst wächst und wächst.

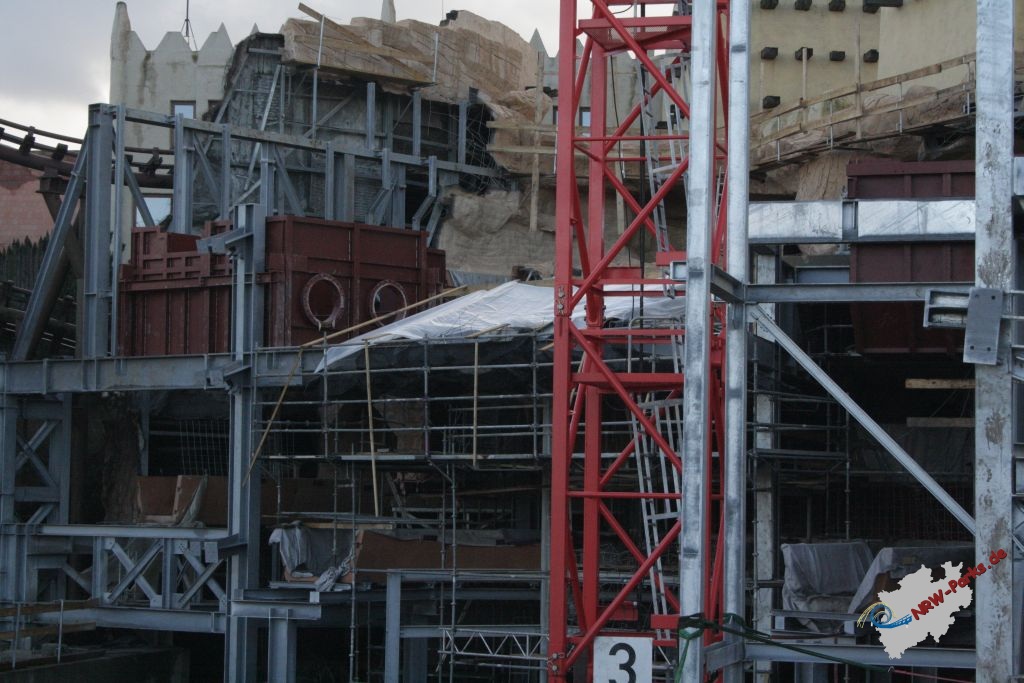

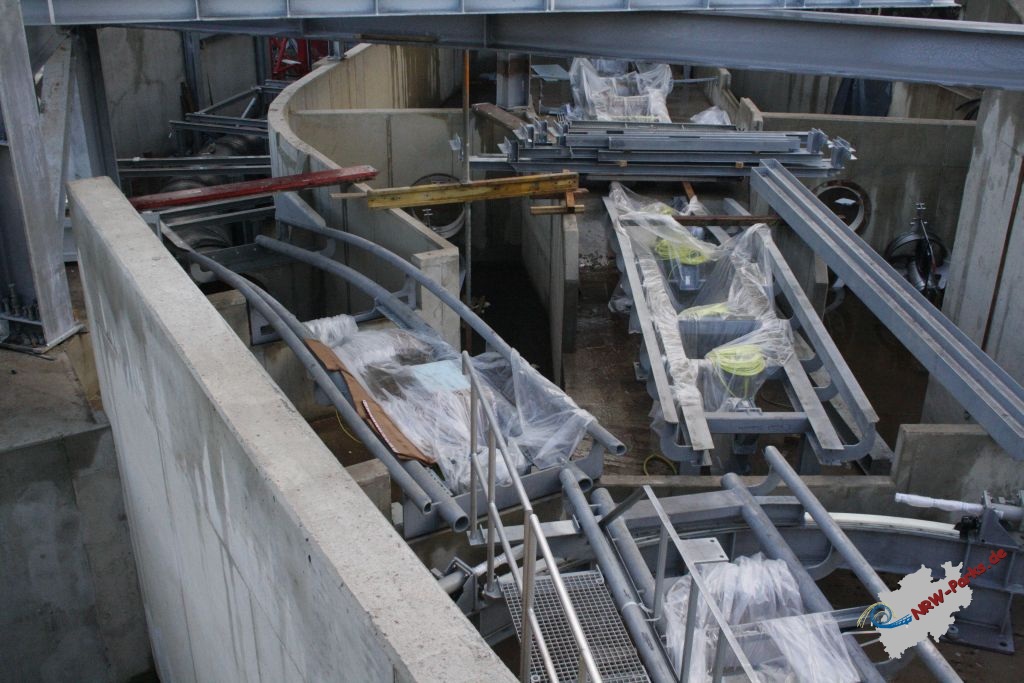

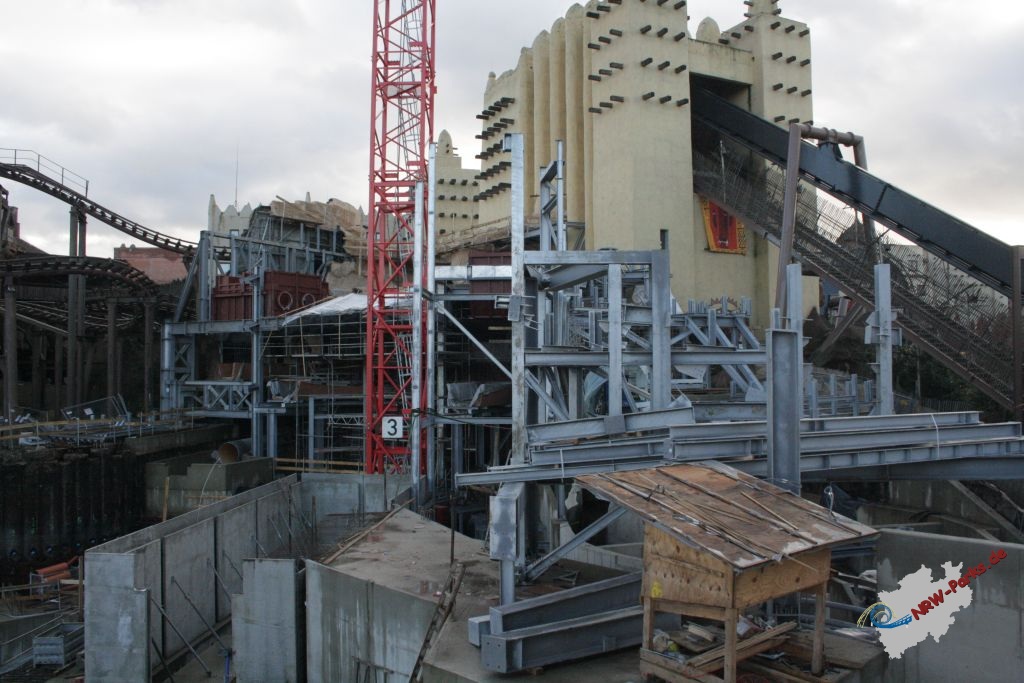

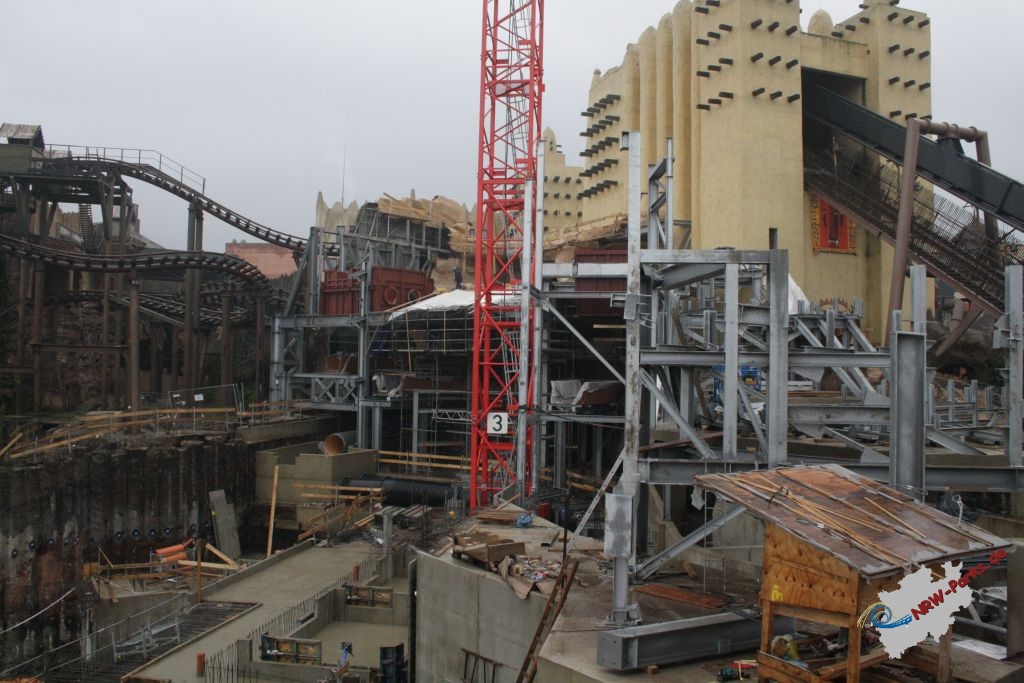

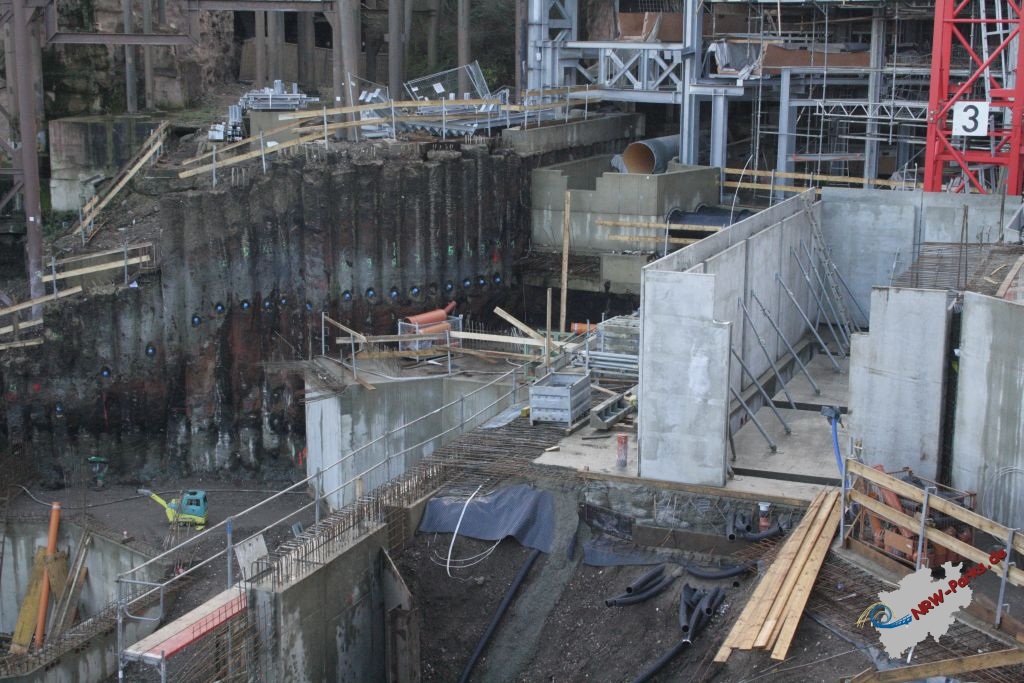

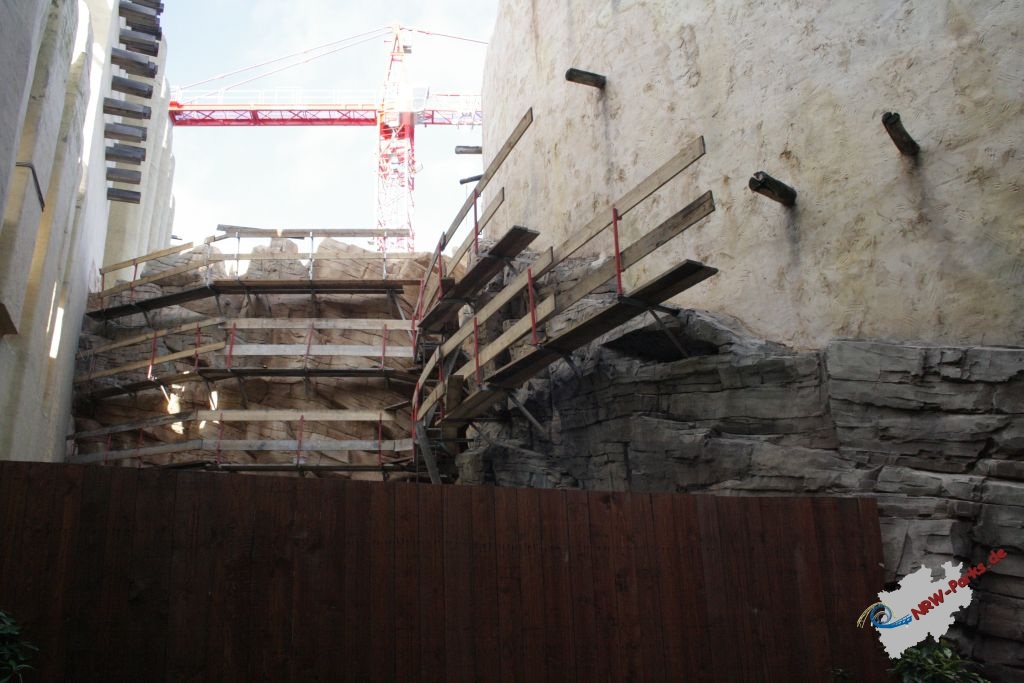

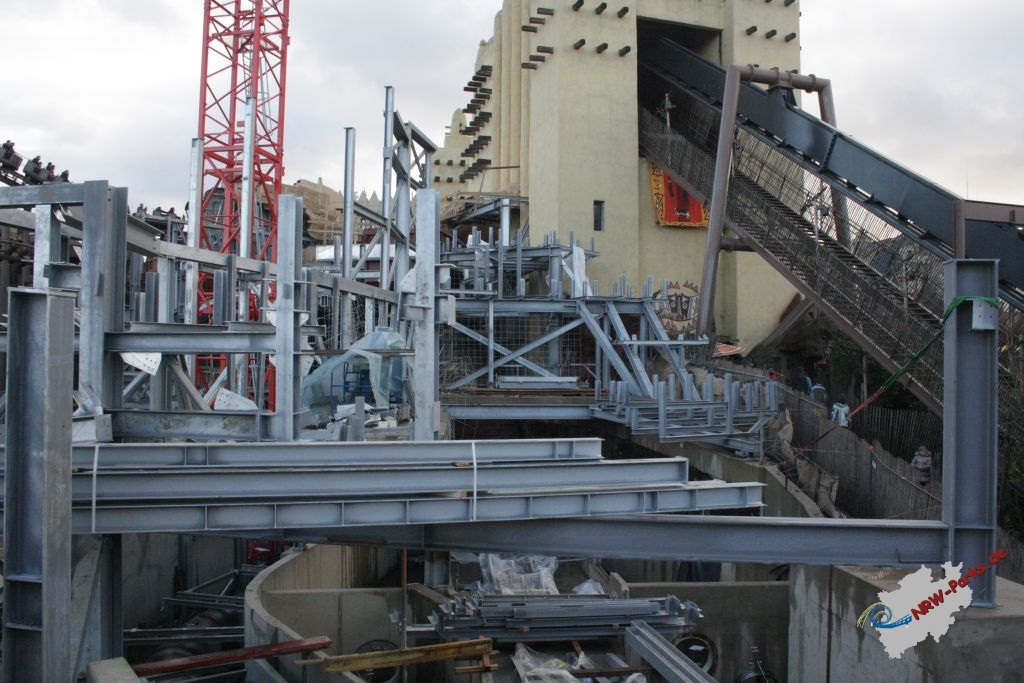

Update 26.12.2012 - Im kommenden Berg beginnen die Dekorationsarbeiten

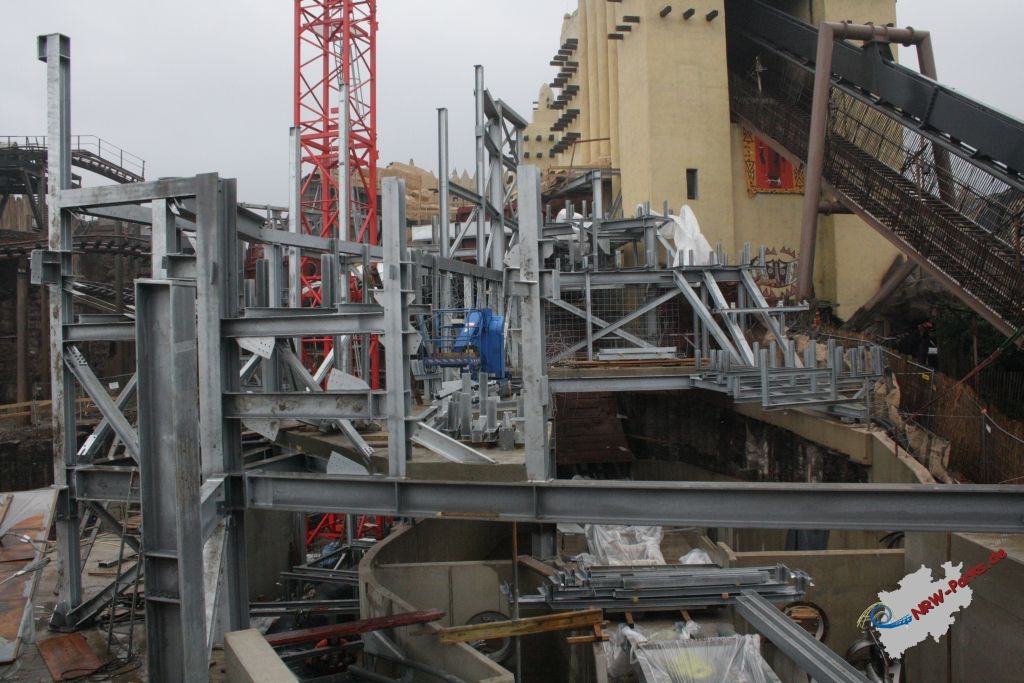

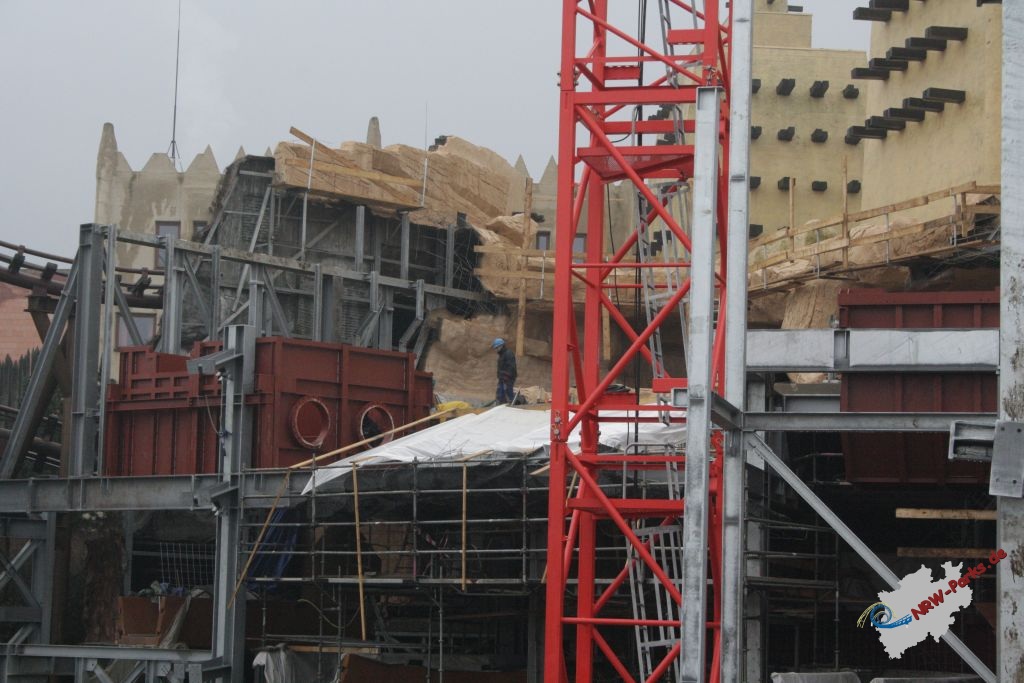

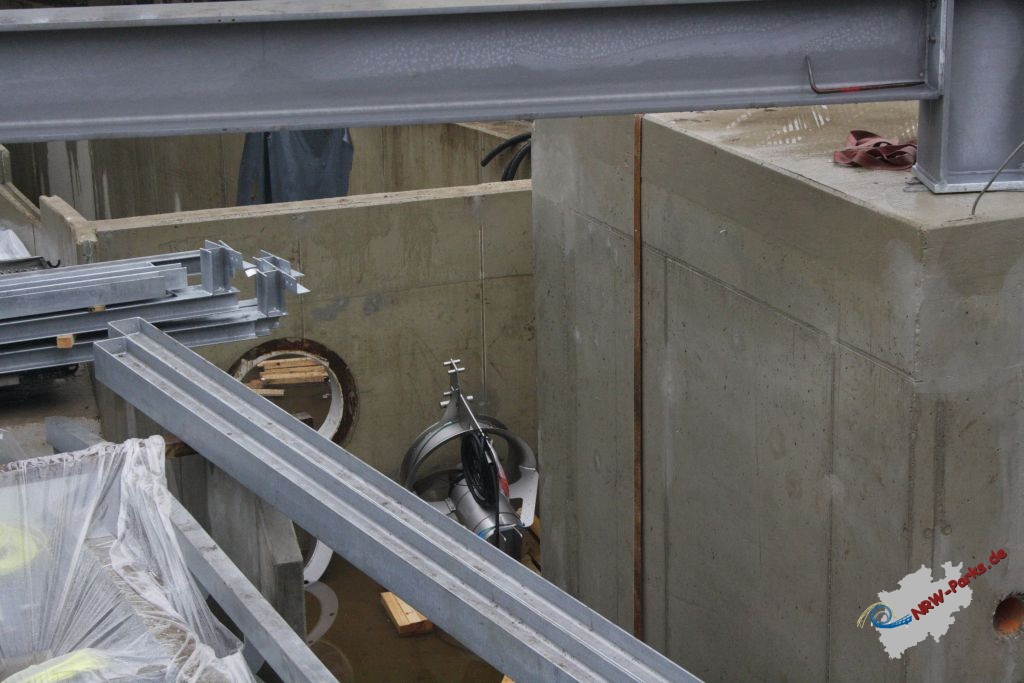

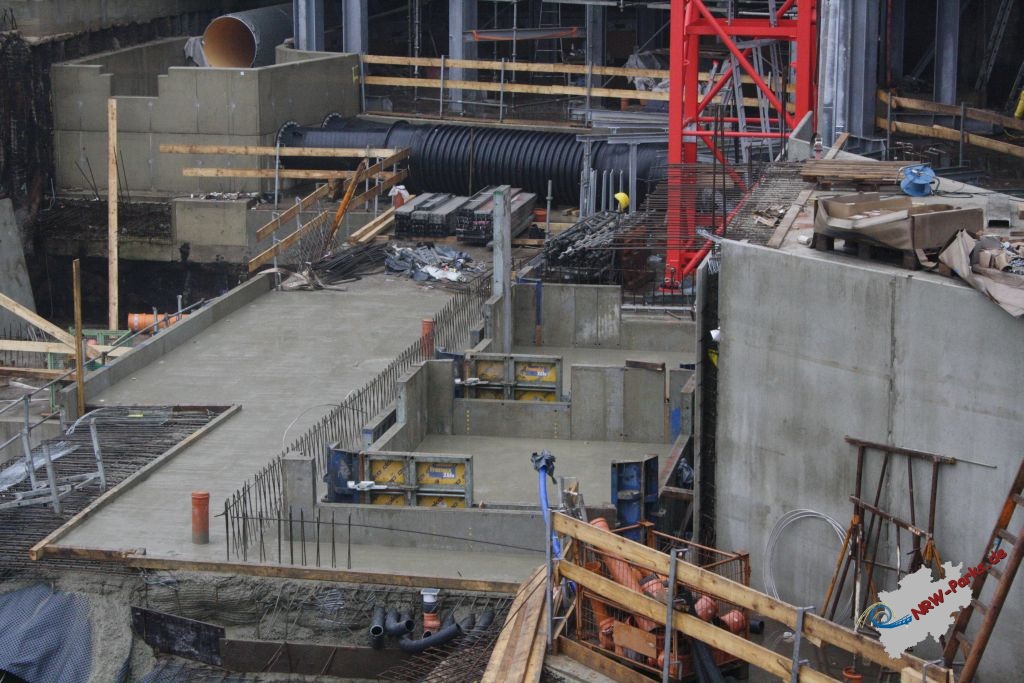

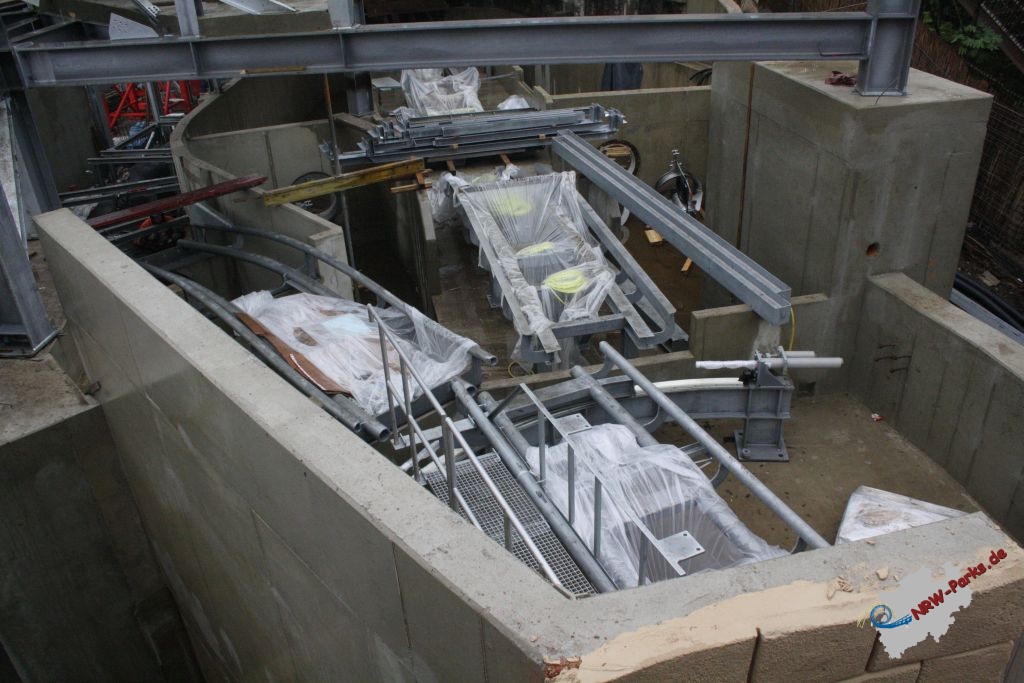

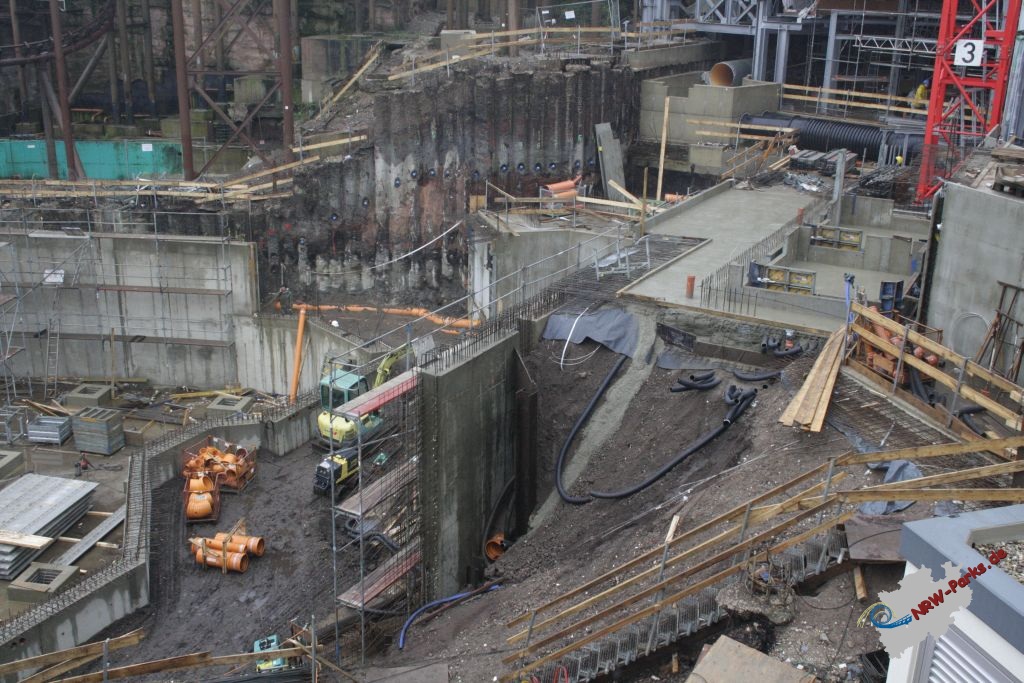

Update 21.12.2012 - Das Stationsdach ist komplett gedeckt

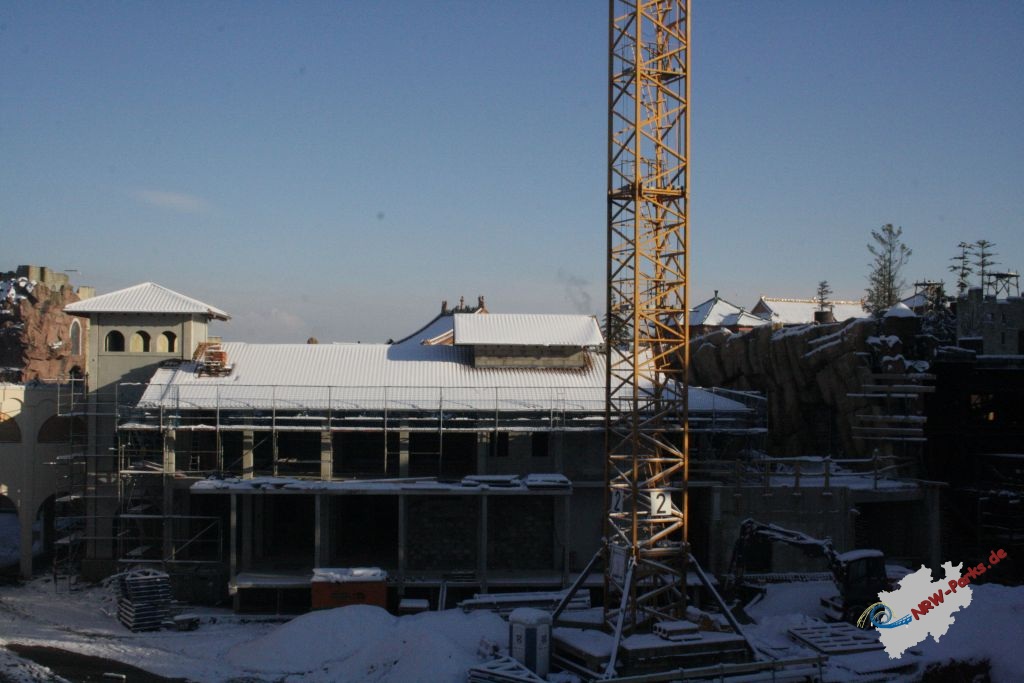

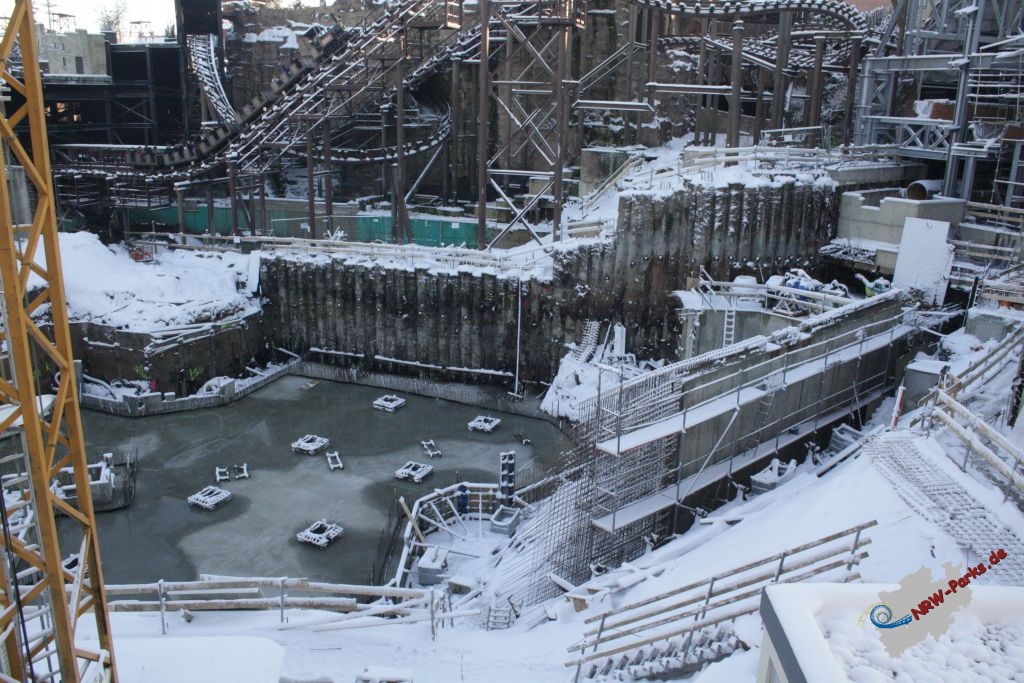

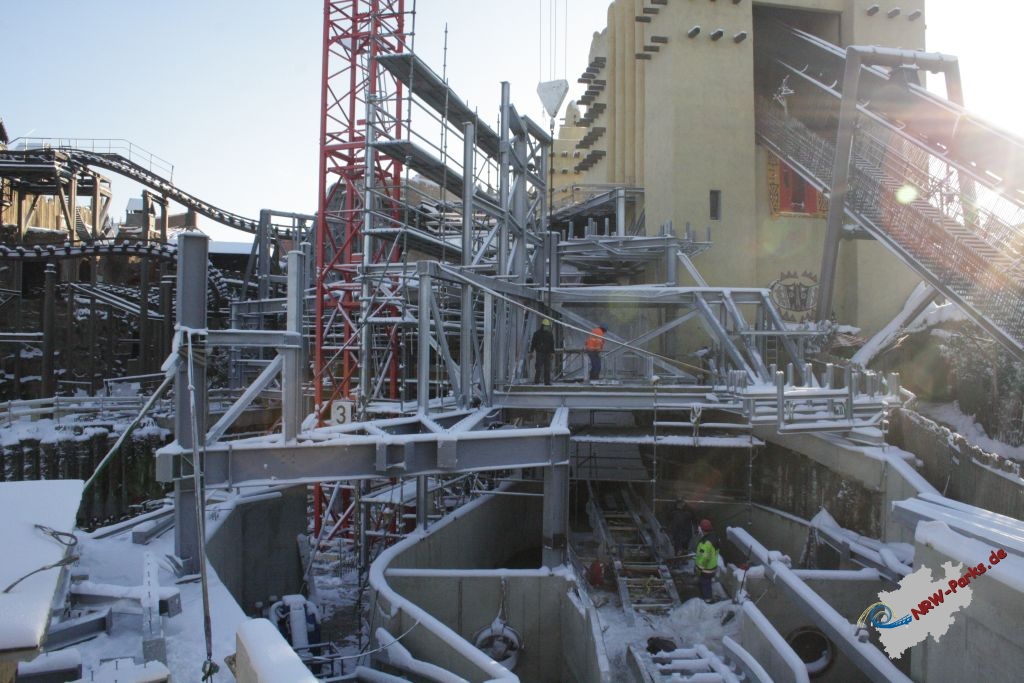

Update 8.12.2012 - Passend zur Winterzeit präsentiert sich die Baustelle im weißen Kleid.

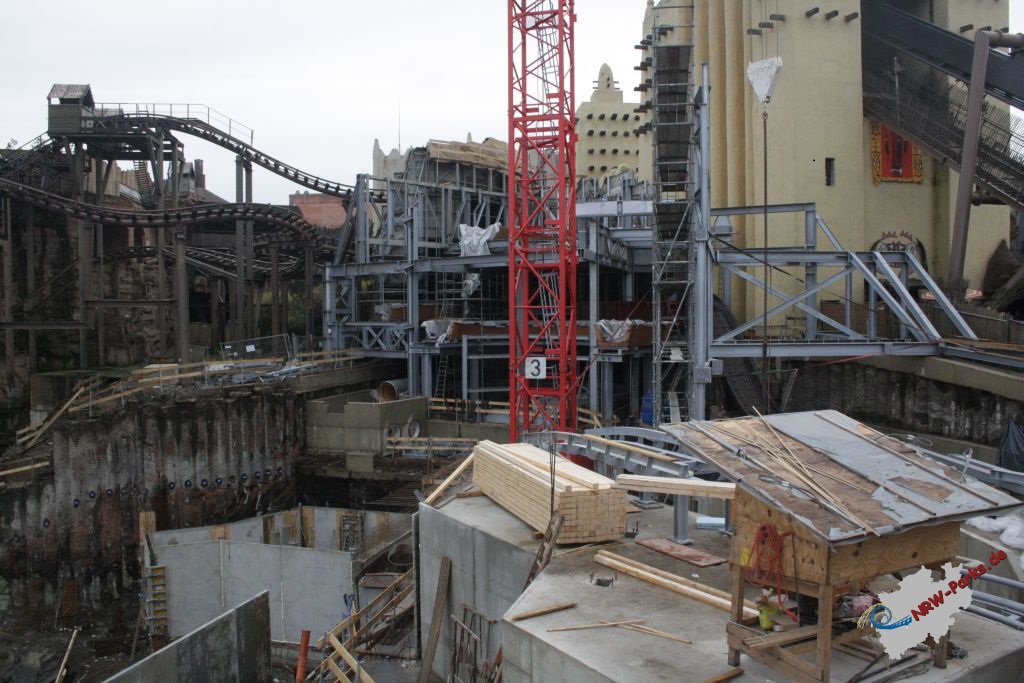

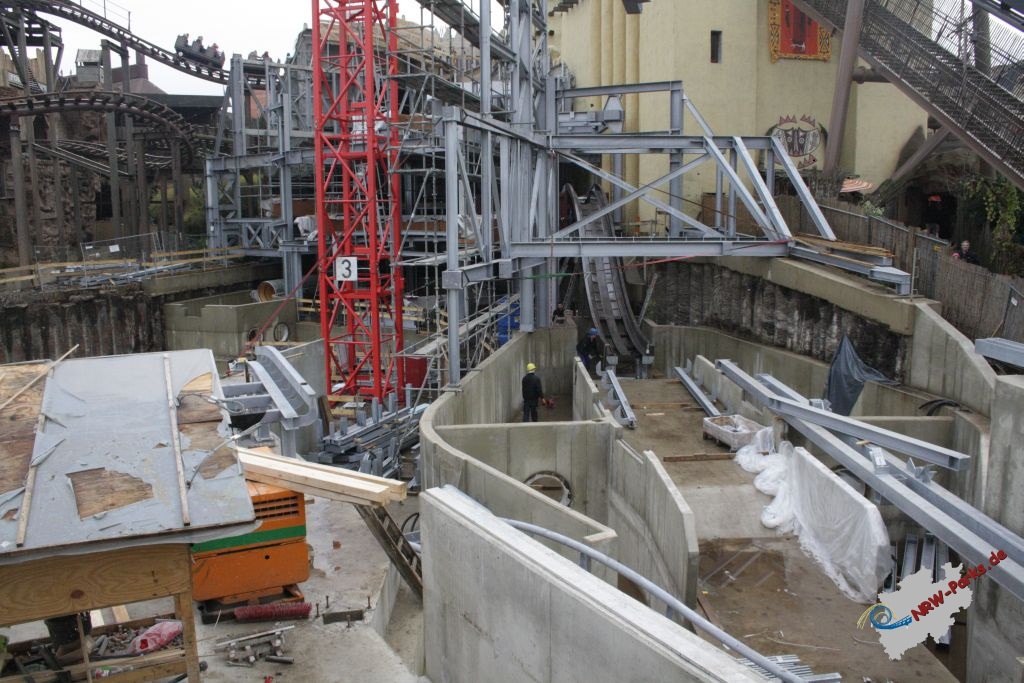

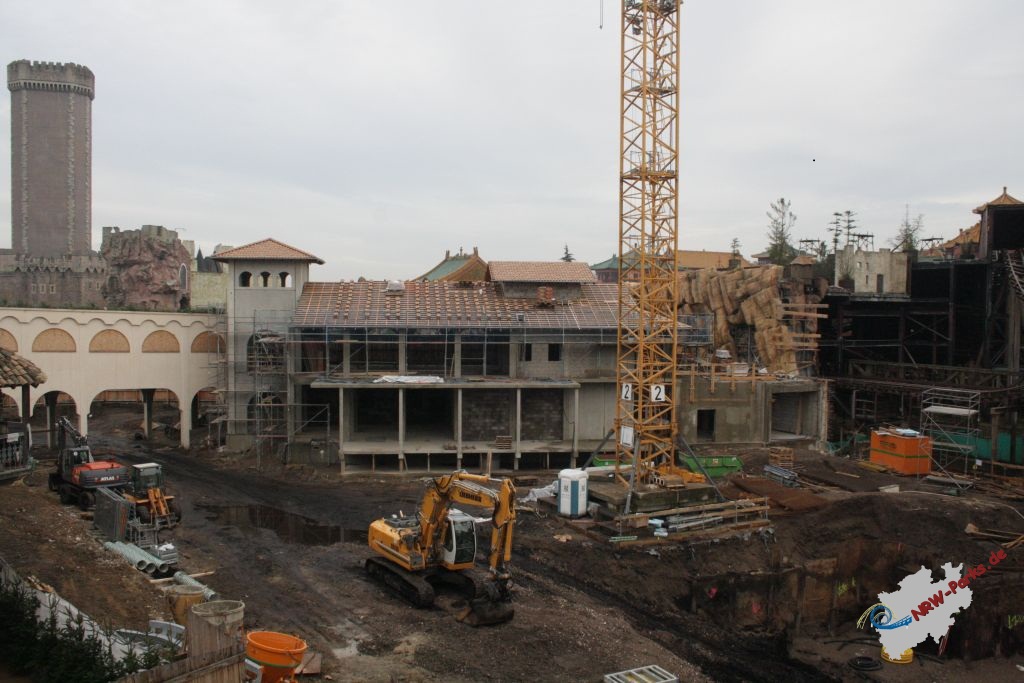

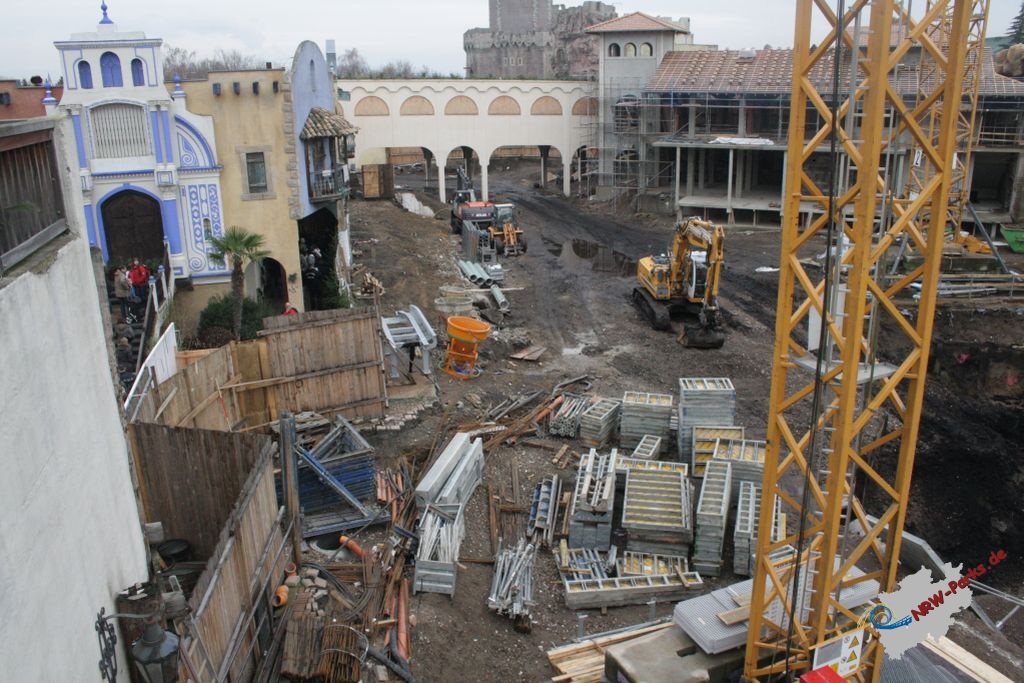

Update 24.11.2012 - In der Saisonpause hat sich viel getan und die ersten Informationen wurden bekannt gegeben

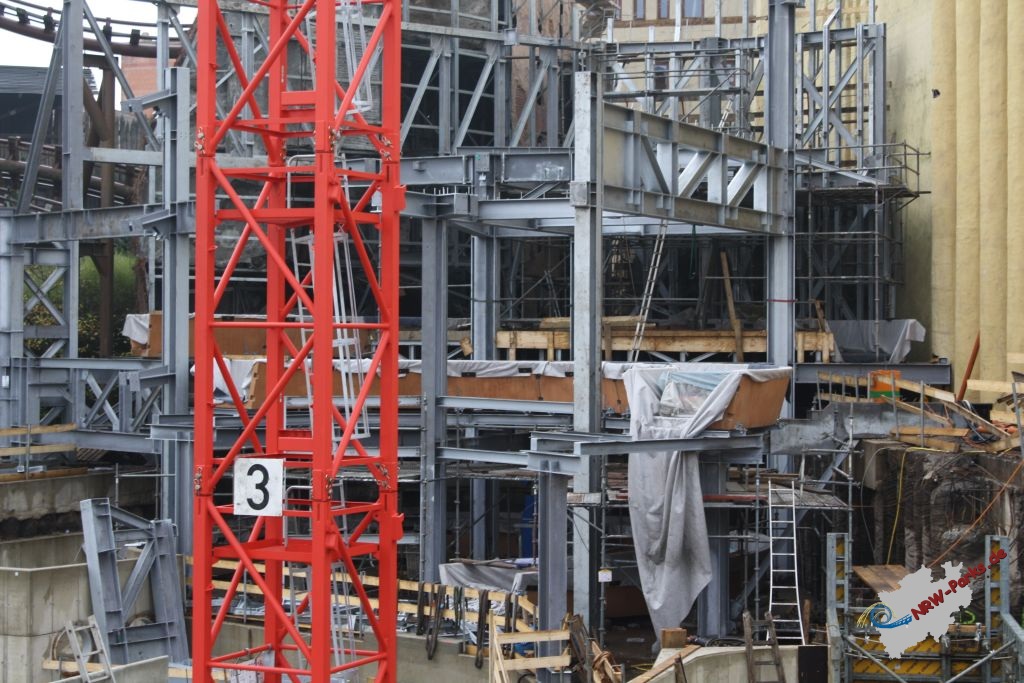

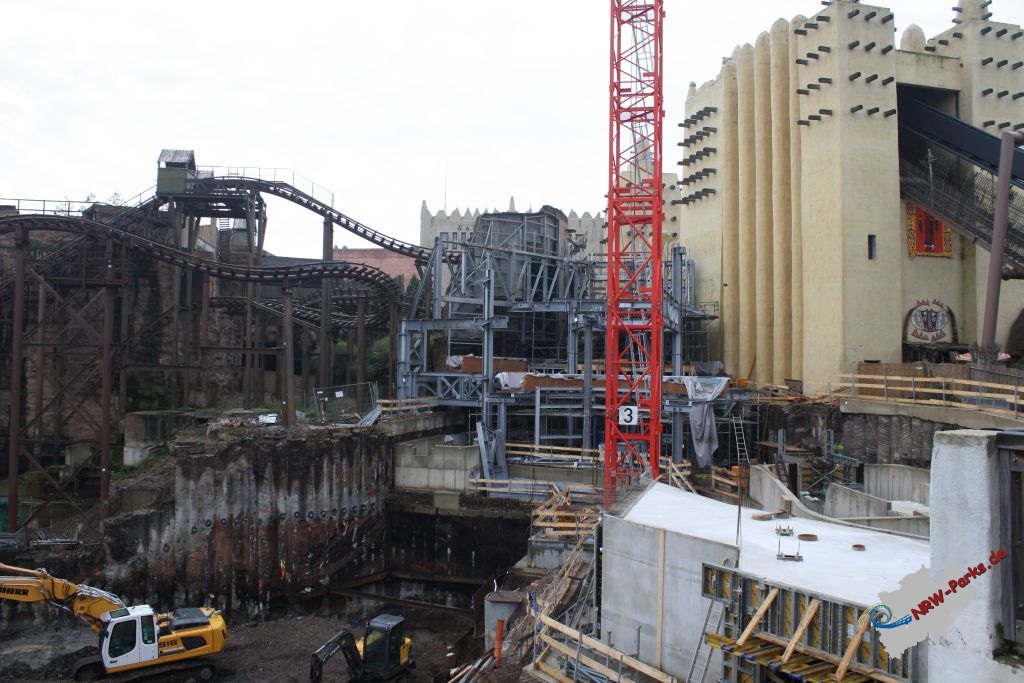

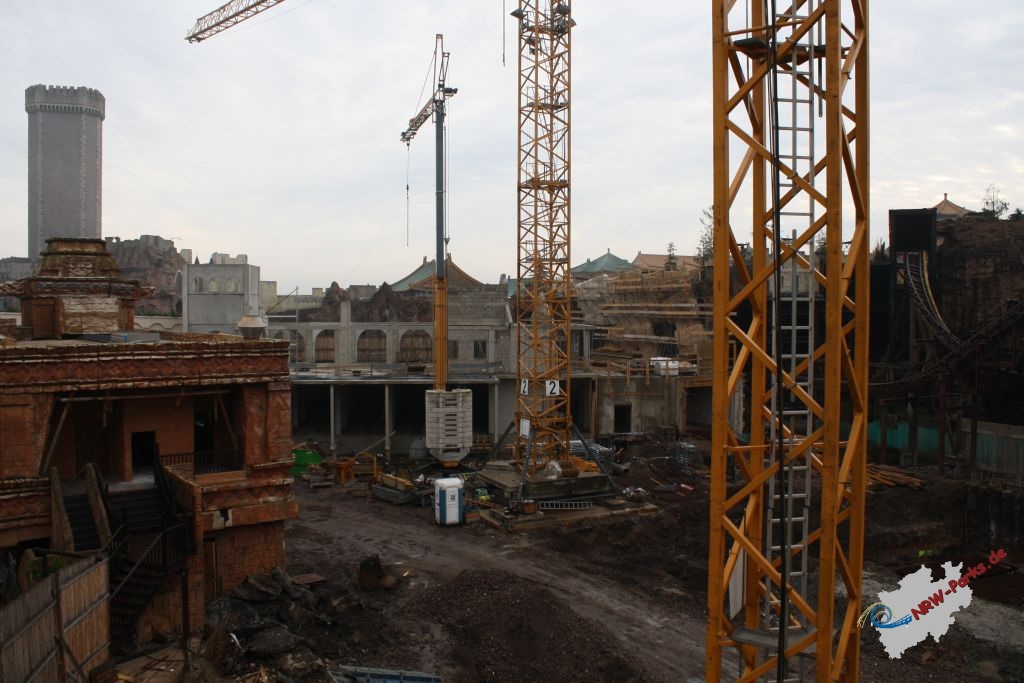

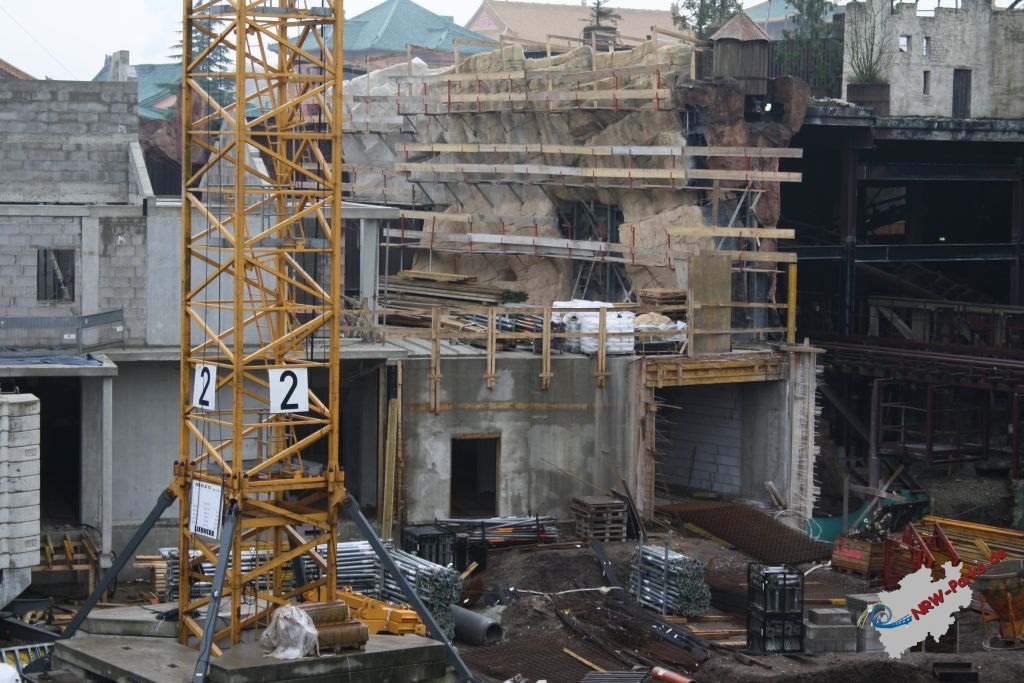

Update 4.11.2012 - Stand der Baustelle zum Sommersaisonende 2012

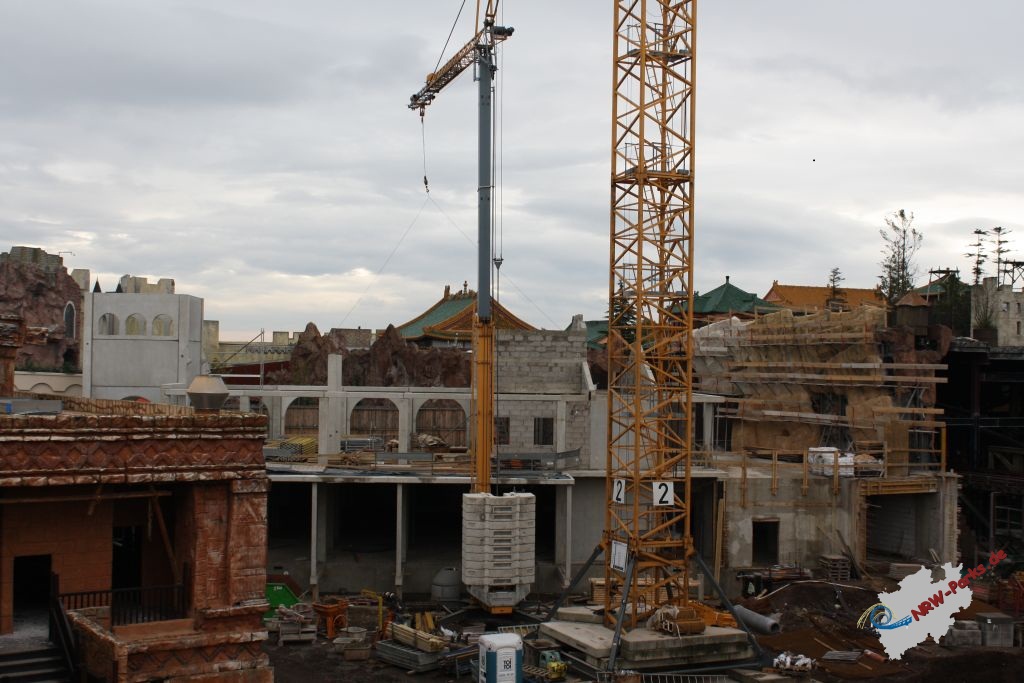

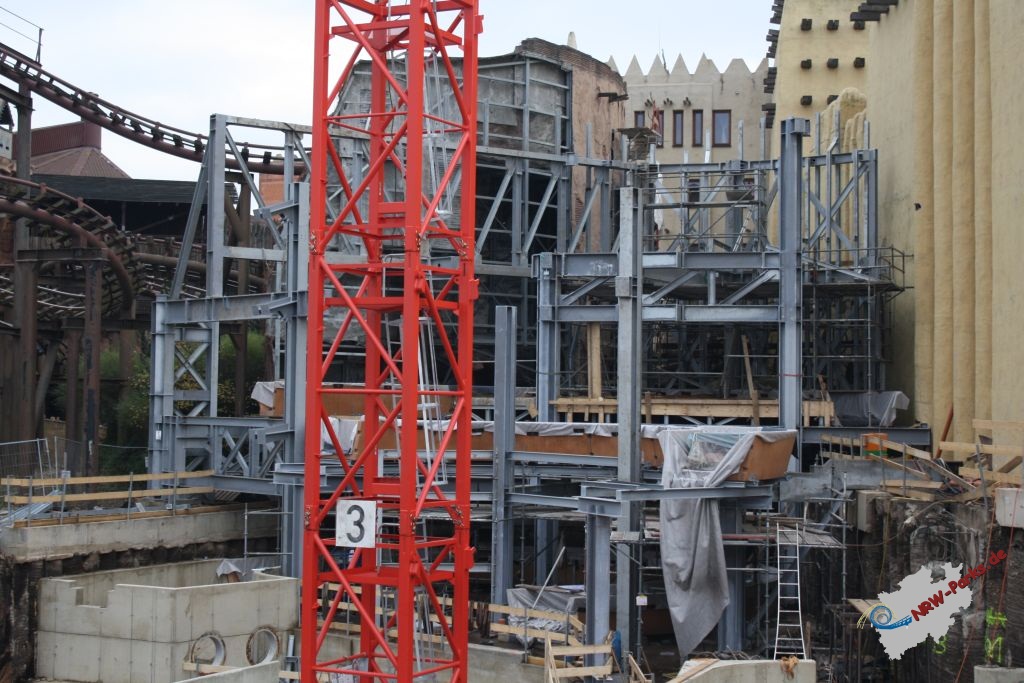

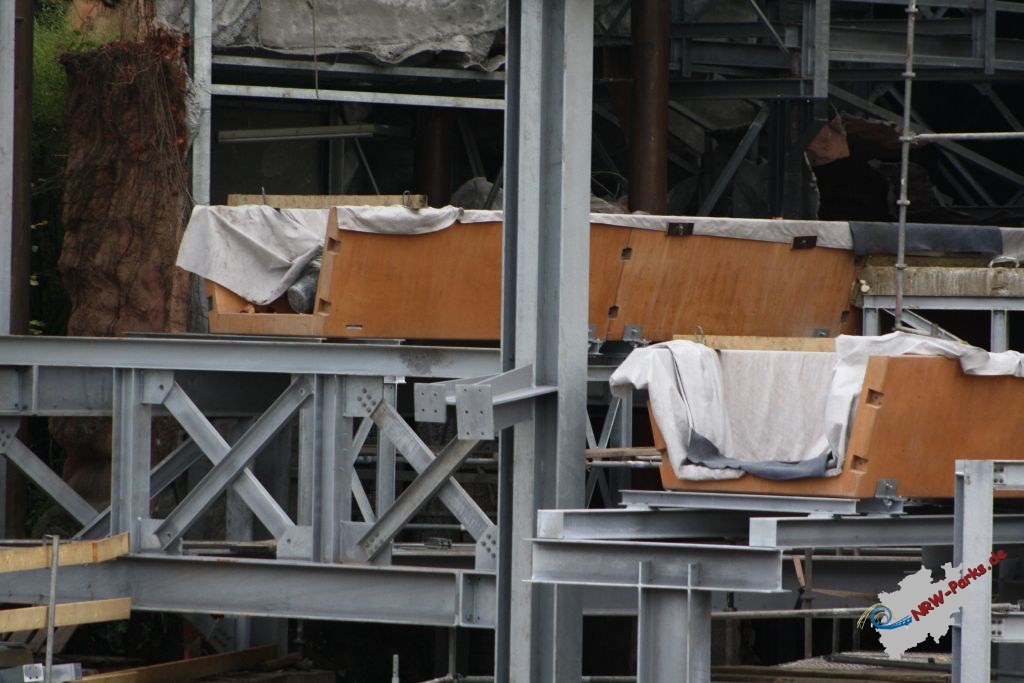

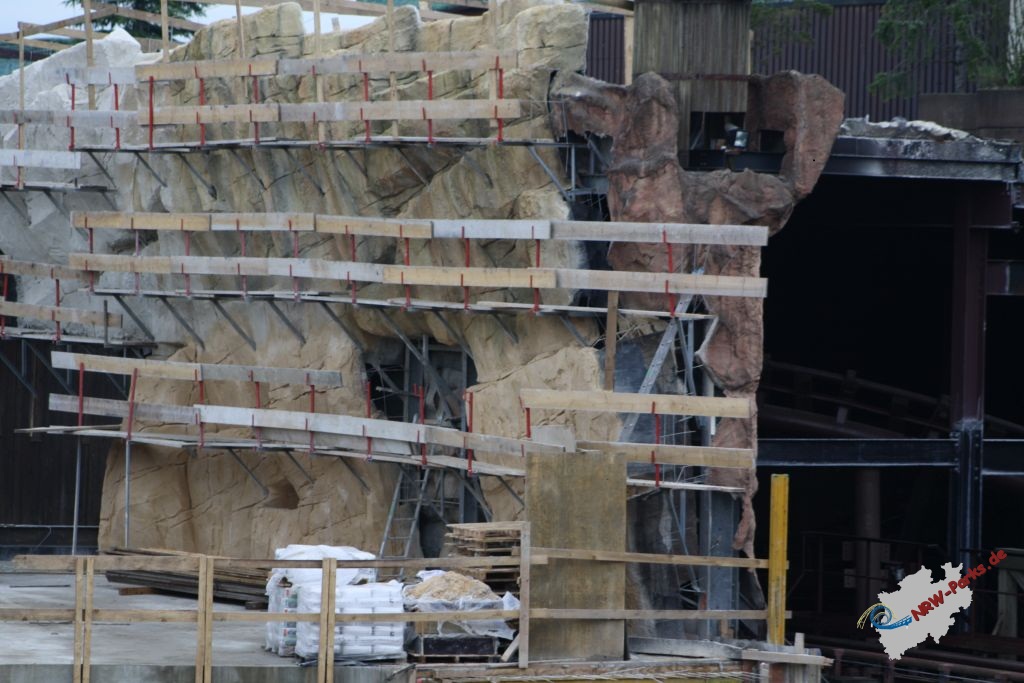

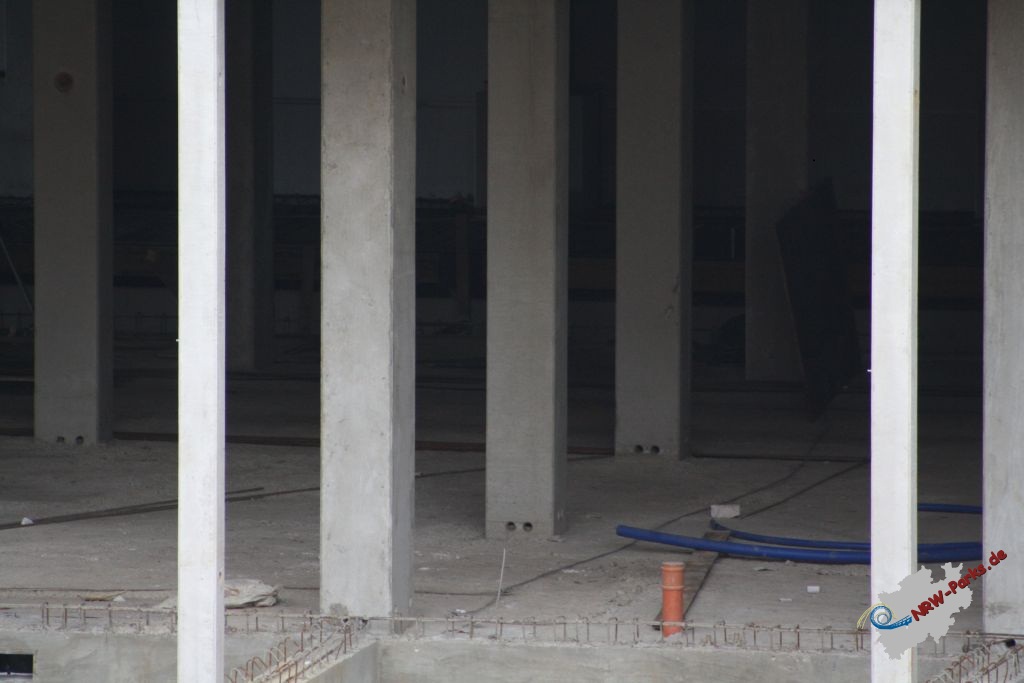

Update 1.11.2012 - die verschiedenen Ebenen sind erkennbar und der Tula Tempel wird entkernt

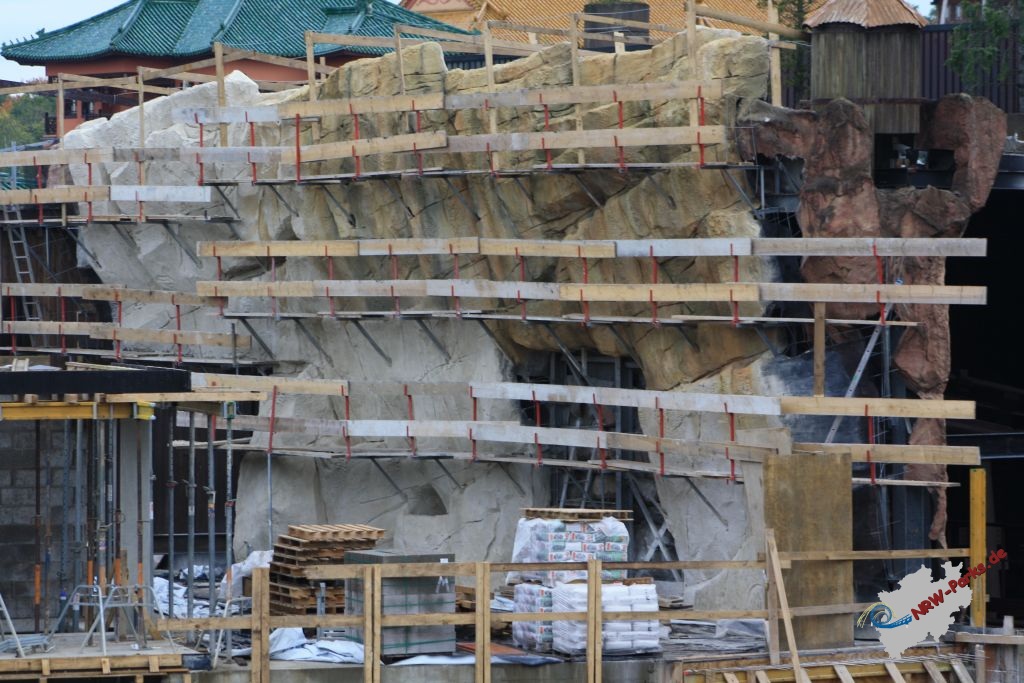

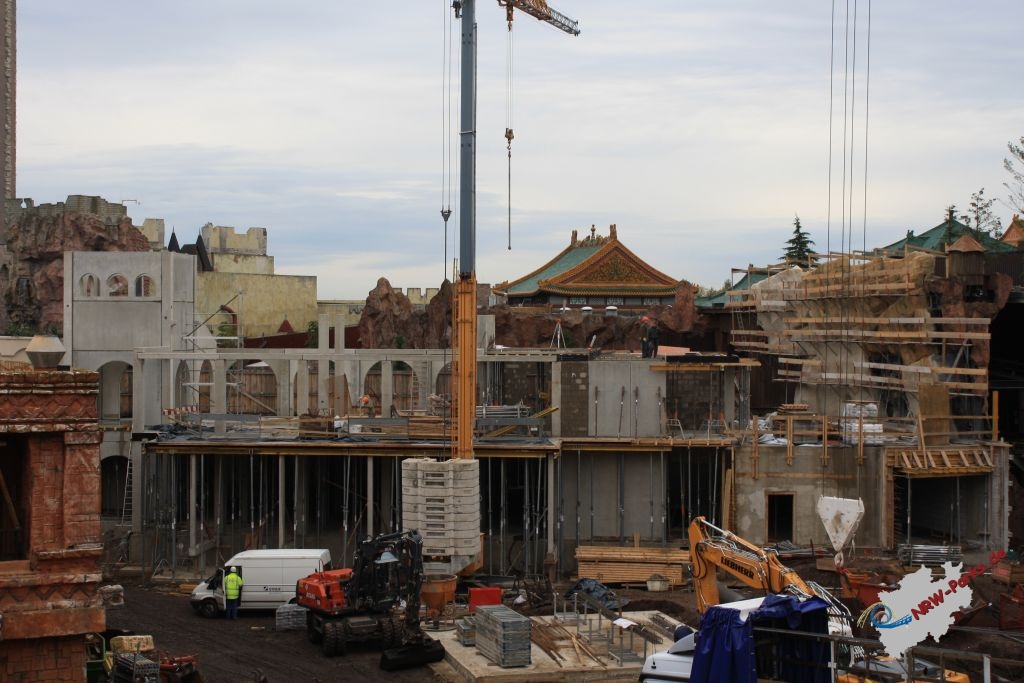

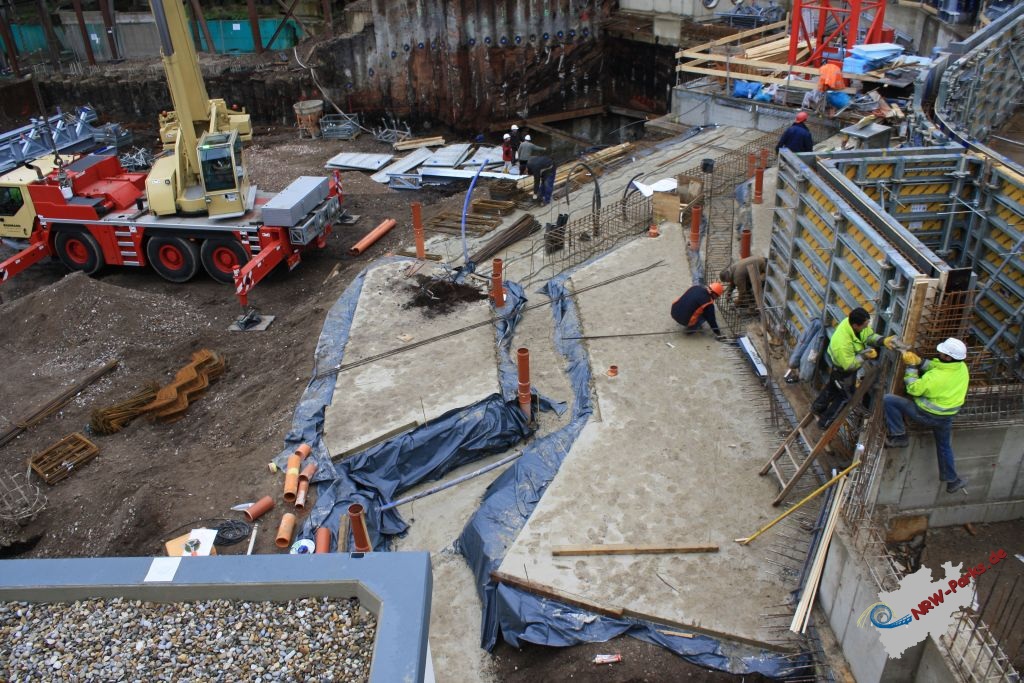

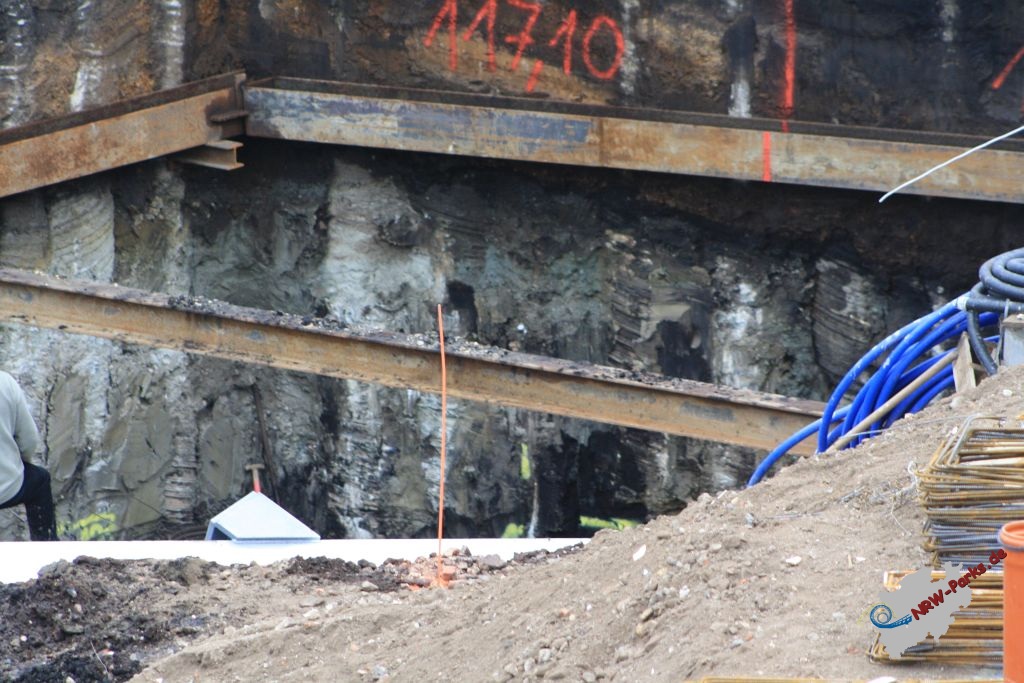

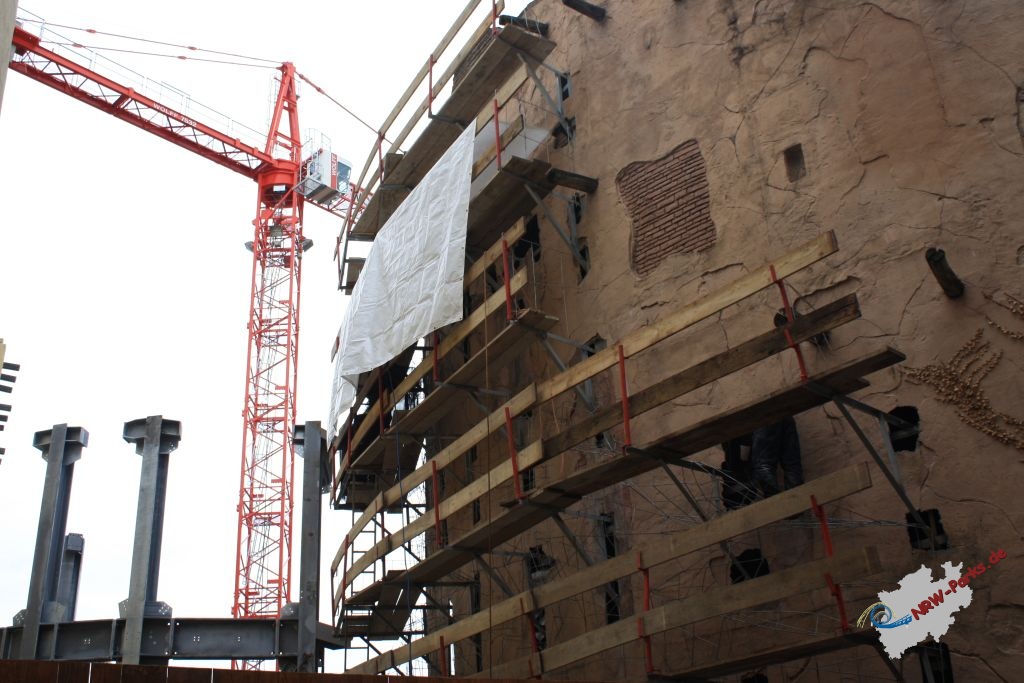

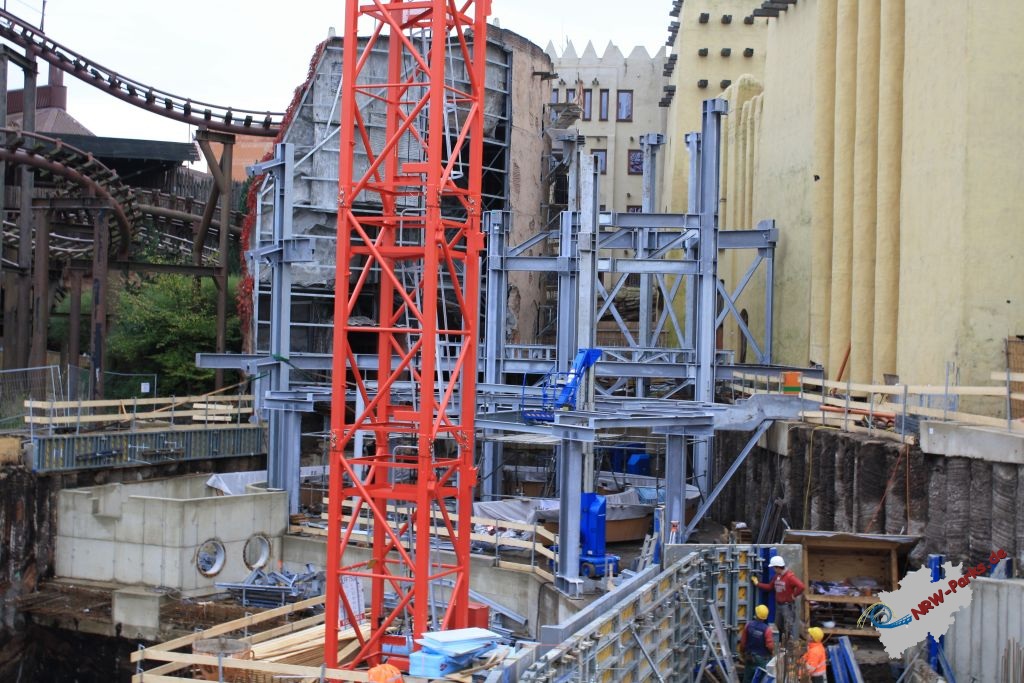

Update 17.10.2012 - der Tula Tempel bleibt geschlossen

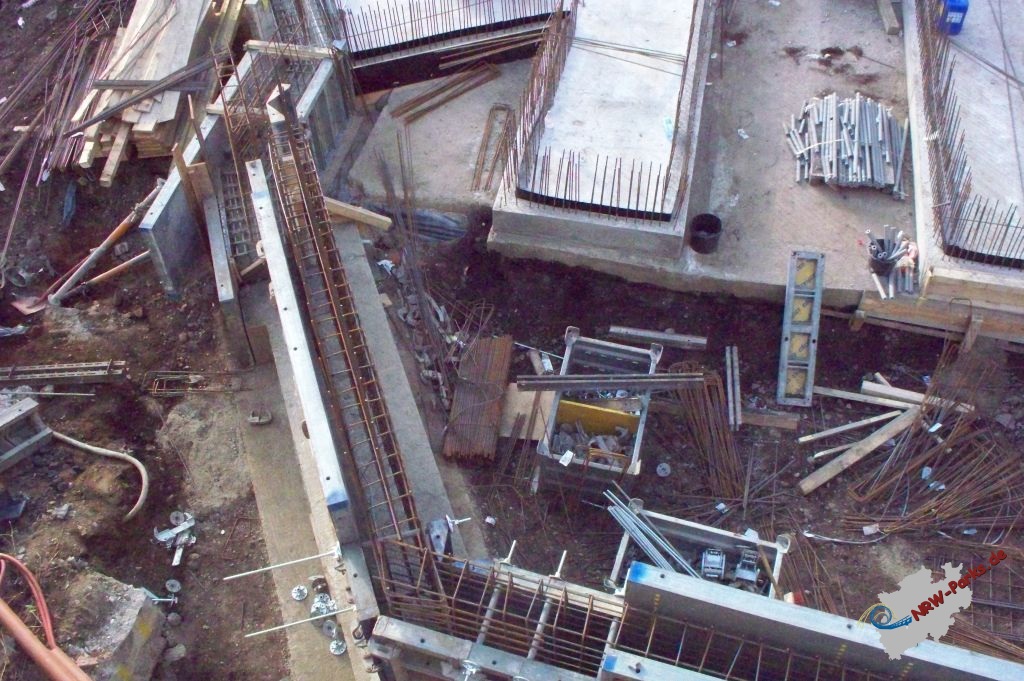

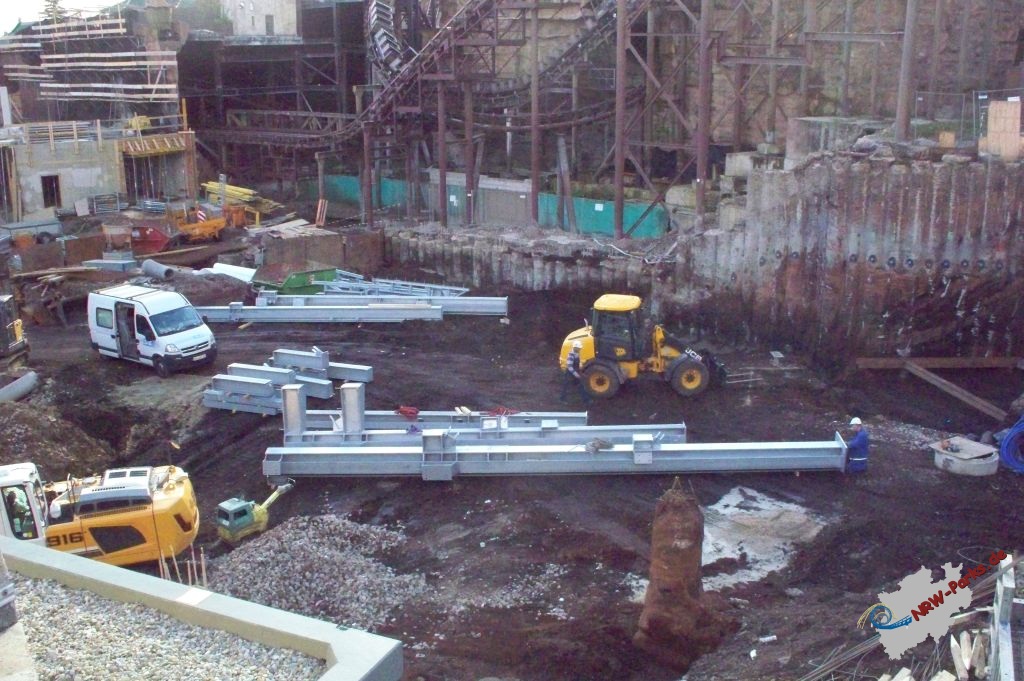

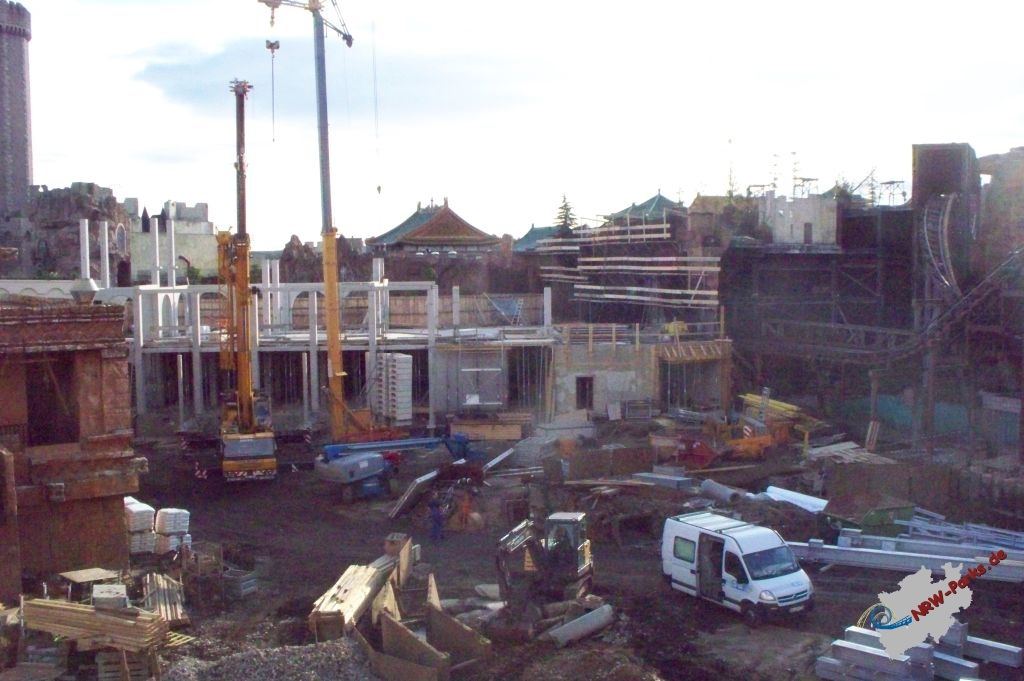

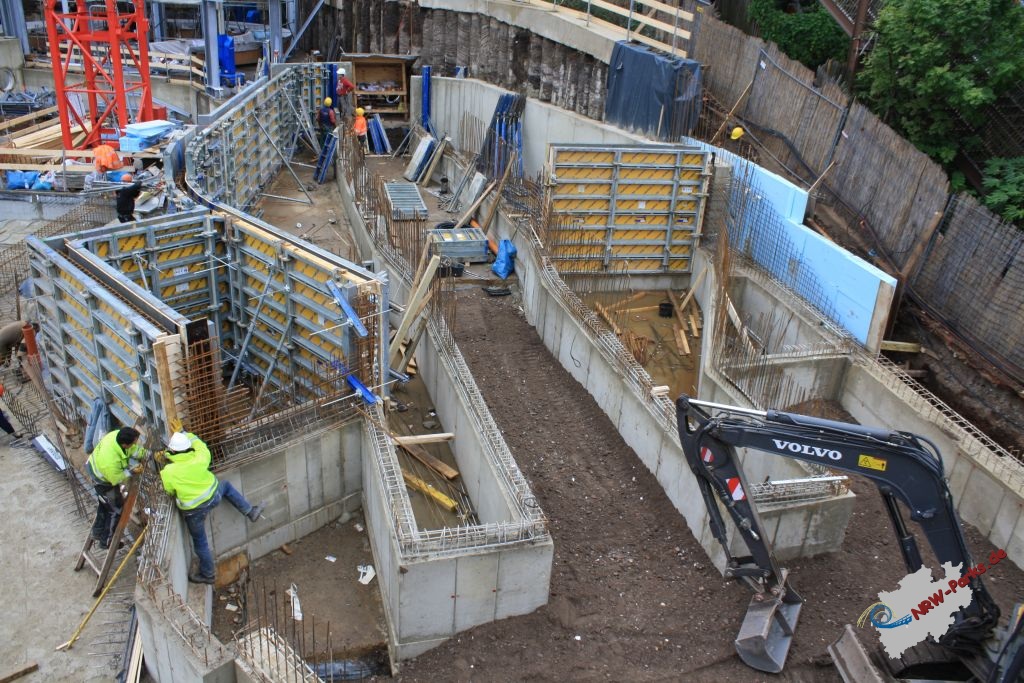

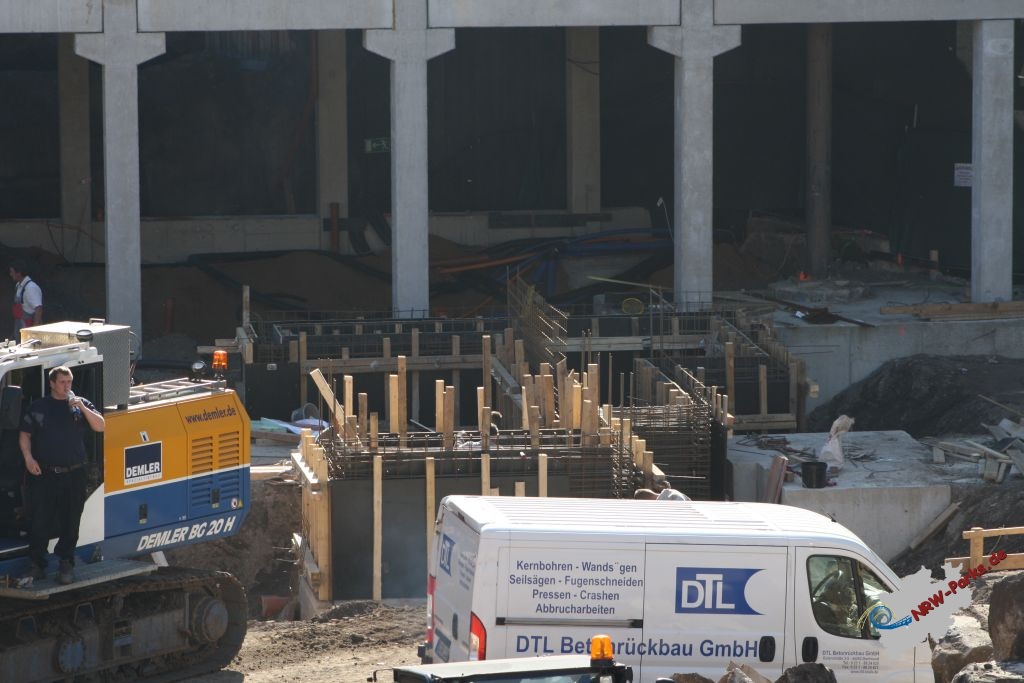

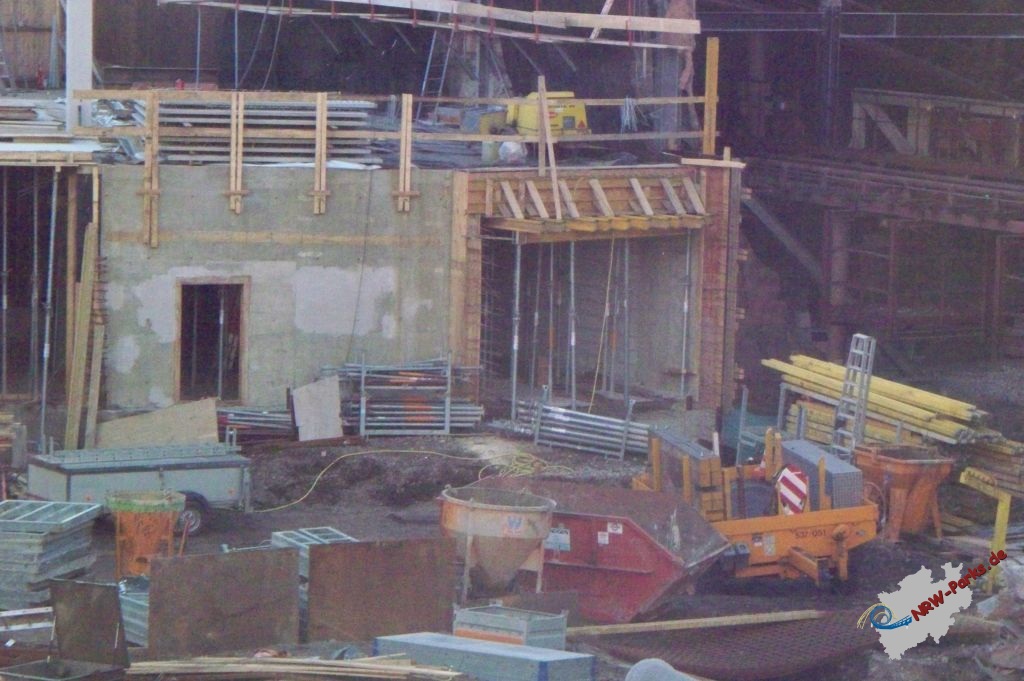

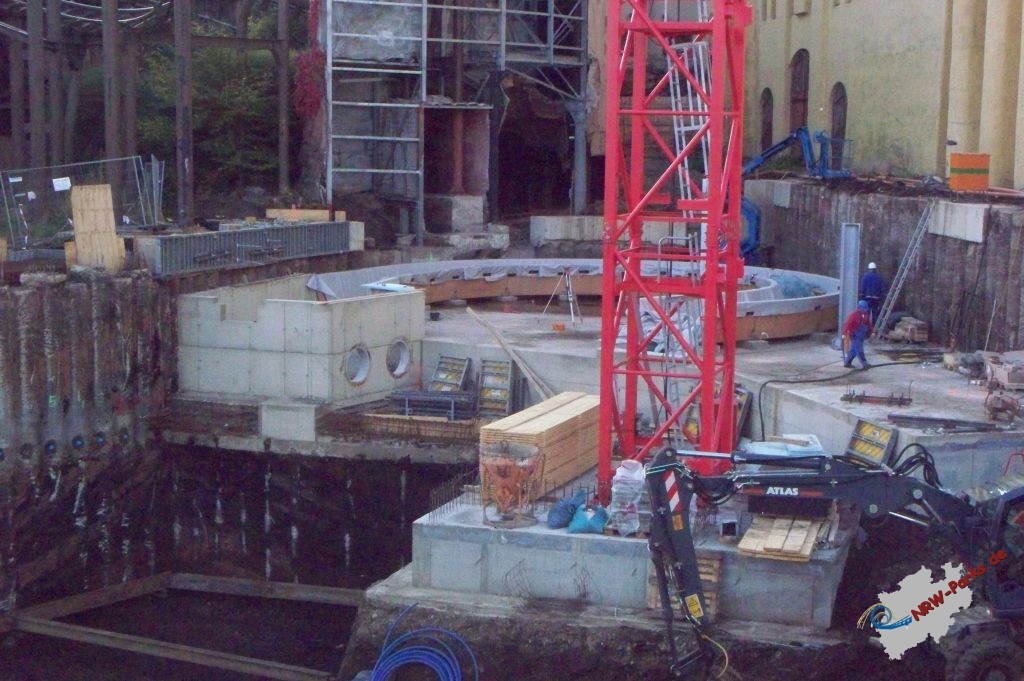

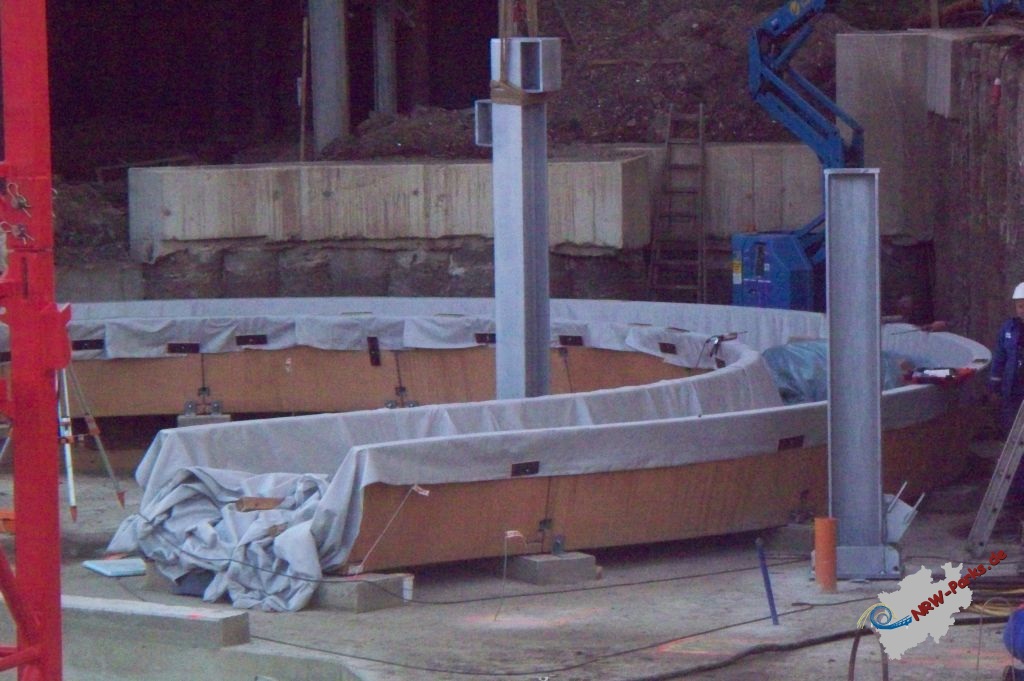

Update 3.10.2012 - das erste Stück Fahrrinne ist da

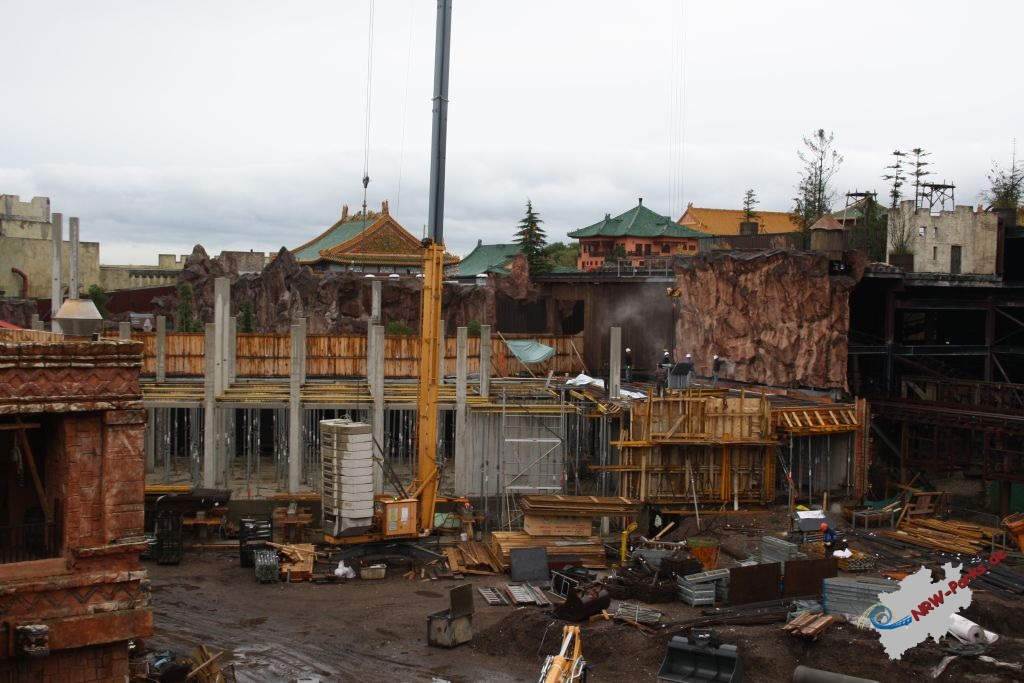

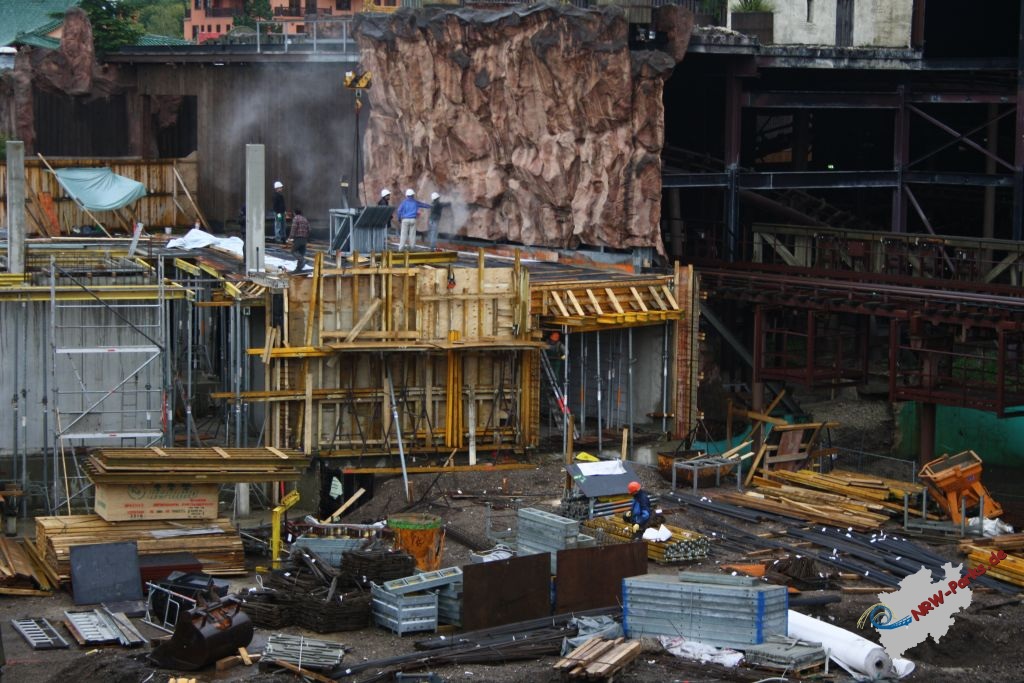

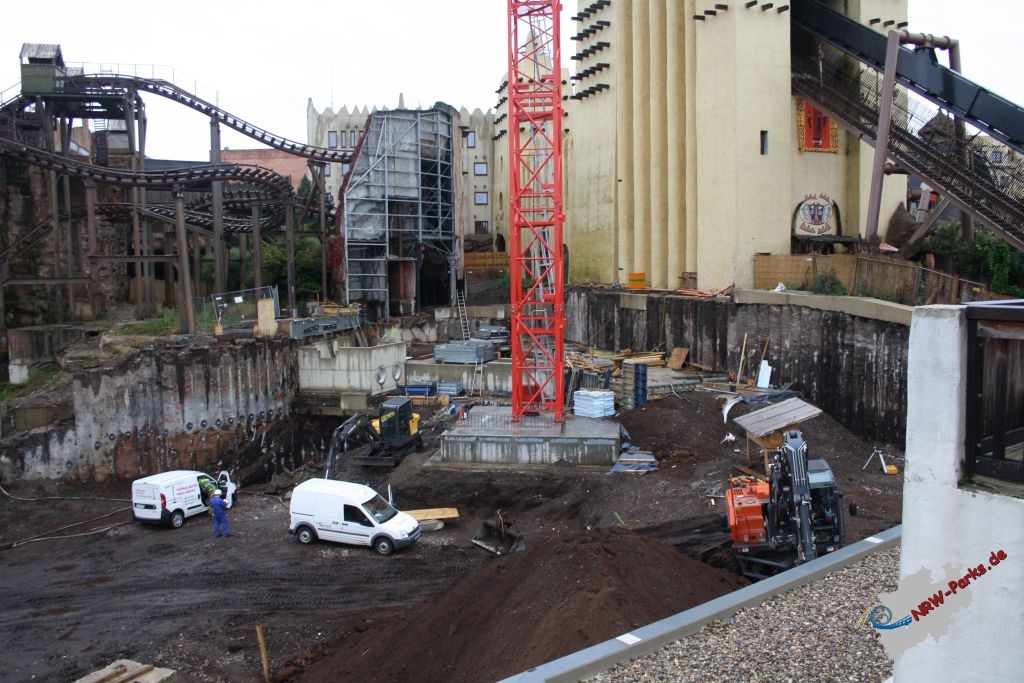

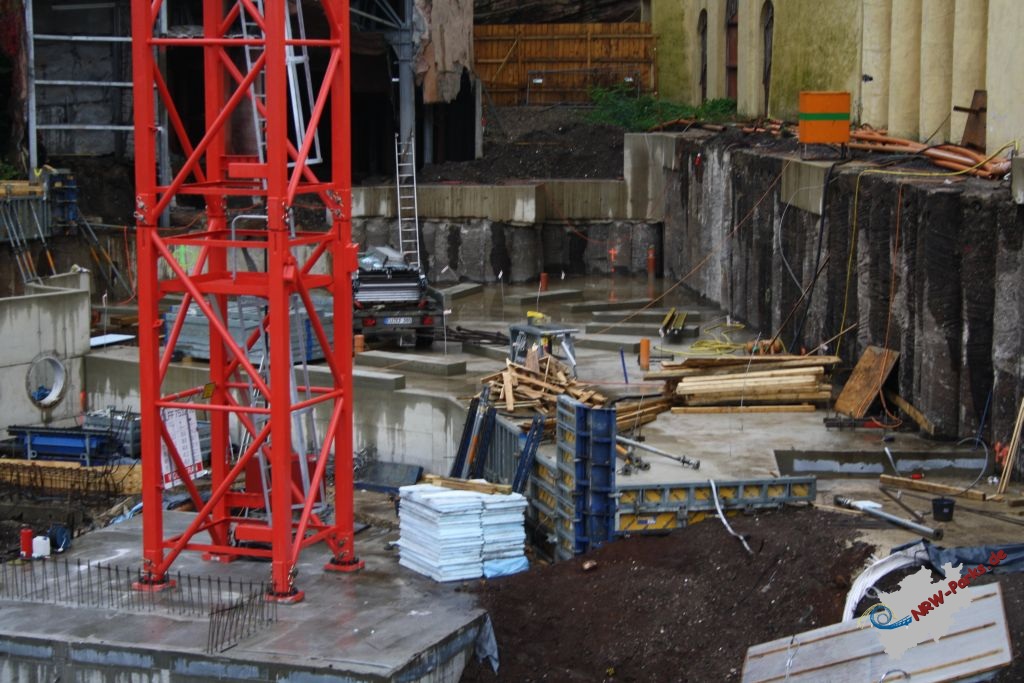

Update 26.9.2012 - der große Kran Steht

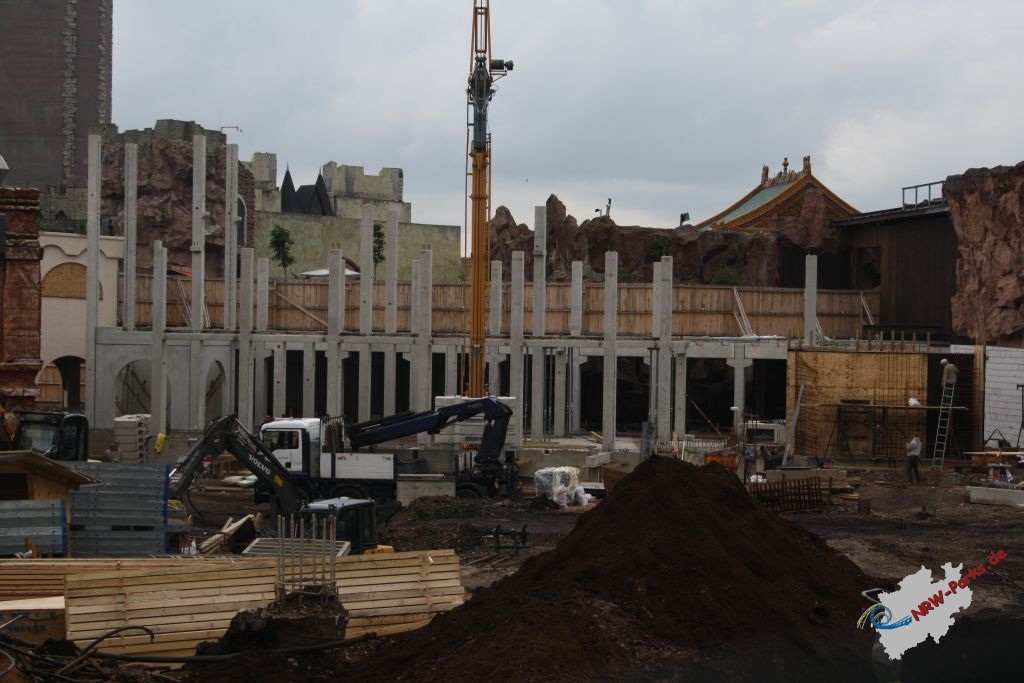

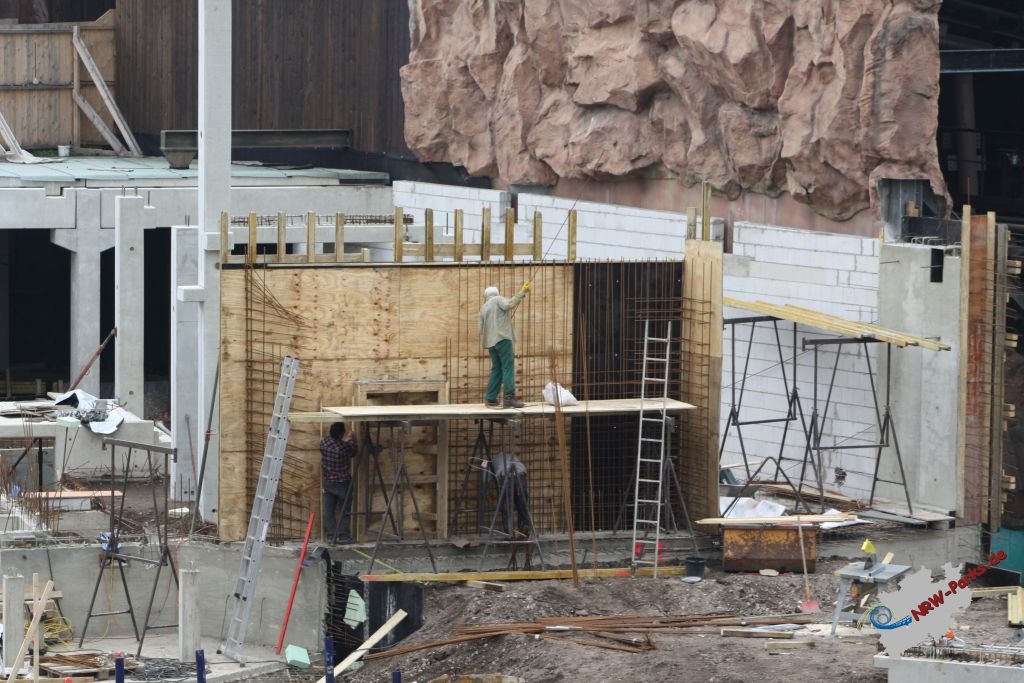

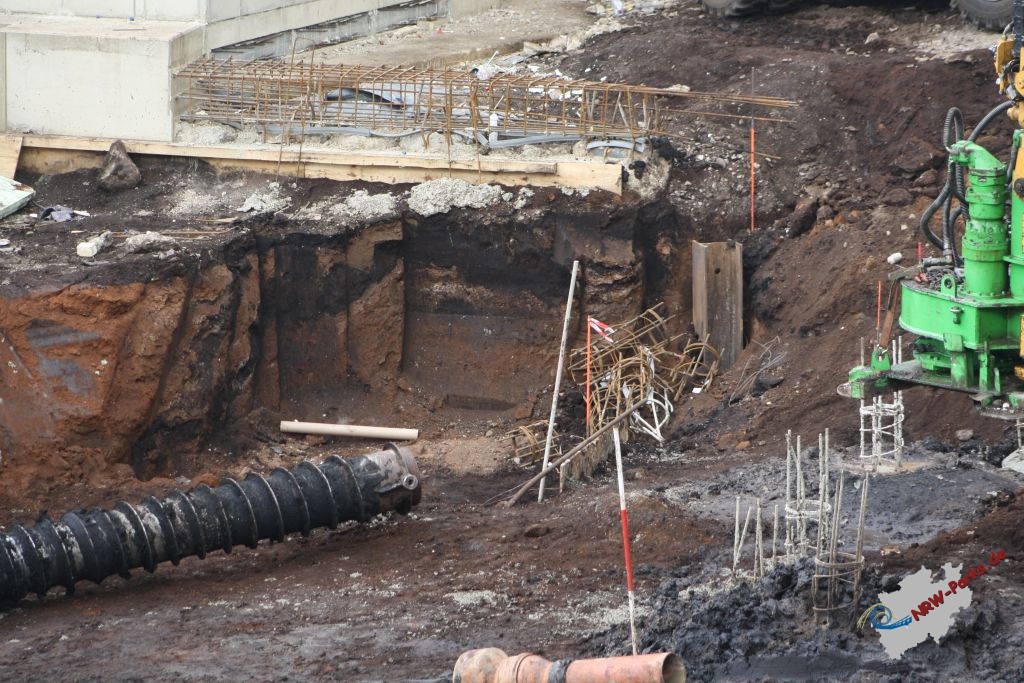

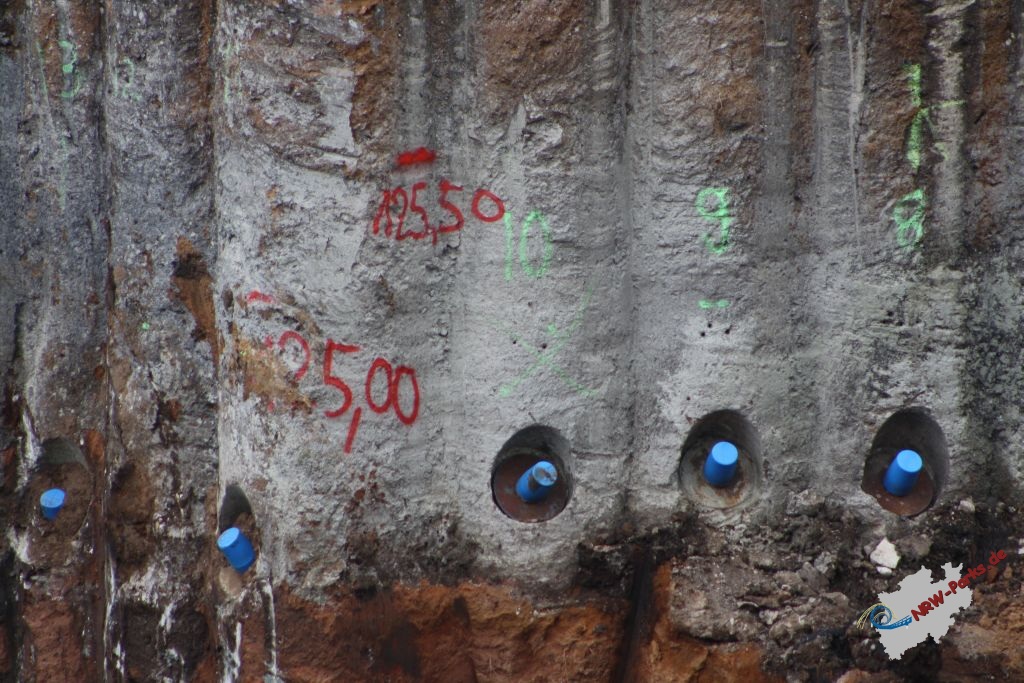

Update 12.9.2012

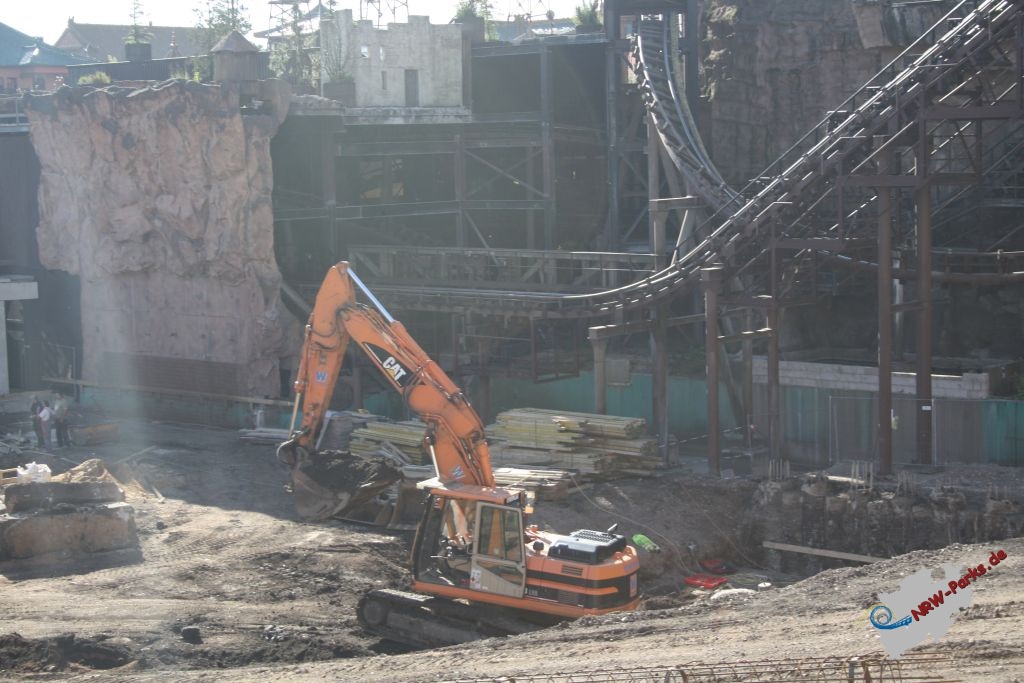

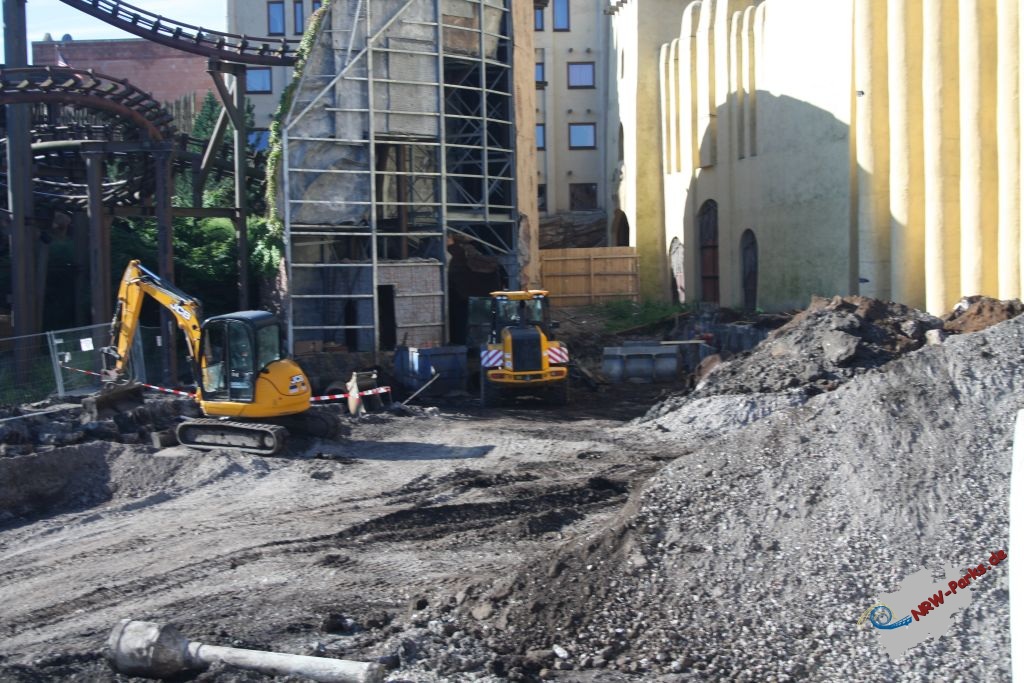

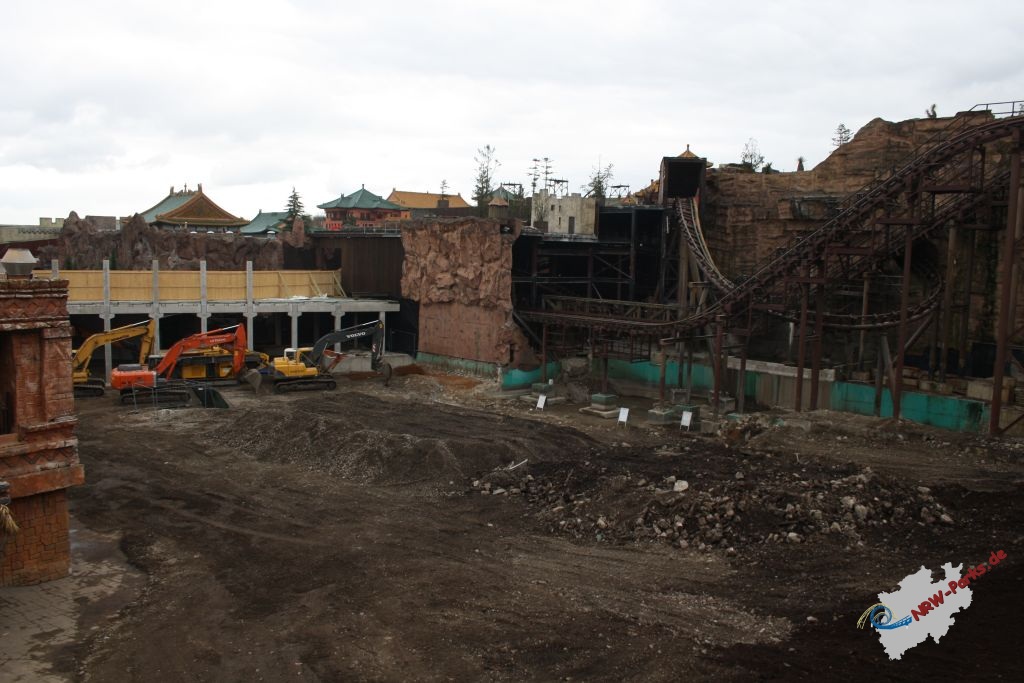

Update 23.7.2012 - erste erkennbare Fortschritte
Update - 31.3.2012

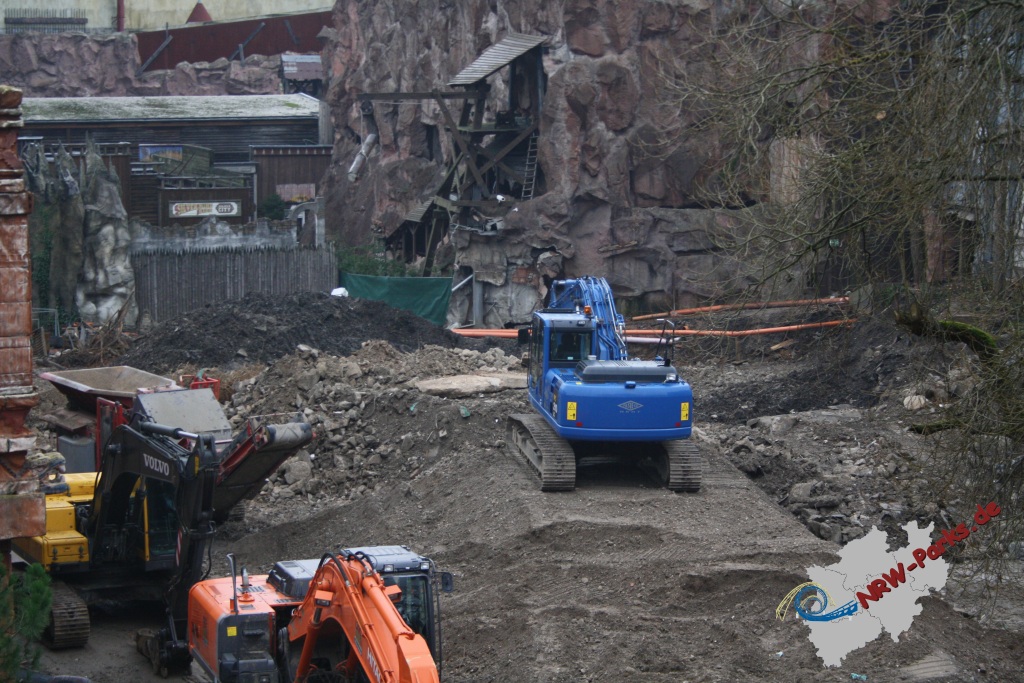

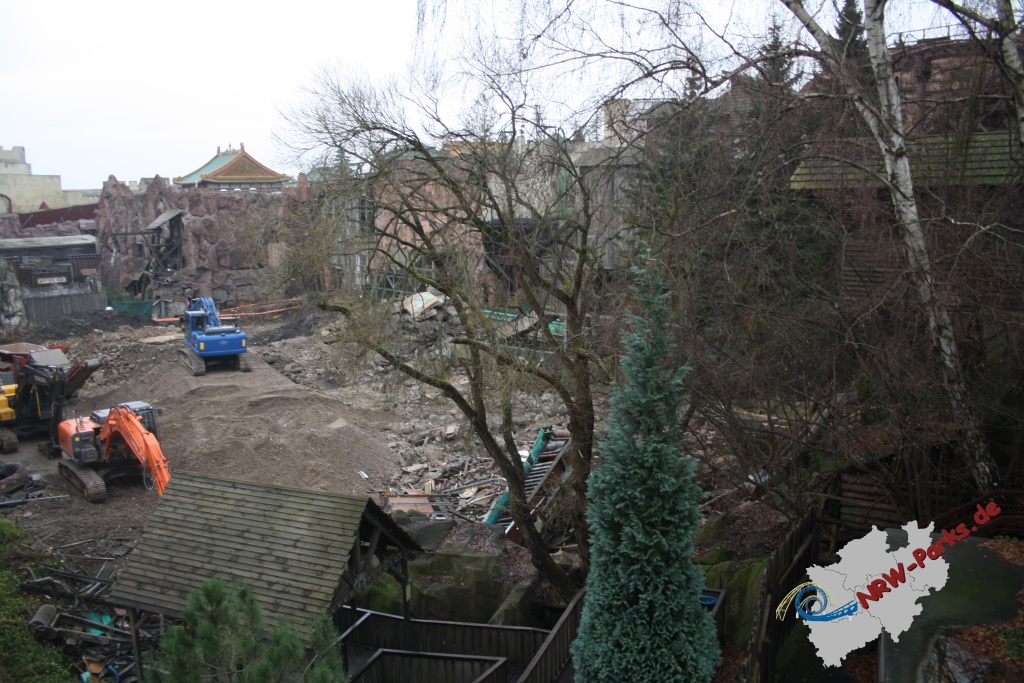

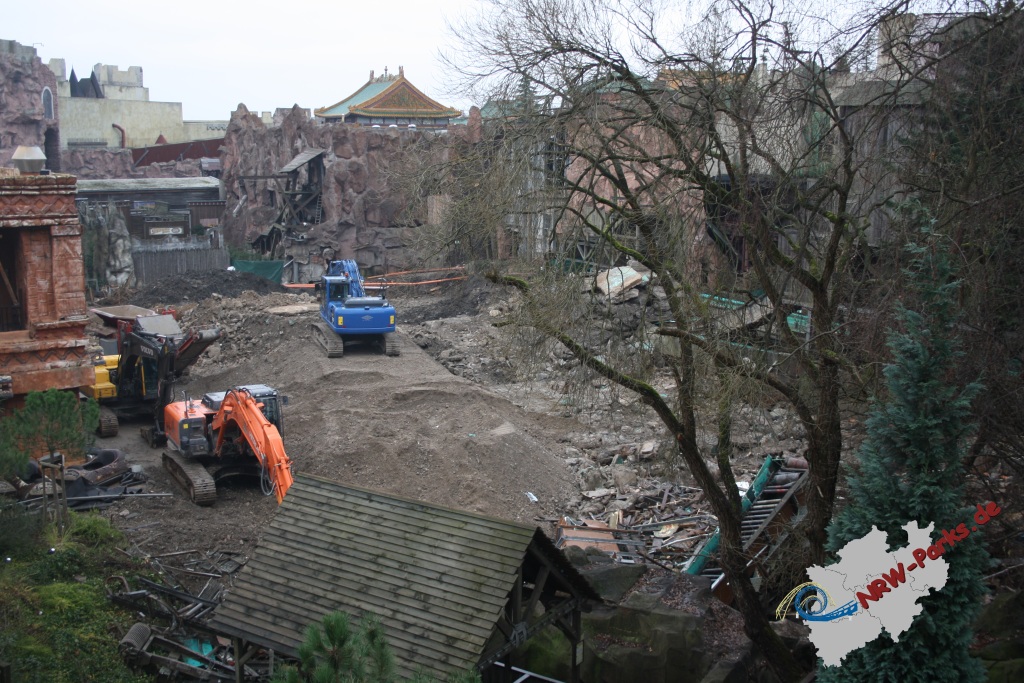

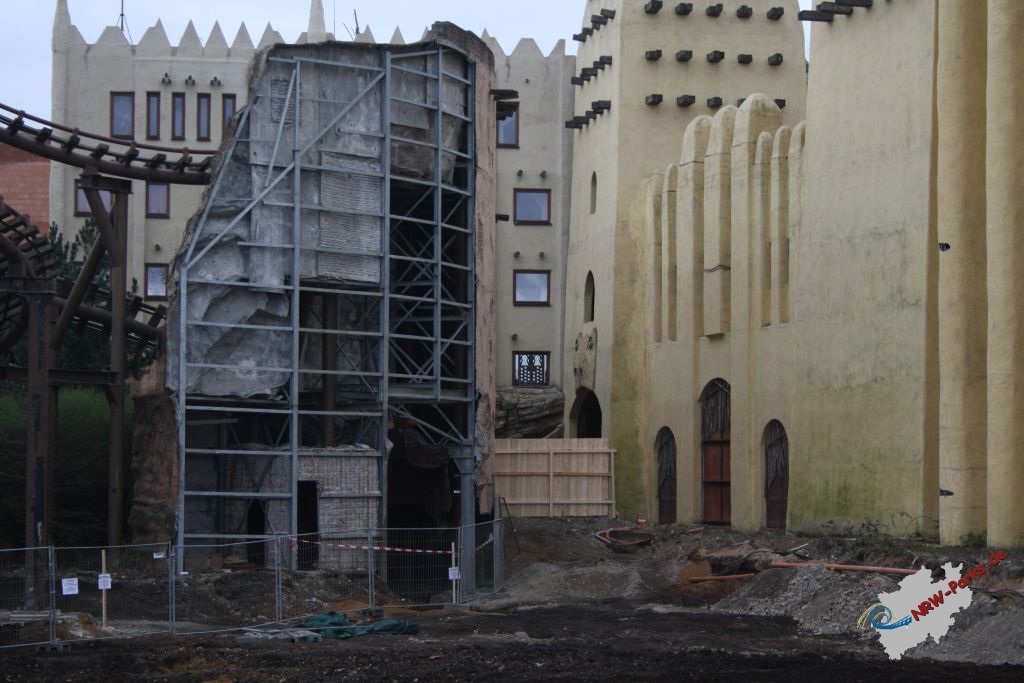

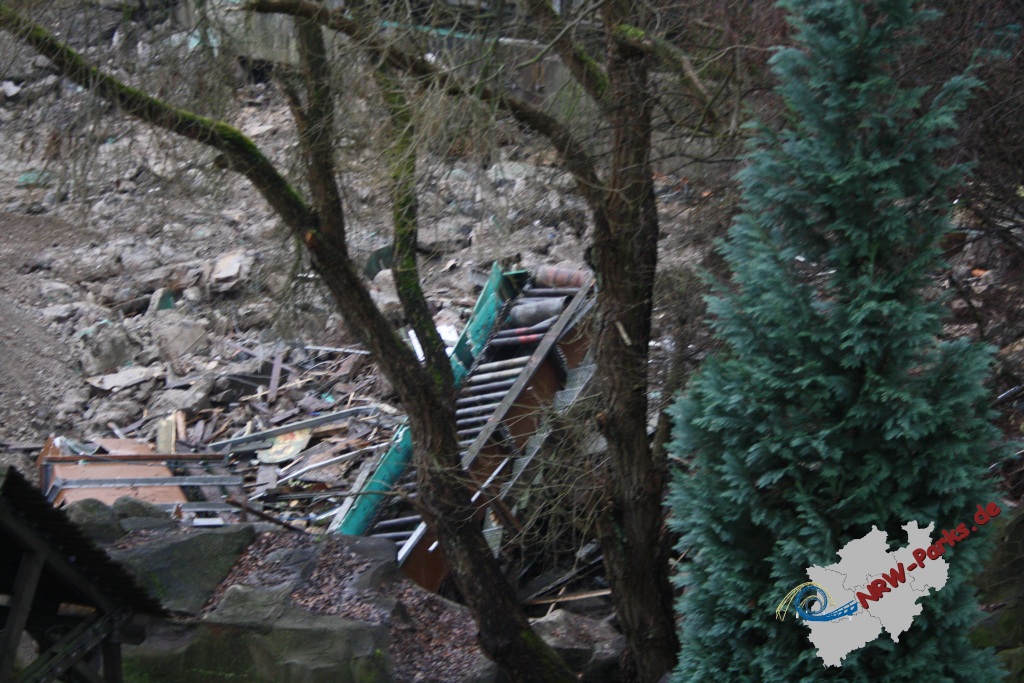

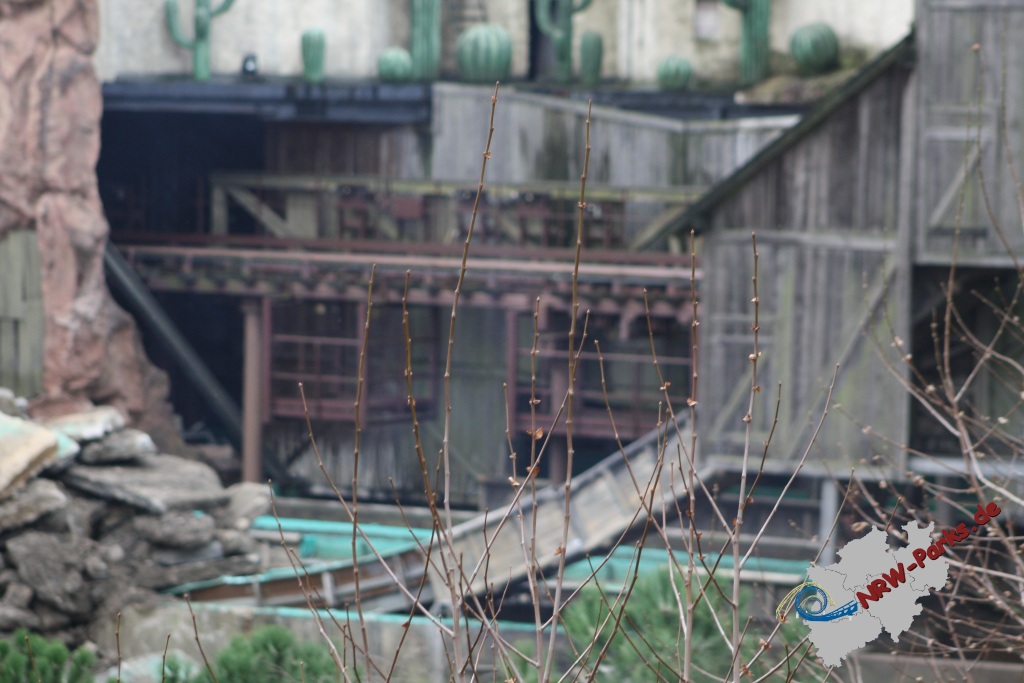

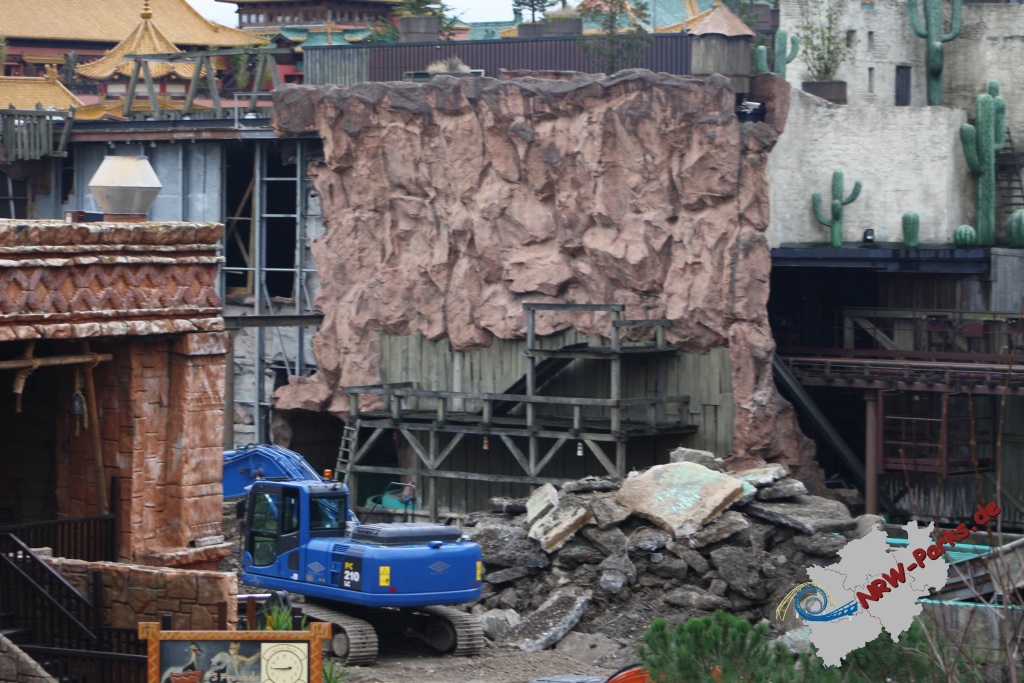

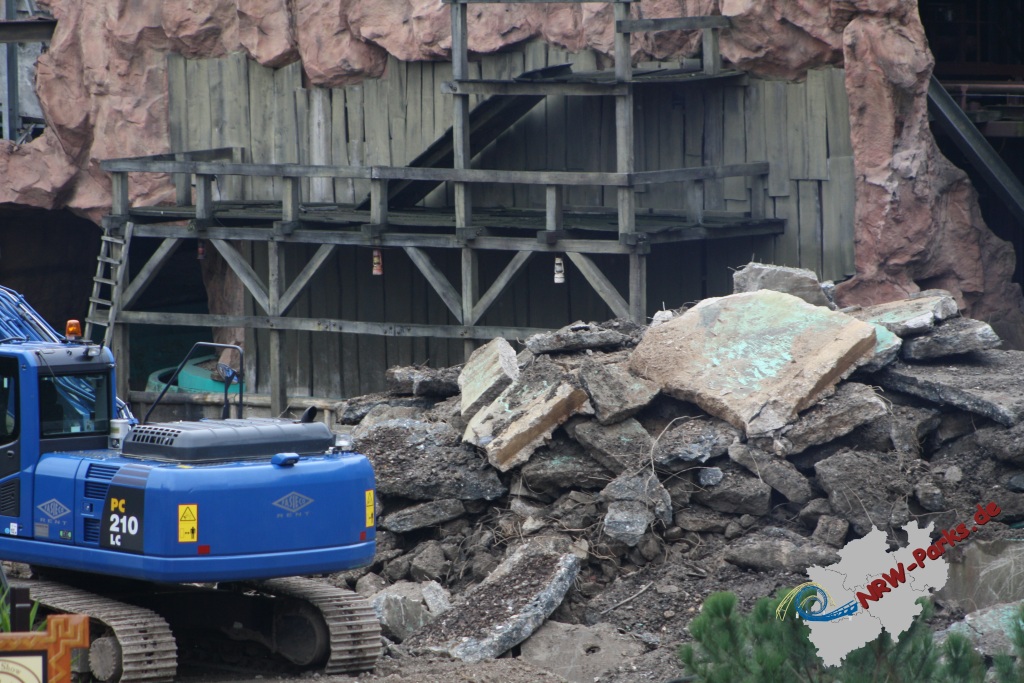

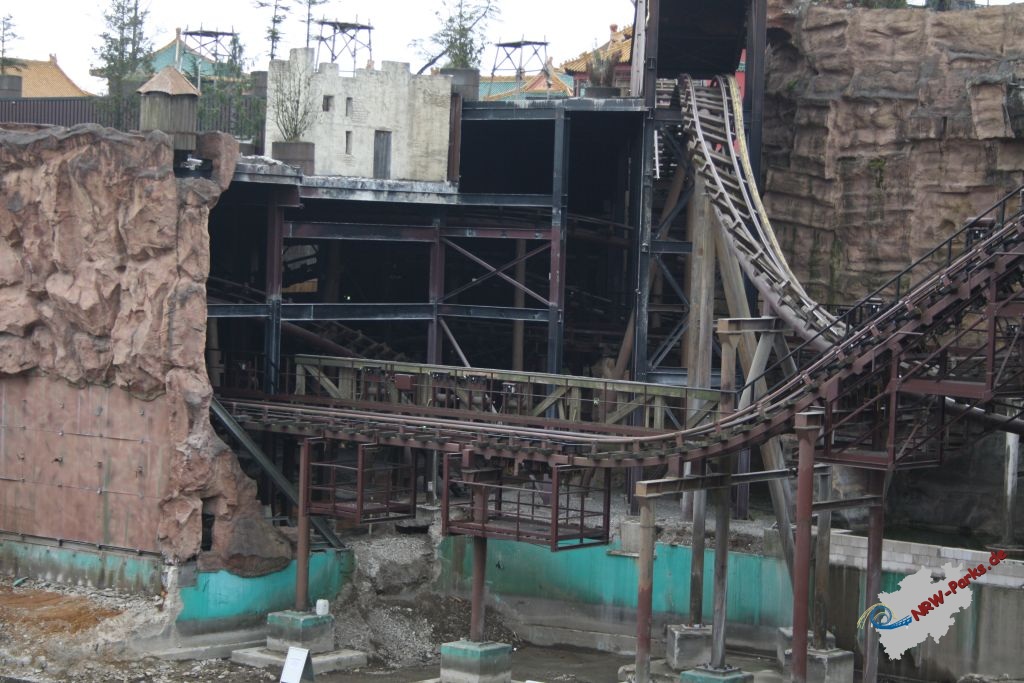

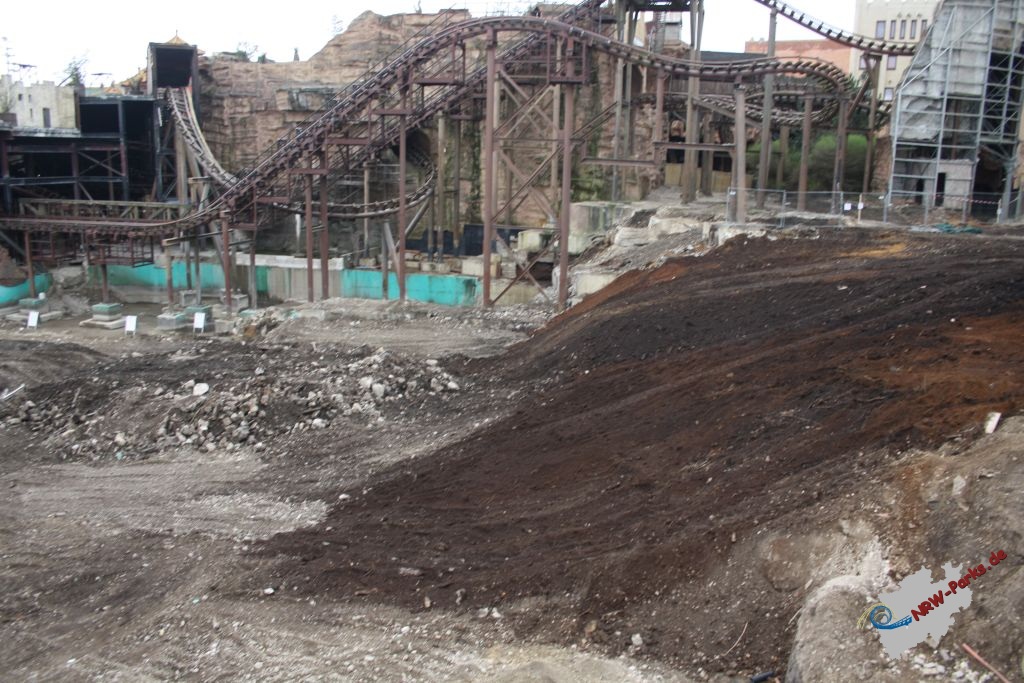

Update 25.12.2011 - Abriss der Wildwasserbahnen
